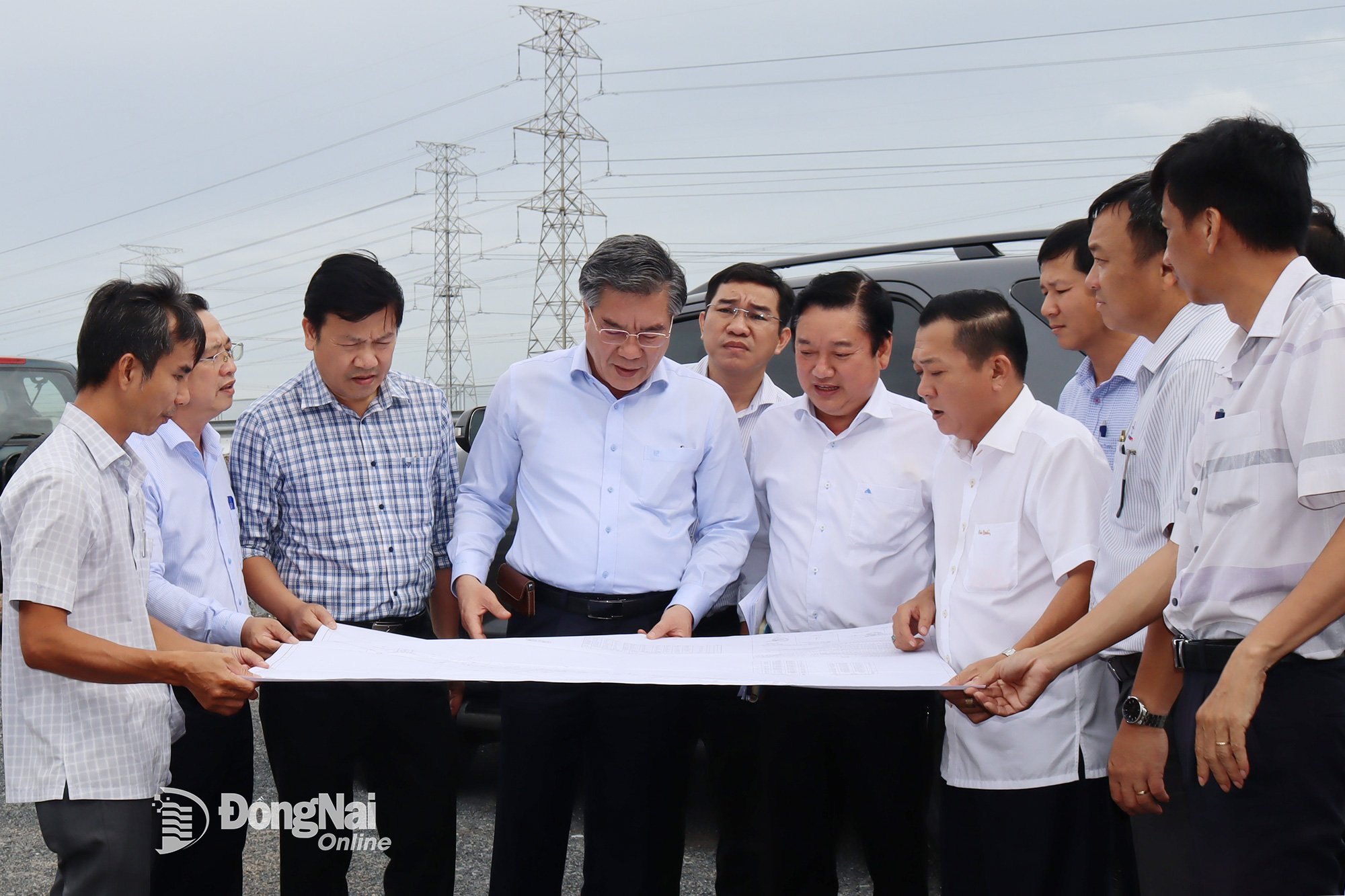

| Pemimpin komune Long Thanh, Nhon Trach, Dai Phuoc dan pelabur memeriksa kerja pembersihan tapak untuk projek pelepasan kapasiti untuk Loji Janakuasa Nhon Trach 3 dan 4. |
Oleh itu, wilayah itu segera menjalankan kerja pembersihan tapak, mewujudkan premis untuk projek tidak lama lagi sampai ke garisan penamat.
Projek tenaga utama tersekat dalam pembersihan tanah
Dong Nai ialah pusat perindustrian utama di rantau Tenggara dan seluruh negara, jadi permintaan terhadap tenaga elektrik adalah tinggi. Di samping itu, dengan lokasinya yang strategik di paksi pembangunan perindustrian dan tenaga di Selatan, wilayah itu telah dipilih untuk melaksanakan banyak projek tenaga penting untuk memenuhi keperluan pembangunan sosio -ekonomi tempatan dan memastikan keselamatan tenaga serantau dan negara.
Terutamanya, dua projek kuasa utama sedang dijalankan: Tri An Hydropower Plant dengan pengembangan kapasiti 200 MW, Nhon Trach 3 dan 4 Power Plants dengan kapasiti lebih 1,600 MW. Setiap projek menghadapi masalah dengan pembersihan tanah, menjejaskan kemajuan keseluruhan.
Encik Pham Hong Phuong, Timbalan Ketua Pengarah Kumpulan Elektrik Vietnam, berkata: Projek Pembesaran Loji Tenaga Hidro Tri An telah mula dibina pada Ogos 2025, tetapi sehingga kini, beberapa item di talian gantt kemajuan seperti: kawasan pengambilan air, saluran paip tekanan, tempat pembuangan sisa, 2 hujung jambatan Hieu Liem... masih belum dapat dibina kerana masalah pembersihan tanah. Ini telah menyebabkan projek itu menggantung sementara beberapa item, dengan risiko ketinggalan mengikut keputusan dasar pelaburan wilayah itu.
"Projek Pembesaran Loji Tenaga Hidro Tri An mempunyai kepentingan khusus dalam meningkatkan kapasiti sistem kuasa negara, terutamanya di wilayah Selatan. Menyiapkannya mengikut jadual akan menyumbang kepada memastikan keselamatan tenaga dan menggalakkan pembangunan sosio-ekonomi Dong Nai . Oleh itu, kumpulan itu mencadangkan wilayah itu menyokong penyiapan kerja pembersihan tapak pada November ini," kongsi Encik Phuong.
Bagi Loji Janakuasa Nhon Trach 3 dan 4, item sumber kuasa sedia untuk penjanaan kuasa komersial pada bulan November dan Disember, tetapi projek grid untuk melepaskan kapasiti menghadapi masalah dengan tanah.
![]() |

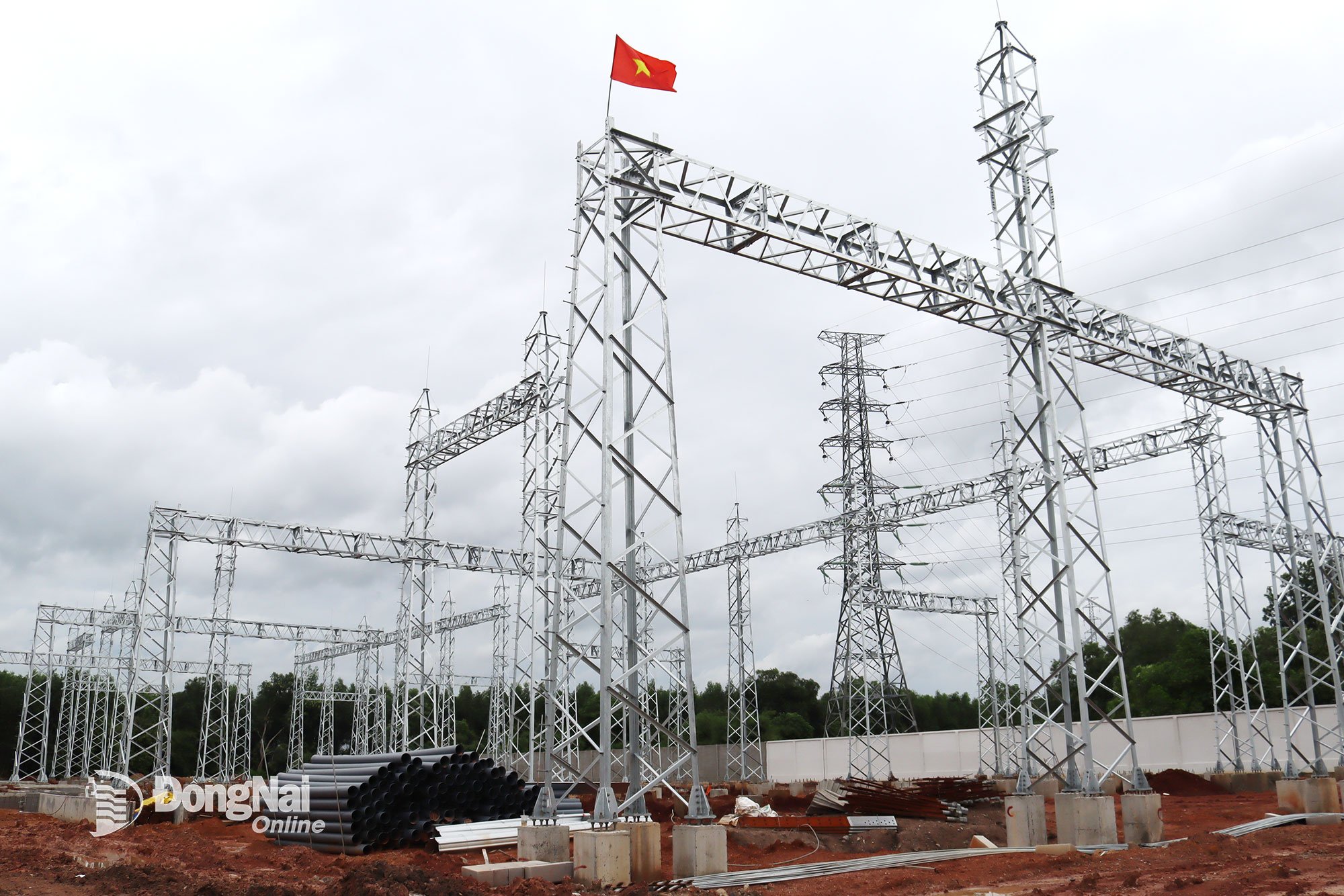

| Projek Stesen Transformer 220kV di Taman Perindustrian Nhon Trach dan sambungannya masih tersekat dalam pembersihan tapak. Foto: Dokumen |
Secara khusus, talian 220kV Nhon Trach 3 - stesen Long Thanh 500kV masih mempunyai 21/87 kedudukan asas tiang yang belum diserahkan; Stesen Transformer Taman Perindustrian Nhon Trach 220kV dan sambungan masih mempunyai 2 isi rumah yang belum bersetuju untuk menerima pampasan dan menyerahkan lebih daripada 8,700 m² tanah. Selain itu, talian 220kV Nhon Trach 3 - cawangan My Xuan - Cat Lai dan talian 500kV Nhon Trach 4 - cawangan Phu My - Nha Be belum lagi mendapat pampasan, sokongan dan pelan penempatan semula mereka diluluskan.
Encik Bui Quang Thanh, Timbalan Pengarah Lembaga Pengurusan Projek Kuasa Selatan, berkata: Jika tapak itu tidak diserahkan pada November ini, risiko menjejaskan kemajuan keseluruhan adalah sangat tinggi. Oleh itu, Encik Thanh mengesyorkan Jawatankuasa Rakyat Wilayah dengan tegas mengarahkan kawasan supaya segera menyiapkan pampasan dan kerja pembersihan tapak, mewujudkan keadaan untuk pembinaan berterusan, dan memastikan kemajuan projek mengikut pelan yang ditetapkan oleh Perdana Menteri .
Lebih cepat tapak itu dibersihkan, lebih baik.
Projek sumber kuasa dan grid yang dinyatakan di atas adalah amat penting kepada sektor tenaga serta pembangunan sosio-ekonomi wilayah itu. Apabila mula beroperasi, projek-projek itu akan menambah sejumlah besar tenaga elektrik, menyumbang kepada memastikan keselamatan tenaga negara, memenuhi permintaan elektrik yang semakin meningkat di wilayah selatan, dan pada masa yang sama menyokong pelaksanaan komitmen untuk mengurangkan pelepasan kepada sifar, ke arah pembangunan mampan. Di samping itu, untuk Dong Nai sahaja, projek-projek itu, apabila mula beroperasi, juga akan mewujudkan lebih banyak pekerjaan dan menyumbang dengan ketara kepada bajet wilayah.
![]() |

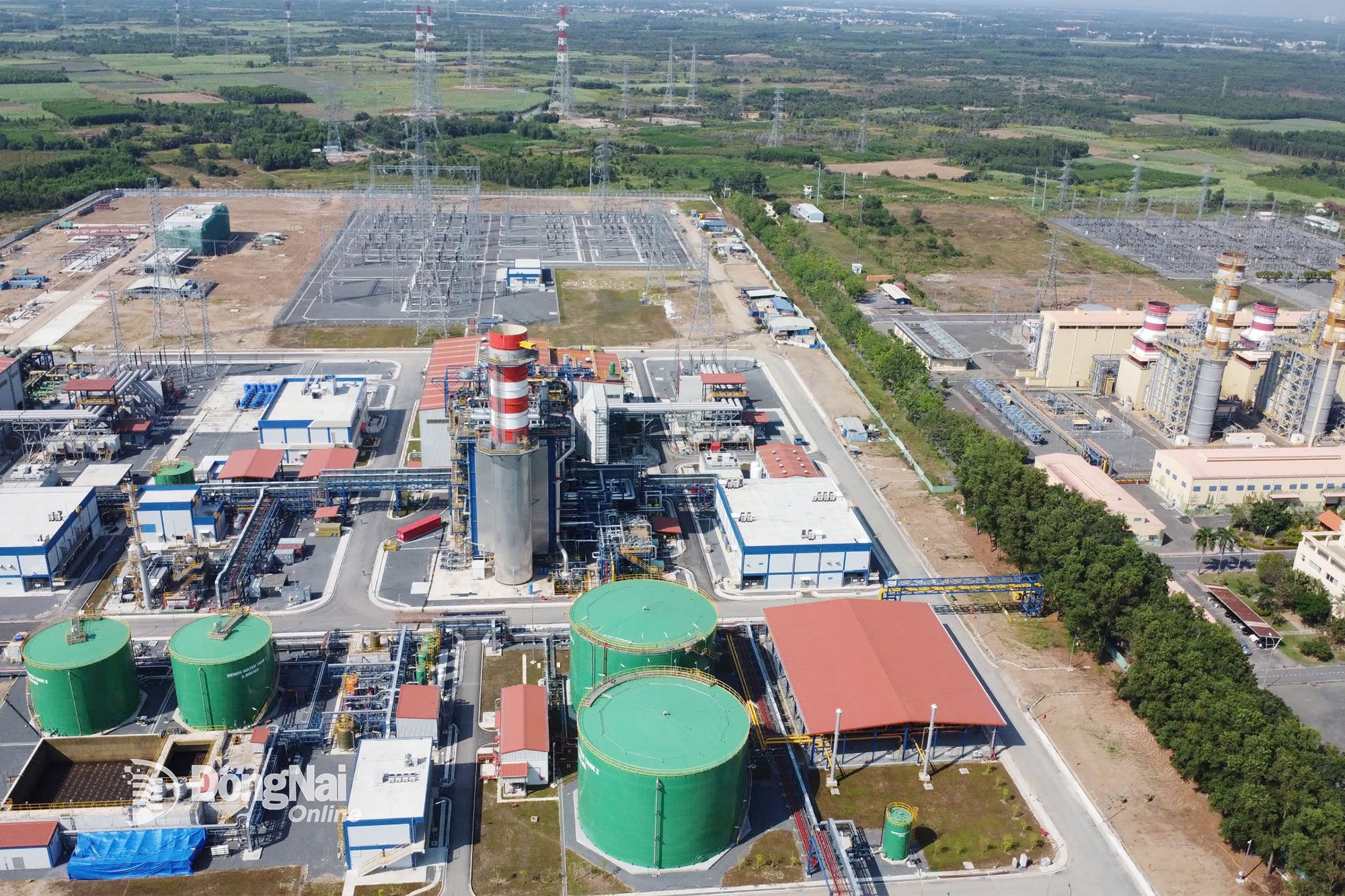

| Projek Loji Janakuasa Nhon Trach 3 dan 4 dijangka beroperasi secara komersial pada November dan Disember 2025. |
Mengenai projek ini, baru-baru ini, Perdana Menteri dan Kementerian Perindustrian dan Perdagangan telah mengeluarkan beberapa arahan berkaitan kemajuan. Terbaru, dalam Resolusi No. 86/NQ-CP bertarikh 4 November 2025, Kerajaan meminta wilayah itu segera menyelesaikan pembersihan dan penyerahan tapak untuk projek grid kuasa untuk melepaskan kapasiti bagi Loji Janakuasa Nhon Trach 3 dan 4, serta Projek Pembesaran Loji Hidro Tri An.
Sehari selepas Kerajaan mengeluarkan resolusi di atas, pada sesi kerja dengan Jawatankuasa Pemandu Negeri untuk program, kerja dan projek penting negara, kunci kepada sektor tenaga, ahli Jawatankuasa Parti Wilayah, Naib Pengerusi Jawatankuasa Rakyat Wilayah Ho Van Ha meminta: Tempatan segera menghapuskan halangan, memastikan pembersihan tapak selesai pada bulan November, semangat adalah lebih cepat lebih baik.
Pemimpin wilayah mencadangkan: Pelabur menyelaras rapat dengan kerajaan dalam propaganda, mobilisasi dan pembayaran kepada rakyat. Pada masa yang sama, kontraktor mengarahkan untuk mempercepatkan kemajuan pembinaan apabila tanah tersedia untuk mengimbangi kelewatan mendapatkan tanah. Melaporkan tepat pada masanya apabila timbul kesulitan untuk menerima sokongan, memastikan kemajuan keseluruhan projek tenaga negara di kawasan itu.
Pada Persidangan Tematik mengenai tugas dan penyelesaian utama untuk bulan terakhir 2025 yang diadakan pada 8 November, Jawatankuasa Rakyat Wilayah mengenal pasti mendapatkan tanah untuk projek tenaga sebagai salah satu tugas utama. Bagi projek tenaga, pemimpin wilayah meminta jabatan, cawangan dan lokaliti menumpukan perhatian pada penghapusan halangan di tanah untuk projek sumber kuasa mengikut Pelan Kuasa VIII yang diselaraskan, memastikan bekalan elektrik untuk pertumbuhan sosio-ekonomi. Pada masa yang sama, mengukuhkan penyeliaan pelabur untuk melaksanakan mengikut jadual, menggesa Projek Loji Janakuasa Nhon Trach 3 dimasukkan ke dalam operasi komersial pada November 2025 dan Loji Janakuasa Nhon Trach 4 pada Disember 2025; Loji Kuasa Hidro Tri An akan beroperasi pada 2027.
Hoang Loc
