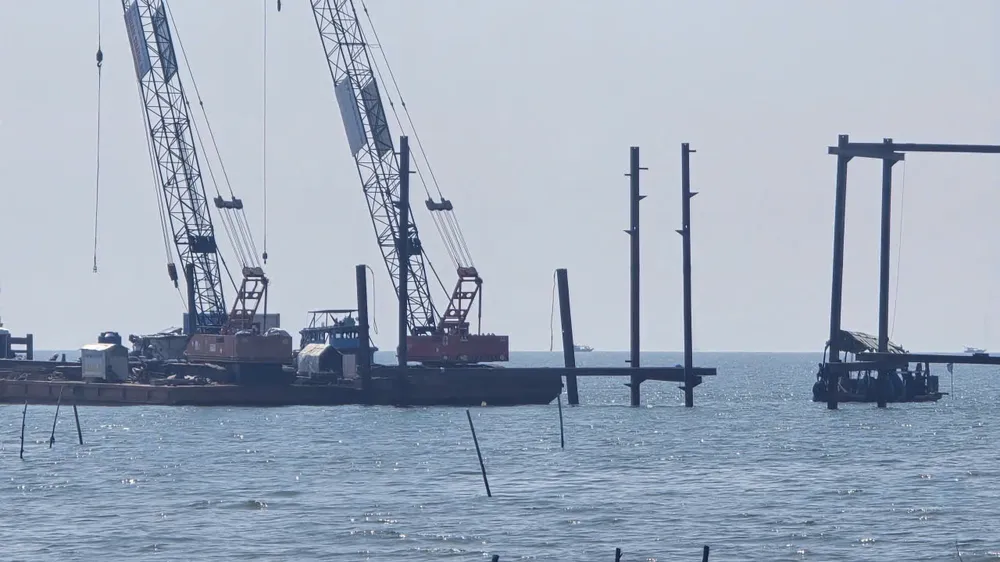

Potrivit domnului Nguyen Thong Nhat, directorul Departamentului de Industrie și Comerț din provincia An Giang , cauza inițială a fost stabilită ca fiind aceea că Thuan Thanh Kien Giang Construction Design Consulting Co., Ltd. - antreprenorul proiectului Drumului Principal de Coastă al orașului Ha Tien - a plantat piloți de oțel în coridorul de siguranță al liniei de cablu, la aproximativ 300 - 400 m de coastă. Construcția ilegală a deteriorat linia de cablu subterană de 110 kV care leagă Ha Tien de Phu Quoc.
Corporația de Siguranță Maritimă Sudică a anunțat că zona traseului cablului submarin va avea un coridor tehnic de 500 m pe fiecare parte, interzicând absolut toate activitățile precum ancorarea, pescuitul sau construcțiile neautorizate.

Imediat după incident, Compania de Electricitate An Giang a izolat de urgență secțiunea de cablu subteran și a implementat planuri temporare de alimentare cu energie electrică. O parte din sarcina de la stația de 110kV Phu Quoc a fost transferată pentru a primi energie electrică de la stația de 110kV Nam Phu Quoc prin linia de 22kV. Cu toate acestea, capacitatea de transport a ajuns doar la 36 MW, mai puțin de jumătate din sarcina de dinaintea incidentului de 76 MW (echivalentul a 47,4%).
În ciuda mobilizării surselor de alimentare de rezervă și a aranjării alimentării cu energie alternativă, multe zone sunt încă întrerupte din cauza sarcinii mari și a unei raze de alimentare cu energie de peste 40 km. În prezent, 20 de generatoare mobile cu o capacitate de aproximativ 3,55 MVA au fost aduse pentru a deservi zona Ganh Dau (Phu Quoc de Nord), contribuind la menținerea alimentării cu energie electrică pentru aproximativ 7.530 de clienți, prin rotație.

Southern Power Corporation a declarat că a convenit asupra unui plan tehnic cu unități specializate, mobilizând toate forțele pentru a gestiona situația de urgență și a furniza energie temporară în cel mai scurt timp.
La fața locului, compania de electricitate An Giang construiește piloni plutitori, platforme și o linie aeriană de 110 kV care leagă Autostrada 80 de coasta districtului To Chau - unde începe linia de cablu subterană. În același timp, dragătoare, scafandri și remorchere sunt mobilizate pentru a sufla nisipul, a recupera cablurile subterane deteriorate, a tăia secțiunea deteriorată și a reconecta cablurile cu capetele de cablu specializate.
Întregul proces, inclusiv montarea stâlpilor, tragerea cablurilor aeriene și reconectarea cablurilor subterane, este estimat să fie finalizat în aproximativ 10 zile.
