Theo đó, dự án do liên danh Công ty cổ phần 456, Công ty cổ phần Tập đoàn Đồng Tâm, Công ty cổ phần Tư vấn Xây lắp Đầu tư An Phú Quảng Ninh và Công ty cổ phần FECON thi công.

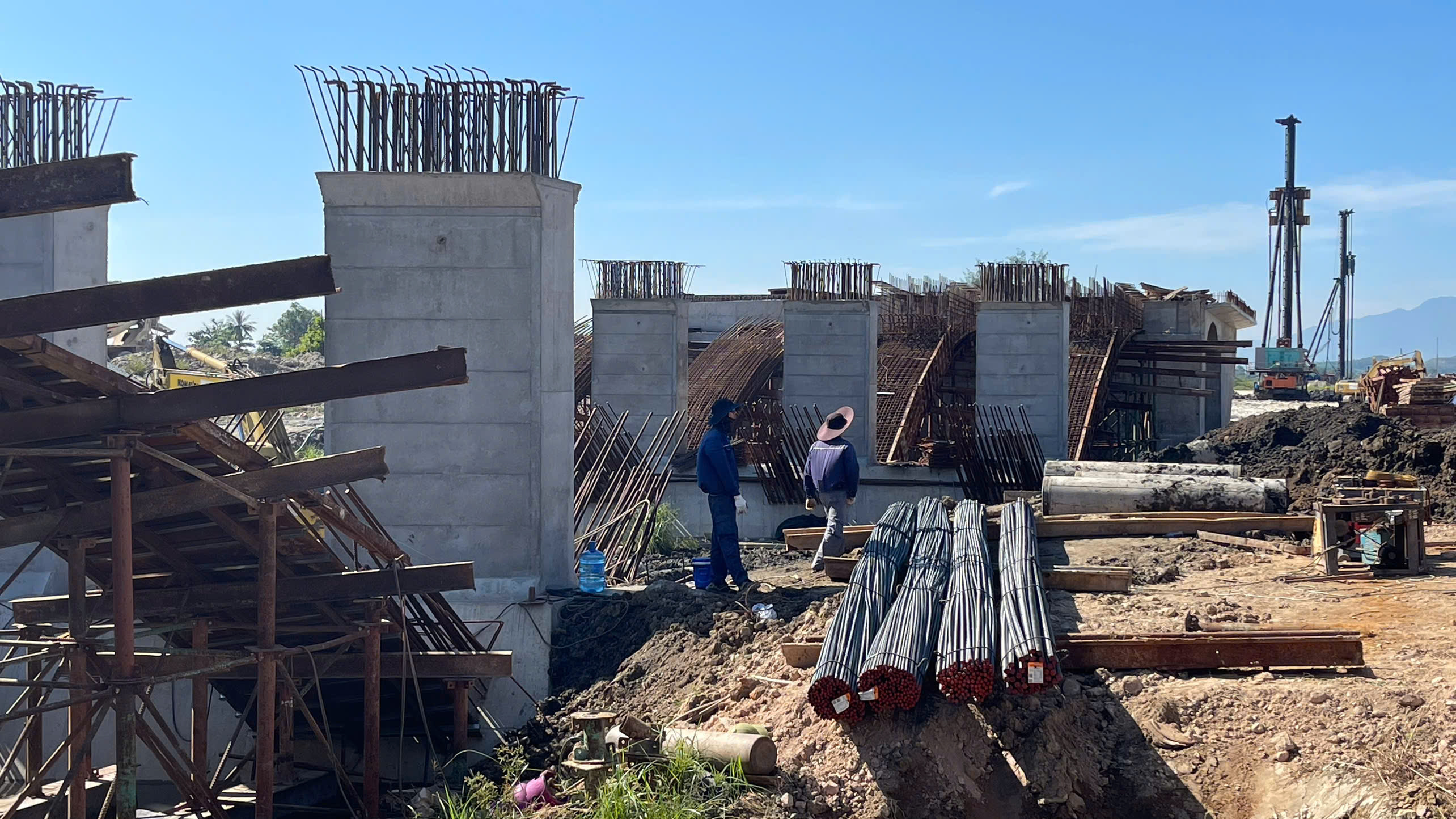

 Dự án đường Tố Hữu nối dài đi sân bay Phú Bài đang triển khai thi công

Trong đó, hạng mục xây lắp đoạn tuyến có mặt cắt quy hoạch 60m, dài khoảng 6,1km và trạm biến áp trên tuyến thuộc dự án đường Tố Hữu nối dài đi sân bay Phú Bài, với giá trị hợp đồng hơn 583 tỷ đồng.

Theo Ban QLDA Đầu tư xây dựng và Phát triển đô thị TP. Huế, quá trình triển khai thi công, Công ty cổ phần Tập đoàn Đồng Tâm không thực hiện đúng tiến độ hợp đồng và các cam kết.

Có thể bạn quan tâm
Cận cảnh đường nghìn tỷ ở Huế thi công ì ạch, một nhà thầu bị chấm dứt hợp đồng
Cận cảnh đường nghìn tỷ ở Huế thi công ì ạch, một nhà thầu bị chấm dứt hợp đồngGĐXH - Dự án đường Tố Hữu nối dài đi sân bay Phú Bài (TP Huế) sau hơn 1 năm khởi công đến nay vẫn ì ạch, buộc chủ đầu tư phải chấm dứt hợp đồng với một nhà thầu do vi phạm cam kết tiến độ.
Quảng Ninh: Dự án đường tỉnh 338 chậm tiến độ vì vướng mặt bằng
Quảng Ninh: Dự án đường tỉnh 338 chậm tiến độ vì vướng mặt bằngThời gian qua, Dự án cải tạo nâng cấp đường tỉnh 338, đoạn từ nút giao đường dẫn cầu bến Rừng đến Quốc lộ 18 (tỉnh Quảng Ninh) đang gặp vướng mắc về mặt bằng. Điều này đã ảnh hưởng lớn tới tiến độ của dự án, nhiều đoạn phải thi công cầm chừng đợi mặt bằng.
Lần đầu xây dựng hệ thống xếp hạng năng lực nhà thầu
Lần đầu xây dựng hệ thống xếp hạng năng lực nhà thầuLần đầu tiên, Việt Nam xây dựng một hệ thống đánh giá, xếp hạng năng lực nhà thầu xây dựng trên phạm vi toàn quốc, ứng dụng nền tảng số và trí tuệ nhân tạo (AI), nhằm tạo cơ sở dữ liệu tham chiếu phục vụ chủ đầu tư, cơ quan quản lý và chính các doanh nghiệp trong ngành.

Từ ngày 15/5 đến 12/6/2026, doanh nghiệp này đã dừng mọi hoạt động thi công trên công trường nên đã vi phạm nghiêm trọng về tiến độ thực hiện theo hợp đồng kinh tế số 156/HĐBT ngày 27/12/2024 và các phụ lục hợp đồng đã ký.

Do vậy, Công ty cổ phần Tập đoàn Đồng Tâm phải phối hợp với Ngân hàng TMCP Đầu tư và Phát triển Việt Nam Chi nhánh Ninh Bình để thực hiện các hồ sơ thủ tục về tịch thu giá trị bảo đảm thực hiện hợp đồng và hoàn trả số tiền tạm ứng còn lại chưa thu hồi ngay sau khi chủ đầu tư ban hành quyết định chấm dứt hợp đồng. Trong đó, giá trị bảo đảm thực hiện hợp đồng hơn 10 tỷ đồng và số tiền tạm ứng còn lại chưa thu hồi hơn 38 tỷ đồng.

Chủ đầu tư đã rà soát tiến độ và 2 lần ra quyết định xử phạt Công ty cổ phần Tập đoàn Đồng Tâm với số tiền 411 triệu đồng do vi phạm tiến độ

Ông Hà Xuân Hậu, Giám đốc Ban QLDA Đầu tư xây dựng và Phát triển đô thị TP. Huế cho biết, quá trình theo dõi, giám sát tiến độ, chủ đầu tư thường xuyên đốc thúc, cảnh báo và xử phạt nhà thầu. Cụ thể, chủ đầu tư đã 2 lần ra quyết định xử phạt Công ty cổ phần Tập đoàn Đồng Tâm với số tiền 411 triệu đồng do vi phạm tiến độ hợp đồng.

Tuy nhiên, nhà thầu vẫn tiếp tục vi phạm, không có biện pháp bù lại khối lượng chậm trễ làm ảnh hưởng đến tiến độ của dự án và cam kết của Ban QLDA với UBND thành phố về việc giải ngân vốn đầu tư công.

Củng cố quan hệ hữu nghị Việt Nam - Hoa Kỳ
Củng cố quan hệ hữu nghị Việt Nam - Hoa KỳNgày 3/7, trong khuôn khổ Chương trình Đối tác Thái Bình Dương - Bạn bè Thái Bình Dương năm 2026, Đoàn Lục quân Hoa Kỳ Thái Bình Dương do Trung tướng Joel Vowell, Phó Tư lệnh Lục quân Hoa Kỳ Thái Bình Dương làm trưởng đoàn đã đến thăm, chào xã giao Bộ Chỉ huy Quân sự tỉnh Quảng Trị.
Đoàn Lục quân Hoa Kỳ Thái Bình Dương thăm Bộ Chỉ huy Quân sự tỉnh Quảng Trị
Đoàn Lục quân Hoa Kỳ Thái Bình Dương thăm Bộ Chỉ huy Quân sự tỉnh Quảng TrịNăm 2026 đánh dấu lần đầu tiên Chương trình Đối tác Thái Bình Dương-Bạn bè Thái Bình Dương được kết hợp tổ chức tại Quảng Trị, tạo nên khuôn khổ hợp tác quy mô lớn với 25 hoạt động.
Bộ Ngoại giao tiếp nhận bản sao Thư ủy nhiệm Đại sứ Hoa Kỳ tại Việt Nam
Bộ Ngoại giao tiếp nhận bản sao Thư ủy nhiệm Đại sứ Hoa Kỳ tại Việt NamChiều 2/7, tại trụ sở Bộ Ngoại giao, Cục trưởng Cục Lễ tân Nhà nước và Phiên dịch đối ngoại Lê Công Dũng đã tiếp nhận bản sao Thư ủy nhiệm của bà Jennifer Wicks, Đại sứ Hợp chúng quốc Hoa Kỳ tại Việt Nam.

Do đó, sau khi chấm dứt hợp đồng đối với Công ty cổ phần Tập đoàn Đồng Tâm, các thành viên trong liên danh có trách nhiệm phân chia công việc, hạng mục còn lại để thực hiện. Nếu tiếp tục chậm trễ, vi phạm tiến độ theo hợp đồng thì chủ đầu tư sẽ chấm dứt hợp đồng đối với toàn bộ liên danh.

Tin, ảnh: HÀ NGUYÊN
