Енергетичний проект зупинено, очікується поштовх.

Báo Đầu tưBáo Đầu tư30/05/2024


Повільність більшості проектів електростанцій на зрідженому природному газі (ЗПГ) в останні роки може серйозно вплинути на національну енергетичну безпеку.

Поки що мало що змінилося.

«Згідно зі звітами з кількох населених пунктів та моніторингом спеціалізованих підрозділів Міністерства промисловості і торгівлі , реалізація проектів газової енергетики майже не змінилася, за винятком проектів електростанцій Нхон Трач 3 та 4. Якщо ця ситуація продовжуватиметься, національна енергетична безпека буде серйозно порушена».

Таку заяву зробив пан Нгуєн Хонг Дьєн, Міністр промисловості і торгівлі, на зустрічі з міністерствами, секторами, місцевими органами влади, енергетичними корпораціями (Vietnam Electricity Group - EVN, Vietnam Oil and Gas Group - PVN) та інвесторами щодо проектів теплоенергетики з використанням природного газу вітчизняного видобутку та зрідженого природного газу (ЗПГ), включених до переліку ключових інвестиційних проектів VIII Національного плану розвитку енергетики, яка відбулася 24 травня.

Фактично, проекти газової енергетики, включаючи побутовий природний газ та скраплений природний газ, вважаються надзвичайно важливими джерелами енергії, оскільки вони можуть служити гнучким базовим джерелом енергії з низьким рівнем викидів – що відповідає меті В'єтнаму досягти вуглецевої нейтральності до 2050 року.

З початку каденції 15-го Уряду Уряд, Прем'єр-міністр та Міністерство промисловості і торгівлі зосередилися на спрямуванні та стимулюванні реалізації ключових енергетичних проектів; Міністерство промисловості і торгівлі також регулярно проводило робочі зустрічі з місцевими органами влади, міністерствами та відповідними інвесторами для пришвидшення реалізації проектів. Однак результати були дуже скромними.

«Відбулося шість робочих зустрічей між представниками Керівного комітету, Міністерства промисловості і торгівлі та інших міністерств і відомств з відповідними місцевими органами влади та корпораціями щодо проектів газової енергетики, але ситуація не значно просунулася, за винятком проекту енергоблоків Нхон Трач 3 та 4», – сказав пан Дьєн.

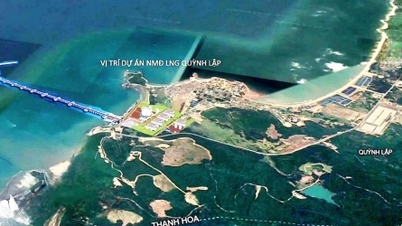

Станом на 22 травня 2024 року більшість проектів газової енергетики перебувають на стадії підготовки інвестицій і не досягли значного прогресу. Три проекти електростанцій на зрідженому природному газі – Ка На, Нгі Сон та Куїнь Лап – загальною потужністю 4500 МВт ще не обрали інвесторів. Щодо проекту Хай Ланг Фаза I у Куангніні , техніко-економічне обґрунтування (ТЕО) ще не завершено, як того вимагав Департамент електроенергетики та відновлюваної енергетики, і тому його необхідно повторно подати до Міністерства промисловості і торгівлі для оцінки.

Крім того, переговори щодо угод про купівлю-продаж електроенергії (PPA) для проектів Bac Lieu LNG, Hiep Phuoc Phase I та O Mon 2 ще не завершили. Для проектів Long An I та II ще не завершено коригування інвестиційної політики та не затверджено їх техніко-економічне обґрунтування (ТЕО). Для проектів Son My I та Son My II BOT інвестори ще не завершили ТЕО, як того вимагає затвердження.

Навіть проєкт Nhon Trach 3 та 4, який завершено на 85% і заплановано на комерційну експлуатацію з листопада 2024 року, ще офіційно не підписав угоду про купівлю-продаж електроенергії.

Чекаємо на механізм

У розмовах з журналістами «Інвестиційної газети» багато експертів заявили, що затримка з вибором інвесторів у деяких населених пунктах пов’язана з процедурними вимогами процесу реалізації. Однак, навіть після вибору інвестора, питання про те, коли завод запрацює, залишається складним для чіткої відповіді.

Згідно з VIII Національним планом розвитку енергетики, В'єтнам планує до 2030 року розвинути 30 424 МВт газової електростанції. З них 10 проектів використовуватимуть природний газ вітчизняного видобутку загальною потужністю 7 900 МВт, а 13 проектів використовуватимуть імпортований СПГ загальною потужністю 22 524 МВт.

Це можна побачити на прикладі проекту електростанції Бак Лієу зі СПГ. Хоча інвестора було обрано ще в січні 2020 року, чотири роки тому, ситуація залишається дуже невизначеною. «Проект електростанції Нхон Трач 3 та 4 зі СПГ, хоча й активно реалізується, має підтримку PVN – дуже великої організації. Але навіть за такої підтримки нелегко реалізувати інші проекти газових електростанцій, коли механізми настільки незрозумілі. Приватним інвесторам не залишається іншого вибору, окрім як чекати», – прокоментував пан П.Д., представник іноземного інвестора.

Поділяючи цю реальність, пан Нгуєн Бінь, експерт з розвитку енергетичних проектів, зазначив, що проект механізму для проектів газової енергетики, опублікований Міністерством промисловості і торгівлі, передбачає мінімальний контрактний коефіцієнт електроенергії (Qc) у 70% та термін дії контракту не більше 7 років. Однак жоден приватний інвестор не може досягти цього рівня.

«Для погашення банківського кредиту проект повинен продати приблизно 80-85% свого річного проектного виробництва електроенергії, а термін погашення має становити щонайменше 9-12 років, залежно від типу та масштабу проекту. Наприклад, для проекту Хай Ланг корейські інвестори запропонували рівень якості 85-90%, щоб забезпечити доцільність фінансування», – поділився пан Нгуєн Бінь.

Ця особа також заявила, що сам факт встановлення ціни продажу електроенергії у донгах вже змусив багатьох інвесторів вагатися через побоювання, що сильні коливання обмінного курсу вплинуть на доходи та погашення позик.

Згідно з вимогами Міністерства промисловості і торгівлі, до 30 червня 2024 року інвестори повинні звітувати перед компетентними органами, Державним керівним комітетом з питань національно важливих програм, робіт і проектів в енергетичному секторі, а також урядами областей і міст про зобов'язання щодо прогресу в реалізації проектів із загальною та найвищою метою досягнення комерційного виробництва електроенергії до 2029 року.

З огляду на те, що будівництво проекту газової електростанції займає 3,5-4 роки, для досягнення комерційного виробництва електроенергії до 2029 року проекти повинні забезпечити кредитне фінансування до 2026 року. Однак для отримання іноземних позик потрібна офіційно підписана угода про купівлю-продаж електроенергії, і переговори щодо цієї угоди, такі як поточний проект Nhon Trach 3&4, тривають не менше двох років, тоді як проект електростанції Bac Lieu LNG застопорився на чотири роки.



Джерело: https://baodautu.vn/du-an-dien-i-ach-cho-don-bay-d216260.html

Коментар (0)

Залиште коментар, щоб поділитися своїми почуттями!

У тій самій темі

У тій самій категорії

Того ж автора

Спадщина

Фігура

Бізнеси

Thời sự

Політична система

Місцевий

Продукт

Happy Vietnam
Початкова школа Труонг Сон любить В'єтнам.

Початкова школа Труонг Сон любить В'єтнам.

Пам'ятна поїздка для дітей

Пам'ятна поїздка для дітей

Під полуденним сонцем

Під полуденним сонцем
