Fem vindkraftsprojekt har fortsatt att stå stilla inom bauxitbrytningszonen.

Fem vindkraftsprojekt med en total investering på tiotusentals miljarder VND i den västra delen av Lam Dong-provinsen har stannat av eftersom de ligger inom en planeringszon för bauxitbrytning, vilket orsakar ett slöseri med resurser.

Báo Lâm ĐồngBáo Lâm Đồng11/11/2025

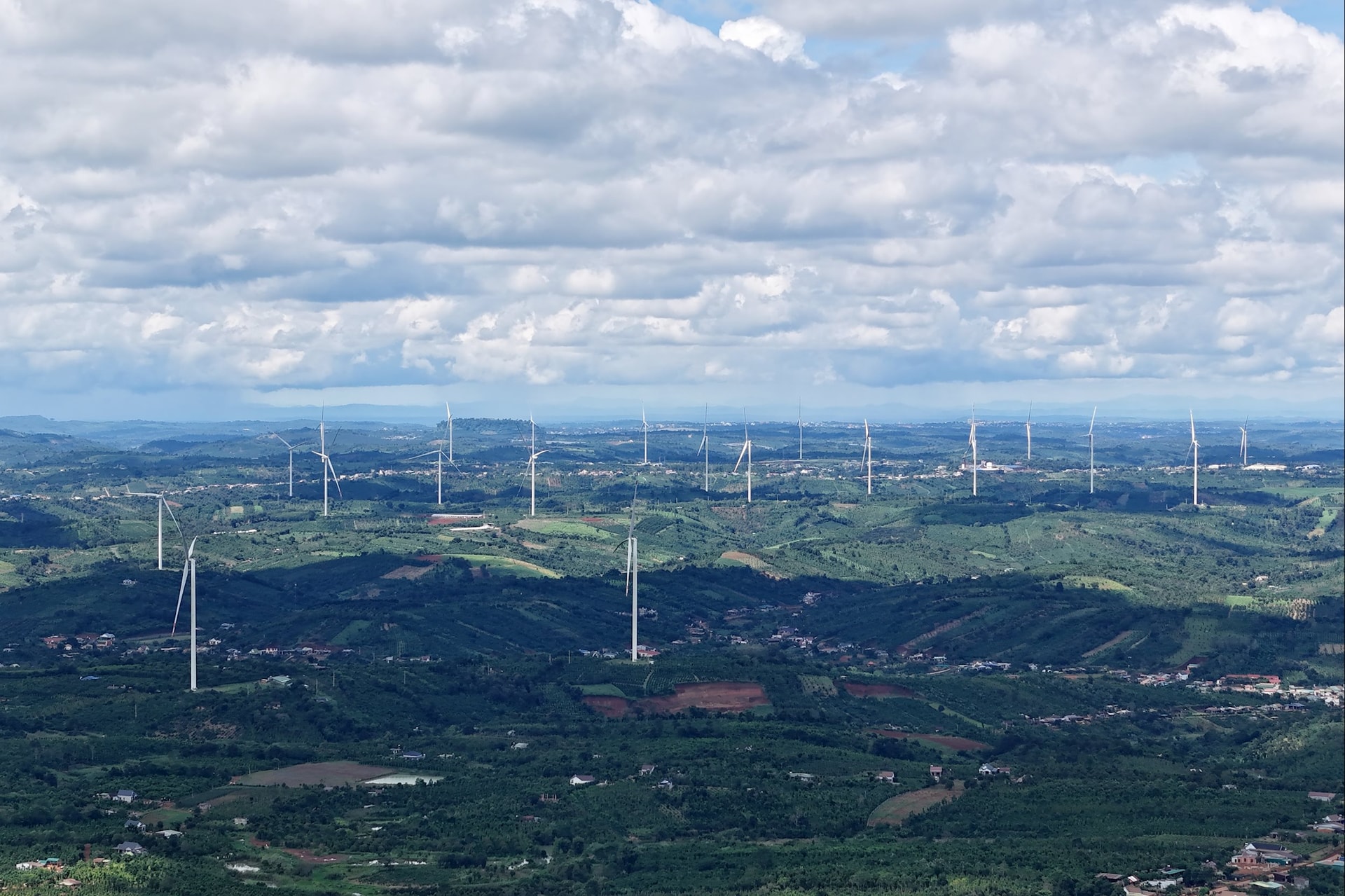

Figur 4
Den västra regionen i Lam Dong -provinsen har sex vindkraftsprojekt.

Byggnation baserat på mineralresursplanering.

Den västra delen av provinsen har 6 vindkraftsprojekt: Dak N'Drung 1, 2, 3, Dak Hoa, Asia Dak Song 1 och Nam Binh 1. Den totala kapaciteten för de 6 projekten är cirka 430 MW, med en investering på över 14 800 miljarder VND. Från och med oktober 2025 är endast 1 av 6 vindkraftsprojekt i den västra delen av provinsen kommersiellt operativa, medan de övriga 5 fortfarande är vilande.

Enligt reportrars observationer hade i oktober 2025 endast Dak Hoa vindkraftverk, med en kapacitet på 50 MW, tagit kommersiell drift i november 2021 och bidragit till den lokala budgeten bland de sex projekten. Sedan driftstarten har projektet bidragit med cirka 162,3 miljoner kWh el årligen – vilket motsvarar 6,98 % av elförsörjningen i den västra delen av provinsen.

Projekten möter fortfarande svårigheter och hinder på grund av deras genomförande i områden med överlappande planering mellan energiprojekt och bauxitbrytningsområden. Mer specifikt, enligt slutsatserna från Statens inspektion från 2023, ligger 5 av 6 vindkraftsprojekt inom området för zonplanen för prospektering, utvinning, bearbetning och användning av bauxit för perioden 2007-2015, med beaktande av fram till 2025, som tidigare hade godkänts av premiärministern.

Dessutom förekom vissa oegentligheter i påbörjandet, godkännandet och den kommersiella driften av vindkraftsprojekt. Bland dessa påbörjades byggandet av vindkraftverken Nam Binh 1, Dak Hoa och Dak N'Drung 1, 2 och 3 innan marken för byggnationen hade hyrts ut av den provinsiella folkkommittén.

Mer specifikt påbörjades byggandet av vindkraftsprojektet Nam Binh 1 innan man mottagit meddelande om resultaten av den tekniska designbedömningen från departementet för el och förnybar energi, ministeriet för industri och handel .

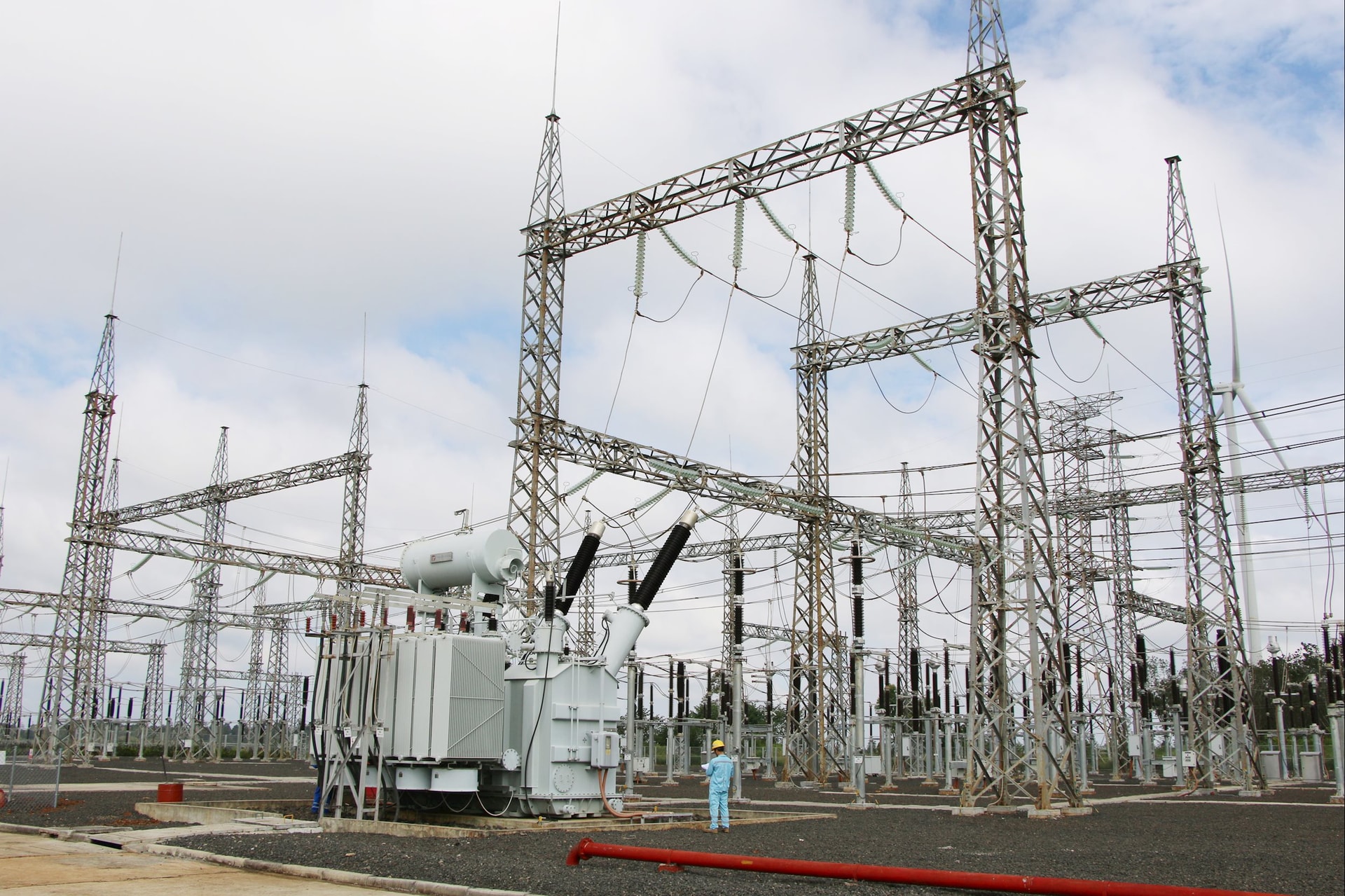

Figur _1
I oktober 2025 hade endast Dak Hoa vindkraftverk av de sex projekten i den västra delen av provinsen tagits i kommersiell drift.

Utöver de ovannämnda kränkningarna har de områden där vindkraftsprojekt byggs varit "heta områden" med sammandrabbningar mellan lokalbefolkningen och vindkraftsprojektarbetare. Som mest lades många invånare in på sjukhus på grund av att konflikter mellan de två sidorna löstes genom våld. Anledningen var att hushållen och vindkraftsinvesterarna inte kunde nå enighet under kompensationsförhandlingarna. Samtidigt ville många investerare påskynda projektgenomförandet för att få dem i kommersiell drift så snart som möjligt.

Den långvariga spänningen har påverkat säkerhet och ordning i vissa områden, vilket tvingat lokala myndigheter att förstärka sina styrkor för att stabilisera situationen. Många dialoger och medlingsmöten har hållits för att lösa konflikter mellan invånare och företag, men resultaten är fortfarande begränsade eftersom ersättning och stöd inte har uppfyllt människornas förväntningar. Vissa hushåll menar att den mark som exproprieras inte har värderats tillräckligt, medan företag är oroliga för oförutsedda kostnader som överstiger planerade budgetar, vilket påverkar projektens framsteg och investeringseffektivitet.

Förslag för att undanröja hinder

I slutet av 2024 utfärdade regeringen resolution nr 233/NQ-CP för att undanröja hinder för projekt inom förnybar energi (resolution nr 233), vilket banade väg för kommuner att slutföra förfaranden så att avstannade projekt kunde drivas i enlighet med föreskrifter. Omedelbart därefter vädjade provinsen upprepade gånger till regeringen och centrala ministerier och myndigheter för att lösa hindren.

Följaktligen godkändes de vindkraftsprojekt som genomförs av statsministern i kraftutvecklingsplanen år 2020. Från det att dessa vindkraftsprojekt genomfördes fram till nu har två överlappande planer funnits samtidigt.

Dessutom ligger vindkraftsprojekten inom de planerade gruvområdena Dak Song och Tuy Duc. Den totala arealen är cirka 47 200 hektar (ännu inte licensierad för exploatering). Markanvändningskraven för de sex vindkraftsprojekten står dock endast för en liten del, cirka 0,17 %, av den totala arealen.

Den yta som krävs för transformatorstationer, kraftledningar och placeringen av spridda pyloner är försumbar och påverkar inte bauxitmalmsreserverna nämnvärt. Byggandet av vindkraftsprojekt orsakar ingen förlust av mineralresurser; det förekommer ingen illegal gruvdrift, transport eller handel med bauxitmalm. Därför rekommenderar den provinsiella folkkommittén att man överväger att underlätta slutförandet och driften av dessa projekt.

Nyligen, i en rapport om genomförandet av åtgärder för att lösa svårigheter och hinder enligt resolution nr 233, uppgav den provinsiella folkkommittén att investerare i vindkraftsprojekt har slutfört rapporter som utvärderar den socioekonomiska effektiviteten av vindkraftsprojekt jämfört med mineralutvinning. Beträffande projektplatser inom det planerade bauxitmineralområdet föreslog den provinsiella folkkommittén att de skulle inkluderas i det nationella mineralreservområdet, i linje med genomförandet av regeringens resolution nr 233.

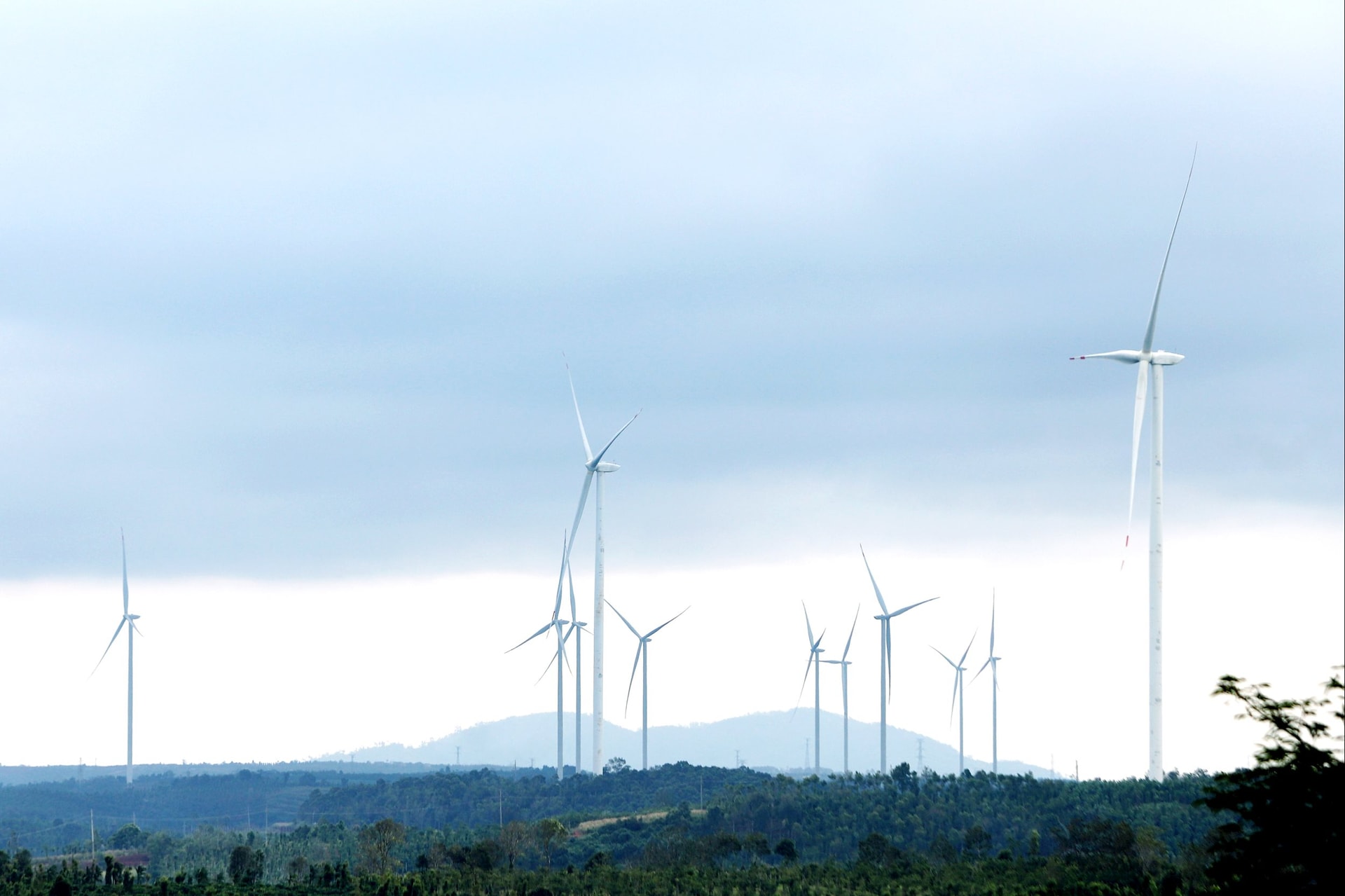

Figur _3
I slutet av 2024 utfärdade regeringen resolution nr 233/NQ-CP för att undanröja hinder för projekt inom förnybar energi.

Dessutom begärde den provinsiella folkkommittén att jordbruks- och miljöministeriet omedelbart skulle granska och ge premiärministern råd att överväga och justera planen för att ta bort de 6 vindkraftsprojekt som överlappar planer för bauxitbrytning från den godkända mineralresursplanen enligt beslut nr 866/QD-TTg daterad 18 juli 2023; och samtidigt att överväga och föreslå lämpliga lösningar för projekt och arbeten som godkänts innan beslut nr 866/QD-TTg utfärdades i provinsen.

Tills justeringar har gjorts begär den provinsiella folkkommittén att premiärministern instruerar industri- och handelsministeriet att samordna med jordbruks- och miljöministeriet för att granska, bedöma och fastställa gränserna för bauxitmalmområdet, som en grund för att överväga och tillåta genomförande av arbeten och projekt inom mineralplaneringsområdet (men utan att påverka bauxitmalmkropparna) för att uppfylla socioekonomiska utvecklingskrav.

Enligt myndigheternas beräkningar kommer alla sex vindkraftsprojekt i Dak Nong, om de tas i kommersiell drift, att bidra med cirka 1,29 miljarder kWh el till elnätet och betala cirka 400 miljarder VND i skatt årligen.

Källa: https://baolamdong.vn/5-du-an-dien-gio-van-mac-ket-trong-vung-quy-hoach-bo-xit-402051.html


Kommentar (0)

Lämna en kommentar för att dela dina känslor!

I samma ämne

I samma kategori

Av samma författare

Arv

Figur

Företag

Aktuella frågor

Politiskt system

Lokal

Produkt

Happy Vietnam
Gammal symaskinssida

Gammal symaskinssida

Att göra flaggor

Att göra flaggor

De 42 km långa maratonlöparna och deras entusiastiska supportrar sprang mot mållinjen.

De 42 km långa maratonlöparna och deras entusiastiska supportrar sprang mot mållinjen.
