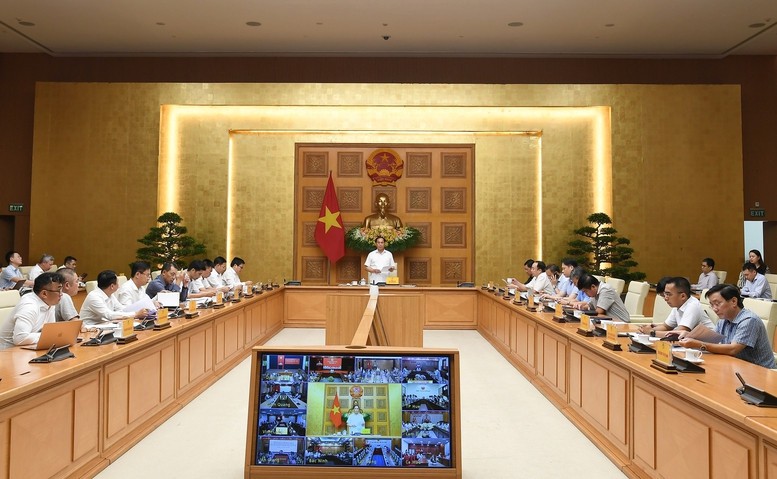

សំណើខាងលើត្រូវបានសង្កត់ធ្ងន់ដោយឧបនាយករដ្ឋមន្ត្រី Bui Thanh Son ក្នុងកិច្ចប្រជុំអនឡាញជាមួយប្រជាជាតិទាំងមូលអំពីការអនុវត្តផែនការថាមពលដែលបានកែសម្រួល VIII ដែលធ្វើឡើងនៅរសៀលថ្ងៃទី 11 ខែកញ្ញា ក្នុងបរិបទដែលវឌ្ឍនភាពនៃការអនុវត្តគម្រោងប្រភពថាមពល និងបណ្តាញអគ្គិសនីតាមផែនការនៅមានសភាពយឺតយ៉ាវនៅឡើយ។
សម្រាប់គម្រោងដែលមានអ្នកវិនិយោគរួចហើយ។ ឧបនាយករដ្ឋមន្ត្រី ស្នើឱ្យអ្នកវិនិយោគរៀបចំផែនការ និងកាលវិភាគដំណើរការ ហើយបញ្ជូនទៅកាន់គណៈកម្មាធិការប្រជាជនខេត្ត និងក្រុងដែលគ្រប់គ្រងដោយកណ្តាល ដើម្បីរាយការណ៍ជូន ក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្ម ដើម្បីត្រួតពិនិត្យ ត្រួតពិនិត្យ និងជំរុញឱ្យអនុវត្តទៅតាមផែនការដែលបានកំណត់។
ក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្ម និងគណៈកម្មាធិការប្រជាជនរាជធានី-ខេត្ត ដឹកនាំ និងជំរុញអ្នកវិនិយោគឱ្យពន្លឿនវឌ្ឍនភាព ដោយដាក់រោងចក្រឱ្យដំណើរការមុន ៣-៦ ខែ។ មានផែនការគ្រប់គ្រងយ៉ាងតឹងរ៉ឹងសម្រាប់អ្នកវិនិយោគដែលយឺតយ៉ាវ ឬមិនអនុវត្តគម្រោង ដែលប៉ះពាល់ដល់សន្តិសុខថាមពលជាតិ។
ខេត្ត ក្រុង សហការយ៉ាងសកម្មជាមួយវិនិយោគិន ដើម្បីអនុវត្តការងារបោសសម្អាតទីតាំង សំណង ការតាំងទីលំនៅថ្មី និងការងារផ្លាស់ប្តូរទីលំនៅប្រកបដោយប្រសិទ្ធភាពស្របតាមបទប្បញ្ញត្តិ។ គាំទ្រយ៉ាងសកម្ម និងបង្កើតលក្ខខណ្ឌអំណោយផលសម្រាប់អ្នកវិនិយោគ និងអ្នកម៉ៅការក្នុងអំឡុងពេលដំណើរការសាងសង់។
ចំពោះគម្រោងដែលមិនមានអ្នកវិនិយោគនោះ ឧបនាយករដ្ឋមន្ត្រីបានស្នើទៅក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្ម ដឹកនាំមូលដ្ឋាន ដើម្បីជ្រើសរើសអ្នកវិនិយោគជាបន្ទាន់ ហើយបំពេញការងារនេះនៅត្រីមាសទី៤ ឆ្នាំ២០២៥។
ឧបនាយករដ្ឋមន្ត្រីបញ្ជាក់ថា ក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្ម និងមូលដ្ឋានទទួលខុសត្រូវទាំងស្រុងចំពោះមុខ រដ្ឋាភិបាល និងនាយករដ្ឋមន្ត្រី ប្រសិនបើមានការពន្យារពេលក្នុងការជ្រើសរើសអ្នកវិនិយោគ ដែលប៉ះពាល់ដល់ការធានាសន្តិសុខថាមពលជាតិ។
ឧបនាយករដ្ឋមន្ត្រី បានចាត់ឱ្យក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្ម ធ្វើជាអធិបតី និងសម្របសម្រួលជាមួយក្រសួង ស្ថាប័នពាក់ព័ន្ធ និងមូលដ្ឋាន ដើម្បីរៀបចំជាបន្ទាន់នូវកម្មវិធីសកម្មភាពរបស់រាជរដ្ឋាភិបាល ដើម្បីអនុវត្តសេចក្តីសម្រេចចិត្តលេខ ៧០-NQ/TW ចុះថ្ងៃទី២០ ខែសីហា ឆ្នាំ២០២៥ របស់ការិយាល័យនយោបាយ និងរាយការណ៍ជូនរដ្ឋាភិបាលមុនថ្ងៃទី២០ ខែកញ្ញា ក្នុងស្មារតីការងារច្បាស់លាស់ ច្បាស់លាស់ ៦ ទំនួលខុសត្រូវ និងសិទ្ធិអំណាចច្បាស់លាស់។
ក្រសួង សាខា និងមូលដ្ឋានត្រូវពិនិត្យ និងដោះស្រាយ ស្របតាមសិទ្ធិអំណាច និងបទប្បញ្ញត្តិច្បាប់ រាល់ការលំបាកក្នុងការអនុវត្តផែនការថាមពលដែលបានកែសម្រួល VIII ។ រាយការណ៍ភ្លាមៗទៅអាជ្ញាធរមានសមត្ថកិច្ច ដើម្បីពិនិត្យ និងដោះស្រាយការលំបាក និងបញ្ហានានា។ ដាច់ខាតមិនអនុញ្ញាតឱ្យគម្រោង និងការងារត្រូវជាប់គាំង ដោយសារការដោះស្រាយយឺតយ៉ាវនៃនីតិវិធីរដ្ឋបាលរបស់ក្រសួង សាខា ទីភ្នាក់ងារ និងមូលដ្ឋាន។ បញ្ចប់កិច្ចការនេះត្រឹមខែតុលា ឆ្នាំ 2025។
ជាមួយគ្នានេះ ក្រសួង ស្ថាប័ន សាខា និងមូលដ្ឋានត្រូវសិក្សាយ៉ាងយកចិត្តទុកដាក់ និងអនុវត្តតាមលក្ខខណ្ឌតម្រូវនៃសេចក្តីសម្រេចចិត្តលេខ ៧០-NQ/TW របស់ការិយាល័យនយោបាយ ដើម្បីស្នើសុំដំណោះស្រាយ ដើម្បីធ្វើវិសោធនកម្ម និងបន្ថែមលើច្បាប់ស្តីពីផែនការ ច្បាប់ស្តីពីការវិនិយោគ ច្បាប់ស្តីពីដីធ្លី និងច្បាប់ស្តីពីការដេញថ្លៃ។ និងវាយតម្លៃផលប៉ះពាល់ដោយប្រុងប្រយ័ត្ន មុននឹងរាយការណ៍ជូននាយករដ្ឋមន្ត្រី។
ក្រសួងហិរញ្ញវត្ថុពិនិត្យយ៉ាងយកចិត្តទុកដាក់លើការលំបាក និងបញ្ហាទាក់ទងនឹងការរៀបចំផែនការ ការកែសម្រួលផែនការ នីតិវិធីអនុម័តការវិនិយោគ ការជ្រើសរើសវិនិយោគិន និងបទប្បញ្ញត្តិដេញថ្លៃសម្រាប់គម្រោងផ្សព្វផ្សាយ ឬស្នើអាជ្ញាធរមានសមត្ថកិច្ចពិនិត្យ និងកែសម្រួល ធានាការទាក់ទាញវិនិយោគស្របតាមស្ថានភាពជាក់ស្តែង ជំរុញការដំណើរការគម្រោងអគ្គិសនីឆាប់ និងបញ្ចប់នៅខែតុលា ឆ្នាំ២០២៥។
ក្រសួងកសិកម្ម និងបរិស្ថាន ត្រូវធ្វើជាអធិបតី និងសម្របសម្រួលជាមួយក្រសួង ស្ថាប័នពាក់ព័ន្ធ ដើម្បីពិនិត្យ វាយតម្លៃ ជ្រើសរើស និងសម្រេចជ្រើសរើសអង្គភាពស្ទង់មតិ ដើម្បីចាត់តាំងតំបន់សមុទ្រ ដើម្បីធ្វើការអង្កេតគម្រោងថាមពលខ្យល់នៅឆ្នេរសមុទ្រក្រោមអំណាចរបស់ខ្លួន ដែលនឹងត្រូវបញ្ចប់នៅខែតុលា ឆ្នាំ២០២៥។
ពាក់ព័ន្ធនឹងយន្តការនៃការអភិវឌ្ឍន៍គម្រោងថាមពល LNG នាំចូល ឧបនាយករដ្ឋមន្ត្រីបានចាត់ឱ្យក្រសួងឧស្សាហកម្ម និងពាណិជ្ជកម្មវាយតម្លៃដោយប្រុងប្រយ័ត្នលើការអនុវត្តអនុក្រឹត្យលេខ ១០០/ND-CP ចុះថ្ងៃទី 8 ខែឧសភា ឆ្នាំ 2025 ជំរុញការអនុវត្តក្នុងសមត្ថកិច្ចរបស់ខ្លួន និងធានាការអនុវត្តយន្តការ និងគោលនយោបាយប្រកបដោយប្រសិទ្ធភាពស្របតាមបទប្បញ្ញត្តិច្បាប់។
សម្រាប់តំបន់, ឧបនាយករដ្ឋមន្ត្រីបានសង្កត់ធ្ងន់ថា មូលដ្ឋានត្រូវធ្វើបច្ចុប្បន្នភាពជាបន្ទាន់នូវបញ្ជីប្រភពថាមពល និងបណ្តាញអគ្គិសនីដែលបានកំណត់ក្នុងផែនការថាមពលដែលបានកែសម្រួល VIII ទៅជាផែនការខេត្ត ផែនការឯកទេសលើទីក្រុង និងជនបទ និងការប្រើប្រាស់ដីខេត្ត ជាមូលដ្ឋានសម្រាប់អនុវត្តការវិនិយោគលើគម្រោងថាមពល។ សម្របសម្រួលយ៉ាងជិតស្និទ្ធជាមួយវិនិយោគិន ដើម្បីអនុវត្តការបោសសំអាតទីតាំង សំណង ការតាំងទីលំនៅថ្មី និងការតាំងទីលំនៅថ្មីនៃគម្រោងប្រភពថាមពល និងបណ្តាញអគ្គិសនី។
មូលដ្ឋានត្រូវតែសកម្ម និងពន្លឿនការដោះស្រាយភារកិច្ចក្នុងសមត្ថកិច្ចរបស់ខ្លួនស្របតាមបទប្បញ្ញត្តិច្បាប់។ និងលុបបំបាត់ការលំបាក និងឧបសគ្គដែលកើតឡើងនៅក្នុងអាជ្ញាធររបស់ខ្លួនក្នុងអំឡុងពេលដំណើរការអនុវត្ត ដើម្បីពន្លឿនដំណើរការគម្រោងថាមពល។
នៅក្នុងវិសាលភាពនៃអាជ្ញាធរ ត្រូវបង្កើតកម្មវិធីយ៉ាងសកម្ម ដើម្បីលើកទឹកចិត្តដល់ការអភិវឌ្ឍន៍ប្រភពថាមពលខ្យល់ និងពន្លឺព្រះអាទិត្យនៅនឹងកន្លែង ស្របតាមបទប្បញ្ញត្តិ។
ដាច់ខាតកុំឱ្យមានការខ្វះខាតប្រេងឥន្ធនៈនៅរោងចក្រថាមពល។
ឧបនាយករដ្ឋមន្ត្រីបានស្នើឲ្យសាជីវកម្ម៖ អគ្គិសនីវៀតណាម ឧស្សាហកម្មថាមពលជាតិវៀតណាម ក្រុមឧស្សាហកម្មធ្យូងថ្ម និងរ៉ែវៀតណាម និងកងពលលេខ ១៩ - ក្រសួងការពារជាតិ អនុវត្តយ៉ាងម៉ឺងម៉ាត់នូវគម្រោងប្រភពថាមពល និងបណ្តាញដែលត្រូវបានចាត់តាំងជាអ្នកវិនិយោគ ធានានូវវឌ្ឍនភាព គុណភាព ប្រសិទ្ធភាព និងការការពារបរិស្ថាន ជាពិសេសគម្រោងរោងចក្រថាមពលនុយក្លេអ៊ែរចំនួនពីរដំបូងរបស់ប្រទេស។
សាជីវកម្មដឹកនាំរោងចក្រថាមពលនៅក្រោមការគ្រប់គ្រងរបស់ពួកគេដើម្បីធ្វើការងារបានល្អក្នុងការរៀបចំផលិតកម្ម មិនត្រូវអនុញ្ញាតឱ្យមានការខ្វះខាតប្រេងឥន្ធនៈសម្រាប់រោងចក្រថាមពល ឬកង្វះទឹកនៅក្នុងអាងស្តុកទឹកវារីអគ្គិសនីកើតឡើងស្របតាមនីតិវិធីប្រតិបត្តិការអាងស្តុកទឹក។ ទទួលយកដំណោះស្រាយថែទាំយ៉ាងសកម្ម និងរៀបចំសម្ភារ និងបរិក្ខាបន្ថែមសម្រាប់ប្រព័ន្ធបណ្តាញចែកចាយ កាត់បន្ថយឧប្បត្តិហេតុជួសជុល ការដាច់ភ្លើង និងការកាត់បន្ថយការផ្គត់ផ្គង់ថាមពលក្នុងអំឡុងពេលប្រតិបត្តិការ។
ក្រុមហ៊ុនអគ្គិសនីវៀតណាម ជំរុញយ៉ាងសកម្មការចរចាលើកិច្ចសន្យាទិញថាមពលអគ្គិសនីតាមបទប្បញ្ញត្តិ ដោយស្មារតីចុះសម្រុងគ្នាផលប្រយោជន៍រដ្ឋ អ្នកវិនិយោគ និងប្រជាជន។
ក្រុមឧស្សាហកម្មថាមពលជាតិវៀតណាមបានដឹកនាំសាជីវកម្មឧស្ម័ន PetroVietnam ឱ្យបញ្ចប់កិច្ចព្រមព្រៀងភ្លាមៗអំពីចំណុចប្រសព្វនៃបំពង់ Cai Mep-Phu My ដើម្បីដាក់ឱ្យដំណើរការវាដើម្បីផ្គត់ផ្គង់ឧស្ម័នដល់មជ្ឈមណ្ឌលថាមពលកំដៅ Phu My នៅខែតុលា ឆ្នាំ 2025។
វិនិយោគិននៃគម្រោងថាមពល ប្រសិនបើជួបប្រទះការលំបាក ឬបញ្ហា ចាំបាច់ត្រូវរាយការណ៍ និងស្នើដំណោះស្រាយឱ្យបានច្បាស់លាស់ ដើម្បីឆ្លើយតបទៅនឹងវឌ្ឍនភាពដែលត្រូវការ។
ក្នុងករណីដែលមិនបានបំពេញតាមវឌ្ឍនភាពដើម្បីរីករាយនឹងយន្តការដែលកំណត់ដោយច្បាប់ អ្នកវិនិយោគនៃគម្រោងថាមពលត្រូវទទួលខុសត្រូវទាំងស្រុងចំពោះប្រសិទ្ធភាពរបស់គម្រោងនេះតាមច្បាប់នៅពេលដាក់ឱ្យដំណើរការគម្រោង។
ឧបនាយករដ្ឋមន្ត្រីបានបញ្ជាឱ្យខេត្ត Thanh Hoa ពិចារណា និងដោះស្រាយសំណើរបស់ក្រុមហ៊ុន Cong Thanh Thermal Power Joint Stock ស្តីពីការគាំទ្រសម្រាប់ការអនុវត្តគម្រោងរោងចក្រថាមពល Cong Thanh LNG ។
ប្រភព៖ https://baolangson.vn/can-co-che-tai-xu-ly-nghiem-cac-chu-dau-tu-du-an-dien-cham-tien-do-5058736.html
