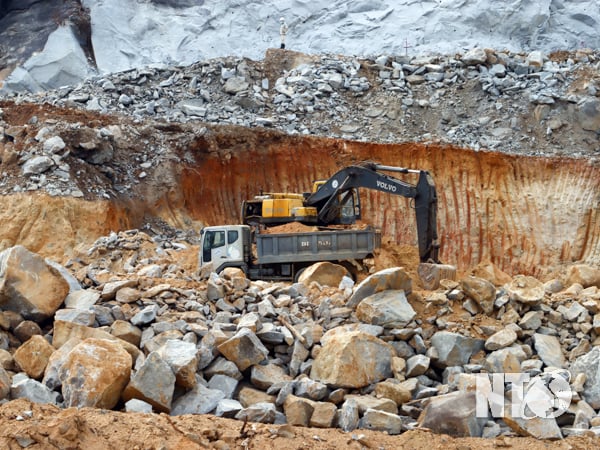

កាត់ភ្នំ ជីករូងដើម្បីពន្លឿនវឌ្ឍនភាព
ដំណាក់កាលទី 2 បានចាប់ផ្តើមនៅចុងខែកុម្ភៈ បន្ទាប់ពីជាង 80 ថ្ងៃនៃការសាងសង់បន្ទាន់ និងលំបាក ព្រឹត្តិការណ៍សំខាន់មួយត្រូវបានកត់ត្រា៖ ផ្លូវប្រតិបត្តិការទាំងបី VH1, VH2 និង VH3A ត្រូវបានសម្អាត។ នេះគឺជាមូលដ្ឋានដ៏សំខាន់សម្រាប់ការសាងសង់ធាតុសំខាន់ៗនៃរោងចក្រក្រោមដីនៃគម្រោង។ លោកវរសេនីយ៍ឯក Hoang Ngoc Tuoi នាយកប្រតិបត្តិនៃសាជីវកម្មសំណង់ Truong Son នៅតំបន់ Central Highlands បានចែករំលែកថា៖ យើងរៀបចំការសាងសង់ជាបីវេន ដោយទាញយកអត្ថប្រយោជន៍ពីរៀងរាល់ម៉ោងដែលមានពន្លឺថ្ងៃ និងរាល់យប់ស្ងួត។ ការងារទាំងអស់ត្រូវបានធ្វើសមកាលកម្ម ខណៈពេលដែលកំពុងសាងសង់ ធានាចរាចរណ៍សម្រាប់គ្រឿងផ្សេងទៀត និងធានាសុវត្ថិភាពដាច់ខាត។ រហូតមកដល់ពេលនេះ ផ្លូវ VH1, VH2, VH3A ត្រូវបានសម្អាតហើយ។ ហើយថ្មីៗនេះ យើងបានទៅជិតទីតាំងនៃទីធ្លាចែកចាយ 500kV ដែលជាចំណុចសំខាន់មួយនៃគម្រោង។
នៅក្នុងលក្ខខណ្ឌអាកាសធាតុមិនធម្មតា ដោយមានភ្លៀងធ្លាក់ដំបូងនៃរដូវមកមុន ភ្លាមៗ និងយូរអង្វែង សម្ភារៈសំណង់ត្រូវបានរារាំង។ ទន្ទឹមនឹងការរក្សាវឌ្ឍនភាពលើការដ្ឋានសំណង់ អ្នកម៉ៅការកំពុងផ្តោតលើធនធានដើម្បីចូលទៅក្នុងដំណាក់កាលសាងសង់នៃធាតុស្មុគស្មាញបន្ថែមទៀត រួមទាំងច្រកផ្លូវរូងក្រោមដីខ្សែថាមពល ប៉មសន្ទះចុះក្រោម និងប្រព័ន្ធស្ថានីយ៍ចែកចាយ 500kV ។ លោកវរសេនីយ៍ឯក Le Dinh Lam នាយកប្រតិបត្តិនៃសមាគមអ្នកម៉ៅការបានមានប្រសាសន៍ថា៖ ការសាងសង់គម្រោងនៅខាងក្នុងភ្នំមានភាពស្មុគស្មាញណាស់។ យើងត្រូវចល័តប្រព័ន្ធផ្លូវរូងក្រោមដី G7 ទំនើប យន្តការដ៏ទូលំទូលាយ ដើម្បីធានាបាននូវវឌ្ឍនភាព និងសុវត្ថិភាព។ ក្នុងអំឡុងពេលដំណើរការអនុវត្ត យើងពិតជារីករាយណាស់ដែលបានទទួលការគាំទ្រយ៉ាងសកម្មពីអាជ្ញាធរមូលដ្ឋាន និងប្រជាពលរដ្ឋ។ ពេលខ្លះនៅពេលដែលមិនមានគោលនយោបាយសំណង យើងបានធ្វើការជាមួយក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោង ដើម្បីកៀងគរប្រជាពលរដ្ឋឱ្យខ្ចីផ្លូវ បើកផ្លូវសម្រាប់ម៉ូតូដើម្បីចូលតាមច្រកផ្លូវរូងក្រោមដី។ នោះបង្ហាញពីការប្តេជ្ញាចិត្ត និងការឯកភាពគ្នារវាងអាជ្ញាធរ ប្រជាពលរដ្ឋ និងអង្គភាពសំណង់។
គិតត្រឹមពាក់កណ្តាលខែឧសភា អង្គភាពសាងសង់បានសម្អាតផ្លូវប្រតិបត្តិការទាំងអស់ VH1, VH2, VH3A។ ក្នុងពេលជាមួយគ្នានេះដែរការជីកកកាយសន្ទះបិទបើកបានឈានដល់ 36% នៃបរិមាណទ្វាររូងក្រោមដីនៃខ្សែខ្យល់បានឈានដល់ 6% នៃបរិមាណ។ នេះគឺជាមូលដ្ឋានដ៏សំខាន់សម្រាប់អង្គភាពសាងសង់ក្នុងការជីករូងក្រោមដីប្រតិបត្តិការ ផ្លូវរូងក្រោមដី ផ្លូវរូងក្រោមដីខ្សែកាប និងផ្លូវរូងក្រោមដី VH3A នៅចុងខែឧសភា ឆ្នាំ 2025 និងដើមខែមិថុនា ឆ្នាំ 2025 ។
លោក Nguyen Thanh Minh អនុប្រធានក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោងបានមានប្រសាសន៍ថា៖ យើងនឹងពង្រឹងការត្រួតពិនិត្យ 24/7 និងជំរុញឱ្យអ្នកម៉ៅការធ្វើការបន្ថែមម៉ោងដើម្បីកាត់បន្ថយផលប៉ះពាល់នៃលក្ខខណ្ឌអាកាសធាតុខ្លាំង។ គោលដៅក្នុងឆ្នាំ 2025 គឺដើម្បីជីករោងចក្រក្រោមដី និងបំពេញតាមកាលវិភាគនៃការបញ្ចេញដើមទុនរបស់គម្រោង។ ដោយមានគោលដៅធានាឱ្យគម្រោងនេះមានសុវត្ថិភាព ប្រសិទ្ធភាព មិត្តភាពបរិស្ថាន និងគុណភាព និងវឌ្ឍនភាព យើងខិតខំបញ្ចប់ និងផលិតអគ្គិសនីសម្រាប់អង្គភាពទី 1 នៅឆ្នាំ 2029 និងយូនីតដែលនៅសល់នៅឆ្នាំ 2030 ដោយបញ្ចប់គម្រោងនៅឆ្នាំ 2031 ។
ការដក "ការស្ទះ" នៃការបោសសំអាតដី
ថ្វីត្បិតតែសម្រេចបាននូវការងារយ៉ាងច្រើនសន្ធឹកសន្ធាប់ក៏ដោយ ក៏គម្រោងទំនប់វារីអគ្គិសនីស្តុកទុក Bac Ai នៅតែជួបការលំបាកច្រើន ជាពិសេសបញ្ហាការឈូសឆាយដី។ ដោយមានករណីប៉ះពាល់សរុបចំនួន ៦៩ (៦៦ គ្រួសារ បុគ្គល និងអង្គការចំនួន ៣) ផ្ទៃដីដែលបានយកមកវិញមាន ១០៦ ហិកតា។ រហូតមកដល់ពេលនេះ គ្រួសារចំនួន ៣៧ បុគ្គល និងអង្គការចំនួន ៣ ត្រូវបានចេញសេចក្តីសម្រេចស្តារដីធ្លី អនុម័តគម្រោងសំណង និងជំនួយ ហើយបានទទួលការទូទាត់។ ទោះជាយ៉ាងណាក៏ដោយ នៅសល់ 29 គ្រួសារដែលមានផ្ទៃដី 23,7 ហិកតាមិនទាន់បានចេញសេចក្តីសម្រេចស្ដារដី និងអនុម័តផែនការសំណង និងការគាំទ្រ; ៩គ្រួសារបានប្រគល់ដីជាមុនដល់គម្រោងដើម្បីអនុវត្តមុខរបរមួយចំនួន។ បញ្ហាចម្បងគឺដោយសារ ១៧ គ្រួសារកំពុងប្រើប្រាស់ដី ១៨ ហិកតា ក្នុងនោះ ១០,៥ ហិកតាកំពុងស្ថិតក្នុងផែនការព្រៃឈើ ៣ ប្រភេទ ហើយត្រូវបានផ្តល់លិខិតបញ្ជាក់សិទ្ធិប្រើប្រាស់ដីដល់ក្រុមហ៊ុន តាន់ ទៀង ហ្វ័ររី ស្មប ខូអិលធីឌី។ គ្រួសារដែលនៅសេសសល់ទាំងនេះ ក៏ដូចជាដី ១២ គ្រួសារផ្សេងទៀត មិនទាន់មានវិញ្ញាបនបត្របញ្ជាក់ដីប្រើប្រាស់ និងគ្មានសិទ្ធិកាន់កាប់ដី។ បទប្បញ្ញត្តិបច្ចុប្បន្ន។ ប្រការនេះបានធ្វើឱ្យមានការព្រួយបារម្ភក្នុងចំណោមអ្នកឧបត្ថម្ភគម្រោងអំពីការធានាឱ្យមានស្ថិរភាពជីវភាពរស់នៅរបស់ប្រជាជន ជាពិសេសជនជាតិភាគតិចក្នុងស្ថានភាពលំបាក។
ដើម្បីដោះស្រាយការលំបាកនេះភ្លាមៗ លោក Trinh Minh Hoang អនុប្រធានគណៈកម្មាធិការប្រជាជនខេត្ត បានចុះផ្ទាល់ដល់កន្លែងកើតហេតុ ដើម្បីត្រួតពិនិត្យ វាយតម្លៃស្ថានភាព និងដឹកនាំដំណោះស្រាយ ដើម្បីលុបបំបាត់ឧបសគ្គ។ អាស្រ័យហេតុនេះ លោកបានស្នើឱ្យមន្ទីរ សាខា និងមូលដ្ឋានពាក់ព័ន្ធ ធ្វើការសម្របសម្រួលជាបន្ទាន់ជាមួយក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងថាមពល 3 - EVN ដើម្បីពិចារណា និងបង្រួបបង្រួមសំណើដើម្បីដោះស្រាយអនុសាសន៍។ លោកបានស្នើដល់មន្ទីរ កសិកម្ម និងបរិស្ថាន និងគណៈកម្មាធិការប្រជាជនស្រុកបាអៃ ពិចារណាលើការស្នើសុំគោលនយោបាយគាំទ្រដីធ្លីសម្រាប់គ្រួសារ ជាពិសេសជនជាតិភាគតិចដែលដីទទួលបានមកវិញ តែមិនសមស្របតាមលក្ខខណ្ឌនៃការផ្តល់សំណងដីតាមបទប្បញ្ញត្តិ ដើម្បីធានាបាននូវស្ថិរភាពជីវភាព ផលិតភាព និងយុត្តិធម៌ ស្របតាមលក្ខណៈវិនិច្ឆ័យអន្តរជាតិដែលម្ចាស់ជំនួយត្រូវការ។
ជាមួយនឹងទិសដៅដ៏រឹងមាំរបស់ខេត្ត និងការឯកភាព និងការខិតខំប្រឹងប្រែងរបស់អង្គភាពសាងសង់ ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងវារីអគ្គិសនីស្តុកទឹក Bac Ai កំពុងខិតខំប្រឹងប្រែងឱ្យអស់ពីលទ្ធភាពដើម្បីសម្រេចបាននូវគោលដៅដែលបានកំណត់ ដោយបានប្តេជ្ញាចិត្តនាំគម្រោងនេះទៅដល់ទីបញ្ចប់ទាន់ពេលវេលា។
