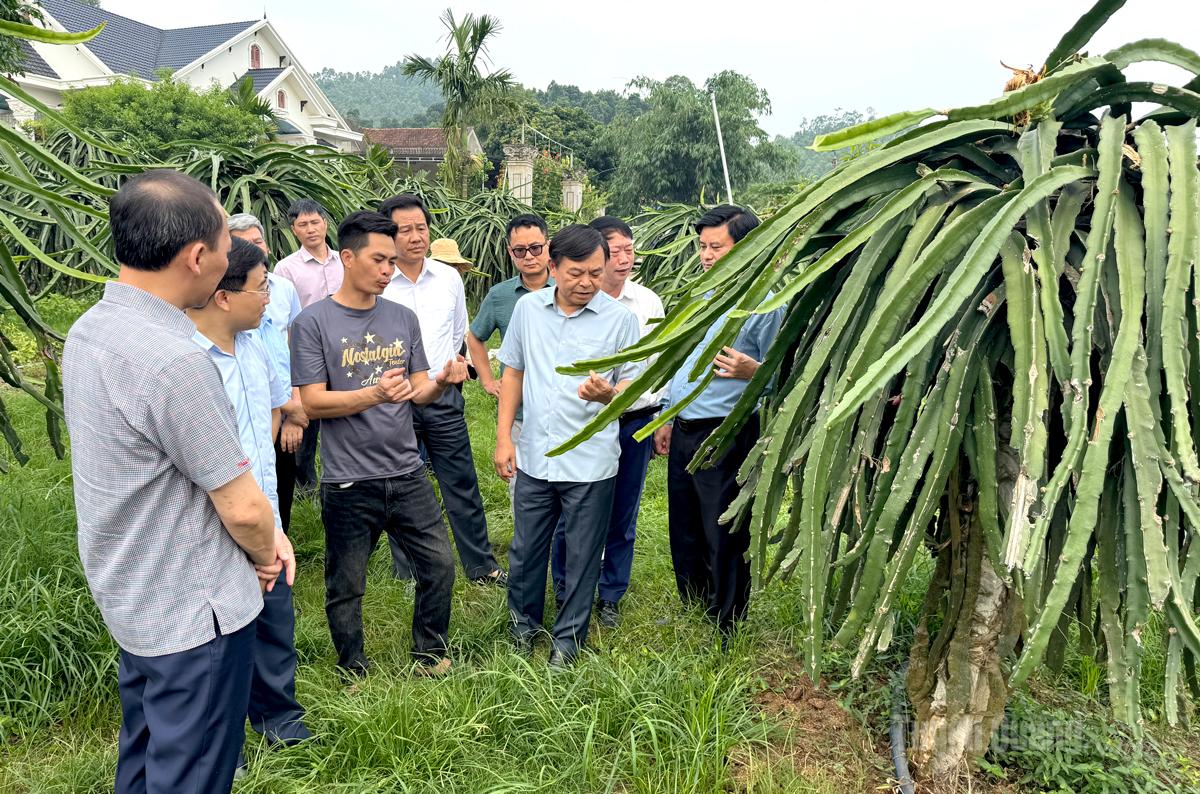

![]() |
| คณะทำงานของคณะกรรมการกำกับดูแลโครงการเป้าหมายแห่งชาติได้ตรวจสอบความคืบหน้าการเบิกจ่ายเงินใน จังหวัดตวนกวาง |
จากเรื่องราวของปัญหาคอขวดด้านเงินทุนในระดับรากหญ้า...
ในตำบลน้ำดาน จากงบประมาณทั้งหมด 16,000 ล้านดองที่จัดสรรภายใต้โครงการเป้าหมายแห่งชาติปี 2025 มีการเบิกจ่ายไปเพียง 74 ล้านดองเท่านั้น คิดเป็นอัตราที่ค่อนข้างต่ำเพียง 0.5%
สหายเหงียน กวาง ฮุง ประธานคณะกรรมการประชาชนตำบลน้ำดาน ชี้แจงว่า โครงการโครงสร้างพื้นฐานที่สำคัญหลายโครงการในพื้นที่กำลังหยุดชะงักเนื่องจากอุปสรรคทางด้านระบบราชการ ตัวอย่างเช่น โครงการจ่ายไฟฟ้าระหว่างหมู่บ้าน 3 โครงการ (ค็อกชู - กีถัง; นาชัน - น้ำลู - โดอันเกต; ลุงชาง - น้ำชา) แม้ว่าจะดำเนินการแล้วเสร็จและได้รับการตรวจสอบแล้ว แต่ก็ยังประสบปัญหาในการดำเนินการตามขั้นตอนทางกฎหมายเพื่อเบิกจ่ายเงิน ในทำนองเดียวกัน โครงการก่อสร้างตลาดกลางแห่งใหม่ก็หยุดชะงักรอการอนุมัติการปรับขนาดโครงการ นอกจากนี้ การก่อสร้างห้องเรียนใหม่และสิ่งอำนวยความสะดวกเสริมสำหรับโรงเรียนมัธยมน้ำดาน ซึ่งมีมูลค่าเกือบ 10.8 พันล้านดอง ก็ถูกระงับชั่วคราวเพื่อรอการปรับเปลี่ยนโครงการ ซึ่งหมายความว่าไม่สามารถเบิกจ่ายเงินได้
อัตราการเบิกจ่ายเงินโครงการเป้าหมายแห่งชาติในตำบลน้ำดานนั้นต่ำ แต่ในตำบลตันลองนั้นยิ่งต่ำกว่า แม้จะมีงบประมาณจำกัด แต่การเบิกจ่ายก็ยังเป็นไปได้ยาก ตามรายงานจากคณะกรรมการประชาชนตำบลตันลอง ในปี 2568 ตำบลตันเทียนเดิมได้รับการอนุมัติงบประมาณกว่า 3 พันล้านดง เพื่อสร้างศูนย์วัฒนธรรมชุมชนจากโครงการเป้าหมายแห่งชาติเพื่อการพัฒนาชนบทใหม่ อย่างไรก็ตาม เนื่องจากการรวมตำบลตันเทียนเข้ากับตำบลตันลอง โครงการจึงหยุดชะงัก การที่ไม่มีการก่อสร้างเกิดขึ้น หมายความว่าเงินทุนที่จัดสรรไว้กว่า 3 พันล้านดงนั้นไม่สามารถเบิกจ่ายได้
สถานการณ์ในนามดานและตันลองไม่ใช่กรณีโดดเดี่ยว ในช่วงการปรับโครงสร้างการบริหารและการนำรูปแบบการปกครองแบบสองระดับมาใช้ โครงการหลายโครงการไม่ได้รับการดำเนินการ หรือหากดำเนินการแล้ว ก็ต้องปรับขนาดและระดับการลงทุน ทำให้ท้องถิ่นไม่สามารถเบิกจ่ายเงินได้ นอกจากนี้ โครงการหลายโครงการดำเนินการโดยผู้รับเหมาด้วยความล่าช้า ส่งผลให้ไม่มีงานใดแล้วเสร็จ และจึงไม่มีการจ่ายเงิน
จากรายงานจนถึงกลางเดือนมิถุนายน เงินทุนรวมสำหรับโครงการเป้าหมายระดับชาติ 3 โครงการในช่วงปี 2021-2025 ซึ่งขยายไปถึงปี 2026 มีจำนวนกว่า 2,265 พันล้านดอง แต่มีการเบิกจ่ายไปแล้วเพียงกว่า 452 พันล้านดอง คิดเป็นเพียง 20.5% ของแผนงาน
อัตราการเบิกจ่ายเงินที่ต่ำโดยไม่ตั้งใจก่อให้เกิดแรงกดดันสะสมอย่างมากในช่วงเดือนสุดท้ายของปี หากต้องการให้แผนงานที่กำหนดไว้สำเร็จลุล่วง สหายโง วัน เถือง รองหัวหน้าสำนักงานประสานงานโครงการเป้าหมายแห่งชาติ อธิบายว่า อัตราการเบิกจ่ายเงินที่ต่ำในปัจจุบันนั้นกระจุกตัวอยู่ในสองโครงการหลัก ได้แก่ โครงการพัฒนา เศรษฐกิจ และสังคมในพื้นที่ชนกลุ่มน้อยและพื้นที่ภูเขา และโครงการลดความยากจนอย่างยั่งยืน
จากข้อมูลของคณะ กรรมการกิจการชาติพันธุ์ จังหวัด พบว่า งบประมาณรวมของโครงการที่ดำเนินไปจนถึงปี 2026 มีจำนวนกว่า 1,508 พันล้านดง แต่ปัจจุบันมีการเบิกจ่ายไปแล้วเพียงกว่า 327.6 พันล้านดง (21.72%) ที่น่าสังเกตคือ มี 11 ตำบลในจังหวัดที่มีอัตราการเบิกจ่ายต่ำกว่า 10% ได้แก่ ตำบลตาดงา ตำบลโป๋ลีหงาย ตำบลเหมียววัก ตำบลเจียปจุง ตำบลทังติน ตำบลฟู่หลวง ตำบลเถืองหนอง ตำบลน้ำดาน ตำบลน้ำดิช และตำบลตันลอง
![]() |
| โครงการก่อสร้างหอพักนักเรียนโรงเรียนมัธยมต้นน้ำแดน ตำบลน้ำแดน กำลังเร่งดำเนินการ |
ระบุจุดที่เป็นปัญหาคอขวด
จากรายงานของหน่วยงานที่เกี่ยวข้อง ได้แก่ กรมกิจการชนกลุ่มน้อยและศาสนา และกรมเกษตรและสิ่งแวดล้อม การไหลเวียนของเงินทุนเข้าสู่โครงการเป้าหมายระดับชาติที่ล่าช้าเกิดจากทั้งปัจจัยเชิงวัตถุวิสัยและเชิงอัตวิสัย ซึ่งก่อให้เกิด "อุปสรรค" ที่เกี่ยวพันกันหลายประการ
ประการแรกและสำคัญที่สุด ความล่าช้าที่เกิดจากการปรับโครงสร้างการบริหารและขั้นตอนการโอนเงินเป็นอุปสรรคทางด้านขั้นตอนที่ใหญ่ที่สุด ในช่วงที่ผ่านมา การควบรวมเขตการปกครองและการโอนย้ายเจ้าของโครงการระหว่างระดับรัฐบาลท้องถิ่นใช้เวลานานมาก โดยเพิ่งแล้วเสร็จอย่างเป็นรูปธรรมเมื่อสิ้นเดือนพฤศจิกายน 2568 ส่งผลให้เอกสารโครงการและการส่งมอบงานระหว่างหน่วยงานเก่าและใหม่จำนวนมากไม่สมบูรณ์ ทำให้เกิดปัญหาอย่างมากในการตรวจสอบข้อมูล ความกดดันนี้เพิ่มมากขึ้นหลังจากมติของสภาแห่งชาติฉบับที่ 257/2025/QH15 ที่อนุญาตให้โอนเงินไปปี 2569 ทำให้หน่วยงานต่างๆ ต้องใช้เวลาเพิ่มอีกเกือบสี่เดือน จนถึงวันที่ 31 มีนาคม 2569 ในการตรวจสอบข้อมูลกับกระทรวงการคลัง การที่ต้องใช้เวลาทั้งไตรมาสแรกของปีในการจัดการเอกสารเหล่านี้ทำให้การเบิกจ่ายเงินช้าลง
นอกจากอุปสรรคทางด้านขั้นตอนแล้ว อุปสรรคในสถานที่ก่อสร้างและแรงกดดันต่อทรัพยากรบุคคลในท้องถิ่นยังเป็นอุปสรรคโดยตรงต่อความคืบหน้าอีกด้วย การสำรวจในพื้นที่แสดงให้เห็นว่า การขาดแคลนและความผันผวนของราคาวัสดุก่อสร้าง เช่น ทราย กรวด และหิน ทำให้ผู้รับเหมาก่อสร้างหลายรายประสบปัญหา ส่งผลให้การก่อสร้างล่าช้าและไม่สามารถทำตามกำหนดเวลาที่ตกลงกันไว้ได้
ในขณะเดียวกัน จากมุมมองด้านการจัดการ ความกดดันนั้นหนักหน่วงมากในระดับรากหญ้า เนื่องจากมีจุดรายงานจำนวนมาก ครอบคลุมกว่า 124 ตำบลและเขต รวมถึงหน่วยงานระดับจังหวัดอีกมากมาย บุคลากรในระดับตำบลที่รับผิดชอบด้านการขนส่ง การก่อสร้าง หรือการบัญชีโครงการ มีจำนวนไม่เพียงพอและขาดประสบการณ์ในการจัดการด้านการเงินที่ซับซ้อน ในหลายพื้นที่ เนื่องจากขาดแคลนบุคลากร เจ้าหน้าที่จึงต้องรับผิดชอบงานมากเกินไป ทำให้ยากต่อการติดตามและกำกับดูแลความคืบหน้าของโครงการอย่างใกล้ชิดและสม่ำเสมอ
ตามข้อมูลจากกรมชาติพันธุ์และศาสนา การปรับโครงสร้างหมู่บ้าน ตำบล และพื้นที่อยู่อาศัยในปัจจุบัน จะต้องมีการทบทวนและประเมินหมู่บ้านและตำบลเหล่านั้นใหม่ตามเกณฑ์คุณสมบัติที่จะเข้าร่วมโครงการ ซึ่งจะใช้เวลาสักระยะหนึ่ง
ปัญหาเกิดจากกลไกการบูรณาการเงินทุนที่ซ้ำซ้อนกัน รวมถึงทัศนคติที่ไม่เต็มใจต่อการดำเนินการ แม้จะมีนโยบายที่ชัดเจน แต่กระบวนการประเมินและเกณฑ์สำหรับโครงการเป้าหมายระดับชาติแต่ละโครงการยังคงแตกต่างกันอย่างมาก ทำให้เกิดความสับสนในระดับรากหญ้า เมื่อขีดความสามารถในการดำเนินการมีจำกัดและเผชิญกับระเบียบข้อบังคับด้านการจัดการทางการเงินที่เฉพาะเจาะจง เจ้าหน้าที่ผู้ดำเนินการบางคนจึงเกิดความวิตกกังวล กลัวที่จะทำผิดพลาด และระมัดระวังมากเกินไป ส่งผลให้การเตรียมการลงทุนและการอนุมัติโครงการล่าช้าออกไป
ในทางกลับกัน การประสานงานและการกำกับดูแลในบางด้านยังไม่เด็ดขาดอย่างแท้จริง หน่วยงาน ตำบล และเมืองหลายแห่งยังขาดมาตรการลงโทษที่เข้มแข็งในการจัดการกับผู้รับเหมาที่จ่ายเงินล่าช้า แม้แต่โครงการที่งานพื้นฐานเสร็จสมบูรณ์และมีสิทธิ์ได้รับเงินแล้ว ผู้รับเหมาหลายรายยังคงมีนิสัยสะสมเอกสารเพื่อรอการรับเงินครั้งเดียวเมื่อโครงการเสร็จสมบูรณ์ทั้งหมด แทนที่จะจ่ายเงินตามความคืบหน้า ซึ่งส่งผลกระทบโดยตรงต่อภาพรวมการเบิกจ่ายเงินของทั้งจังหวัด
![]() |
| โรงเรียนอนุบาลชุมชนตันหลงสร้างขึ้นด้วยเงินทุนจากโครงการเป้าหมายแห่งชาติเพื่อการพัฒนาชนบทใหม่ |
เคลียร์ทางน้ำ
เมื่อปี 2026 ผ่านไปครึ่งปีแล้ว ความกดดันในการบรรลุเป้าหมายการเติบโตในช่วงเดือนสุดท้ายของปีจึงมีมหาศาล
ในการประชุมหารือกับทางจังหวัดเมื่อปลายเดือนพฤษภาคม รัฐมนตรีช่วยว่าการกระทรวงเกษตรและสิ่งแวดล้อม เหงียน ฮว่าง เหียบ เน้นย้ำว่า เงินลงทุนจากภาครัฐทุกดอลลาร์ เมื่อได้รับการปลดล็อกแล้ว จะทำหน้าที่เป็นตัวเร่งปฏิกิริยาในการกระตุ้นทรัพยากรทางสังคม สร้างงาน และส่งเสริมความก้าวหน้าในพื้นที่ชนบทและพื้นที่ด้อยโอกาส
เนื่องจากสถานการณ์เร่งด่วน คณะกรรมการพรรคประจำจังหวัดและคณะกรรมการประชาชนประจำจังหวัดจึงกำหนดให้การเร่งรัดการเบิกจ่ายงบประมาณสำหรับปี 2025-2026 เป็นวาระสำคัญทางการเมืองสูงสุด ในการประชุมคณะกรรมการประชาชนประจำจังหวัดครั้งล่าสุดเกี่ยวกับการเร่งรัดการเบิกจ่ายงบประมาณโครงการเป้าหมายระดับชาติสำหรับปี 2021-2025 ซึ่งขยายไปถึงปี 2026 นายโด ฮุง ดึ๊ก สมาชิกคณะกรรมการพรรคประจำจังหวัดและรองประธานคณะกรรมการประชาชนประจำจังหวัด ได้ขอให้หน่วยงานท้องถิ่นเข้มงวดเรื่องระเบียบวินัยโดยใช้ "หลักการที่ชัดเจน 6 ประการ" จังหวัดจะใช้ผลการเบิกจ่ายจริงเป็นเกณฑ์ที่เข้มงวดในการประเมินผลงานของผู้นำและลงโทษอย่างหนักในกรณีที่เกิดความล่าช้า หน่วยงานที่รับผิดชอบ หน่วยงานท้องถิ่น และเจ้าหน้าที่ผู้เชี่ยวชาญต้องติดตามสถานการณ์ในพื้นที่โดยตรงเพื่อระบุปัญหาและแก้ไขปัญหาในทันที จังหวัดยังได้จัดตั้งระบบรายงานออนไลน์เพื่ออัปเดตความคืบหน้าในวันที่ 15 ของทุกเดือน เพื่ออำนวยความสะดวกในการบริหารจัดการที่ยืดหยุ่นยิ่งขึ้น เพื่อเร่งรัดการเบิกจ่ายเงิน จังหวัดกำหนดให้หน่วยงานท้องถิ่นต้องให้ความสำคัญสูงสุดกับโครงการที่จำเป็นภายใต้โครงการพื้นที่ชนกลุ่มน้อย ในขณะเดียวกันก็ต้องปรับปรุงขั้นตอนระหว่างกลางสำหรับการชำระเงินขั้นสุดท้ายของโครงการที่เสร็จสมบูรณ์แล้ว ตามข้อมูลจากกรมชนกลุ่มน้อยและศาสนา และกรมเกษตรและสิ่งแวดล้อม หน่วยงานท้องถิ่นได้ตรวจสอบและดำเนินการตามขั้นตอนการเบิกจ่ายเงินสำหรับโครงการที่เสร็จสมบูรณ์แล้ว 590 โครงการ และชำระเงินสำหรับโครงการที่ได้รับการอนุมัติแล้ว 383 โครงการ ซึ่งเป็นผลมาจากการแก้ไขปัญหาที่ค้างอยู่สำหรับโครงการที่อยู่ระหว่างการก่อสร้าง 399 โครงการ
สหายเจิ่น เวียด ฮุง ผู้อำนวยการคณะกรรมการบริหารโครงการระดับจังหวัดที่ 1 ด้านการลงทุนและการก่อสร้าง ยืนยันว่า คณะกรรมการได้ตรวจสอบโครงการและกำหนดเส้นตายที่ชัดเจนให้แก่ผู้รับเหมาแล้ว โดยมีนโยบายว่าหากความคืบหน้าไม่เป็นไปตามที่คาดหวัง ผู้รับเหมาจะถูกเปลี่ยนตัวตามระเบียบของรัฐ
ภาวะผู้นำที่เด็ดเดี่ยวของจังหวัดและความพยายามที่ประสานงานกันของหน่วยงานบริหารและท้องถิ่นต่างๆ คือทางออกของปัญหาการเบิกจ่ายเงินในปัจจุบัน เมื่อ "อุปสรรค" ถูกขจัดออกไปและความคิดที่ลังเลใจหมดไปแล้ว การไหลเวียนของเงินทุนจากโครงการเป้าหมายระดับชาติจะช่วยสนับสนุนเป้าหมายการพัฒนาที่ครอบคลุมมากยิ่งขึ้น ซึ่งจะช่วยให้จังหวัดบรรลุเป้าหมายการเติบโตในปี 2026 และปีต่อๆ ไป
ข้อความและภาพ: โดอัน ทู
มุ่งเน้นที่การแก้ไขปัญหาอุปสรรค
![]() |
| สหายเหงียน วัน ดุง สมาชิกคณะกรรมการพรรคประจำจังหวัด ผู้อำนวยการกรมชนกลุ่มน้อยและศาสนา |
ในช่วงที่ผ่านมา หน่วยงาน องค์กร และนักลงทุนได้ดำเนินการบางส่วนเสร็จสิ้นแล้ว ซึ่งเป็นพื้นฐานสำหรับการเบิกจ่ายเงิน และความคืบหน้าในการเบิกจ่ายเงินแสดงให้เห็นถึงการเปลี่ยนแปลงในเชิงบวก อย่างไรก็ตาม เมื่อเทียบกับคำสั่งและข้อกำหนดของคณะกรรมการประชาชนจังหวัด ความคืบหน้าในการเบิกจ่ายเงินของนักลงทุนยังคงล่าช้า โดยมียอดรวมเพียงร้อยละ 21 ของเงินทุนที่วางแผนไว้ ณ วันที่ 15 มิถุนายน และบางตำบลยังคงมีอัตราการเบิกจ่ายต่ำ ในช่วงเวลาที่จะถึงนี้ กรมฯ จะติดตามความคืบหน้าในการเบิกจ่ายเงิน ปัญหา และอุปสรรคที่ตำบล หน่วยงาน องค์กร และนักลงทุนที่ใช้เงินทุนจากโครงการประสบอยู่เป็นประจำและทันท่วงที เพื่อเร่งรัดและแก้ไขปัญหาเพื่อเร่งการดำเนินการ ในขณะเดียวกัน จะติดตาม รวบรวม และรายงานความคืบหน้าการดำเนินการรายเดือนตามที่คณะกรรมการประชาชนจังหวัดสั่งการ กรมฯ จัดตั้งคณะทำงาน 4 คณะเพื่อติดตามการเบิกจ่ายเงินของตำบล โดยเน้นการดำเนินการในช่วงเดือนมิถุนายน กรกฎาคม และสิงหาคม ในขณะเดียวกัน บริษัทจะประสานงานอย่างใกล้ชิดกับนักลงทุนเพื่อตรวจสอบและดำเนินการตามขั้นตอนทางกฎหมายทั้งหมด โดยมุ่งเน้นการแก้ไขปัญหาและอุปสรรคเพื่อเร่งกระบวนการเบิกจ่ายเงิน
สร้างแรงผลักดันเพื่อการเติบโต
![]() |
| สหายบุย มานห์ ตวน รองผู้อำนวยการกรมการคลัง |
เพื่อให้บรรลุเป้าหมายการเติบโตทางเศรษฐกิจที่ 10.17% การลงทุนภาครัฐ โดยเฉพาะเงินทุนจากโครงการเป้าหมายแห่งชาติ (NTPs) มีบทบาทสำคัญอย่างยิ่งในการส่งเสริมการลงทุน สร้างงาน และกระจายแรงผลักดันการพัฒนาไปยังท้องถิ่น อย่างไรก็ตาม การเบิกจ่ายเงินทุนจากโครงการ NTP ในช่วงไม่กี่เดือนแรกของปีเป็นไปอย่างล่าช้า
กรมการคลังประสานงานอย่างใกล้ชิดกับหน่วยงาน องค์กร และท้องถิ่นอื่นๆ เป็นประจำ เพื่อตรวจสอบและติดตามความคืบหน้าของแต่ละโครงการ พร้อมทั้งแจ้งคณะกรรมการประชาชนจังหวัดเกี่ยวกับการแก้ไขปัญหาและอุปสรรคที่เกิดขึ้นโดยทันที ในขณะเดียวกัน ก็กำหนดให้เจ้าของโครงการจัดทำแผนการเบิกจ่ายโดยละเอียดเป็นรายเดือนและรายไตรมาส เร่งรัดการตรวจสอบและการชำระบัญชีขั้นสุดท้ายของโครงการที่เสร็จสมบูรณ์ และการรับและดำเนินการเอกสารการชำระเงินสำหรับงานที่ดำเนินการไปแล้วให้แล้วเสร็จ
นอกจากนี้ แผนงานจะยังคงทบทวนและจัดสรรเงินทุนใหม่จากโครงการที่เสร็จสิ้นภารกิจการใช้จ่ายแล้วหรือมีแนวโน้มที่จะไม่สามารถดำเนินการได้ ไปยังโครงการที่มีความคืบหน้าดีและมีความต้องการเงินทุนสูง และจะให้หัวหน้าหน่วยงานรับผิดชอบต่อผลการเบิกจ่ายเงิน หลักสูตรฝึกอบรมและการให้คำแนะนำทางวิชาชีพจะได้รับการเสริมสร้างเพื่อพัฒนาศักยภาพของเจ้าหน้าที่ระดับรากหญ้า เป้าหมายหลักคือการเบิกจ่ายเงินตามแผนงานเป้าหมายระดับชาติให้ครบ 100% เพิ่มประสิทธิภาพการลงทุนให้สูงสุด และมีส่วนช่วยในการบรรลุเป้าหมายการพัฒนาเศรษฐกิจและสังคมของจังหวัด และเป้าหมายการเติบโตสองหลักในปี 2026
เร่งรัดการเบิกจ่ายเงินทุน
![]() |
| สหายตรวงจุงซอน ประธานคณะกรรมการประชาชนตำบลมินห์ง็อก |
ในช่วงหกเดือนแรกของปี 2569 ตำบลมินห์ง็อกมุ่งเน้นการดำเนินงานตามโครงการเป้าหมายระดับชาติ โดยได้รับโอนงบประมาณจากโครงการเป้าหมายระดับชาติปี 2568 มายังปี 2569 รวมทั้งสิ้นกว่า 9,000 ล้านดง เพื่อเร่งความคืบหน้าในการดำเนินงาน คณะกรรมการประชาชนของตำบลได้สั่งการให้หน่วยงานที่เกี่ยวข้องตรวจสอบโครงการ งาน และภารกิจที่กำลังดำเนินการอยู่ทั้งหมด จัดทำแผนการเบิกจ่ายเงินเฉพาะสำหรับแต่ละแหล่งทุนและโครงการ โดยกำหนดความรับผิดชอบของแต่ละหน่วยงานและผู้รับผิดชอบอย่างชัดเจน สำหรับโครงการลงทุนก่อสร้างนั้น มุ่งเน้นการแก้ไขปัญหาที่เกี่ยวข้องกับขั้นตอนการลงทุน เอกสารการชำระเงิน และการรับมอบงานที่เสร็จสมบูรณ์ เพื่อเร่งการเบิกจ่ายเงินส่วนที่เหลือ
สำหรับโครงการที่สนับสนุนการพัฒนาการผลิต การลดความยากจนอย่างยั่งยืน และการพัฒนาในพื้นที่ชนกลุ่มน้อย หน่วยงานเฉพาะทางกำลังเสริมสร้างการให้คำแนะนำและการสนับสนุนแก่ผู้รับประโยชน์ในการจัดทำเอกสารให้ครบถ้วน เร่งรัดการดำเนินงานโครงการ ตรวจสอบให้แน่ใจว่าเงินทุนถูกนำไปใช้เพื่อวัตถุประสงค์ที่ถูกต้อง และบรรลุผลลัพธ์ที่เป็นรูปธรรม พร้อมทั้งเสริมสร้างการตรวจสอบและการกำกับดูแล และประเมินผลการดำเนินงานอย่างสม่ำเสมอ เพื่อแก้ไขปัญหาและอุปสรรคที่เกิดขึ้นได้อย่างทันท่วงที
การทำงานล่วงเวลาและการทำงานกะพิเศษในสถานที่ก่อสร้าง
![]() |
| นายตาอันห์ดุง ตัวแทนจากบริษัทรับเหมาก่อสร้างระบบชลประทาน จำกัด (มหาชน) 1 (จังหวัดบั๊กนิญ) |
บริษัทรับเหมาก่อสร้างชลประทาน จำกัด (มหาชน) ที่ 1 กำลังก่อสร้างโครงการคันกั้นน้ำและถนนแม่น้ำเมี่ยน ในเขต 2 จังหวัดฮาเกียง ระยะทางกว่า 3 กิโลเมตร ด้วยงบประมาณลงทุนกว่า 181,000 ล้านดอง บริษัทฯ กำลังเร่งดำเนินการก่อสร้างหลายส่วนพร้อมกัน เช่น ฐานรากคันกั้นน้ำ กำแพงกันดิน การขุดฐานราก การบดหิน การเทคอนกรีตฐานราก และการก่อสร้างกำแพงกันดิน ปัจจุบันปริมาณงานก่อสร้างเสร็จไปแล้วกว่า 50% ของมูลค่าสัญญา โดยส่วนงานใต้น้ำเสร็จไปแล้วกว่า 95% และกำแพงกันดินเสร็จไปแล้ว 80% ขณะนี้ผู้รับเหมากำลังเร่งดำเนินการเทแผ่นพื้นและปูผิวทางลาดคันกั้นน้ำ บริษัทฯ มุ่งมั่นที่จะให้โครงการเสร็จตามกำหนด (วางแผนแล้วเสร็จในปี 2569) โดยได้จัดส่งรถขุด 10 คันมาทำงานอย่างต่อเนื่องทั้งสองฝั่งแม่น้ำเมี่ยน และระดมคนงานเกือบ 100 คนมาทำงานล่วงเวลาและทำงานเป็นกะเพื่อเร่งความคืบหน้าในการก่อสร้าง
ที่มา: https://baotuyenquang.com.vn/kinh-te/dau-tu/202606/tiep-suc-tang-truong-cd06505/
