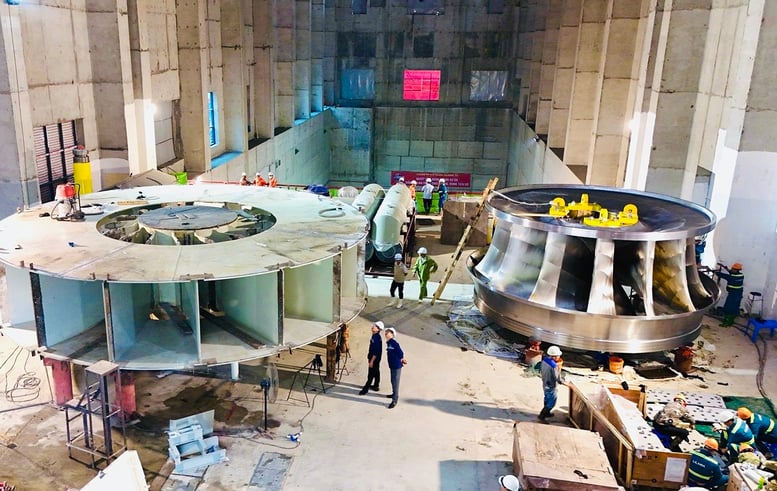

Zone de préparation de l'ensemble rotor pour l'unité 2 du projet.
D'après le rapport d'EVNPMB1, les travaux essentiels, tels que le démantèlement du batardeau, l'installation du rotor de l'unité 1 et le tunnel de dérivation d'eau, sont terminés. Les équipements électriques et les systèmes auxiliaires sont également entièrement installés.
L'aménagement de la zone de production et des locaux techniques est en cours d'achèvement. L'installation des équipements GIS, des transformateurs et des systèmes d'alimentation auxiliaires est accélérée afin de garantir les essais à vide du groupe électrogène et la mise en service officielle le 19 août 2025.
Actuellement, les travaux de construction sont fortement perturbés par les conditions météorologiques défavorables liées au typhon n° 3 et à ses restes. Cependant, animés par la détermination à « surmonter le soleil, vaincre la pluie et ne pas se laisser abattre par la tempête », les travaux se poursuivent de manière rigoureuse, scientifique et sécuritaire.
Sur le chantier, EVNPMB1 et l'entrepreneur ont mis en place un système de drainage, des mesures de protection contre les inondations, des couvertures pour les locaux machines et les fosses de fondation. Parallèlement, du personnel de réserve a été déployé et les équipes de construction ont été organisées dans des zones sécurisées afin de ne pas perturber le calendrier d'avancement principal.
Les dirigeants d'EVN ont demandé au comité de gestion du projet hydroélectrique n° 1 de finaliser d'urgence les travaux afin de garantir que l'unité 1 soit prête à produire de l'électricité dans les délais prévus. Parallèlement, le réseau routier interne doit être achevé, préservant ainsi l'harmonie architecturale du site agrandi de la centrale hydroélectrique de Hoa Binh .
Les équipes de construction et de supervision continuent de surveiller de près le chantier, assurant une coordination étroite entre les équipes, traitant rapidement tout problème rencontré et veillant au bon déroulement du projet. La sécurité absolue des personnes, des équipements et de l'ouvrage est garantie en toutes circonstances.
Auparavant, le 6 juillet 2025, sur le site d'extension de la centrale hydroélectrique de Hoa Binh, le rotor de l'unité numéro 1 – l'un des composants particulièrement importants du projet – a été installé avec succès, marquant une étape importante vers le raccordement au réseau et la production d'électricité le 19 août 2025.
Le rotor a été installé avec succès après plus de trois heures de travail. Selon Bui Phuong Nam, directeur du comité de gestion des projets énergétiques n° 1, le rotor de l’unité n° 1 pèse 585 tonnes, mesure 11,245 mètres de diamètre et 2,5 mètres de hauteur ; il s’agit de la partie rotative du générateur. Ce rotor a été assemblé en urgence par l’entreprise Lilama10 en plus de 40 jours. Le processus d’installation a été calculé, coordonné et organisé de manière scientifique et systématique, dans le strict respect des procédures techniques.
Sous la direction étroite du groupe électrique vietnamien (EVN), le Conseil de gestion des projets énergétiques 1 (EVNPMB1), ainsi que les entrepreneurs et les unités de construction, ont achevé les travaux d'installation dans les délais impartis, en toute sécurité et conformément aux spécifications techniques.
Le projet d'extension de la centrale hydroélectrique de Hoa Binh est actuellement le plus important du Vietnam en termes de capacité. Il est à noter qu'il est construit juste à côté de la centrale existante. Le processus de construction exige de garantir un achèvement dans les délais et une perturbation minimale du fonctionnement stable de l'installation existante. Il s'agit d'une tâche complexe, mais elle témoigne également du professionnalisme croissant d'EVN/EVNPMB1 en matière de gestion et d'organisation de la construction.
Durant le processus de construction, malgré des difficultés importantes, grâce aux conseils et à la direction du gouvernement, des ministères et des agences, ainsi qu'aux efforts proactifs et décisifs de l'investisseur et au travail acharné des unités de construction sur le site, le projet est maintenant prêt pour l'étape de production d'électricité du 19 août 2025, comme l'a ordonné le Premier ministre .
Anh Tho
Source : https://baochinhphu.vn/evn-no-luc-cho-chang-nuoc-rut-du-an-thuy-dien-hoa-binh-mo-rong-102250725212842471.htm
