ព្រឹត្តិការណ៍នេះត្រូវបានរៀបចំឡើងដោយក្រុមហ៊ុន Vietnam Electricity Group (EVN) និងសាជីវកម្មបញ្ជូនថាមពលជាតិ (EVNNPT) ក្នុងការរួមបញ្ចូលគ្នានៃទម្រង់ផ្ទាល់ និងអនឡាញ ជាមួយនឹងស្ពានមេដែលធ្វើឡើងនៅស្ថានីយបំលែងថាមពល 500 kV Pho Noi (Hung Yen) ដែលតភ្ជាប់តាមអ៊ីនធឺណិតទៅកាន់ស្ពានចំនួន 8 ក្នុងខេត្តចំនួន 8 ដែលគម្រោងនេះឆ្លងកាត់។
អញ្ជើញចូលរួមពិធីសម្ពោធនៅចំនុចស្ពានមានសមមិត្ត Do Van Chien សមាជិក ការិយាល័យនយោបាយ លេខាគណៈកម្មាធិការមជ្ឈិមបក្ស ប្រធានគណៈកម្មាធិការមជ្ឈិមរណសិរ្សមាតុភូមិវៀតណាម; ឧបនាយករដ្ឋមន្ត្រី ថ្នាក់ដឹកនាំមន្ទីរ ក្រសួង ស្ថាប័នមជ្ឈិម ថ្នាក់ដឹកនាំខេត្ត Quang Binh, Ha Tinh, Nghe An, Thanh Hoa, Ninh Binh, Nam Dinh, Thai Binh, Hai Duong, Hung Yen ថ្នាក់ដឹកនាំក្រុមហ៊ុនអគ្គិសនីវៀតណាម (EVN) សាជីវកម្មបញ្ជូនថាមពលជាតិ (EVNNPT) តំណាងប្រជាជននៅតំបន់ដែលខ្សែបណ្តាញអគ្គិសនីឆ្លងកាត់។
គម្រោងខ្សែបណ្តាញ 500 kV សៀគ្វីលេខ 3 ផ្លូវ Quang Trach - Pho Noi ជាគម្រោងខ្នាតធំ មានប្រវែងសរុប 519 គីឡូម៉ែត្រ សៀគ្វីចំនួន 2 មានបង្គោលចំនួន 1,177 និងទុនវិនិយោគសរុបជាង 22,300 ពាន់លានដុង (ជិត 1 ពាន់លានដុល្លារអាមេរិក)។
គម្រោងនេះមានបរិមាណជីកយករ៉ែជាង ២,៥លានម៣ ប្រើប្រាស់បេតុងជាង ៧០៥,០០០ ម៣, ដែកគ្រឹះជិត ៧ ម៉ឺនតោន។ បរិមាណសរុបនៃការឡើងរឹងរបស់ជួរឈរដែកគឺ 139,000 តោន; ទាញបានជិត 14,000 គីឡូម៉ែត្រនៃប្រភេទផ្សេងគ្នានៃ conductors ។
នេះជាគម្រោងសំខាន់បន្ទាន់ដែលមានសារសំខាន់ក្នុងការបង្កើនសមត្ថភាពបញ្ជូនថាមពលអគ្គិសនីតាមប្រព័ន្ធ 500 kV ពីកណ្តាលទៅខាងជើងដែលមានសមត្ថភាពចាប់ពី 2,500 MW ដល់ 5,000 MW ធ្វើអោយប្រសើរឡើងនូវស្ថេរភាពនៃប្រតិបត្តិការប្រព័ន្ធថាមពល បង្កើនការផ្គត់ផ្គង់ថាមពលទៅភាគខាងជើងក្នុងឆ្នាំ 2025 និងឆ្នាំបន្តបន្ទាប់ទៀត កាត់បន្ថយហានិភ័យនៃការផ្ទុកលើសទម្ងន់ និងបន្ទុកលើសចំនួន 0 ខ្សែ។ ធានាសន្តិសុខថាមពលជាតិ។
យោងតាម EVN និង EVNNPT ដំណើរការសាងសង់គម្រោងបានជួបប្រទះការលំបាក និងបញ្ហាប្រឈមធំៗជាច្រើន ប៉ុន្តែជាមួយនឹងការគិតថ្មី វិធីសាស្រ្ត និងវិធីសាស្រ្តបើប្រៀបធៀបទៅនឹងវិធីសាស្រ្តមុនៗ ពេលវេលានៃការអនុវត្តគម្រោងត្រូវបានកាត់បន្ថយយ៉ាងខ្លាំង ដោយបំពេញតាមតម្រូវការសម្រាប់ការបញ្ចប់គម្រោងតាមការណែនាំរបស់នាយករដ្ឋមន្ត្រី។ នេះគឺមិនធ្លាប់មានពីមុនមកជាមួយនឹងគម្រោងសាងសង់ខ្សែបញ្ជូន 500 kV ពីមុន នៅពេលដែលយោងទៅតាមការវាយតម្លៃ គម្រោងដែលមានមាត្រដ្ឋាន និងបរិមាណស្រដៀងគ្នាត្រូវអនុវត្តក្នុងរយៈពេល 3 ទៅ 4 ឆ្នាំ។
ពីមុនគម្រោង 500 kV ខ្សែទី 3 Pleiku-My Phuoc-Cau Bong ប្រវែង 437 គីឡូម៉ែត្រ ត្រូវសាងសង់ក្នុងរយៈពេលជិត 3 ឆ្នាំ ហើយខ្សែ 500 kV ខ្សែទី 3 Vung Ang-Quang Trach-Doc Soi-Pleiku 2 ប្រវែង 740 គីឡូម៉ែត្រ ក៏ត្រូវការការសាងសង់ជិត 4 ឆ្នាំផងដែរ។
ទោះជាយ៉ាងណាក៏ដោយ គម្រោងខ្សែបណ្តាញ 500 kV សៀគ្វីលេខ 3 Quang Trach - Pho Noi ត្រូវបានបញ្ចប់បន្ទាប់ពីការសាងសង់ប្រហែល 6 ខែ។ បើនិយាយពីមាត្រដ្ឋានគម្រោង ខ្សែបណ្តាញ 500 kV ខាងជើង-ខាងត្បូង សៀគ្វីលេខ 1 ត្រូវការបង្គោលដែក 60,000 តោន ខណៈដែលគម្រោងនេះត្រូវការដែកចំនួន 139,000 តោន ដែលច្រើនជាងពីរដងនៃសៀគ្វីទី 1 ។

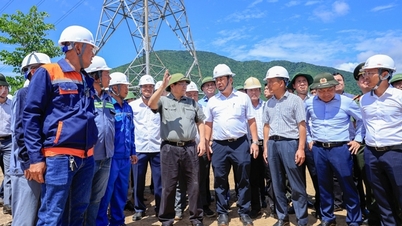

ដោយបានបន្តធ្វើជាប្រធានកិច្ចប្រជុំជាច្រើន ដើម្បីពិនិត្យ និងជំរុញវឌ្ឍនភាព ក៏ដូចជាពិនិត្យការដ្ឋានសំណង់ជាក់ស្តែងនាពេលថ្មីៗនេះ នាយករដ្ឋមន្ត្រី Pham Minh Chinh បានស្នើឱ្យថ្នាក់ដឹកនាំក្រសួង ស្ថាប័ន សាខា មូលដ្ឋាន អង្គការនយោបាយ និងសង្គម EVN, EVNNPT, អង្គភាពប្រឹក្សាយោបល់ ផ្គត់ផ្គង់សម្ភារៈបរិក្ខារ និងអង្គភាពសំណង់ ត្រូវបំពេញការងារដោយស្មារតី “ជំនះព្រះអាទិត្យ ជំនះព្យុះភ្លៀង” កុំឲ្យចាញ់បោកគេ។ ការងារគ្រប់គ្រាន់នៅពេលថ្ងៃ ធ្វើការនៅពេលយប់ "ញ៉ាំលឿន ដេកបន្ទាន់" ធ្វើការបន្ត 24/7 "3 វេន 4 វេន" "ធ្វើការពេញមួយថ្ងៃ បុណ្យតេត និងថ្ងៃឈប់សម្រាក"។ ជាមួយនឹងការប្តេជ្ញាចិត្ត និងការខិតខំប្រឹងប្រែងនោះ គម្រោងនេះត្រូវបានបញ្ចប់ ផ្តល់ថាមពល និងដាក់ឱ្យដំណើរការស្របតាមតម្រូវការដែលបានណែនាំដោយនាយករដ្ឋមន្ត្រី។

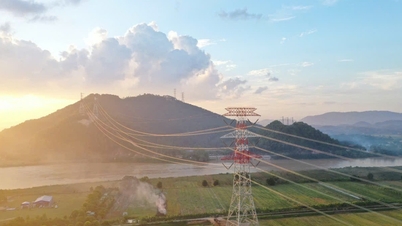

រូបភាពមួយចំនួននៃសៀគ្វីខ្សែ 500 KV ៣
វិបផតថលព័ត៌មានអេឡិចត្រូនិករបស់រដ្ឋាភិបាលនឹងបន្តធ្វើបច្ចុប្បន្នភាពព័ត៌មានអំពីពិធីសម្ពោធគម្រោងដ៏សំខាន់នេះ។
ព័ត៌មានមួយចំនួនអំពីគម្រោងខ្សែ 500 kV ខ្សែលេខ 3 ពី Quang Trach ទៅ Pho Noi៖
- វិនិយោគិន៖ សាជីវកម្មបញ្ជូនថាមពលជាតិ (ក្រោម EVN)។
-ការវិនិយោគសរុប៖ ជាង ២២,៣០០ពាន់លានដុង។
-ខ្នាត : រួមបញ្ចូលខ្សែភ្លើង 2 500kV ប្រវែង 519km ។ ចំណុចចាប់ផ្តើមគឺស្ថានីយ៍បំលែងថាមពល 500kV Quang Trach (Quang Binh) ចំណុចបញ្ចប់គឺ Pho Noi 500kV Transformer Station (Hung Yen)។
- ខ្សែរថភ្លើងឆ្លងកាត់ខេត្តចំនួន ៩៖ Hung Yen, Hai Duong, Thai Binh, Nam Dinh, Ninh Binh, Thanh Hoa, Nghe An, Ha Tinh, Quang Binh; ឆ្លងកាត់ 43 អង្គភាពថ្នាក់ស្រុក (ស្រុក, ក្រុង); ឆ្លងកាត់ 211 អង្គភាពថ្នាក់ឃុំ (ឃុំ សង្កាត់ ទីប្រជុំជន)។
- ចំនួនសរុបនៃសសរដែលបានសាងសង់៖ ១១៧៧ សសរ
- បេតុងប្រើប្រាស់សរុប 705,000 m3
-ដែកសរុបប្រើសម្រាប់ចាក់គ្រឹះ និងសសរ : ២០៩,០០០តោន
- ចំនួនយុថ្កាសរុប៖ ៥១៣ យុថ្កា
- ប្រវែងសរុបនៃ conductors, ការការពាររន្ទះ, ខ្សែកាបអុបទិក: 14,000 គីឡូម៉ែត្រ
-ចំនួនធុងសម្រាប់ដឹកជញ្ជូនឧបករណ៍សរុប៖ ១០០០ធុង។
- សសរខ្ពស់បំផុត៖ ១៤៥ ម៉ែត្រ ទម្ងន់ ៤២៦ តោន
-ចំនួនគ្រួសារដែលត្រូវផ្លាស់ប្តូរទីលំនៅសរុប : ១៦៧គ្រួសារ
-ចំនួនគ្រួសារដែលរងផលប៉ះពាល់សរុប៖ ៥២៤៨គ្រួសារ
-ចំនួនបុគ្គលិក និងកម្មករសរុបដែលចូលរួមក្នុងគម្រោង៖ ២៣,០០០នាក់។
-ចំនួនភ្នាក់ងារចូលរួមគម្រោងសរុប៖ ជិត ៣០០ ទីភ្នាក់ងារ និងអង្គភាព
ប្រភព៖ https://baotainguyenmoitruong.vn/thu-tuong-du-le-khanh-thanh-duong-day-500-kv-mach-3-379029.html
Kommentar (0)
