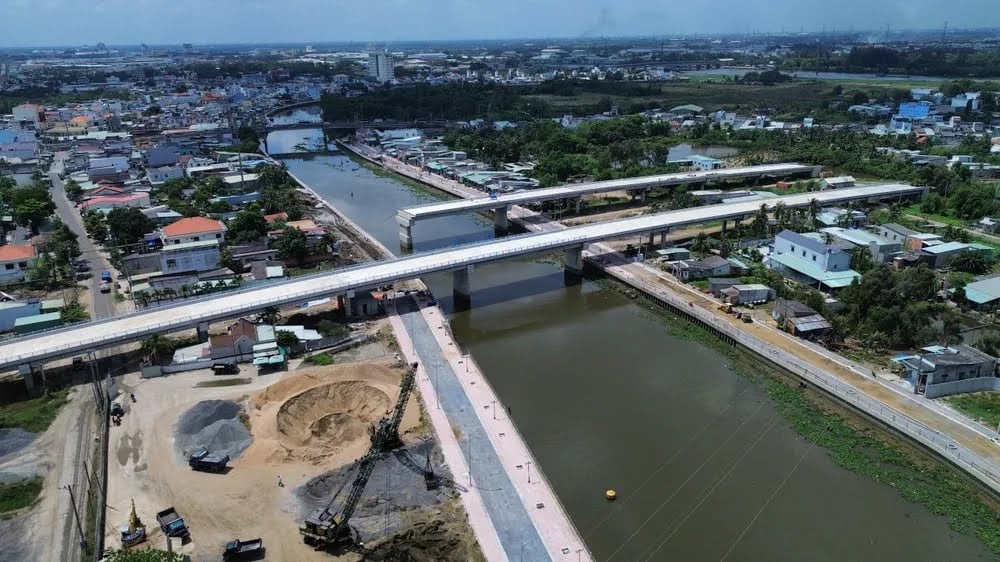

থান সেতুটি প্রাদেশিক সড়ক ৮৩০ই প্রকল্পের অন্তর্গত।
DT830E সড়ক অংশ নির্মাণের বিনিয়োগ প্রকল্পটি ১৯ সেপ্টেম্বর, ২০২২ তারিখের সিদ্ধান্ত নং 8744/QD-UBND এর অধীনে অনুমোদিত হয়েছিল, যার মোট বিনিয়োগ VND 1,213 বিলিয়নেরও বেশি, যা ২০২২ থেকে ২০২৫ সাল পর্যন্ত বাস্তবায়িত হবে। DT830E প্রকল্পটি ২০২৩ সালের এপ্রিল মাসে নির্মাণ শুরু হয়েছিল, যার দৈর্ঘ্য ৯.৩ কিলোমিটারেরও বেশি, যা হো চি মিন সিটি - ট্রুং লুং এক্সপ্রেসওয়ের (বেন লুক কমিউন) বেন লুক মোড় থেকে শুরু হয়ে DT830 (লং ক্যাং কমিউন) এ শেষ হয়েছিল।
প্রথম ধাপে রুট বরাবর ২টি সমান্তরাল রাস্তা নির্মাণে বিনিয়োগ করা হয়েছে, প্রতিটি রাস্তার মধ্যে রয়েছে ৭ মিটার চওড়া ২টি মিশ্র লেন, ২.৫ মিটার চওড়া ১টি প্রাথমিক লেন এবং উভয় পাশে সমান্তরাল রাস্তায় নদী পারাপারের সেতু নির্মাণে বিনিয়োগ করা হয়েছে। DT830-এর সাথে সংযোগকারী সড়ক অংশটির সম্পূর্ণ স্কেল ৬ লেন ২০ মিটার প্রশস্ত, রাস্তার স্তর ৩০ মিটার। সম্পন্ন পর্যায়: ৮-লেনের মহাসড়ক, ২টি জরুরি লেন, সমান্তরাল সড়ক অংশ ৪টি মিশ্র লেন (প্রতিটি দিকে ২টি লেন)।
লং আন কনস্ট্রাকশন ইনভেস্টমেন্ট প্রজেক্ট ম্যানেজমেন্ট বোর্ডের পরিচালক নগুয়েন ভ্যান হাং-এর মতে, ২০ নভেম্বর, ২০২৫ তারিখ পর্যন্ত, DT830 ইন্টারসেকশন থেকে নগুয়েন ভ্যান নাহাম স্ট্রিট পর্যন্ত অংশটি দুটি ঠিকাদার কনসোর্টিয়াম দ্বারা বাস্তবায়ন করা হচ্ছে। রুটের বাম ইউনিটে, নুই হং - তান নাম - ৬২২ কনসোর্টিয়াম আন থান সেতুর কংক্রিট পৃষ্ঠের কাজ সম্পন্ন করেছে, লাল বালি এবং নুড়ি তৈরি করেছে এবং ট্র্যাফিক নিরাপত্তা নিশ্চিত করেছে যার বাস্তবায়ন মূল্য ৫৬.২৪% পৌঁছেছে। রুটের ডান ইউনিটে, কাউ ১৪ - ডিভিএন্ডটিএম ৬৮ - থাং লোই কনসোর্টিয়াম ৪৯.৫% কাজ সম্পন্ন করেছে।
নগুয়েন ভ্যান নাহম স্ট্রিট থেকে জাতীয় মহাসড়ক ১ পর্যন্ত অংশটিও একই সাথে নির্মাণাধীন। রুটের বাম পাশের ইউনিট, IDICO - আন হোয়া জয়েন্ট ভেঞ্চার সিমেন্টের স্তূপ, রিইনফোর্সড বালি, বালি, লাল নুড়ি মিশ্রণ, চূর্ণ পাথর মিশ্রণ, নিষ্কাশন ব্যবস্থা নির্মাণ করছে, বাস্তবায়ন মূল্য ৩৮.৩৬%। রুটের ডান পাশের ইউনিট, LH E&C এবং BMT জয়েন্ট ভেঞ্চার সিমেন্টের স্তূপ, রিইনফোর্সড বালি, বালি, লাল নুড়ি মিশ্রণ, নিষ্কাশন ব্যবস্থার প্রিকাস্ট উপাদান নির্মাণ করছে এবং ট্র্যাফিক নিরাপত্তা নিশ্চিত করছে, বাস্তবায়ন মূল্য ৪৮.৩৮%।
প্রকল্পের জন্য সাইট ক্লিয়ারেন্সের কাজে মোট বিনিয়োগ ২,৪৯৪ বিলিয়ন ভিয়েতনামি ডং-এরও বেশি, যা ২০২১-২০২৫ সাল পর্যন্ত বাস্তবায়িত হয়েছে। এখন পর্যন্ত, প্রাদেশিক ভূমি তহবিল উন্নয়ন কেন্দ্র (বেন লুক শাখা) ৮২২/৮৭৮টি ক্ষেত্রে ক্ষতিপূরণ প্রদান করেছে, যার পরিমাণ ১,৪৮৮.৪৬/১,৬৩৬.৯৬ বিলিয়ন ভিয়েতনামি ডং, যার হস্তান্তরিত এলাকা ৩৮.৫৩/৪০.১৬ হেক্টর। তবে, ৫৬টি পরিবার (১.৬৩ হেক্টর এলাকা) মোট ১৫৪.৫ বিলিয়ন ভিয়েতনামি ডং-এর অর্থ পায়নি কারণ তারা ক্ষতিপূরণ মূল্যের বিষয়ে একমত হয়নি, পুরো বাড়ি ও জমির জন্য ক্ষতিপূরণ চেয়েছে বা পুনর্বাসনের ব্যবস্থার অনুরোধ করেছে।
“২০ নভেম্বর পর্যন্ত, অব্যবহৃত জমির মোট দৈর্ঘ্য প্রায় ৯৫০ মি/৪,৫০০ মি, যা মূলত ৭টি স্থানে কেন্দ্রীভূত: DT830 চৌরাস্তা (আন থান কমিউন); T7-T8 পিলারের অবস্থান এবং M2 অ্যাক্সেস রোড; ফুওক তু চৌরাস্তা; DT830C চৌরাস্তা; সেকশন Km4+580 - Km4+800; সেকশন Km4+760 - Km5+160; জাতীয় মহাসড়ক ১ চৌরাস্তা” - মিঃ নগুয়েন ভ্যান হাং জানান।
স্থান পরিষ্কারের ধীর অগ্রগতির ফলে বাস্তবায়ন অসঙ্গতিপূর্ণ হয়েছে। এছাড়াও, সম্প্রতি, দীর্ঘ বৃষ্টিপাত এবং ঝড়ো আবহাওয়া এবং পাথরের উপকরণের ঘাটতির কারণে কিছু প্যাকেজের অগ্রগতি প্রভাবিত হয়েছে।
বর্তমানে, প্রদেশটি DT830E প্রকল্পের বাধা দূর করতে এবং অগ্রগতি ত্বরান্বিত করার জন্য প্রচেষ্টা চালাচ্ছে। সেই ভিত্তিতে, লং অ্যান কনস্ট্রাকশন ইনভেস্টমেন্ট প্রজেক্ট ম্যানেজমেন্ট বোর্ড সক্রিয়ভাবে ঠিকাদারদের সময়সূচী অনুসারে নির্মাণের জন্য আহ্বান জানাচ্ছে; মাই ইয়েন এবং বেন লুক কমিউনের পিপলস কমিটির সাথে সমন্বয় করে যারা অর্থ পেয়েছে তাদের জমিটি দ্রুত হস্তান্তরের জন্য একত্রিত করার জন্য। প্রাদেশিক ভূমি তহবিল উন্নয়ন কেন্দ্রকে যোগ্য পরিবারের ব্যবস্থা করার জন্য পুনর্বাসন এলাকার অবকাঠামো জরুরিভাবে সম্পন্ন করার দায়িত্ব দেওয়া হয়েছে।/
