A Hoa Binh vízerőmű bővítési projektjének 2. blokkjának rotorjának sikeres telepítése

Október 7-én reggel a Hoa Binh Vízerőmű bővítési projektjén az 1. számú Energia Projektirányítási Testület (EVN) és a LILAMA 10 Vállalat (a Vietnam Machinery Installation Corporation tagja) sikeresen telepítette a 2. blokk rotorját.

Hà Nội MớiHà Nội Mới07/10/2025

Ez egy fontos műszaki mérföldkő, amely eldönti az egység hálózati csatlakozását és működését az év utolsó hónapjaiban.

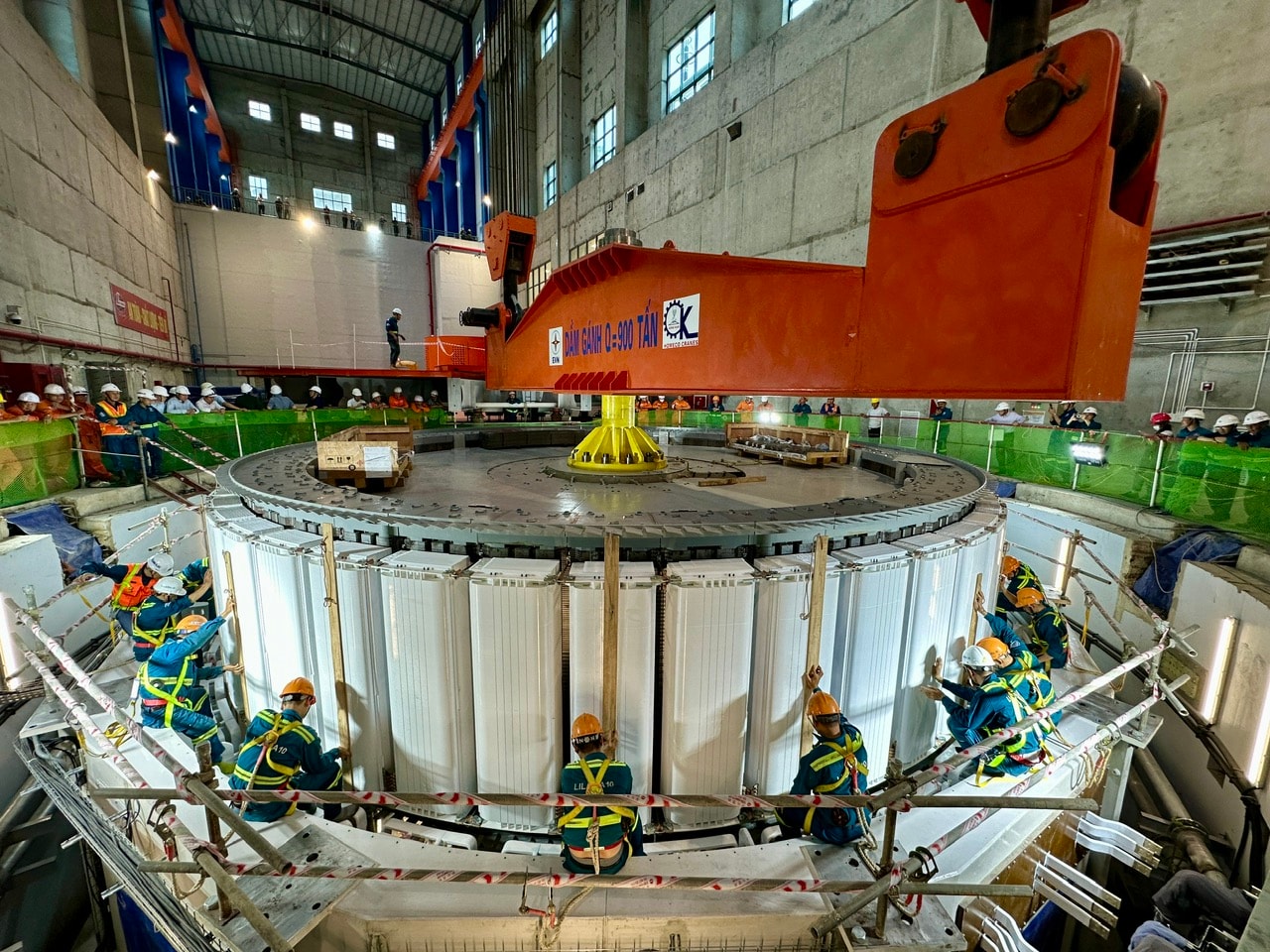

A kivitelezők sikeresen telepítették a 2. egység rotorját. Fotó: Lilama

A 2. blokk rotorjának telepítése a „sprint” fázisban zajlik, előkészítve a projekt teljes körű üzembe helyezését december 19-én. A LILAMA 10 három folyamatos műszakot szervezett, megnövelte a gépek és a támogató berendezések számát, hogy biztosítsa az átfedések vagy megszakítások elkerülését az építési folyamat során.

A 2. egység rotorjának tömege körülbelül 585 tonnának felel meg (ugyanaz, mint az 1. egység rotorjának tömege). A telepítés előtt a rotort minden részletében gondosan ellenőrzik, megtisztítják, beállítják, nyomáspróbának vetik alá, és a mintát megmérik, hogy biztosítsák az eltérést a tervezési határokon belül.

Bui Binh Nhuong úr, a LILAMA 10 projekt parancsnoka szerint a 2. blokk építési és telepítési volumene eddig meghaladta a 80%-ot. A 2. blokk rotorjának telepítése a projekt egyik legfontosabb szakasza.

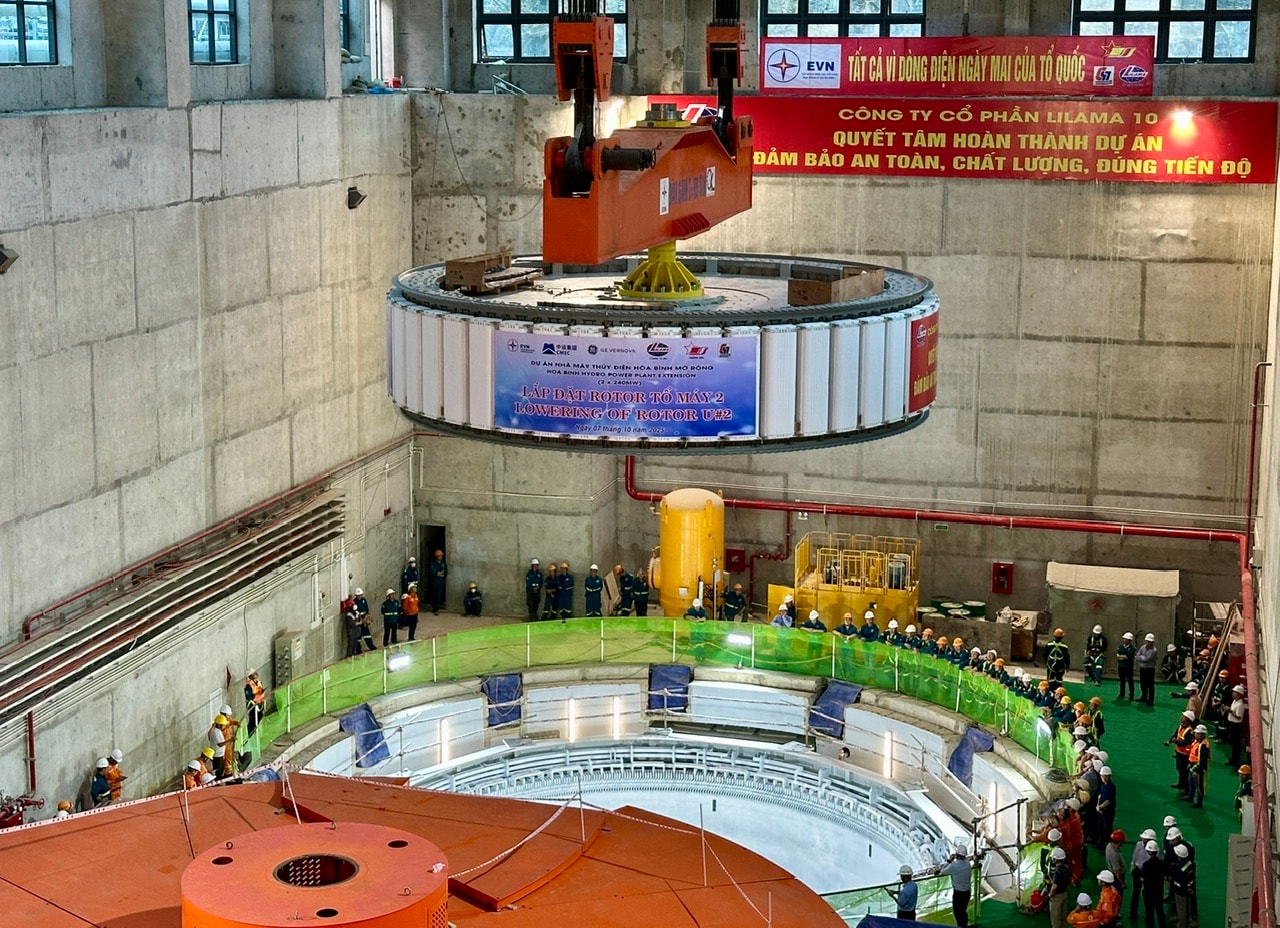

A 2. egység rotorjának telepítése a projekt egyik legfontosabb szakasza. Fotó: Lilama

Miután a rotort telepítették és sikeresen kombinálták az állórésszel és a többi segédrendszerrel, a 2. egység tesztelése, kalibrálása és terhelés nélkül történő futása folytatódik, majd belép a terheléses futási fázisba és csatlakozik a hálózathoz, biztosítva a kereskedelmi célú energiatermelést 2025 decemberének végére.

Korábban, augusztus 19-én az 1. blokk sikeresen csatlakozott az országos hálózathoz.

A Hoa Binh Vízerőmű-bővítési Projekt két, egyenként 240 MW kapacitású egységgel rendelkezik, és 2021-ben kezdődik az építése, összesen mintegy 9220 milliárd VND beruházással. Teljes üzemideje alatt a projekt évente mintegy 488-490 millió kWh villamos energiát fog biztosítani, hozzájárulva a nemzeti villamosenergia-rendszer csúcskapacitásának növeléséhez, a frekvencia stabilizálásához és a meglévő Hoa Binh Vízerőmű-rendszer egységeinek terhelésének csökkentéséhez.

Forrás: https://hanoimoi.vn/lap-dat-thanh-cong-rotor-to-may-so-2-du-an-nha-may-thuy-dien-hoa-binh-mo-rong-718712.html


Hozzászólás (0)

No data
No data

Ugyanebben a témában

Ugyanebben a kategóriában

Sötét felhők képe Hanoiban, melyek „mindjárt összeomlanak”.
Ömlött az eső, az utcák folyókká változtak, a hanoiak csónakokkal érkeztek az utcákra
A Ly-dinasztia őszi középfesztiváljának újrajátszása a Thang Long császári citadellában
A nyugati turisták előszeretettel vásárolnak őszi középfesztiválra való játékokat a Hang Ma utcában, hogy megajándékozzák gyermekeiknek és unokáiknak.

Ugyanattól a szerzőtől

Örökség

Ábra

Üzleti

No videos available

Aktuális események

Politikai rendszer

Helyi

Termék
