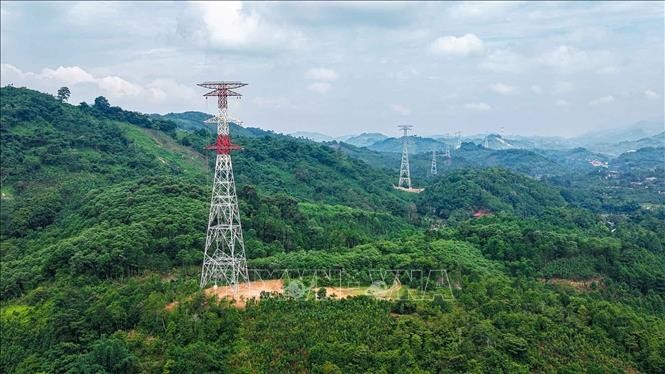

ប្រឈមមុខនឹងការវិវឌ្ឍន៍អាកាសធាតុដ៏ស្មុគស្មាញ ការការពារ និងគ្រប់គ្រងគ្រោះមហន្តរាយធម្មជាតិ និងការធានាសុវត្ថិភាពសម្រាប់មនុស្ស និងបរិក្ខារនៅកន្លែងសំណង់ត្រូវបានអនុវត្តស្របគ្នា និងធ្ងន់ធ្ងរដោយក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងថាមពល 1 (EVNPMB1) នៃក្រុមអគ្គិសនីវៀតណាម (EVN) ចាប់តាំងពីថ្ងៃដំបូងនៃការបង្កើតព្យុះ។
លោក Do Quang Khai នាយករងក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោងថាមពលទី 1 នាយកក្រុមប្រឹក្សាប្រតិបត្តិគម្រោង បាននិយាយថា ការអនុវត្តទិសដៅរបស់គណៈកម្មាធិការដឹកនាំ EVN សម្រាប់ការបង្ការ គ្រប់គ្រង និងសង្គ្រោះគ្រោះមហន្តរាយធម្មជាតិ EVNPMB1 បានតាមដានយ៉ាងសកម្មនូវការវិវត្តនៃព្យុះទី 3 ។ ចាប់តាំងពីថ្ងៃទី 18 ខែកក្កដាមក អង្គភាពបានចេញឯកសារស្នើសុំផែនការឆ្លើយតបភ្លាមៗចំពោះអ្នកម៉ៅការទាំងអស់។

យោងតាមលោក ខៃ បុគ្គលិករបស់ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោង 100% ត្រូវបានកៀរគរ និងកំពុងបំពេញកាតព្វកិច្ចនៅការដ្ឋានសំណង់ ស្របតាមគោលការណ៍ "4 on-site" ។ ផែនការបង្ការ និងគ្រប់គ្រងគ្រោះមហន្តរាយត្រូវបានធ្វើឱ្យសកម្ម និងដាក់ពង្រាយក្នុងពេលដំណាលគ្នានៅគ្រប់ទីតាំង។ ក្នុងនោះ អ្នកម៉ៅការគឺជាកម្លាំងសំខាន់ក្នុងការអនុវត្តការងារក្រោមការដឹកនាំរបស់ EVNPMB1។
សម្រាប់អង្គភាពប្រឹក្សាត្រួតពិនិត្យ EVNPMB1 ក៏មានតម្រូវការជាក់លាក់លើការត្រួតពិនិត្យជាប្រចាំ និងជំរុញឱ្យអ្នកម៉ៅការអនុវត្តវិធានការទប់ស្កាត់ និងប្រយុទ្ធប្រឆាំងនឹងគ្រោះធម្មជាតិយ៉ាងធ្ងន់ធ្ងរ។ ទន្ទឹមនឹងនោះ ត្រូវចាត់តាំងប្រជាពលរដ្ឋដោយផ្ទាល់ ឱ្យបំពេញភារកិច្ចជាមួយកម្លាំងសំណង់ ដើម្បីសម្របសម្រួលឆ្លើយតបនឹងព្យុះ។
ជាមួយនឹងដីភ្នំដ៏ក្រាស់ ការធានាសុវត្ថិភាពនៅការដ្ឋានសំណង់ជាអាទិភាពចម្បង។ លោក ខៃ បញ្ជាក់ថា សុវត្ថិភាពតែងតែជាអាទិភាពទីមួយ។ ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងបានណែនាំអ្នកម៉ៅការឱ្យអប់រំកម្មករនិយោជិត និងកម្លាំងសំណង់ឱ្យបានពេញលេញអំពីស្មារតីនៃគំនិតផ្តួចផ្តើម និងតម្រូវការដើម្បីកុំឱ្យក្លាយជាប្រធានបទដាច់ខាតនៅពេលប្រឈមមុខនឹងព្យុះទី 3 ។
លោក ខៃ ក៏បានមានប្រសាសន៍ដែរថា អ្នកម៉ៅការត្រូវរៀបចំជំរំ ឃ្លាំង និងជម្រកឲ្យបានគ្រប់គ្រាន់សម្រាប់កម្មករនៅទីតាំងមានសុវត្ថិភាព និងងាយស្រួល។ គ្រឿងសំណង់ និងគ្រឿងចក្រទាំងអស់ដូចជា អេស្កាវ៉ាទ័រ និងគ្រឿងចក្រឈូសឆាយត្រូវបានផ្លាស់ប្តូរចេញពីភ្នំខ្ពស់។ សម្ភារៈ និងបរិក្ខារនៅក្នុងឃ្លាំងត្រូវបានគ្របដណ្ដប់យ៉ាងប្រុងប្រយ័ត្ន ហើយមានគម្រោងផ្លាស់ទីវាចេញពីតំបន់ដែលមានហានិភ័យនៃការបាក់ដី និងទឹកជំនន់ភ្លាមៗ។
កម្លាំងសំណង់ ក៏ត្រូវអនុវត្តយ៉ាងម៉ឺងម៉ាត់នូវការងារលុបផ្លូវ និងលូបង្ហូរទឹកក្នុងរណ្តៅគ្រឹះ ដើម្បីបញ្ចៀសស្ថានភាពដី និងថ្មហូរចូលលំនៅដ្ឋាន វាលស្រែ ស្រះ ឬបង្កការស្ទះប្រព័ន្ធផ្គត់ផ្គង់ទឹក និងប្រព័ន្ធលូ។ អ្នកម៉ៅការបានចាត់កងកម្លាំងឱ្យបំពេញកាតព្វកិច្ច 24/7 ដើម្បីតាមដានយ៉ាងដិតដល់នូវការវិវឌ្ឍន៍អាកាសធាតុ ត្រៀមខ្លួនដើម្បីឆ្លើយតប និងដោះស្រាយស្ថានភាពដែលកើតឡើងពីព្យុះ។
ប្រឈមមុខនឹងការពិតដែលថាគម្រោងនេះស្ថិតក្នុងដំណាក់កាលចុងក្រោយរបស់ខ្លួន លោក ខៃ មានប្រសាសន៍ថា ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងបានបង្កើតផែនការយ៉ាងសកម្មដើម្បីឆ្លើយតបទៅនឹងហានិភ័យនៃព្យុះដែលប៉ះពាល់ដល់វឌ្ឍនភាព។
តាមការវាយតម្លៃរបស់លោក ខៃ ខ្យល់ព្យុះនេះអាចប៉ះពាល់ដល់សំណង់ក្នុងរយៈពេលពី ៥ ទៅ ៧ ថ្ងៃ ឬយូរជាងនេះ ប្រសិនបើចរាចរបណ្តាលឱ្យមានភ្លៀងធ្លាក់ខ្លាំង។ នៅពេលនោះ ផ្លូវបណ្ដោះអាសន្ននឹងក្លាយទៅជារអិល ប៉ះពាល់យ៉ាងខ្លាំងដល់ការដឹកជញ្ជូនសម្ភារៈ និងបរិក្ខារ ទៅកាន់ការដ្ឋានគ្រឹះ ក៏ដូចជាបង្កការលំបាកដល់ក្រុមសាងសង់ក្នុងការដំឡើងសសរ និងទាញខ្សែផងដែរ។ គណៈកម្មាធិការក៏មិនច្រានចោលនូវលទ្ធភាពនៃការបាក់ដីដែលអាចប៉ះពាល់ដល់ទីតាំងរណ្តៅគ្រឹះដោយផ្ទាល់ដែរ។
ដោយគិតទុកជាមុនអំពីបញ្ហានេះ EVNPMB1 បានស្នើឱ្យអ្នកម៉ៅការប្រញាប់ប្រញាល់ទាញយកអត្ថប្រយោជន៍ពីអាកាសធាតុអំណោយផលមុនពេលព្យុះបោកបក់ដើម្បីប្រមូលផ្តុំធនធានសំណង់ទាំងអស់ "ជំនះព្រះអាទិត្យនិងភ្លៀង" ធានាការបញ្ចប់ការងារស្របតាមកាលវិភាគដែលបានកំណត់។ លោក ខៃ បន្ថែមថា អ្នកម៉ៅការបានបង្កើនកម្លាំងមនុស្ស យានជំនិះ ប្រមូលសសរ សម្ភារៈ និងបរិក្ខារ ទៅកាន់ទីតាំងគ្រឹះ ដើម្បី «ជំនះអាកាសធាតុ»។
ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងក៏បានណែនាំអ្នកម៉ៅការឱ្យត្រៀមលក្ខណៈរៀបចំបុគ្គលិក និងសម្ភារៈឡើងវិញ ដើម្បីអាចចាប់ផ្តើមការសាងសង់បានឆាប់តាមលក្ខខណ្ឌសុវត្ថិភាពត្រូវបានធានា ដើម្បីរៀបចំឱ្យមានការរីកចម្រើននៃថ្ងៃដែលរងផលប៉ះពាល់ដោយព្យុះ។ លោក ខៃ បញ្ជាក់ថា ការដ្ឋានសំណង់ទាំងមូលប្ដេជ្ញារក្សាសន្ទុះនៃការសាងសង់ ធានាបានទាំងសុវត្ថិភាព និងការរីកចម្រើន ។
ជាមួយនឹងស្មារតីសកម្ម បន្ទាន់ និងប្តេជ្ញាចិត្ត EVNPMB1 និងអ្នកម៉ៅការកំពុងផ្តោតលើការឆ្លើយតបទៅនឹងព្យុះទី 3 ដោយធានាសុវត្ថិភាពរបស់មនុស្ស និងឧបករណ៍ ហើយបានប្តេជ្ញាថានឹងមិនអនុញ្ញាតឱ្យអាកាសធាតុអាក្រក់ធ្វើឱ្យដំណើរការនៃគម្រោងសំខាន់នេះយឺតយ៉ាវនោះទេ។
