동나이에서는 130억 VND가 넘는 비용을 들여 새로 지은 학교가 수년간 운영된 후 폐쇄되었습니다.

Báo Dân tríBáo Dân trí29/11/2024


Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 1

동나이 성 건설국 감사원은 나이성 년짝군 푸후읍 소재 즈엉반티 중학교의 투자 및 건설 과정에 대한 종합 감사 결과 193/KL을 발표했습니다. 해당 프로젝트는 신축되었지만, 5년간 운영되면서 노후화 및 파손되었습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 2

두옹반티 중등학교 프로젝트는 동나이성 교육 훈련부가 투자했으며, 동나이 토목 및 산업 건설 프로젝트 관리 위원회가 프로젝트 관리 부문을 담당했습니다. 탄빈민 회사(Tan Binh Minh Company)와 건설 회사 5의 합작 투자가 건설 부문을 담당했습니다.

위 프로젝트는 2004년 9월 동나이성 인민위원회로부터 총 100억 VND 이상의 투자 승인을 받았습니다. 2008년 8월, 동나이성 인민위원회로부터 2차 투자 조정 승인을 받았으며, 총 투자액은 130억 VND 이상입니다. 2007년 2월에 착공하여 2008년 1월에 완공되었는데, 이는 계약보다 약 150일 지연된 것입니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 3

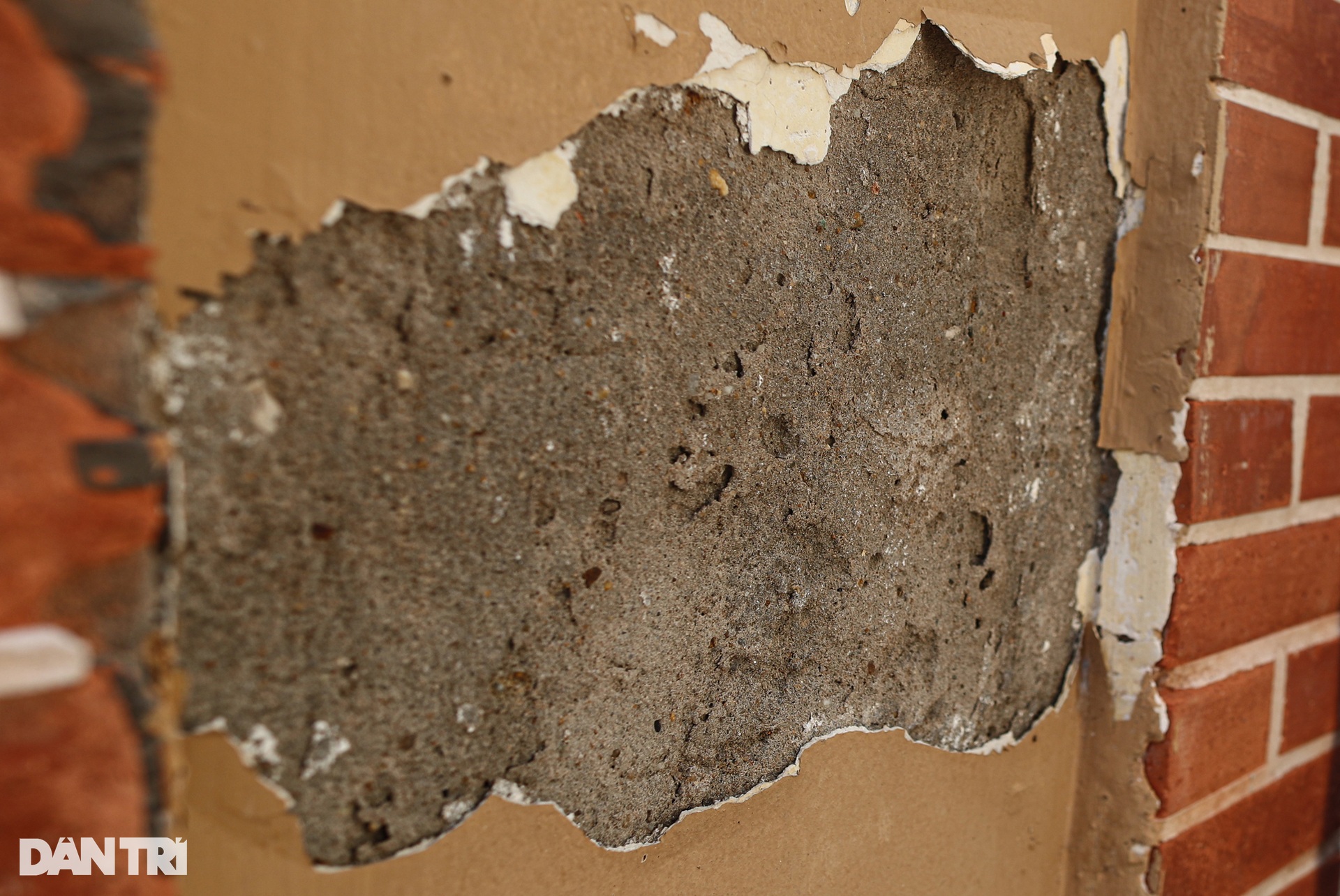

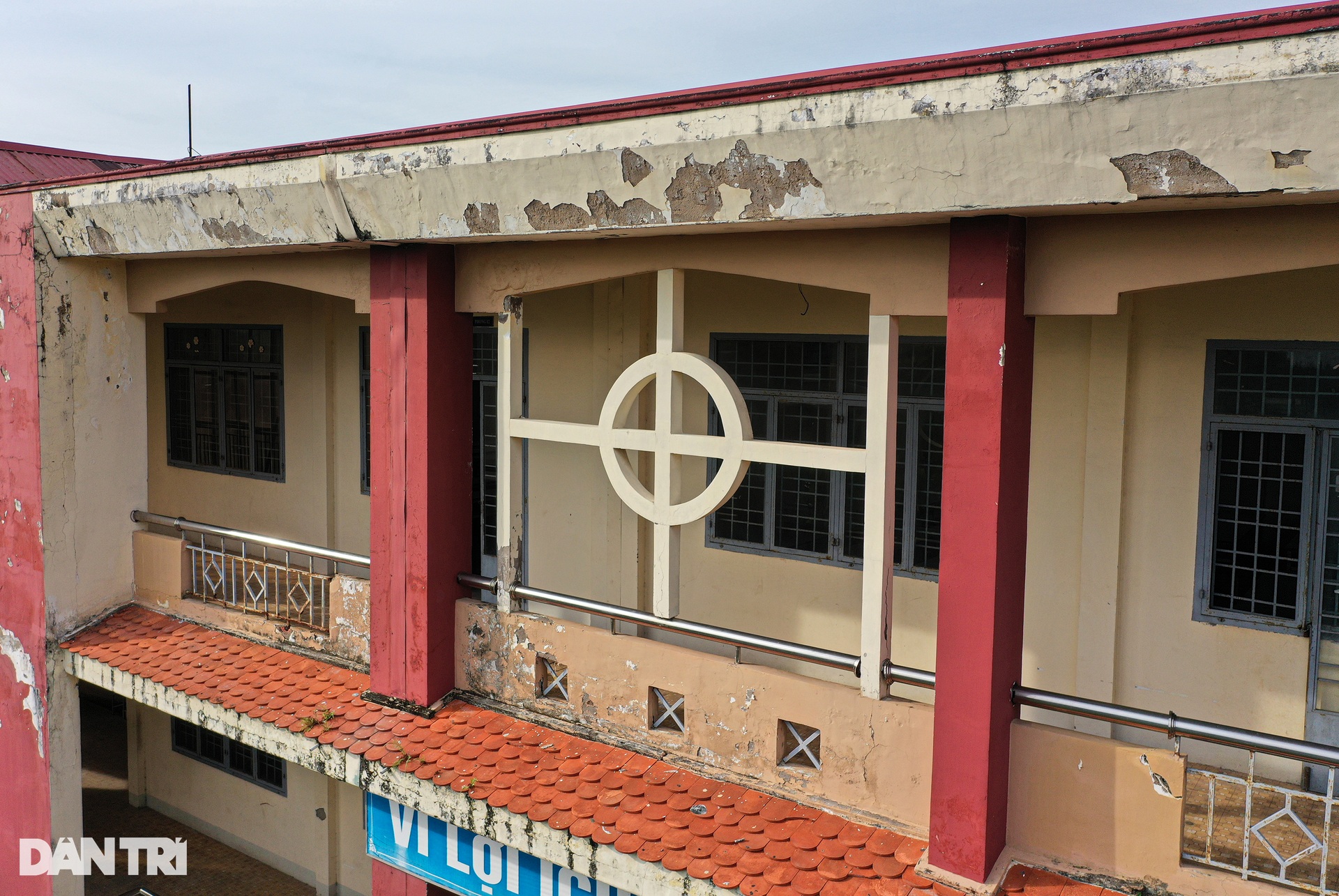

동나이성 건설국 검사관에 따르면, 2014년부터 5년간 학교 시설 인수 및 운영을 시작한 이후 심각한 피해를 입었습니다. 학교의 거의 모든 기반 시설과 구조물이 손상되어 언제든 붕괴될 수 있는 상황이었습니다.

이에 따라 콘크리트 보와 기둥 시스템은 균열이 생기고 산화되었으며, 복도 난간은 무너져 부러졌고, 천장은 깨져 떨어졌으며, 변기는 물이 새어 사용할 수 없었고, 벽돌 바닥은 무너졌으며, 배수 시스템은 막혔습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 4

감사 결과에 따르면, 학교가 노후화되기 시작한 초기에도 관련 기관들은 학교를 "보존"하고 유지 관리하며 수리했습니다. 따라서 이 프로젝트는 2018년과 2020년에 두 차례에 걸쳐 유지 관리되었으며, 공공 투자 자본으로 총 14억 동(VND) 이상의 비용이 소요되었습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 5

2021년 12월, 프로젝트는 심각하게 훼손되어 기둥 바닥에 위험한 균열이 발생하여 학생과 교사의 안전을 보장할 수 없게 되었습니다. 따라서 2021년 12월 9일, 현 인민위원회는 현 사업 관리위원회에 프로젝트의 품질을 재평가하기 위한 점검을 지시하고, 즈엉 반 티 중학교 학생들이 푸 후 초등학교로 임시 전학하여 현재까지 학업을 이어갈 수 있도록 조치했습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 6

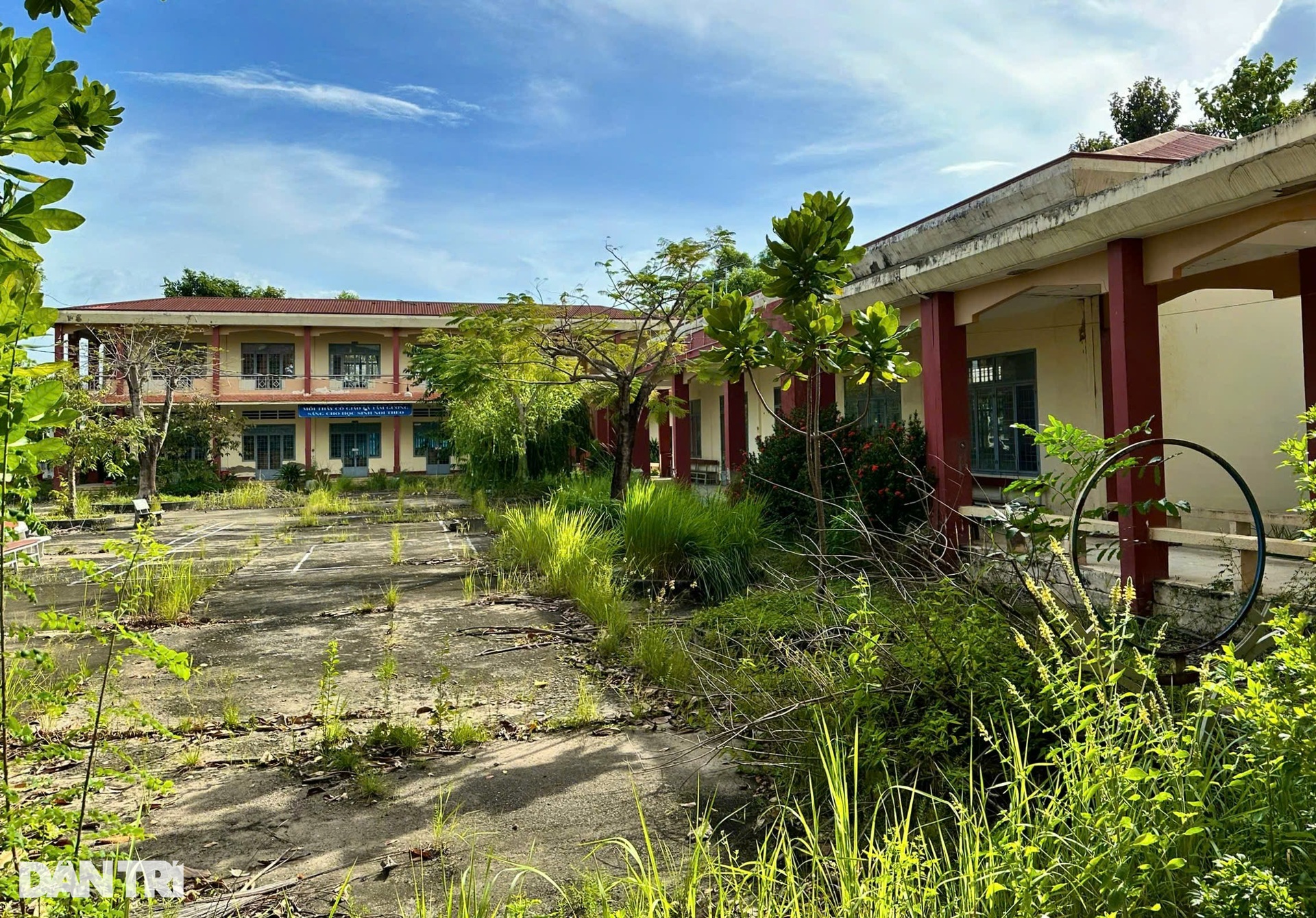

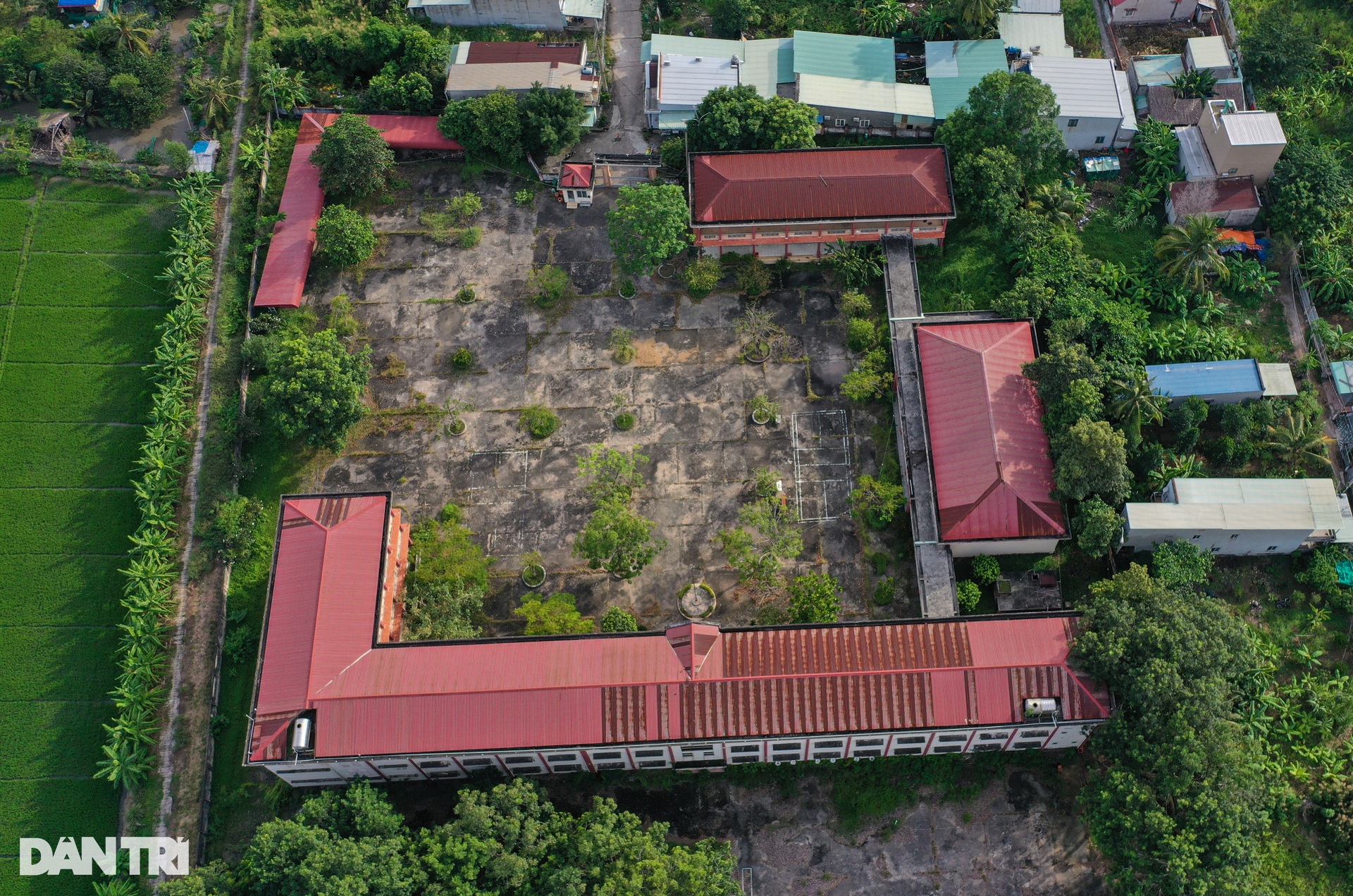

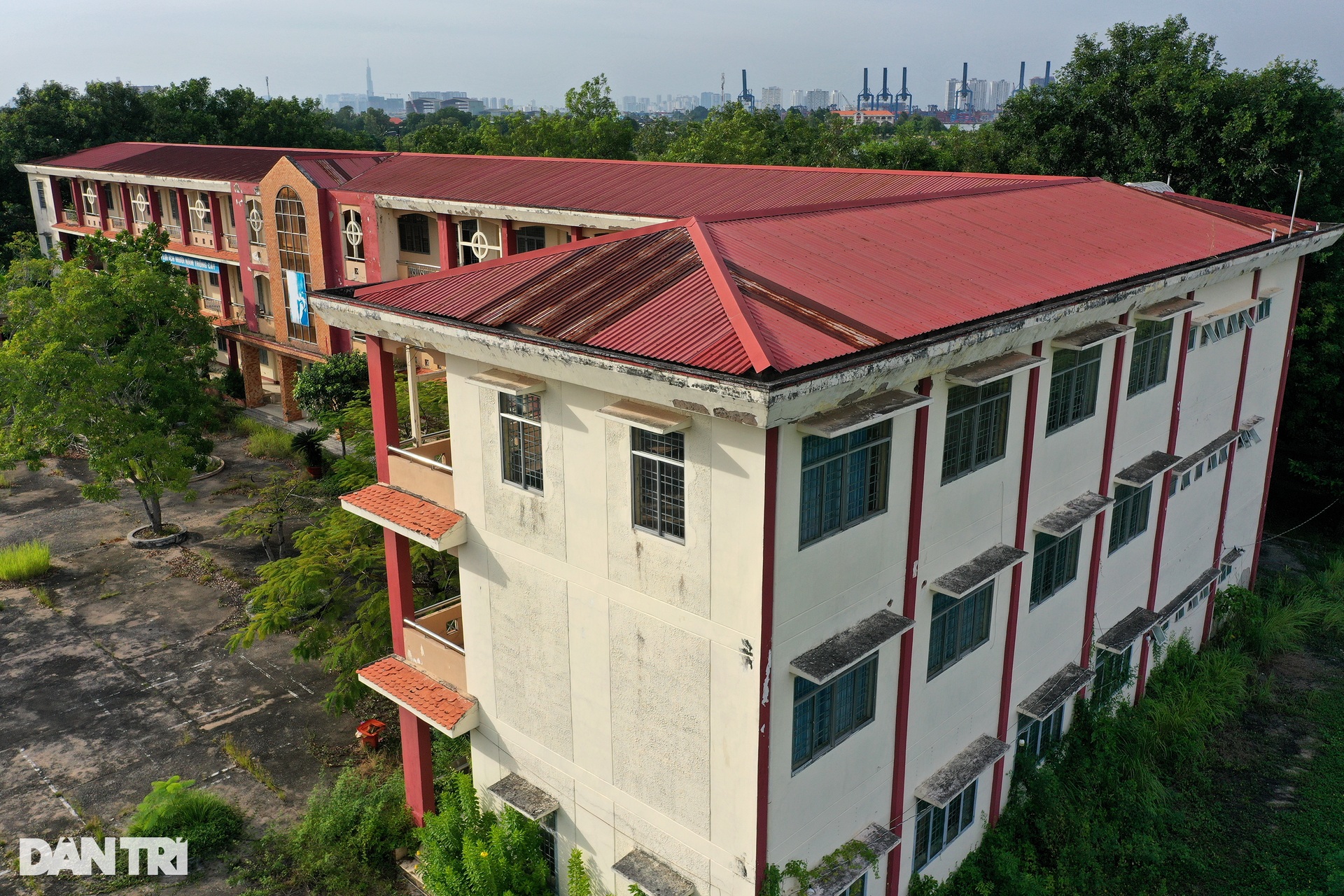

댄 트리에 따르면, 11월 말에 3층 건물 3개가 있는 큰 학교는 버려지고, 황무하고, 이끼가 끼고, 잡초가 무성하게 자랐습니다.

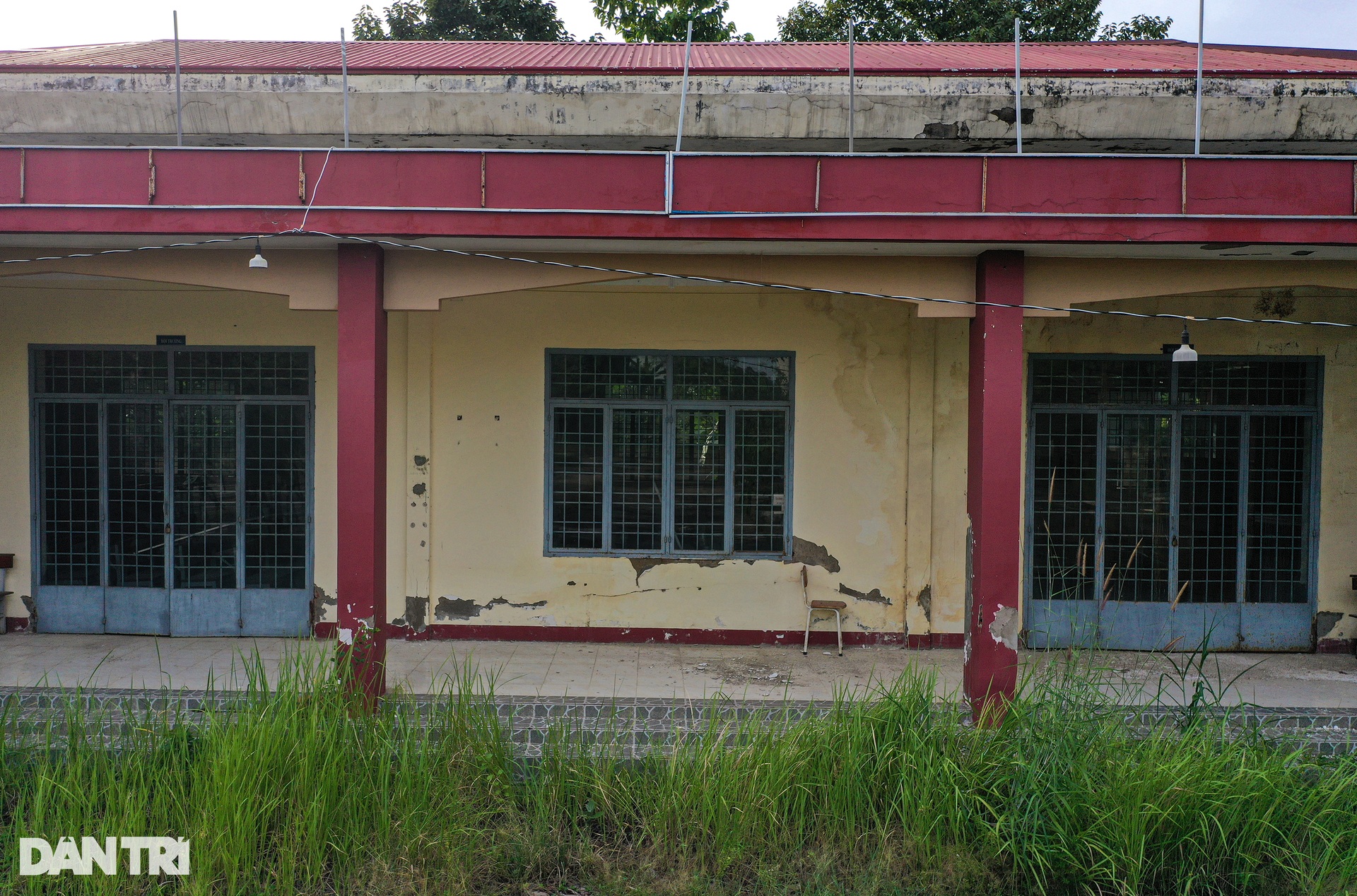

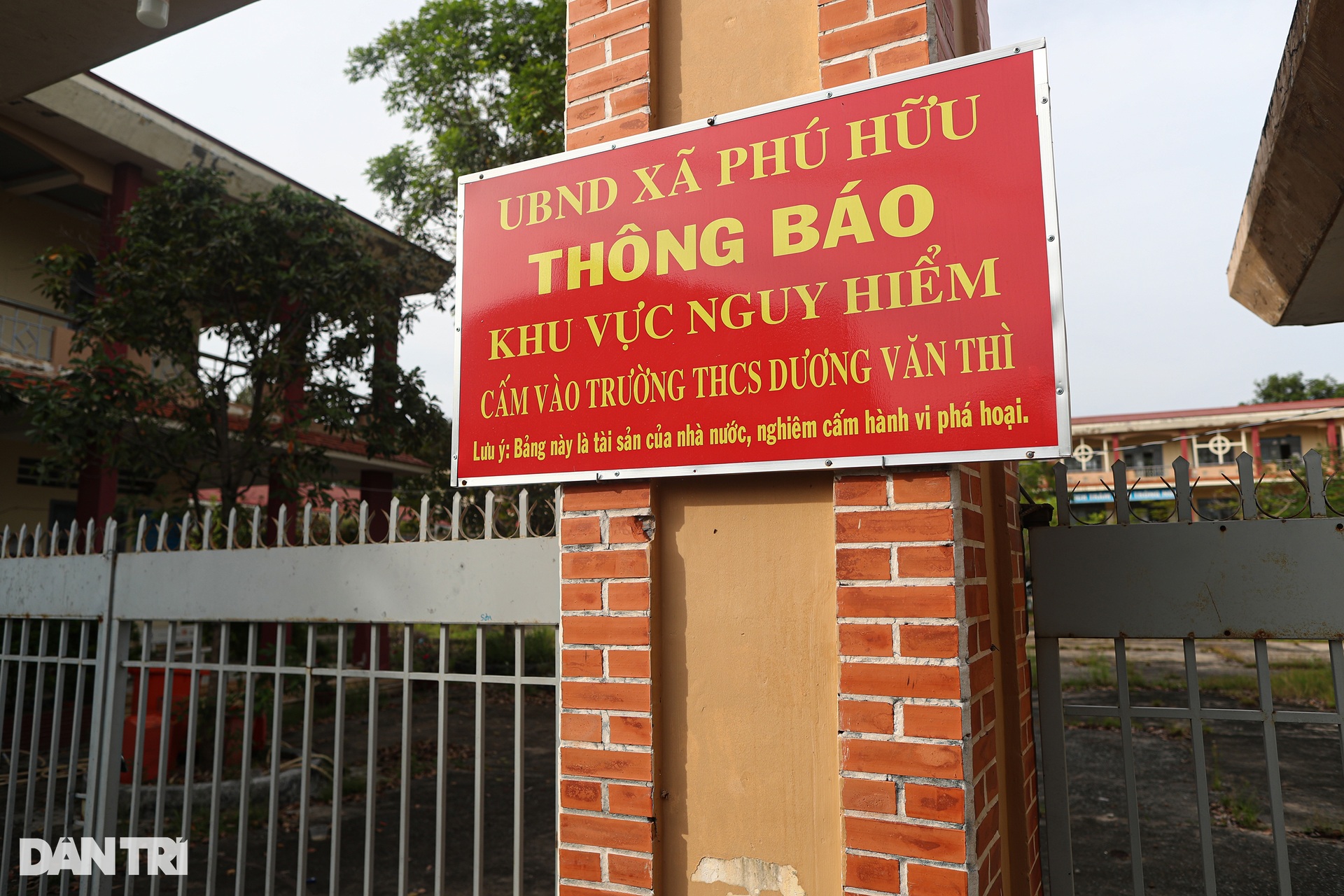

학교 곳곳에서 지반 침하, 누수, 그리고 벗겨짐 현상이 발생하고 있습니다. 관계 당국은 안전을 위해 "위험 구역" 경고 표지판을 설치해야 했습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 7

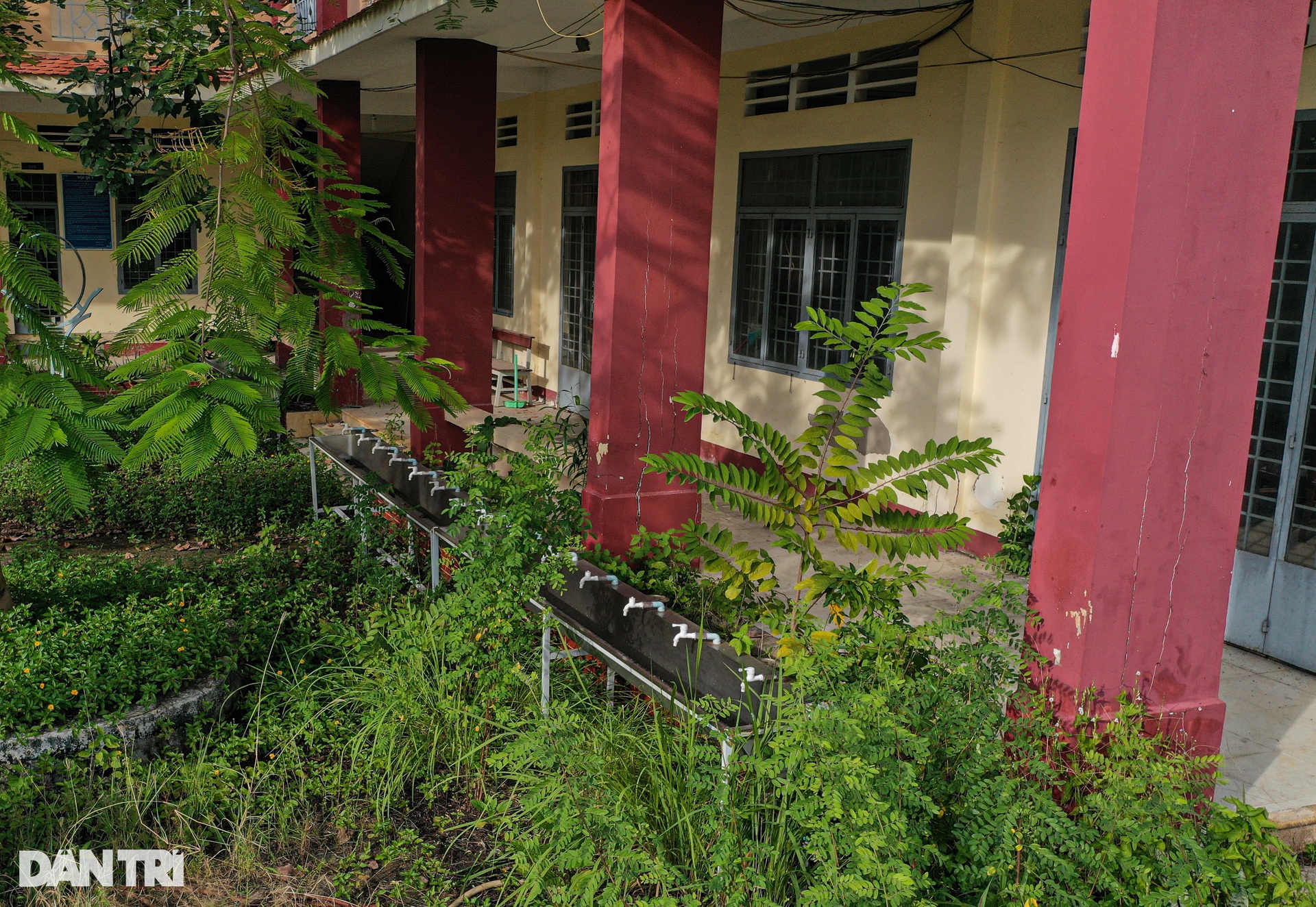

또한, 감사 결과에 따르면, 학교가 폐쇄된 후인 2021년 12월 9일, 년짝현 인민위원회는 년짝현 사업관리위원회에 감사를 실시하고 사업의 질을 재평가하여 해결책을 마련하도록 지시했습니다. 사진: 학생들의 손 씻는 공간은 풀이 무성하게 자라 있고 수도꼭지는 파손되어 있습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 8
Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 9

2022년 1월 24일 검사 결과에 따르면, 검사 주체는 사이공 3 건설 검사 주식회사이며, 투자자는 기능적 사용을 보장하기 위해 철거 및 재건축 계획을 고려해야 한다는 결론을 내렸습니다.

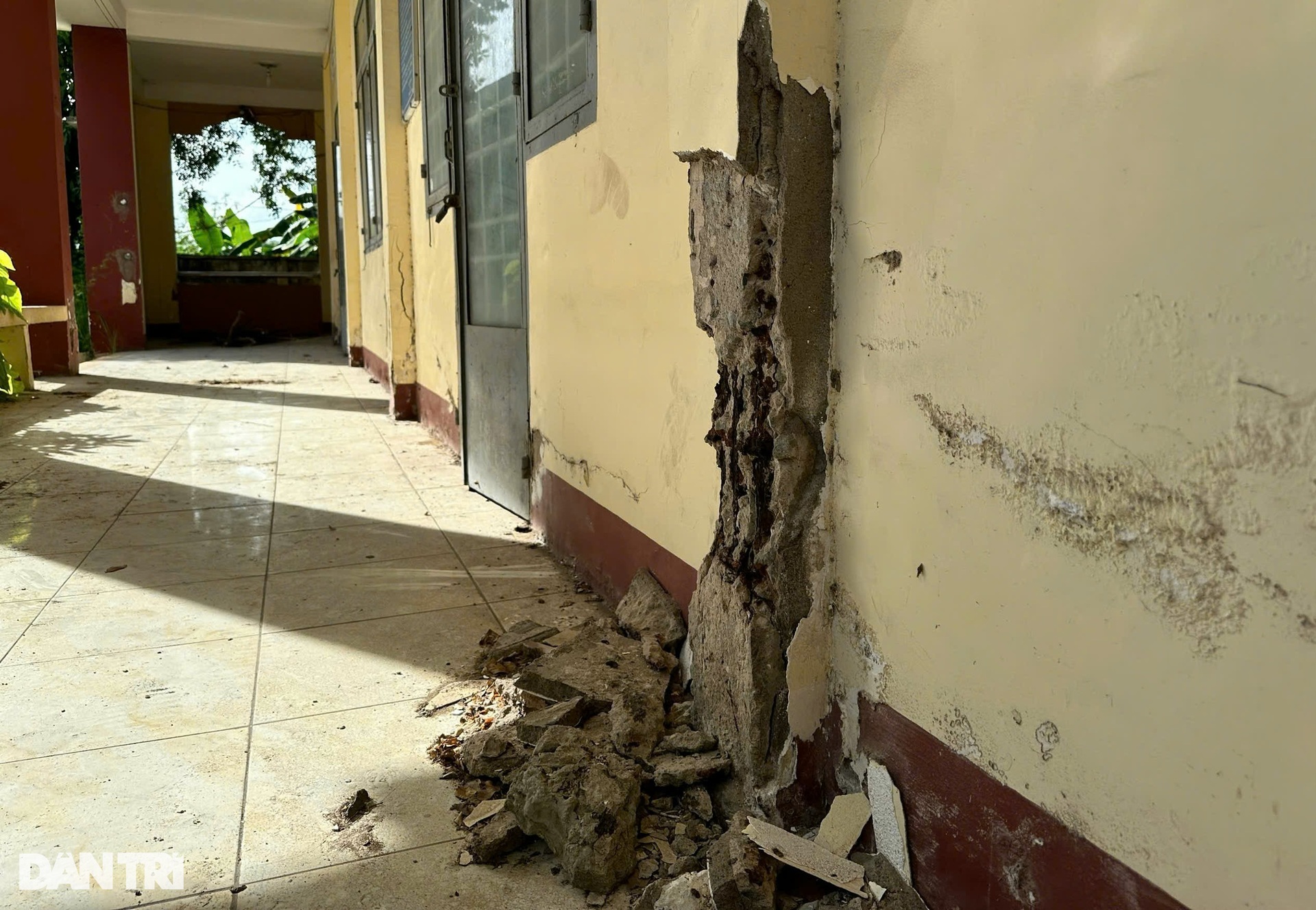

건물의 벽과 콘크리트 기둥이 심하게 손상되었습니다. 건설 검사 기관에 따르면, 즈엉 반 티 중학교는 수리 및 개보수에 필요한 기반 시설, 콘크리트, 철근의 품질을 보장하지 않습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 10

위의 평가 결과를 받은 후, Nhon Trach 지구 프로젝트 관리 위원회는 다시 한 번 표준 및 품질 측정 센터 3을 고용하여 두 번째로 프로젝트 품질을 재평가했습니다.

이번 검사 결과, 건물의 벽과 기둥의 하중 지지 구조는 국부 위험 수준(수준 C)에 있으며, 구조 부분의 하중 지지 능력은 정상 사용 요구 사항을 충족할 수 없습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 11

4월에 건설 검사부 검사팀과 여러 관련 부서 대표들은 교실 건물(3층), 행정 건물(2층), 다목적 건물(1층)이 수리할 수 없을 정도로 낡았다는 사실을 발견했습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 12

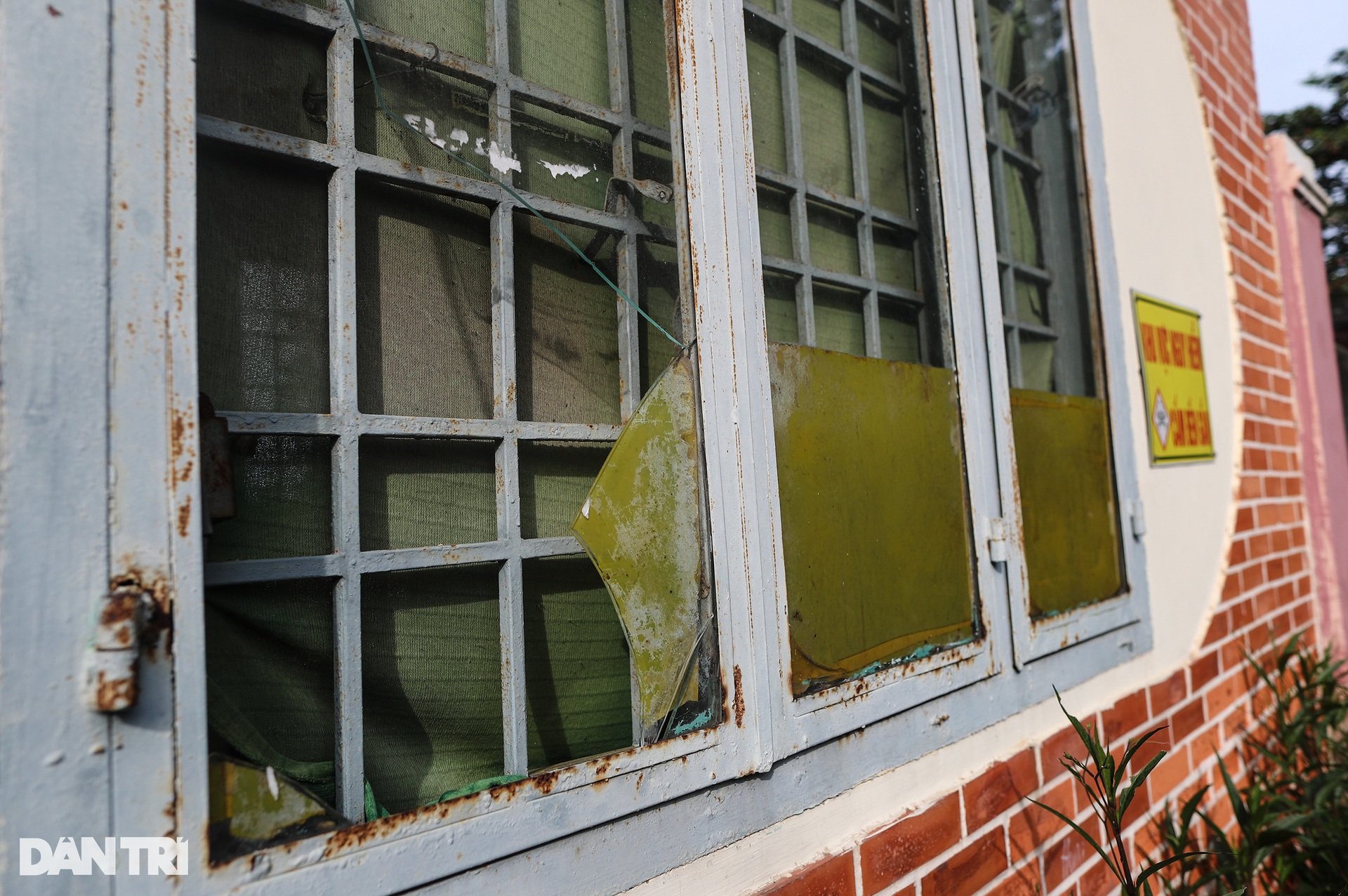

장기간 사용으로 인해 창문이 깨지고, 테이블과 의자가 손상되고, 과외활동 장비가 노후화되었습니다.

Trường học xây mới hơn 13 tỷ đồng hoạt động vài năm rồi bỏ hoang ở Đồng Nai - 13

동나이성 건설부 검사원의 검사 결론에서는 위 프로젝트의 시행 및 시공 과정에서 발생한 오류에 대한 책임이 동나이성 교육훈련부, 전문교육부문 사업관리위원회, 지형을 조사하고, 도면을 작성하고, 지질 조사를 실시한 회사, 단위, 시공 계약자, 시공 도면을 평가하고 승인한 단위에 있다고 명확히 밝혔습니다.


[광고_2]
출처: https://dantri.com.vn/giao-duc/truong-hoc-xay-moi-hon-13-ty-dong-hoat-dong-vai-nam-roi-bo-hoang-o-dong-nai-20241128171131493.htm

댓글 (0)

No data
No data
북부 섬은 '원석 같은 보석'과 같습니다. 저렴한 해산물, 본토에서 배로 10분 거리
SU-30MK2 전투기 5대로 구성된 강력한 편대가 A80 행사를 준비하고 있습니다.
하노이의 하늘을 지키기 위해 전투 임무에 투입된 S-300PMU1 미사일
연꽃이 피는 계절에는 닌빈의 웅장한 산과 강으로 관광객을 끌어들입니다.
Cu Lao Mai Nha: 야생, 위엄, 평화가 어우러진 곳
폭풍 위파가 상륙하기 전 하노이는 이상하다
닌빈의 새 정원에서 야생 세계에 빠져보세요
물이 쏟아지는 계절의 푸 루옹 계단식 논은 숨 막힐 듯 아름답습니다.
Gia Lai를 통과하는 남북 고속도로에서 아스팔트 카펫이 '질주'합니다.
색조의 조각들 - 색조의 조각들

유산

수치

사업

No videos available

소식

정치 체제

현지의

제품
