รองผู้อำนวยการใหญ่ EVNNPT เป็นประธานการประชุม - ภาพ: VGP/ Toan Thang
นายบุย วัน เกียน รองผู้อำนวยการใหญ่บริษัทส่งไฟฟ้าแห่งชาติ (EVNNPT) หัวหน้าคณะกรรมการกำกับดูแลโครงการปลดปล่อยกำลังการผลิตของโรงไฟฟ้าหนองจอก 3 และ 4 ของบริษัท ได้เป็นประธานการประชุมเพื่อทบทวนความคืบหน้าของกลุ่มโครงการส่งไฟฟ้าเพื่อปลดปล่อยกำลังการผลิตของโรงไฟฟ้าหนองจอก 3 และ 4
โครงการเหล่านี้เป็นโครงการสำคัญที่มีบทบาทสำคัญในการปลดปล่อยศักยภาพของโรงไฟฟ้าเญินตราก 3 และเญินตราก 4 เสริมสร้างความเข้มแข็งให้กับการเชื่อมต่อโครงข่ายไฟฟ้า และขยายขีดความสามารถในการส่งไฟฟ้าเพื่อรองรับการพัฒนา เศรษฐกิจ และสังคมของจังหวัดทางภาคใต้ รวมถึงจังหวัดด่งนาย เมื่อโครงการเหล่านี้เริ่มดำเนินการ จะช่วยสร้างความมั่นคงทางพลังงานและเพิ่มรายได้งบประมาณท้องถิ่น
ผู้เข้าร่วมประชุมประกอบด้วยผู้นำจากคณะกรรมการบริหารโครงการไฟฟ้าภาคใต้ (SPMB) คณะกรรมการบริหารโครงการส่งไฟฟ้า (NPTPMB) บริษัทส่งไฟฟ้า 4 และผู้นำจากแผนกวิชาชีพของ EVNNPT
โครงการยังติดขัดเรื่องการชดเชยและการเคลียร์พื้นที่
ผู้แทนจาก NPTPMB ซึ่งเป็นหน่วยงานที่ได้รับมอบหมายให้บริหารจัดการโครงการโรงไฟฟ้า 220 กิโลโวลต์ Nhon Trach 3 สาขา My Xuan - Cat Lai รายงานในการประชุมว่า โครงการนี้ผ่านตำบล Phuoc Khanh และ Vinh Thanh อำเภอ Nhon Trach จังหวัด Dong Nai และคาดว่าจะแล้วเสร็จในไตรมาสที่ 2 ของปี 2568 จนถึงขณะนี้ หน่วยงานต่างๆ กำลังดำเนินการก่อสร้างฐานรากและตั้งเสา แต่ยังคงมีปัญหาอยู่เนื่องจากขาดราคาที่ดินและแผนการชดเชย
ตัวแทนจาก SPMB ซึ่งเป็นหน่วยงานที่ได้รับมอบหมายให้ดำเนินโครงการ 4 โครงการในพื้นที่นี้ กล่าวว่า โครงการสายส่งไฟฟ้าสาขา 500 กิโลโวลต์ Nhon Trach 4 - Phu My - Nha Be ได้สร้างเสร็จสมบูรณ์และเริ่มจ่ายไฟฟ้าในช่วงปลายปี 2567

โครงการก่อสร้างเสาส่งไฟฟ้าแรงสูง 220 กิโลโวลต์ โรงไฟฟ้า Nhon Trach 3 - สถานีไฟฟ้า Long Thanh 500 กิโลโวลต์ - ภาพ: VGP/Toan Thang
สำหรับโครงการโรงไฟฟ้าพลังความร้อน 220 กิโลโวลต์ โนนจั๊ก 3 - สถานีไฟฟ้าย่อยลองถั่น 500 กิโลโวลต์ ผ่านเขตโนนจั๊กและลองถั่น โครงการนี้ประกอบด้วยฐานราก 87 จุด โดย 49 จุดเป็นส่วนสายส่งไฟฟ้าที่สร้างขึ้นใหม่ และ 38 จุดตั้งอยู่บนแนวกลางของสายส่งไฟฟ้าเดิม ปัจจุบันโครงการได้ก่อสร้างฐานรากแล้ว 44/87 จุด อยู่ระหว่างการหล่อ 2 จุด ตั้งเสา 11 ต้น และกำลังก่อสร้าง 7 จุด
แม้ว่าโครงการคาดว่าจะแล้วเสร็จในไตรมาสที่ 4 ปี 2568 แต่โครงการยังคงติดขัดเนื่องจากไม่มีการกำหนดราคาที่ดินที่ชัดเจน และยังไม่มีการตัดสินใจอนุมัติแผนการจ่ายค่าตอบแทนแก่ครัวเรือน การตรวจสอบแหล่งที่มาของที่ดินยังไม่แล้วเสร็จ คาดว่าโครงการจะแล้วเสร็จในไตรมาสที่ 4 ปี 2568
โครงการสายส่งไฟฟ้า 220 กิโลโวลต์ของสถานีไฟฟ้าย่อยลองถั่น 500 กิโลโวลต์ - ไฮเทคพาร์ค มีขนาดการก่อสร้างส่วนสายส่งไฟฟ้าเหนือศีรษะใหม่และส่วนสายส่งไฟฟ้าใต้ดิน 220 กิโลโวลต์ในไฮเทคพาร์ค โครงการนี้ดำเนินการในเขตลองถั่น เมืองเบียนฮวา จังหวัดด่งนาย และเมืองทูดึ๊ก นครโฮจิมินห์ โครงการกำลังดำเนินการตามขั้นตอนเพื่อเริ่มการก่อสร้างในไตรมาสที่สี่ของปี พ.ศ. 2569 และคาดว่าจะแล้วเสร็จและจ่ายไฟฟ้าได้ในไตรมาสที่สี่ของปี พ.ศ. 2570
โครงการสถานีหม้อแปลงไฟฟ้า 220 กิโลโวลต์ นิคมอุตสาหกรรมหนองจอก (TSS) และการเชื่อมต่อ คาดว่าจะแล้วเสร็จในไตรมาสที่ 4 ปี 2568 ประกอบด้วยหม้อแปลงไฟฟ้าขนาด 220/110 กิโลโวลต์ - 250 เมกะวัตต์ จำนวน 2 ตัว, หม้อแปลงไฟฟ้า 220 กิโลโวลต์ จำนวน 7 ตัว, หม้อแปลงไฟฟ้า 110 กิโลโวลต์ จำนวน 10 ตัว, ใช้ไฟฟ้าจากโครงข่ายไฟฟ้าท้องถิ่นและใช้ไฟฟ้าจากหม้อแปลงไฟฟ้า 220 กิโลโวลต์ สถานที่ก่อสร้าง: ตำบลฟู่โหย อำเภอหนองจอก จังหวัดด่งนาย โครงการนี้อยู่ระหว่างการก่อสร้าง แต่ยังไม่มีการตัดสินใจเกี่ยวกับแผนการชดเชย (ราคาที่ดินสามารถต่อรองได้) ที่จะจ่ายให้แก่ครัวเรือน

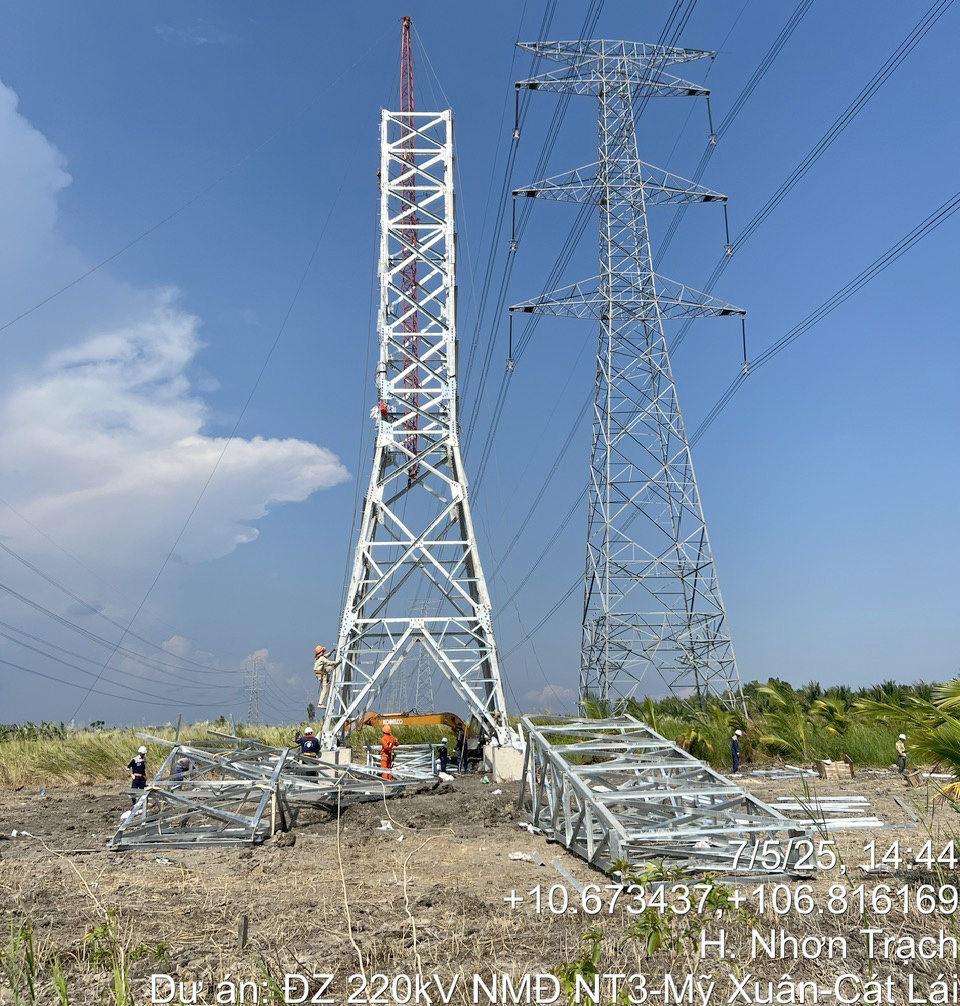

โครงการก่อสร้างเสาส่งไฟฟ้า 220 กิโลโวลต์ โรงไฟฟ้า Nhon Trach 3 สาขา My Xuan - Cat Lai - ภาพโดย: EVNNPT
รับพื้นที่และเริ่มก่อสร้างทันที
หลังจากรับฟังรายงานการนำเสนอโครงการของ SPMB และ NPTPMB แล้ว คุณ Bui Van Kien รองผู้อำนวยการ EVNNPT หัวหน้าคณะกรรมการอำนวยการคลัสเตอร์โครงการ ได้แสดงความขอบคุณหน่วยงานท้องถิ่นของจังหวัดด่งนาย อำเภอ Nhon Trach และอำเภอ Long Thanh รวมถึงแผนกและสาขาต่างๆ ในช่วงเวลาที่ผ่านมา ที่ให้การสนับสนุนสูงสุดในด้านที่ดินแก่หน่วยงานต่างๆ เพื่อเร่งรัดการก่อสร้างโครงการ
รองผู้อำนวยการใหญ่ EVNNPT กล่าวชื่นชมและชื่นชม SPMB และ NPTPMB สำหรับความพยายามอย่างยิ่งใหญ่ และนำเสนอแนวทางแก้ไขปัญหาเชิงรุกมากมายเพื่อให้บรรลุผลสำเร็จบางประการสำหรับคลัสเตอร์โครงการนี้ โดยเฉพาะอย่างยิ่ง หน่วยงานต่างๆ มีแนวทางแก้ไขปัญหาที่ก้าวหน้ามากมาย เพื่อให้มั่นใจว่าจะเชื่อมต่อและรองรับการผลิตไฟฟ้าทดลองของโรงไฟฟ้าได้
รองผู้อำนวยการ EVNNPT นาย Bui Van Kien ยังได้ชื่นชมจิตวิญญาณของการทำงาน "ในช่วงวันหยุดและวันหยุด" และ "การเอาชนะแดดและฝน" เพื่อเอาชนะความยากลำบากทั้งหมดในสถานที่ก่อสร้าง เพื่อเร่งความคืบหน้าในการก่อสร้างและนำโครงการไปสู่เส้นชัยอย่างค่อยเป็นค่อยไป
ปัญหาที่เกี่ยวข้องกับกระบวนการทางกฎหมายกำลังได้รับการแก้ไขอย่างค่อยเป็นค่อยไป ดังนั้น ผู้นำ EVNNPT จึงได้ขอให้ SPMB และ NPTPMB ดำเนินการติดตามและประสานงานอย่างใกล้ชิดกับคณะกรรมการประชาชนจังหวัดด่งนาย หน่วยงานต่างๆ และหน่วยงานท้องถิ่นของอำเภอเญินจั๊ก ในการแก้ไขปัญหาที่เกี่ยวข้องกับพื้นที่โครงการ เพื่อให้สามารถส่งมอบพื้นที่โครงการให้กับผู้รับเหมาได้อย่างรวดเร็ว และดำเนินการก่อสร้างทันทีที่ได้รับพื้นที่ โดยคำนึงถึงข้อกำหนดทางเทคนิคและคุณภาพการก่อสร้าง และเป็นไปตามกำหนดการดำเนินงานเชิงพาณิชย์ของโรงไฟฟ้าเญินจั๊ก 3 และเญินจั๊ก 4
ทุกสัปดาห์ หน่วยงานต่างๆ จะรายงานสถานะการดำเนินงานของกลุ่มโครงการให้ EVNNPT ทราบ หากพบปัญหาหรืออุปสรรคใดๆ เกิดขึ้นระหว่างการดำเนินการ จะต้องรายงานทันที เพื่อให้คณะกรรมการอำนวยการสามารถดำเนินการแก้ไขได้อย่างทันท่วงที
โดย SPMB ได้สั่งการให้ผู้รับเหมาระดมกำลังทั้งหมดเพื่อตั้งเสาและลากสายไฟฟ้า เพื่อให้มั่นใจว่าโครงการที่ได้รับมอบหมายจะดำเนินไปตามแผนที่วางไว้ สำหรับ NPTPMB จำเป็นต้องประสานงานกับหน่วยงานท้องถิ่นอย่างใกล้ชิดในการดำเนินการเคลียร์พื้นที่ เพื่อให้มั่นใจว่าโครงการไฟฟ้า 220 กิโลโวลต์ โรงไฟฟ้าเญินทราค 3 - มีซวน - กัตลาย จะมีความคืบหน้าในการดำเนินการจ่ายไฟฟ้าในเดือนมิถุนายน พ.ศ. 2568
แผนกปฏิบัติการของ EVNNPT ให้คำแนะนำเชิงรุกแก่ผู้นำ EVNNPT เกี่ยวกับภารกิจการจัดการโครงการในระหว่างกระบวนการก่อสร้างตามภารกิจที่ได้รับมอบหมาย เพื่อให้แน่ใจว่าความคืบหน้าของการอนุมัติกำลังการผลิตของโรงไฟฟ้าพลังความร้อน Nhon Trach 3 และ 4 เป็นไปตามข้อกำหนด
การสร้างสายส่งไฟฟ้า 220 กิโลโวลต์และ 500 กิโลโวลต์ที่เชื่อมต่อโรงไฟฟ้าหนองจอก 3 และหนองจอก 4 เข้ากับระบบไฟฟ้าแห่งชาติแล้วเสร็จ จะส่งผลให้กำลังการผลิตไฟฟ้ารวมเพิ่มขึ้นมากกว่า 1,600 เมกะวัตต์ เพื่อรองรับการพัฒนาเศรษฐกิจและสังคมของประเทศและชีวิตความเป็นอยู่ของประชาชน
ด้วยความสำคัญดังกล่าว ล่าสุด นายกรัฐมนตรี Pham Minh Chinh ได้ลงนามในหนังสือแจ้งอย่างเป็นทางการ เลขที่ 49/CD-TTg ลงวันที่ 23 เมษายน 2568 เกี่ยวกับการดำเนินการตามแนวทางแก้ไขที่เข้มงวด สอดคล้อง และมีประสิทธิภาพ เพื่อให้มั่นใจว่าจะมีไฟฟ้าใช้ในช่วงเวลาสูงสุดในปี 2568 และในอนาคตอันใกล้นี้
โดยเฉพาะอย่างยิ่ง หน่วยงานต่างๆ จะต้องมุ่งเน้นที่การกำกับดูแลและเร่งดำเนินการโครงการระดับชาติที่สำคัญและโครงการสำคัญในภาคพลังงานที่รวมอยู่ในแผน โดยจะต้องเริ่มดำเนินการโรงไฟฟ้า Nhon Trach 3 ในเดือนมิถุนายน 2568 และโรงไฟฟ้า Nhon Trach 4 ในเดือนสิงหาคม 2568 โดยเร็วที่สุด
ตวน ถัง
ที่มา: https://baochinhphu.vn/day-nhanh-tien-do-cum-du-an-truyen-tai-giai-toa-cong-suat-nha-may-dien-nhon-trach-3-va-nhon-trach-4-10225050810423035.htm
