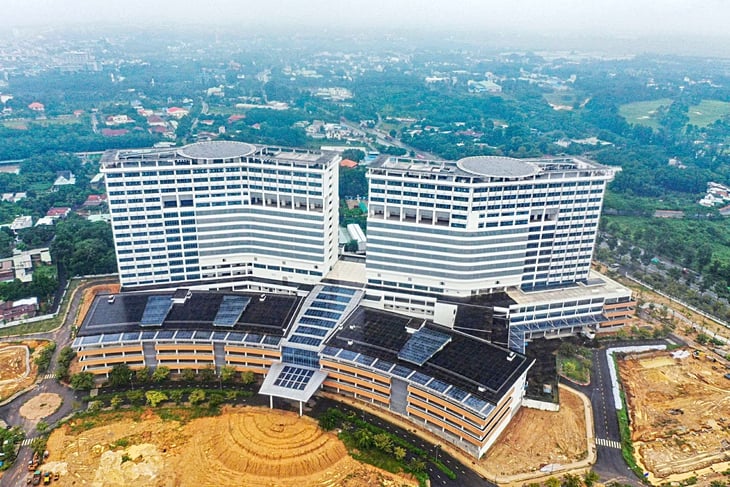

تعمیر 2014 میں شروع ہوئی تھی، لیکن 10 سال سے زیادہ گزرنے کے بعد، 1500 بستروں پر مشتمل جنرل ہسپتال ابھی بھی "دیر" ہے اور شیڈول کے مطابق کام نہیں کیا جا سکتا - تصویر: TRI DUC
تعمیر کا آغاز 2014 میں ہوا، لیکن 10 سال سے زیادہ گزرنے کے بعد، 1500 بستروں پر مشتمل جنرل ہسپتال ابھی بھی "دیر سے" ہے اور اسے شیڈول کے مطابق کام نہیں کیا جا سکتا، جس سے لوگوں کا طبی معائنہ اور علاج متاثر ہو رہا ہے۔
10 سال گزرنے کے باوجود ہسپتال ابھی تک ادھورا ہے۔

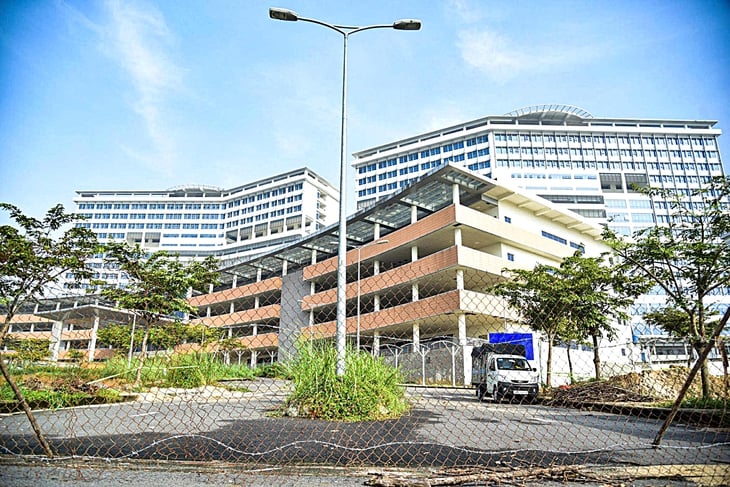

1,500 بستروں پر مشتمل بن دوونگ جنرل ہسپتال کی تعمیراتی جگہ پر موجود، ٹوئی ٹری نے بتایا کہ یہ منصوبہ ابھی تک "ٹپکنے والی" زیر تعمیر ہے، ابھی تک کام میں نہیں لایا گیا ہے۔ دریں اثنا، کوا اڑتے ہی تقریباً 500 میٹر کے فاصلے پر، موجودہ بن دوونگ جنرل ہسپتال ہمیشہ زیادہ بوجھ سے بھرا رہتا ہے، جہاں ڈاکٹروں اور مریضوں کا ایک ساتھ ہجوم ہوتا ہے۔
ہو چی منہ سٹی (سابقہ Phu Cuong وارڈ، Binh Duong صوبہ) میں رہنے والے 70 سالہ مسٹر Ngo Loc نے کہا کہ بڑھاپے کی وجہ سے انہیں اکثر طبی معائنے اور ادویات کے لیے ہسپتال جانا پڑتا ہے۔
مسٹر لوک نے کہا، "جب بھی میں موجودہ پراونشل جنرل ہسپتال جاتا ہوں، میں ناخوش ہوتا ہوں کیونکہ یہ پرانا اور اوورلوڈ ہوتا ہے، جبکہ نئے ہائی رائز ہسپتال کو کئی سالوں سے کام نہیں کیا گیا، حالانکہ لوگ اس کا انتظار کر رہے ہیں،" مسٹر لوک نے کہا۔
موجودہ بن دوونگ جنرل ہسپتال میں کام کرنے والا ایک ڈاکٹر بھی ہسپتال کی خرابی سے پریشان ہے کیونکہ یہ بہت عرصہ پہلے بنایا گیا تھا اور بہت سے شعبہ جات کو انفیکشن کنٹرول کو یقینی بنانے میں دشواری کا سامنا ہے۔
انہوں نے شعبہ امراض قلب کی طرف اشارہ کرتے ہوئے کہا کہ صرف کارڈیالوجی شعبہ ہی نہیں دیگر کئی شعبہ جات بھی شدید تنزلی کا شکار ہیں۔ ڈاکٹروں اور مریضوں دونوں کو امید ہے کہ ہسپتال کو جلد ہی نئی سہولت، 1,500 بستروں پر مشتمل بن دوونگ جنرل ہسپتال میں منتقل کر دیا جائے گا، تاکہ وہ مریضوں کا معائنہ اور علاج کرنے میں خود کو محفوظ محسوس کر سکیں۔
ریکارڈ کے مطابق، نئے بن دوونگ جنرل ہسپتال کے منصوبے پر عمل درآمد کے 10 سال سے زائد عرصے کے بعد، جب کہ اردگرد کی چیزیں جیسے کہ سڑکیں، آباد کاری کے علاقے اور کچھ دوسرے منصوبے مکمل ہو چکے ہیں، ہسپتال ابھی تک سست ہے۔ اگرچہ ہسپتال کی مرکزی عمارت ایک طویل عرصے سے ٹوٹ پھوٹ کا شکار ہے، بغیر مشینری اور آلات کے، یہ ہسپتال ابھی تک ’’بند‘‘ ہے اور ابھی تک کام میں نہیں ہے۔

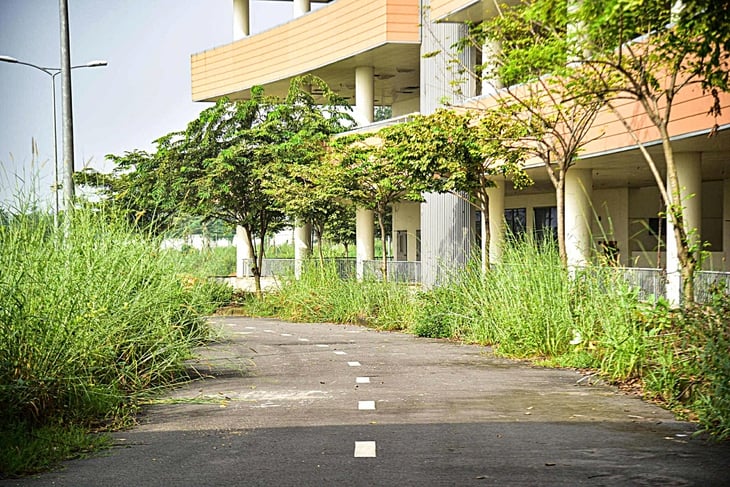

بن ڈونگ جنرل ہسپتال کے بہت سے علاقے باڑ کے باہر سے واک ویز تک گھاس سے بھرے ہوئے ہیں... - تصویر: TRI DUC
سست منصوبوں پر 4,500 بلین VND لٹک رہے ہیں۔
پرانے اور تنزلی والے بن دوونگ جنرل ہسپتال کی موجودہ حالت کا سامنا کرتے ہوئے، 2014 میں پرانے بن دوونگ صوبے نے 1500 بستروں پر مشتمل 19 منزلہ ہسپتال کی تعمیر شروع کی۔
 Tuoi Tre کی تحقیق کے مطابق، 2025 تک، 1,500 بستروں پر مشتمل بنہ ڈونگ جنرل ہسپتال کے کلسٹر سے تعلق رکھنے والے منصوبوں کو VND4,500 بلین سے زیادہ کی کل سرمایہ کاری کے ساتھ منظور کیا جائے گا، بشمول بنہ ڈونگ کنسٹرکشن انوسٹمنٹ پروجیکٹ مینجمنٹ بورڈ (چھ پروجیکٹس) اور بِنہ ڈونگ انویسٹمنٹ بورڈ کے بطور ٹرافک کنسٹرکٹر انویسٹمنٹ بورڈ کی سرمایہ کاری کے سات پراجیکٹس۔
 (ایک پروجیکٹ)۔
تاہم، 10 سال سے زیادہ گزرنے کے بعد، اس منصوبے کو استعمال میں نہیں لایا گیا ہے کیونکہ اجزاء کے منصوبوں کی تعمیر سست ہے اور ہم آہنگی سے مکمل نہیں ہوتی ہے، جس سے لوگوں کے طبی معائنے اور علاج کے مواقع محدود ہو جاتے ہیں۔ ہو چی منہ شہر کے محکمہ صحت کی تازہ ترین رپورٹ میں کہا گیا ہے کہ ستمبر 2025 کے آخر تک کل سات پراجیکٹس میں سے صرف دو پراجیکٹس مکمل ہو سکے ہیں، دو پراجیکٹ زیر تعمیر ہیں اور تین پراجیکٹس پر عمل نہیں ہو سکا ہے۔
دو منصوبوں کے ساتھ، گندے پانی کی صفائی کا پلانٹ اور مجموعی تکنیکی بنیادی ڈھانچہ، اگرچہ مکمل ہو چکا ہے، کو استعمال میں نہیں لایا جا سکتا کیونکہ ان کو بقیہ منصوبوں کے ساتھ ہم آہنگ نہیں کیا جا سکتا۔ توقع ہے کہ 1,500 بستروں پر مشتمل جنرل ہسپتال کے پراجیکٹس، آلات، سنٹرل ٹیکنیکل بلاک اور جنازے کے گھر کو ہم وقت سازی سے لاگو کرنے کے بعد، سرمایہ کار دسمبر 2025 تک تعمیراتی یونٹ کے ساتھ ہم آہنگی کرے گا تاکہ مجموعی طور پر پراجیکٹ کلسٹر میں ہم آہنگی سے مکمل ہو سکے۔
فی الحال زیر تعمیر دو منصوبوں کے ساتھ، بشمول: 100% مکمل فاؤنڈیشن کی تعمیر؛ 79% تکنیکی نظام کی فراہمی اور تنصیب مکمل 50% میڈیکل گیس سسٹم کے آلات کی تنصیب مکمل۔ سنٹرل ٹیکنیکل بلاک پروجیکٹ اور زیر تعمیر جنازہ گھر کے ساتھ، پیشرفت 32% ہے۔ 2026 کی تیسری سہ ماہی میں مکمل ہونے کی توقع ہے۔
باقی تین منصوبے جن پر عمل درآمد نہیں کیا گیا ان میں 1,500 بستروں پر مشتمل جنرل ہسپتال کے آلات کا منصوبہ شامل ہے۔ پارکنگ لاٹ، پارک، درخت اور گندے پانی کی صفائی کے پلانٹ کی باڑ کا منصوبہ؛ تعلیم اور تربیتی بلاک - طلباء اور مریضوں کے رشتہ داروں کے لیے ہاسٹل بلاک۔

مریض اور ڈاکٹر بِن ڈونگ جنرل ہسپتال کے جلد کام کرنے کے منتظر ہیں - تصویر: TRI DUC
منصوبے کی پیش رفت سست کیوں ہے؟
Tuoi Tre کے ذرائع کے مطابق، جون 2025 میں، بن دوونگ صوبے (پرانے) کی پیپلز کمیٹی نے 1500 بستروں پر مشتمل جنرل ہسپتال کے کلسٹر سے تعلق رکھنے والے منصوبے پر عمل درآمد کا معائنہ کیا تھا۔ یہ ایک بڑا، کلیدی منصوبہ ہے جسے جلد ہی استعمال میں لانے کی ہدایت کی گئی ہے۔ تاہم، عمل درآمد کے عمل کے دوران، پروجیکٹ کو بہت سی رکاوٹوں کا سامنا کرنا پڑا جیسے کہ COVID-19 وبائی بیماری، بڑے پیمانے پر منصوبے، اور پیچیدہ تکنیکی ضروریات۔
معائنہ سے پتہ چلتا ہے کہ 5/5 پراجیکٹس شیڈول سے پیچھے ہیں اور انہیں کئی بار بڑھایا جانا ہے (مرکزی تکنیکی بلاک اور جنازہ گھر، ہسپتالوں کے لیے گندے پانی کی صفائی کا پلانٹ، مجموعی تکنیکی انفراسٹرکچر، طبی آلات وغیرہ)۔ یہ تمام پیچیدہ اجزاء کے حامل منصوبے ہیں، جن میں اعلیٰ مہارت، تکنیک اور ہم آہنگی کی ضرورت ہے۔
معائنہ کے نتیجے میں کہا گیا کہ 1,500 بستروں پر مشتمل جنرل ہسپتال کے کلسٹر کو سات اجزاء کے منصوبوں میں تقسیم کیا گیا تھا لیکن مناسب سرمایہ کاری کے اختیارات کا جائزہ لینے کے لیے جامع منصوبہ بندی کا فقدان تھا۔ نتیجے کے طور پر، اجزاء کے منصوبوں کو مختلف اشیاء اور آلات کے کنکشن اور کنکشن کے لئے انتظار کرنا پڑا، جس سے منصوبے کی پیش رفت متاثر ہوئی.
ہر جزو کے منصوبے کو ایک مختلف ڈیزائن کنسلٹنسی یونٹ کے ذریعے انجام دیا جاتا ہے، جس کے نتیجے میں اضافی طریقہ کار، وقت کو طول دینا، اجزاء کے منصوبوں کے درمیان مطابقت پذیری اور ربط کو یقینی بنانا مشکل ہو جاتا ہے، منصوبے کی پیشرفت متاثر ہوتی ہے، اور منصوبے کے مقابلے میں طویل عمل درآمد کا وقت درکار ہوتا ہے۔
2026 میں آپریشنل ہو جائے گا؟
ہو چی منہ سٹی ڈیپارٹمنٹ آف ہیلتھ نے تجویز پیش کی ہے کہ بن ڈونگ کنسٹرکشن انویسٹمنٹ پراجیکٹ مینجمنٹ بورڈ 2026 میں 1,500 بستروں پر مشتمل بن ڈونگ جنرل ہسپتال کے منصوبے کو شروع کرنے کی پیشرفت کو تیز کرے۔
اس کے علاوہ، بنہ ڈونگ کنسٹرکشن انویسٹمنٹ پراجیکٹ مینجمنٹ بورڈ نے تمام دستاویزات کو فوری طور پر مکمل کرنے کے لیے بن دوونگ جنرل ہسپتال کے ساتھ فعال طور پر رابطہ قائم کیا تاکہ محکمہ صحت موجودہ طریقہ کار، ضوابط اور ہدایات کے مطابق فوری طور پر اگلے اقدامات کر سکے۔
ساتھ ہی، یہ بھی سفارش کی جاتی ہے کہ سٹی سرمایہ کاری، سرمائے اور بنہ ڈونگ کنسٹرکشن انویسٹمنٹ پراجیکٹ مینجمنٹ بورڈ کی تنظیم میں مشکلات کو دور کرے تاکہ 1,500 بستروں پر مشتمل ہسپتال کی ترقی کو تیز کیا جا سکے۔
بن دوونگ جنرل ہسپتال ہسپتال کو ایک نئی سہولت میں منتقل کرنے کے منصوبے پر عمل درآمد کر رہا ہے اور کافی آپریٹنگ اہلکاروں کو تیار کر رہا ہے۔ پراجیکٹ مینیجمنٹ بورڈز کے ساتھ فعال اور فعال طور پر رابطہ قائم کریں تاکہ پروجیکٹ کی پیشرفت کو تیز کیا جا سکے۔
