ورکنگ وفد کا استقبال کرنے اور اس میں شرکت کرنے والے، ڈونگ نائی صوبے کے ساتھی تھے: وو ٹین ڈک، صوبائی پارٹی کمیٹی کے ڈپٹی سیکرٹری، صوبائی پیپلز کمیٹی کے چیئرمین؛ صوبائی پارٹی کمیٹی کے رکن، صوبائی پیپلز کمیٹی کے وائس چیئرمین ہو وان ہا۔
![]()  |

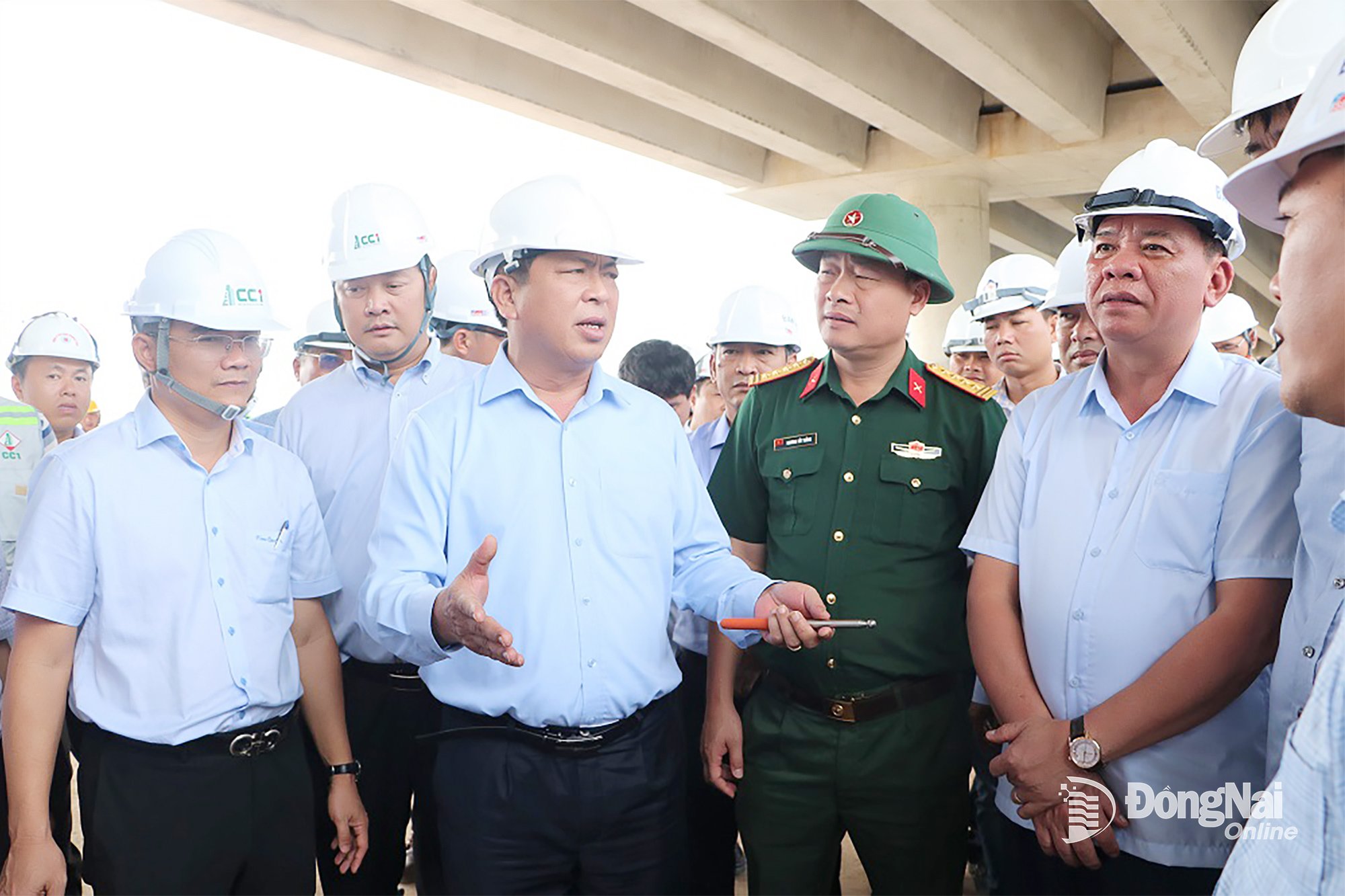

| پارٹی کی مرکزی کمیٹی کے رکن، وزیر تعمیرات تران ہونگ من نے صوبائی رہنماؤں کے ساتھ بین ہوا - وونگ تاؤ ایکسپریس وے پروجیکٹ کی پیش رفت کے بارے میں تبادلہ خیال کیا۔ تصویر: فام تنگ |
موسم کے اتار چڑھاؤ سے مزاحمت
پراجیکٹ مینجمنٹ بورڈ 85 (وزارت تعمیرات) کے مطابق، Bien Hoa - Vung Tau Expressway Project کے اجزاء 2 کے سرمایہ کار، فی الحال، منصوبے کے پورے 18 کلومیٹر طویل حصے کی کل تعمیراتی پیداوار دستخط شدہ معاہدے کی قیمت کے 70 فیصد سے زیادہ تک پہنچ گئی ہے۔ جس میں بنیادی طور پر اہم اشیاء کا ایک سلسلہ مکمل کر لیا گیا ہے۔ خاص طور پر، K95 ارتھ ورک کا حجم 84% تک پہنچ گیا ہے، جس میں سے مرکزی راستہ تقریباً 93% تک پہنچ گیا ہے جس کی لمبائی 98% تک ہے۔ K98 پشتے کی تہہ 69% تک پہنچ چکی ہے، پتھروں کی کچلنے والی تہہ 54% سے زیادہ ہے، سیمنٹ کی مضبوطی کی تہہ تقریباً 43% ہے، اور اسفالٹ کنکریٹ کی تہہ تقریباً 20% تک پہنچ چکی ہے۔
اس کے ساتھ ساتھ، روٹ پر پل کے نظام میں بھی مثبت تبدیلیاں ریکارڈ کی گئیں جس میں 96% بور کے ڈھیر مکمل ہو گئے اور 97% پائر مکمل ہو گئے۔ تمام 708 گرڈر مکمل طور پر ڈالے گئے تھے۔
![]()  |

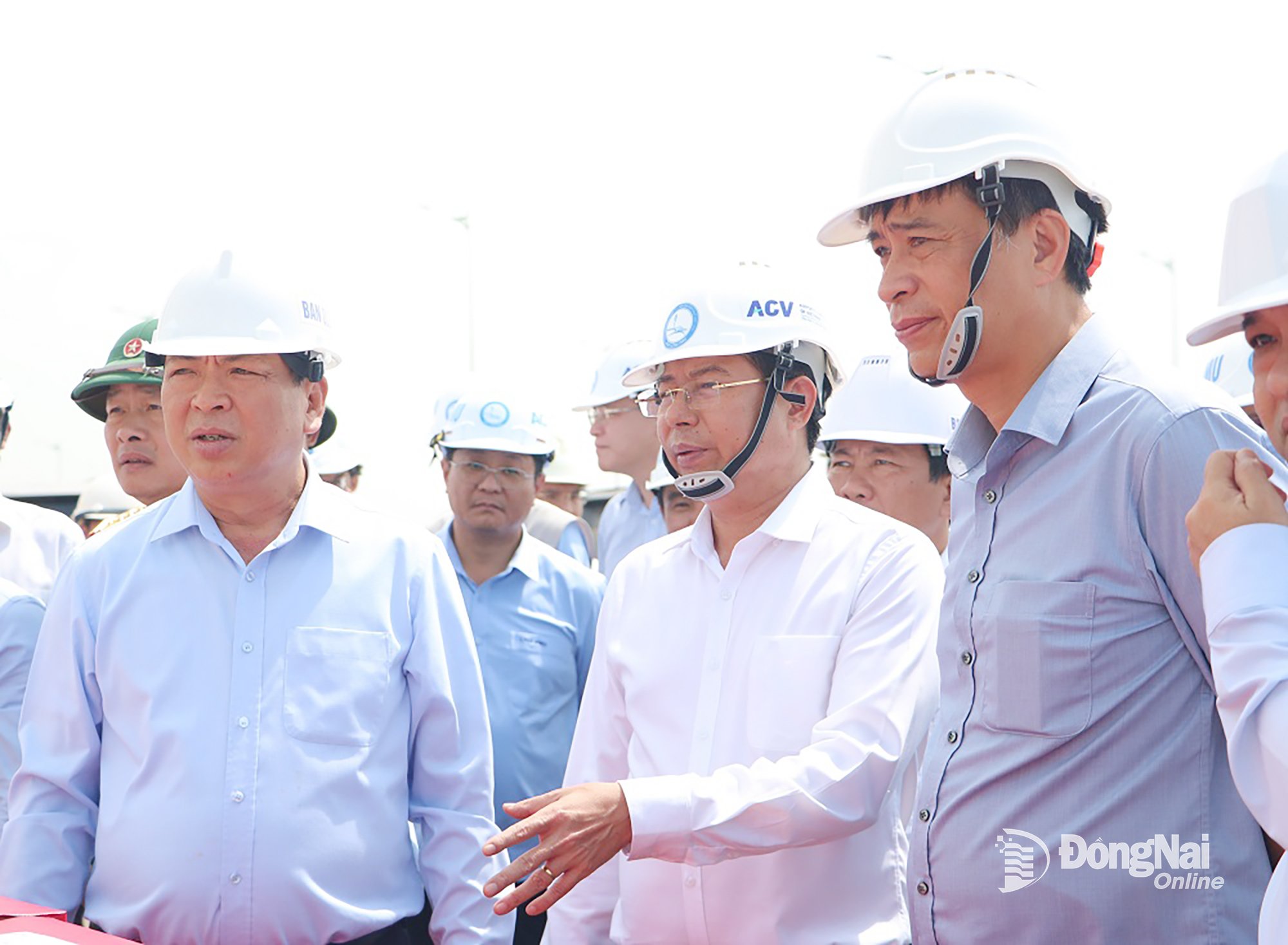

| ACV کے انچارج ڈپٹی جنرل ڈائریکٹر مسٹر Nguyen Tien Viet نے لانگ تھانہ ہوائی اڈے کو ملانے والے 2 ٹریفک راستوں کی تعمیراتی پیشرفت کی اطلاع دی۔ تصویر: فام تنگ |
پراجیکٹ مینجمنٹ بورڈ 85 کے انچارج ڈپٹی ڈائریکٹر مسٹر نگوین وان لانگ نے کہا: وزیر اعظم کی درخواست کے مطابق 19 دسمبر 2025 سے پہلے منصوبے کی تکنیکی ٹریفک کو مکمل کرنے کے ہدف کو حاصل کرنے کے لیے، سرمایہ کار نے حال ہی میں ٹھیکیداروں سے درخواست کی ہے کہ وہ اوور ٹائم کام کرنے کے لیے اپنی افرادی قوت اور آلات کو زیادہ سے زیادہ بڑھا دیں، "دن رات کام کرنا"۔ تاہم، مسٹر لانگ نے یہ بھی اعتراف کیا کہ بارش کے موسم نے منصوبے کی پیش رفت کو بہت متاثر کیا ہے۔
اسی طرح، ڈونگ نائی صوبے کی تعمیراتی سرمایہ کاری پراجیکٹ مینجمنٹ بورڈ کے ڈپٹی ڈائریکٹر مسٹر نگوین لن نے کہا: بارش کے موسم نے Bien Hoa - Vung Tau Expressway Project کے پراجیکٹ کمپوننٹ 1 کی تعمیر میں بہت سی مشکلات کا باعث بنا ہے۔ "ٹھیکیدار نے بارش کے دنوں میں تعمیر کے لیے ترپالوں سے ڈھانپنے کا حل استعمال کیا ہے، لیکن کارکردگی زیادہ نہیں ہے" - مسٹر نگوین لن نے شیئر کیا۔
پارٹی کی مرکزی کمیٹی کے رکن اور تعمیرات کے وزیر ٹران ہانگ من نے ACV سے درخواست کی کہ وہ وزارت تعمیرات اور متعلقہ یونٹس کے ساتھ ہم آہنگی پیدا کرے تاکہ فیز 2 کے ساتھ ساتھ لانگ تھانہ ہوائی اڈے کے تیسرے رن وے میں سرمایہ کاری جاری رکھنے کے لیے طریقہ کار کو فوری طور پر مکمل کیا جائے۔  |
Bien Hoa - Vung Tau Expressway Project کے لیے، سرمایہ کاروں نے درخواست کی ہے کہ یونٹس کو کافی مادی ذرائع پر توجہ مرکوز کرنی چاہیے تاکہ جب موسمی حالات سازگار ہوں، تو وہ ترقی کی تلافی کے لیے تعمیرات کو تیز کر سکیں۔
کنسٹرکشن کارپوریشن نمبر 1 - JSC (CC1) کے ڈپٹی جنرل ڈائریکٹر مسٹر ڈنہ وان ہنگ، پروجیکٹ کمپوننٹ 2، Bien Hoa - Vung Tau Expressway Project کے ٹھیکیدار، نے کہا: یونٹ نے تعمیراتی کام کے لیے کافی مواد تیار کر لیا ہے۔ "ٹھیکیدار طے شدہ شیڈول کو مکمل کرنے کے لیے پرعزم ہے" - مسٹر ڈنہ وان ہنگ نے کہا۔
لانگ تھانہ ہوائی اڈے کے منصوبے کے بارے میں، ویتنام ایئرپورٹس کارپوریشن (ACV) کے انچارج ڈپٹی جنرل ڈائریکٹر جناب Nguyen Tien Viet نے کہا: بولی کے پیکجوں کی پیش رفت بنیادی طور پر شیڈول کے مطابق ہے۔ خاص طور پر، تکنیکی لائنوں کی تعمیر (کیبلز اور تکنیکی پائپوں پر مشتمل زیر زمین تعمیر) ایک پیچیدہ تعمیراتی شے ہے جس نے پورے منصوبے کے تقریباً 21.7 کلومیٹر میں سے تقریباً 19.7 کلومیٹر مکمل کر لیا ہے۔ اس کے ساتھ ساتھ، مسافروں کے ٹرمینل پر آلات کی تنصیب کی تعمیراتی پیشرفت بھی ہم آہنگی سے عمل میں لائی جا رہی ہے۔
منصوبوں کو مکمل کرنے کے عزم کو برقرار رکھنا ہوگا۔
سائٹ کے معائنے کے دوران پراجیکٹ سائٹس پر بات کرتے ہوئے، وزیر تعمیرات تران ہونگ من نے ڈونگ نائی صوبے، سرمایہ کاروں اور ٹھیکیداروں کی جانب سے منصوبوں کی پیش رفت کو بنیادی طور پر یقینی بنانے کے لیے مشکلات پر قابو پانے کی کوششوں کو سراہا۔ ساتھ ہی انہوں نے سرمایہ کاروں اور ٹھیکیداروں سے درخواست کی کہ وہ منصوبوں کی پیش رفت کو یقینی بنانے پر توجہ دیں۔
وزیر ٹران ہونگ من کے مطابق، ٹھیکیداروں کو اپنے منصوبوں کو شیڈول کے مطابق مکمل کرنے کے عزم کو یقینی طور پر برقرار رکھنا چاہیے۔ "اگر آپ وعدہ کرتے ہیں، تو آپ کو ضرور کرنا چاہیے، اگر آپ وعدہ کرتے ہیں، تو آپ کو اسے پورا کرنا چاہیے۔ یہ آخری مرحلہ ہے، 'آخری دوڑ'، آپ کو اس میں اپنی تمام تر کوششیں لگانا ہوں گی، اس بات کو یقینی بنائیں کہ آپ اسے اچھی طرح سے انجام دیں، اور عملی تجربے کا بھرپور استعمال کریں"- وزیر ٹران ہونگ من نے درخواست کی۔
![]()  |

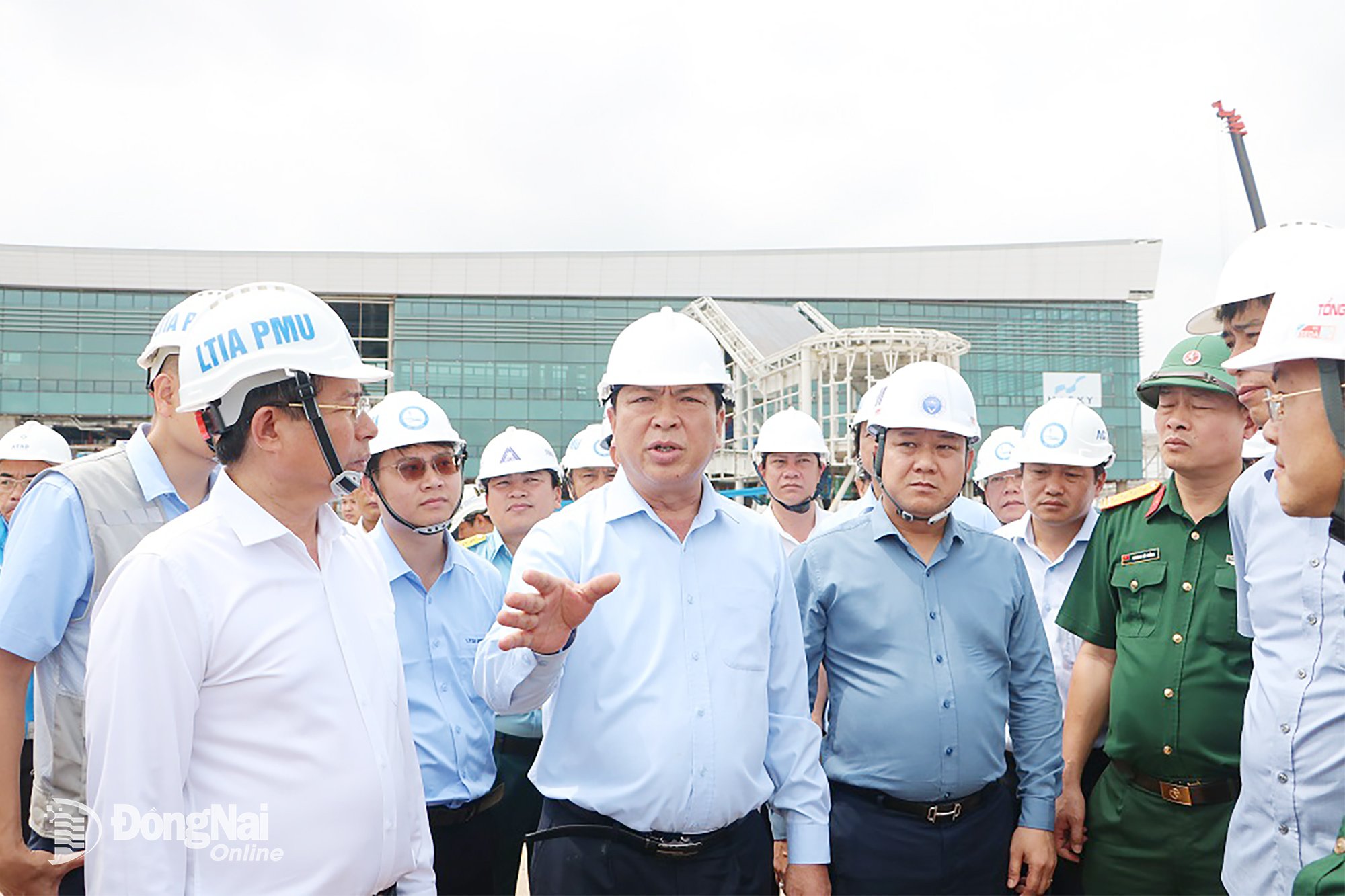

| پارٹی کی مرکزی کمیٹی کے رکن، وزیر تعمیرات تران ہونگ من نے پراجیکٹ کی جگہ پر لانگ تھانہ ہوائی اڈے کے منصوبے کی پیش رفت کے بارے میں ہدایات دیں۔ تصویر: فام تنگ |
ساتھ ہی وزیر تران ہونگ من نے ٹھیکیداروں سے بھی درخواست کی کہ وہ کافی خام مال، خاص طور پر تعمیراتی پتھروں کو جمع کریں تاکہ Bien Hoa - Vung Tau Expressway پروجیکٹ کی تعمیر میں کام آسکے۔ "تعمیراتی جگہ پر 100% تعمیراتی پتھر جمع ہونے چاہئیں۔ جنوب خشک موسم میں داخل ہونے کی تیاری کر رہا ہے، جب موسم سازگار ہو تو ہمیں منصوبے کی پیش رفت کو یقینی بنانے کے لیے دن رات کام کرنا چاہیے۔"- وزیر ٹران ہونگ من نے زور دیا۔
لانگ تھانہ ہوائی اڈے کے پروجیکٹ کے لیے، 19 دسمبر 2025 کو پہلی تکنیکی پرواز کی لینڈنگ کا خیرمقدم کرنے کے ہدف کو حاصل کرنے کے لیے، ٹھیکیداروں کو، مکمل ہونے والے حجم کے دائرہ کار میں، "یہ صاف اور صاف ستھرا کرنا چاہیے"۔ کیونکہ باقی وقت زیادہ نہیں ہے۔
وزیر ٹران ہانگ من نے ACV سے درخواست کی کہ وہ T1 سے مسافر ٹرمینل ایریا تک رسائی سڑک کے ساتھ ساتھ لانگ تھانہ ہوائی اڈے کے دو رن ویز کو مکمل کرنے پر توجہ مرکوز کرے، جس سے جمالیات کو یقینی بنایا جائے۔ "دوسرا رن وے بھی بنیادی طور پر 19 دسمبر 2025 سے پہلے مکمل ہونا چاہیے" - وزیر ٹران ہونگ من نے درخواست کی۔
فام تنگ
