Přečerpávací vodní elektrárna Bac Ai překonala silný déšť a urychlila tak postup výstavby

V posledních třech měsících roku 2025 musí přečerpávací vodní elektrárna Bac Ai dokončit mnoho důležitých milníků, proto společnost EVN připomněla konsorciu dodavatelů, aby synchronně a s co nejdůkladnějším a nejdrastičtějším duchem nasadilo stavební řešení.

Báo Đầu tưBáo Đầu tư29/12/2024

Překonávání povětrnostních problémů pro stavbu

Zástupce generálního ředitele společnosti Vietnam Electricity Group (EVN) Pham Hong Phuong a pracovní delegace nedávno provedli prohlídku staveniště a uspořádali schůzku ohledně třetího čtvrtletí roku 2025 projektu přečerpávací vodní elektrárny (PHP) Bac Ai.

Podle zástupce Projektové řídicí rady 3 (EVNPMB3) se EVNPMB3 a dodavatelé v současné době zaměřují na mnoho řešení, jak překonat obtíže a urychlit postup výstavby hlavních prvků přečerpávací vodní elektrárny Bac Ai. Do konce září 2025 bylo nasazeno mnoho klíčových úkolů, které přispěly k zajištění plánu výstavby na čtvrté čtvrtletí a dalších milníků projektu.

Dodavatel společného podniku podává zprávu o stavu stavby.

Ve třetím čtvrtletí stavební práce dosáhly mnoha významných výsledků, jako je otevření všech provozních stavebních tras, dokončení výkopových prací otevřených základových jam pro hlavní stavební prvky a realizace výkopových prací tunelů pro elektrické kabely a větrání nad rámec stanoveného plánu.

Realizace některých dalších položek je však stále pomalá, zejména stavebního tunelu (dosahuje 22 % plánu) a provozního tunelu VH3A (dosahuje 4 % plánu). Důvodem je deštivé počasí a složité geologické podmínky; ačkoliv byla stavební trasa provozního tunelu VH3A vyčištěna, stále není ve stavu pro přepravu odpadu a tunelovacích strojů na staveniště.

EVNPMB3 rovněž požádal dodavatele, aby pracoval přesčasy, najal další lidské zdroje a vybavení, aby kompenzoval pokrok, aniž by to ovlivnilo hlavní milník projektu.

V oblasti managementu zavedla společnost EVNPMB3 přísné monitorování pomocí softwaru pro řízení postupu a nainstalovala systém kamerového rozpoznávání obličejů pro kontrolu lidských zdrojů na staveništi. Pokud jde o kvalitu výstavby, stavební opatření a postupy; kvalitu materiálů a komponentů; výsledky zkoušek materiálů/komponentů; všechny stavební prvky splňují konstrukční požadavky.

Je zajištěno řízení životního prostředí, sociálních věcí, zdraví a bezpečnosti (ESHS), nedochází k žádným incidentům, pravidelně se provádějí bezpečnostní školení a protipožární cvičení... Rada pro řízení projektu dále posílila Velitelství pro prevenci katastrof a pátrání a záchranu (PCTT&TKCN), které proaktivně reaguje na bouře a povodně a zajišťuje bezpečnost staveniště.

Vstupem do čtvrtého čtvrtletí společnost EVNPMB3 pokračuje ve stanovení stavebních cílů pro trasy sloužící výstavbě a provozu (VH1, VH2, VH3A). Důraz je kladen na následující práce: výkop a zásyp zeminy a horniny, dokončení základů a povrchu vozovky, instalace odvodňovacích propustků, hloubení a zpevnění 260 metrů (m) stavebního a provozního tunelu VH3A...

U ostatních položek tunelu (elektrický kabelový a ventilační tunel; stavební tunel; stavební tunel pro ventilační provoz; odvodňovací tunel) se pokračují aktivní výkopové a armovací práce. Stavba dolní armatury si klade za cíl dokončení otevřeného výkopu a armování ploché střechy stříkaným betonem o rozloze 2 186 m2; nivelační práce rozvodny 500 kV si kladou za cíl dosáhnout objemu základního kamene 77 600 m3...

Zhotovitel aktivně a v naléhavém duchu zavádí i mnoho dalších položek souvisejících se systémy napájení a zásobování vodou, které slouží stavbě, s cílem dokončit je ve čtvrtém čtvrtletí roku 2025.

Projekt přečerpávací vodní elektrárny Bac Ai, provincie Khanh Hoa :
Investor : Vietnam Electricity Group
Zástupce investora řídícího a provozujícího projekt: Řídicí rada energetického projektu 3
Staveniště: obec Bac Ai Tay (patřící do okresu Bac Ai, stará provincie Ninh Thuan )
Celková kapacita: 1 200 MW
Celková investice: Více než 21 101 miliard VND
Zahájení výstavby: únor 2025
Plánovaný postup: Blok 01 bude vyrábět elektřinu v prosinci 2029, blok 02 v dubnu 2030, blok 03 v srpnu 2030, blok 04 v prosinci 2030.

Snahy o dokončení položek „kritické cesty“

Na setkání s vedoucími pracovníky EVN informovali zástupci dodavatelů o stavu výstavby položek, které spravují, se zvláštním zřetelem na „kritickou cestu“, kterou je stavební a provozní trasa VH3A. Jedná se o důležitou položku pro přepravu odpadu a přepravu tunelovacích strojů na staveniště. Zpoždění výstavby této trasy ovlivnilo postup ražby tunelů a dodávky elektřiny/vody pro stavbu, což mělo „řetězový efekt“ na řadu dalších důležitých položek.

Dodavatelé také jasně hlásili potíže se stavbou za nepříznivých povětrnostních podmínek s nepřetržitým deštěm (jen v září bylo 22 deštivých dnů).

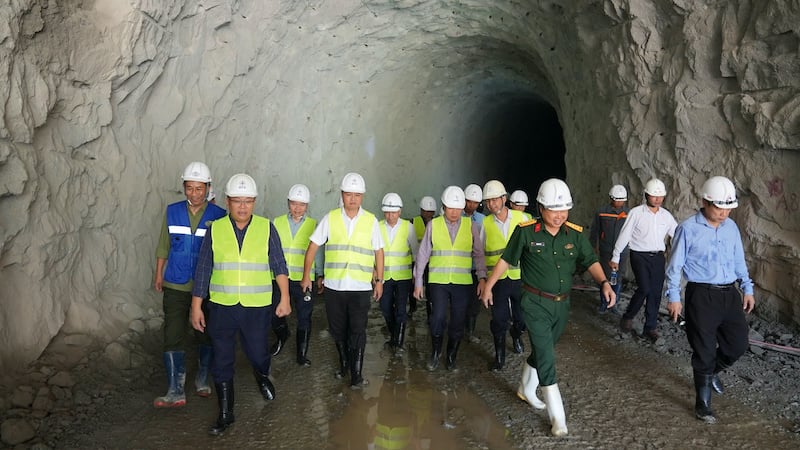

Vedoucí představitelé EVN provádějí inspekci staveniště.

Zástupce generálního ředitele EVN Pham Hong Phuong ocenil ducha naléhavé práce, bez ohledu na obtíže a útrapy, které EVNPMB3 a dodavatelé zastávají na staveništi přečerpávací vodní elektrárny Bac Ai, a zároveň požádal EVNPMB3 a konsorcium dodavatelů, aby během stavebního procesu podporovali synchronní, rytmickou a úzkou koordinaci a komplexně podpořili pokrok projektu.

Vedoucí představitelé společnosti EVN zdůraznili, že staveniště musí zajistit kritéria pro sociální a environmentální management, včetně bezpečnosti práce a environmentální hygieny. Kromě toho musí síly zapojené do projektu věnovat pozornost mezinárodním zkušenostem v oblasti projektování a inženýrství expertní skupiny Francouzské rozvojové agentury (AFD) ve Vietnamu a zahraničních dárců, aby pomohly optimalizovat náklady a přispěly k urychlení postupu projektu.

Pokud jde o trasy obsluhující výstavbu a provoz VH1, VH2 a VH3, pan Pham Hong Phuong požádal společnost EVNPMB3 a dodavatele, aby realizaci prováděli současně s velkým úsilím a soustředěním, aby postup realizace byl podrobně rozdělen a aby práce byly důsledně řízeny tak, aby byl zajištěn hladký provoz. Dodavatelé se musí snažit dokončit veškeré práce na vozovce do 31. prosince.

Vedoucí představitelé společnosti EVN rovněž zmínili zásadní položky, které musí být dokončeny ve čtvrtém čtvrtletí roku 2025 pro zahájení výstavby, jako například: systém zásobování elektřinou/vodou; instalace systémů a zařízení drticích a míchacích stanic; dokončení experimentů se smíšenou zeminou a horninou pro účely posouzení projektu ve fázi 2... Další položky je také třeba naléhavě realizovat a dokončit podle plánu.

Zdroj: https://baodautu.vn/thuy-dien-tich-nang-bac-ai-khac-phuc-troi-mua-nhieu-de-day-nhanh-tien-do-thi-cong-d400552.html


Komentář (0)

No data
No data

Ve stejném tématu

Ve stejné kategorii

Ulice Hang Ma září barvami poloviny podzimu a mladí lidé se tam bez zastavení nadšeně přihlašují.
Historické poselství: Dřevěné bloky pagody Vinh Nghiem - dokumentární dědictví lidstva
Obdivování pobřežních větrných elektráren Gia Lai skrytých v oblacích
Navštivte rybářskou vesnici Lo Dieu v Gia Lai a podívejte se na rybáře, jak „kreslí“ jetel na moři.

Od stejného autora

Dědictví

;

Postava

;

Obchod

;

No videos available

Aktuální události

;

Politický systém

;

Místní

;

Produkt

;
