이번 입찰은 500kV 송전선 프로젝트 전체(3번 회로) 중 전선 인양 작업을 완료하는 첫 번째 입찰 패키지로, 투자자의 일정보다 7일 앞서 완료되었습니다. 이전에는 500kV 송전선 프로젝트(3번 회로)의 여러 앵커 구간에서 전선 인양 작업이 완료되었지만, 입찰 패키지는 완료되지 않았습니다.

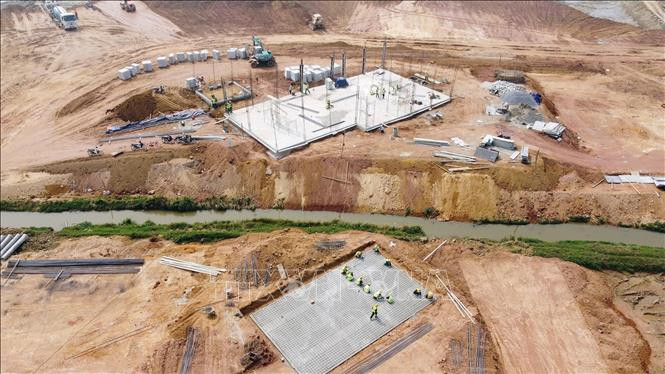

500kV 남딘 -탄호아 송전선 프로젝트는 남딘성 , 닌빈성, 탄호아성을 통과하는 약 74.4km 길이의 송전선입니다. 이 프로젝트는 180개의 전봇대 기초 공사를 진행 중이며, 전봇대 설치 작업은 거의 완료되었고, 전선 인양 작업도 진행 중입니다.
패키지 39의 계약자인 Phuong Hanh Company Limited의 이사인 Le The Hanh 씨는 다음과 같이 말했습니다. 이 패키지는 Thanh Hoa 성의 Nga Son 지구에 위치하고 있으며 16개의 기초 위치(위치 67-82A)로 구성되어 있으며, 이는 6km에 해당합니다.
지난 몇 년간 베트남전력그룹(EVN), 국가전력송전공사(EVNNPT)의 긴밀한 지도와 응아손(Nga Son) 지역 당국, 송전선 통과 지역 당국, 그리고 프로젝트가 진행되는 지역 주민들의 적극적인 참여로 현장을 조기에 인계하여, 본 사업부는 현장에 신속하게 접근하여 즉시 공사를 진행할 수 있었습니다. 또한, 회사 임직원 모두 프로젝트의 성격과 중요성을 명확히 인지하고, 3교대, 4교대, 24시간, 휴일에도 최대 역량을 동원하여 기초 공사부터 기둥 설치까지 합리적인 시공 방안을 마련하여 계획대로 조기에 완료할 수 있었습니다.
Le The Hanh 씨는 다음과 같이 덧붙였습니다. "39번 패키지의 와이어 인양 작업이 완료되면, 이 패키지의 전체 시공 인력이 건설 회사의 다른 기둥 위치를 보강하는 데 동원될 것입니다. 본 부서는 완료될 각 기둥 고정 간격에 대해 즉시 와이어 인양 작업을 진행할 예정이며, 2024년 6월 30일까지 6개 패키지(기둥 94개 위치에 해당)를 완료하여 목표 달성을 목표로 하고 있습니다."
이는 푸옹 한 회사가 광짝에서 포노이까지 500kV 송전선로 3호선 건설 프로젝트에 대한 총리의 지시를 엄격히 이행하기 위한 실질적인 조치입니다. "일만 하고, 물러나지 말고, 햇빛과 비를 이겨내고, 빨리 먹고, 급히 잠을 자라."
탄호아성 응아선군 응아잡코 인민위원회 위원장 응우옌 반 중 씨는 다음과 같이 말했습니다. "총리의 500kV 3선로 사업 시행 지시를 받은 탄호아성과 응아선군 지도자들은 응아잡코에 즉각적인 조치를 취하도록 지시했습니다. 프로젝트의 중요성을 알리고 홍보 및 동원 활동을 벌인 후, 코 전체 주민들이 즉시 이를 지지했으며, 정확히 한 달 만에 코 전체 프로젝트 부지가 투자자에게 인계되었습니다. 당위원회, 정부, 그리고 응아잡코 주민들은 국가 정책을 항상 준수하고, 국가 에너지 안보라는 목표를 위해 전력 산업에 대한 지지와 지지를 표명해 왔습니다."
EVNNPT 부총괄 이사 루 비엣 티엔(Luu Viet Tien)은 다음과 같이 말했습니다. "남딘 1호-탄호아 화력발전소 500kV 송전선 3번 회로 프로젝트는 총리가 투자 정책을 조기에 승인하고 전체 500kV 송전선 3번 회로의 나머지 3개 구간보다 약 3개월 일찍 공사를 시작했기 때문에 더 유리한 조건을 갖추고 있습니다. 또한, 건설 과정은 프로젝트가 진행되는 3개 성 지방 당국의 합의와 지지를 꾸준히 받아왔습니다. 따라서 현재까지 전주 설치가 완료되었고, 46/74 앵커링 구간(약 62%)의 전선 인양 작업이 진행 중입니다. 현재 진행 상황으로 볼 때, 남딘 1호-탄호아 화력발전소 500kV 송전선 프로젝트는 총리가 2024년 6월 완공을 목표로 설정한 진척 목표를 달성할 것입니다."
500kV 3호선 프로젝트의 첫 번째 전선 인출 패키지가 완료된 것은 매우 중요한 의미가 있으며, 다른 단위도 프로젝트를 마무리하기 위해 최고의 결의를 가지고 적극적으로 노력하도록 동기를 부여합니다.
