ສາຍໄຟຟ້າ 'ຂັດຂວາງ' ຄວາມຄືບໜ້າຂອງໂຄງການຍົກລະດັບ ແລະ ຂະຫຍາຍເສັ້ນທາງ DT.753

ໂຄງການຍົກລະດັບ ແລະ ຂະຫຍາຍທາງຫຼວງ 753 ຄາດວ່າຈະໃຫ້ສຳເລັດ ແລະ ນຳໃຊ້ໄດ້ໃນທ້າຍປີນີ້.

Báo Tin TứcBáo Tin Tức28/10/2025

ຄຳບັນຍາຍຮູບ

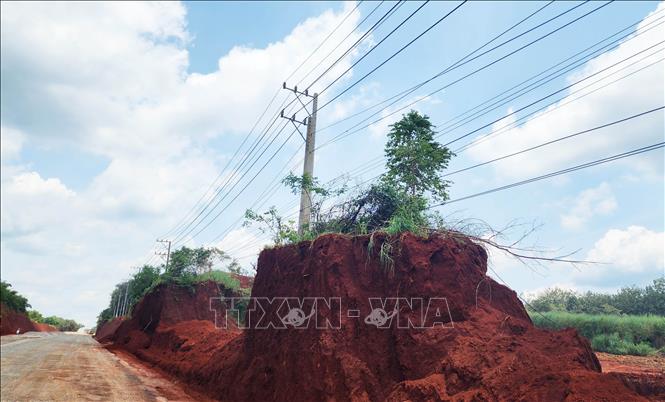

ໂຄງການຍົກລະດັບ ແລະ ຂະຫຍາຍເສັ້ນທາງ DT.753 ແມ່ນຊ້າກວ່າກຳນົດເວລາ ເນື່ອງຈາກມີບັນຫາໃນການຍົກຍ້າຍສາຍໄຟຟ້າ.

ຢ່າງໃດກໍ່ຕາມ, ຄວາມຄືບໜ້າຂອງໂຄງການແມ່ນໄດ້ຮັບຜົນກະທົບຢ່າງໜັກໜ່ວງ ເນື່ອງຈາກບັນຫາການຍົກຍ້າຍສາຍໄຟຟ້າ. ພະແນກການ ແລະ ອົງການທີ່ກ່ຽວຂ້ອງ “ອົດກັ້ນ” ແລະ ຮຽກຮ້ອງໃຫ້ບໍລິສັດໄຟຟ້າ ເລັ່ງຍົກຍ້າຍ, ແຕ່ຂະແໜງໄຟຟ້າ ແມ່ນຮຽກຮ້ອງໃຫ້ແຂວງຈັດສັນທຶນ.

ໂຄງການຍົກລະດັບ ແລະ ຂະຫຍາຍ DT.753 ແລະ ກໍ່ສ້າງຂົວ Ma Da ເຊື່ອມຕໍ່ສະໜາມບິນສາກົນລອງແທ່ງ (ແຂວງ ດົ່ງນາຍ) ແລະ ທ່າເຮືອ Cai Mep – Thi Vai (ແຂວງ Ba Ria – Vung Tau ) ໄດ້ຮັບຮອງເອົາຈາກຄະນະກຳມະການປະຊາຊົນແຂວງ Binh Phuoc (ປະຈຸບັນແມ່ນແຂວງ Dong Nai) ໃນຂໍ້ຕົກລົງເລກທີ 2118/QD-UBND ລົງວັນທີ 27 ທັນວາ. ຄວາມຍາວກວ່າ 13 ກິໂລແມັດ, ມູນຄ່າການລົງທຶນທັງໝົດ 480 ຕື້ດົ່ງ ແລະ ໄດ້ເລີ່ມກໍ່ສ້າງຢ່າງເປັນທາງການໃນເດືອນທັນວາ 2024. ນີ້ແມ່ນໂຄງການຫຼັກແຫຼ່ງຂອງແຂວງ, ສະນັ້ນ ພາຍຫຼັງກໍ່ສ້າງພື້ນຖານແລ້ວ, ອຳນາດການປົກຄອງໄດ້ສຸມໃສ່ປະຕິບັດ. ປະຊາຊົນໂດຍພື້ນຖານແລ້ວແມ່ນເຫັນດີກັບນະໂຍບາຍຂອງລັດ ແລະ ພ້ອມແລ້ວທີ່ຈະມອບພື້ນທີ່ດັ່ງກ່າວ ເພື່ອໃຫ້ໂຄງການດັ່ງກ່າວສຳເລັດ ແລະ ນຳໃຊ້ໃນໄວໆນີ້.

ພາຍຫຼັງ​ກໍ່ສ້າງ​ບໍ່​ຮອດ 10 ​ເດືອນ, ​ໂຄງການ​ໄດ້​ບັນລຸ​ຄວາມ​ຄືບ​ໜ້າ​ປະມານ 70%. ແນວໃດກໍ່ຕາມ, ມາຮອດປັດຈຸບັນ, ຄວາມຫຍຸ້ງຍາກທີ່ໃຫຍ່ທີ່ສຸດຂອງໂຄງການ, ອີງຕາມນັກລົງທຶນ, ບໍ່ແມ່ນຄວາມຄືບຫນ້າຂອງການກໍ່ສ້າງ, ແຕ່ບັນຫາການຍົກຍ້າຍ 140 ເສົາໄຟຟ້າແຮງດັນກາງແລະ 277 ເສົາໄຟຟ້າແຮງດັນຕ່ໍາທີ່ຈະມອບພື້ນທີ່ໃຫ້ຫນ່ວຍງານກໍ່ສ້າງ.

ທ່ານ ໂດ້ວັນເຕິນ ຢູ່ ບ້ານ ກ໋າຍ, ຕາແສງ ເຕີນເລີ້ຍ, ແຂວງ ດົ່ງນາຍ ໃຫ້ຮູ້ວ່າ: ຄອບຄົວ ແລະ ປະຊາຊົນທ້ອງຖິ່ນ ມີຄວາມເຫັນດີເຫັນພ້ອມຫຼາຍ ໃນການມອບດິນເພື່ອຂະຫຍາຍເສັ້ນທາງ DT.753. "ເຮືອນຂອງຂ້ອຍມີທາງຫນ້າ 100 ກວ່າແມັດ, ຫວ່າງມໍ່ໆມານີ້ ອຳນາດການປົກຄອງທ້ອງຖິ່ນຍັງຂໍໃຫ້ຂ້ອຍຍ້າຍປະຕູທາງເຂົ້າກໍ່ສ້າງທາງ, ສະນັ້ນຂ້ອຍກໍ່ດີໃຈ, ຖ້າລັດຖະບານສືບຕໍ່ຂໍໃຫ້ຄອບຄົວຂອງຂ້ອຍມອບດິນເພື່ອຍົກຍ້າຍສາຍໄຟຟ້າ, ຄອບຄົວຂອງຂ້ອຍກຽມພ້ອມ, ພວກເຮົາຈະຍ້າຍອອກໄປເທົ່າທີ່ວຽກເຮັດ, ແລະປະຕິບັດຕາມຢ່າງມີຄວາມສຸກ.

ຕາມທ່ານ ເຕີນ ແລ້ວ, ປະຊາຊົນສ່ວນຫຼາຍເຫັນດີກັບແຜນການ ແລະ ສ້າງເງື່ອນໄຂສະດວກໃນການມອບພື້ນທີ່ໃຫ້ຜູ້ລົງທຶນ, ແຕ່ປະຊາຊົນທ້ອງຖິ່ນສົງໄສວ່າເປັນຫຍັງການກໍ່ສ້າງເສັ້ນທາງ ແລະ ຍົກຍ້າຍເສົາໄຟຟ້າຍັງຊັກຊ້າ.

​ໃນ​ຂະນະ​ດຽວ​ກັນ, ທ່ານ ຫວູ​ແທ່ງ​ຮ່ວາງ ຢູ່​ບ້ານ​ສຸຍ​ງື່ງ, ຕາ​ແສງ ​ເຕີນ​ເລີ້ຍ, ​ແຂວງ ດົ່ງ​ນາຍ ກໍ​ເຫັນ​ດີ​ກັບ​ແຜນການ​ເມື່ອ​ລັດຖະບານ​ຂໍ​ມອບ​ທີ່​ດິນ​ເພື່ອ​ຍົກຍ້າຍ​ເສົາ​ໄຟຟ້າ ​ເພື່ອ​ຮັບ​ໃຊ້​ການ​ຍົກ​ລະດັບ ​ແລະ ຂະຫຍາຍ​ເສັ້ນທາງ DT.753. ຕາມ​ທ່ານ​ຮ່ວາງ​ຈູງ​ແລ້ວ, ​ເມື່ອ​ກໍ່ສ້າງ​ສາຍ​ສົ່ງ​ໄຟຟ້າ 3 ​ໄລຍະ, ຄອບຄົວ​ຂອງ​ຕົນ​ຍັງ​ໄດ້​ມອບ​ທີ່​ດິນ ​ແລະ ຕົ້ນ​ຢາງພາລາ​ເປັນ​ຈຳນວນ​ຫຼວງ​ຫຼາຍ. ປະຈຸ​ບັນ, ລັດຖະບານ​ມີ​ນະ​ໂຍບາຍ​ທີ່​ຈະ​ສືບ​ຕໍ່​ຍົກຍ້າຍ, ລາວ ​ແລະ ປະຊາຊົນ​ທ້ອງ​ຖິ່ນ​ກໍ່​ເຫັນ​ດີ​ເປັນ​ຢ່າງ​ສູງ.

ປະຊາຊົນມີຄວາມເຫັນດີເຫັນພ້ອມສູງ, ການນຳແຂວງ ແລະ ນັກລົງທຶນກໍ່ເລັ່ງຈັດຕັ້ງປະຕິບັດ, ແຕ່ຄວາມສ່ຽງຕໍ່ຄວາມຊັກຊ້າຂອງໂຄງການແມ່ນປະກົດຂຶ້ນຍ້ອນສາຍໄຟຟ້າບໍ່ສາມາດຍົກຍ້າຍໄດ້. ປະເຊີນກັບຄວາມສ່ຽງຕໍ່ການຊັກຊ້າຂອງໂຄງການ ສົ່ງຜົນກະທົບເຖິງຄຸນນະພາບຂອງບາງລາຍການ ພ້ອມທັງເຮັດໃຫ້ເກີດຄວາມປອດໄພໃນການສັນຈອນຕາມເສັ້ນທາງ, ການນໍາແຂວງ ບິ່ງເຟືອກ ແລະ ພະແນກການທີ່ກ່ຽວຂ້ອງໄດ້ປະຊຸມຫຼາຍຄັ້ງ ແລະ ເຮັດວຽກເພື່ອຮຽກຮ້ອງໃຫ້ບໍລິສັດໄຟຟ້າ ລາຍງານ ແລະ ຈັດຕັ້ງການຍົກຍ້າຍສາຍໄຟຟ້າແຮງດັນກາງທີ່ມີຢູ່ເພື່ອຮັບໃຊ້ການກໍ່ສ້າງໂຄງການ.

ຄຳບັນຍາຍຮູບ

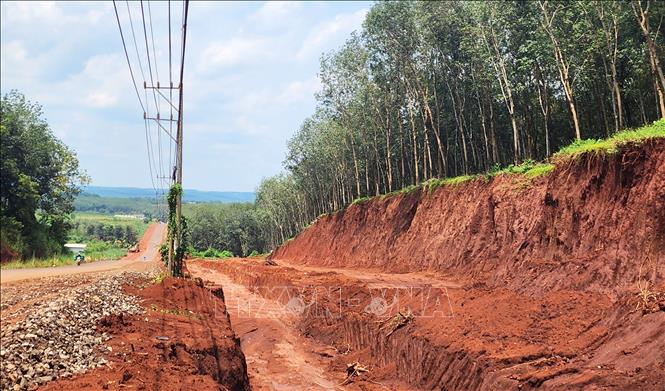

ໂຄງການຍົກລະດັບ ແລະ ຂະຫຍາຍເສັ້ນທາງຫຼວງ 753 ມີຄວາມສ່ຽງທີ່ຈະລ່າຊ້າ ເນື່ອງຈາກບັນຫາການຍົກຍ້າຍສາຍໄຟຟ້າ.

ແນວໃດກໍ່ຕາມ, ອີງຕາມເອກະສານສະບັບເລກທີ 3078 ລົງວັນທີ 26 ພຶດສະພາ 2025, ທ່ານ ເລເຕີນກວາງ, ຜູ້ອໍານວຍການບໍລິສັດໄຟຟ້າ ບິ່ງເຟືອກ ໃຫ້ຮູ້ວ່າ: ຕົ້ນກໍາເນີດຂອງໂຄງການໄຟຟ້າໃນເສັ້ນທາງ DT.753 ແມ່ນໂຄງການສະໜອງໄຟຟ້າຂອງຕາແສງ ເຕີນຝູກ, ເມືອງ ດົ່ງຟູ, ແຂວງ ບິ່ງເຟືອກ, ພາຍໃຕ້ໂຄງການກູ້ຢືມຈາກພະລັງງານຊົນນະບົດພາກໃຕ້, ເຊິ່ງແມ່ນໂຄງການ 20 WB. ສາຍໄຟຟ້າ 22kV ທີ່ສະໜອງພະລັງງານໃຫ້ໂຮງງານປຸງແຕ່ງແຮ່ຊິລິໂຄນ ໄດ້ກໍ່ສ້າງ ແລະ ຕັ້ງຢູ່ເທິງເສົາໄຟຟ້າທີ່ມີຢູ່ແລ້ວຂອງໂຄງການໄຟຟ້າຕາແສງ ເຕີນຝູກ. ສະນັ້ນ, ເພື່ອຍົກຍ້າຍຕາໜ່າງໄຟຟ້າ, ບໍລິສັດໄຟຟ້າ ບິ່ງເຟືອກ ໄດ້ສະເໜີໃຫ້ຄະນະຄຸ້ມຄອງໂຄງການລົງທຶນກໍ່ສ້າງແຂວງ ບິ່ງເຟືອກ ພິຈາລະນາ ແລະ ແນະນຳໃຫ້ຄະນະກຳມະການປະຊາຊົນແຂວງ ບິ່ງເຟືອກ ຈັດຕັ້ງນະຄອນຫຼວງເພື່ອຍົກຍ້າຍຕາຂ່າຍໄຟຟ້າ.

ໂອ້ລົມກັບນັກຂ່າວ VNA, ທ່ານ ດັ້ງວັນຮ່ຽນ, ຮອງຫົວໜ້າພະແນກກໍ່ສ້າງແຂວງ ດົ່ງນາຍ ໃຫ້ຮູ້ວ່າ: ກ່ຽວກັບການຍົກຍ້າຍສາຍໄຟຟ້າດ່ວນຢູ່ເສັ້ນທາງ DT.753, ການນຳແຂວງ ດົ່ງນາຍ ໄດ້ມອບໃຫ້ພະແນກອຸດສາຫະກຳ ແລະ ການຄ້າ ສົມທົບກັບຜູ້ລົງທຶນ ແລະ ຫົວໜ່ວຍທີ່ກ່ຽວຂ້ອງ ເພື່ອແນະນຳໃຫ້ຄະນະ ກຳມະການປະຊາຊົນແຂວງ ແກ້ໄຂ. ຜ່ານການຕິດຕາມ, ພະແນກອຸດສາຫະກຳ ແລະ ການຄ້າ ຍັງໄດ້ສົມທົບກັບຂະແໜງການກ່ຽວຂ້ອງ ແກ້ໄຂຄວາມຫຍຸ້ງຍາກ ແລະ ບັນຫາຕ່າງໆ ທີ່ຕິດພັນກັບການຍົກຍ້າຍສາຍໄຟຟ້າແຮງກາງ-ແຮງດັນໃຫ້ໄວເທົ່າທີ່ຈະໄວໄດ້, ເພື່ອສ້າງເງື່ອນໄຂໃຫ້ຄວາມຄືບໜ້າໃນການຈັດຕັ້ງປະຕິບັດໂຄງການໃຫ້ໄວທີ່ສຸດ.

ອີງຕາມເອກະສານຫຼ້າສຸດຂອງພະແນກອຸດສາຫະກຳ ແລະ ການຄ້າ ແຂວງ ດົ່ງນາຍ ມອບໃຫ້ບໍລິສັດໄຟຟ້າພາກໃຕ້ ແລະ ບໍລິສັດໄຟຟ້າ ດົງນາຍ ໃນວັນທີ 10 ກັນຍາ 2025, ໜ່ວຍງານນີ້ ເຊື່ອວ່າ ການຍົກຍ້າຍສາຍໄຟຟ້າຕາມສາຍ DT.753 ແມ່ນຄວາມຮັບຜິດຊອບຂອງບໍລິສັດໄຟຟ້າ. ເນື່ອງຈາກວ່າລະບົບສາຍໄຟຟ້າແຮງດັນຂະໜາດກາງຢູ່ສາຍ DT.753 ກໍ່ສ້າງໂດຍບໍລິສັດໄຟຟ້າ ບິ່ງເຟືອກ (ປະຈຸບັນແມ່ນບໍລິສັດໄຟຟ້າ ດົ່ງນາຍ) ໂດຍອີງຕາມເອກະສານສັນຍາສະບັບເລກທີ 876/S.GTVT-GT. ​ໃນ​ເອກະສານ​ສະບັບ​ນີ້, ບໍລິສັດ​ໄຟຟ້າ ບິ່ງ​ເຟືອກ ​ໃຫ້​ຄຳ​ໝັ້ນ​ສັນຍາ​ວ່າ: “​ເລັ່ງລັດ​ຍົກຍ້າຍ ຫຼື ປັບປຸງ​ໂຄງການ​ໂດຍ​ບໍ່​ມີ​ຄ່າ​ຊົດ​ເຊີຍ” ​ເມື່ອ​ລັດ​ຕ້ອງ​ນຳ​ໃຊ້​ທີ່​ດິນ. ຕາມ​ນັ້ນ​ແລ້ວ, ບໍລິສັດ​ໄຟຟ້າ ດົ່ງ​ນາຍ ​ແມ່ນ​ຮັບຜິດຊອບ​ສືບ​ທອດ​ພັນທະ​ນີ້.

ສະນັ້ນ, ພະແນກອຸດສາຫະກຳ ແລະ ການຄ້າ ແຂວງ ດົ່ງນາຍ ຈິ່ງຮຽກຮ້ອງໃຫ້ບໍລິສັດໄຟຟ້າ ດົງນາຍ ແລະ ລັດວິສາຫະກິດໄຟຟ້າພາກໃຕ້ ເລັ່ງສ້າງແຜນການ ແລະ ຈັດສັນທຶນຮອນເພື່ອຍົກຍ້າຍໂຄງລ່າງພື້ນຖານໄຟຟ້າທັງໝົດໃນຂອບເຂດການກໍ່ສ້າງໂຄງການ. ໃນເວລາດຽວກັນ, ພວກເຂົາຕ້ອງຮັບຜິດຊອບຄ່າໃຊ້ຈ່າຍເພີ່ມເຕີມທັງຫມົດຕາມທີ່ໄດ້ຕົກລົງກັນກ່ອນຫນ້ານີ້.

ທີ່ມາ: https://baotintuc.vn/kinh-te/duong-dien-ngang-chantien-do-du-an-nang-cap-mo-rong-tuyen-duong-dt753-20251028145735575.htm


(0)

No data
No data

ພູພຽງຫີນດົ່ງວັນ - “ພິພິທະພັນທໍລະນີສາດທີ່ຫາຍາກ” ໃນໂລກ
ຊົມ​ເມືອງ​ແຄມ​ທະ​ເລ​ຂອງ​ຫວຽດ​ນາມ​ໃຫ້​ກາຍ​ເປັນ​ຈຸດ​ໝາຍ​ປາຍ​ທາງ​ໃນ​ໂລກ​ໃນ​ປີ 2026
ຊົມ​ເຊີຍ 'ອ່າວ​ຮ່າ​ລອງ​ເທິງ​ບົກ' ພຽງ​ແຕ່​ໄດ້​ເຂົ້າ​ໄປ​ໃນ​ຈຸດ​ຫມາຍ​ປາຍ​ທາງ​ທີ່​ນິ​ຍົມ​ໃນ​ໂລກ​
ດອກ​ບົວ 'ຍ້ອມ​ສີ' ນິງບິ່ງ​ສີ​ບົວ​ຈາກ​ຂ້າງ​ເທິງ​

ມໍລະດົກ

ຮູບ

ທຸລະກິດ

ຕຶກ​ອາຄານ​ສູງ​ຢູ່​ນະຄອນ​ໂຮ່ຈິ​ມິນ​ຖືກ​ໝອກ​ປົກ​ຫຸ້ມ.

ເຫດການປະຈຸບັນ

ລະບົບການເມືອງ

ທ້ອງຖິ່ນ

ຜະລິດຕະພັນ
