14 نومبر کو، ہو چی منہ سٹی پیپلز کونسل کی 10ویں میعاد کے 5ویں اجلاس میں، ہو چی منہ سٹی پیپلز کمیٹی کے چیئرمین Nguyen Van Duoc نے سٹی پیپلز کونسل کے مندوبین کو متعدد منصوبوں کے بارے میں جواب دیا جیسے کہ: 10,000 بلین VND سیلاب سے بچاؤ کا منصوبہ، Rach Chiec اور Thu سپورٹس کمپلیکس، لانگ سپورٹس کمپلیکس، ریلوے کمپلیکس۔
جس میں مندوب Tran Thanh Trong نے ہو چی منہ سٹی پیپلز کمیٹی سے کہا کہ وہ Rach Chiec اسپورٹس کمپلیکس کی پیش رفت کے بارے میں آگاہ کریں۔ مندوب Tran Hoang Danh نے 10,000 بلین VND سیلاب سے بچاؤ کے منصوبے کی موجودہ پیش رفت کے بارے میں آگاہ کرنے کو کہا۔
مندوبین کے مسائل کا جواب دیتے ہوئے، ہو چی منہ سٹی پیپلز کمیٹی کے چیئرمین Nguyen Van Duoc نے کہا کہ سیلاب سے بچاؤ کے منصوبے پر طویل عرصے سے عمل کیا جا رہا ہے اور اس نے مرکزی رہنماؤں کی توجہ حاصل کی ہے اور ہو چی منہ سٹی کو فوری طور پر اس مسئلے کو حل کرنے کی ذمہ داری سونپی ہے۔
ہو چی منہ سٹی پیپلز کمیٹی نے بہت سے اجلاس منعقد کیے ہیں اور اب تک بی ٹی کنٹریکٹ کی ادائیگیوں کو ضابطوں کے مطابق لاگو کیا ہے۔
![]() |

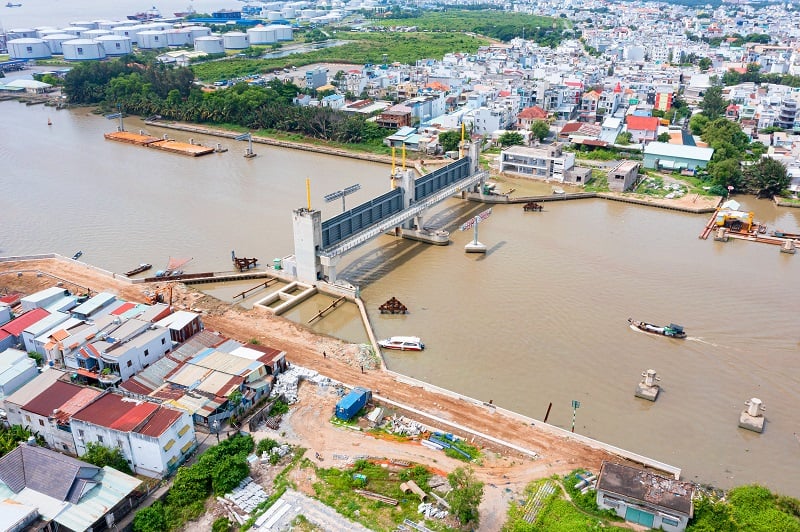

| 10,000 بلین VND اینٹی فلڈنگ پروجیکٹ اب 90 فیصد سے زیادہ مکمل ہوچکا ہے لیکن 2020 سے معطل ہے - تصویر: TN |
Rach Chiec اسپورٹس کمپلیکس پروجیکٹ کے بارے میں، ہو چی منہ سٹی پیپلز کمیٹی کے چیئرمین نے کہا کہ سٹی نے منصوبہ بندی مکمل کر لی ہے اور BT معاہدے کے تحت سرمایہ کاری کے لیے بلانے کے عمل میں ہے۔
"مستقبل میں، شہر 5 ہیکٹر پر دوبارہ دعوی کرے گا۔ اگر کچھ نہیں بدلا، تو یہ منصوبہ 19 دسمبر کو شروع ہو جائے گا،" مسٹر ڈووک نے بتایا۔
ہو چی منہ شہر کی حکومت کے سربراہ کا خیال ہے کہ مکمل ہونے پر، راچ چیک اسپورٹس کمپلیکس کھیلوں کے بین الاقوامی مقابلوں کی میزبانی کرنے کے قابل ہو جائے گا۔
لانگ تھانہ ہوائی اڈے سے منسلک ٹریفک کے نظام کے بارے میں ہو چی منہ سٹی پیپلز کمیٹی کے چیئرمین نے کہا کہ حال ہی میں ہو چی منہ سٹی اور ڈونگ نائی نے دونوں علاقوں کے درمیان ایک میٹنگ کی تاکہ منصوبوں کے لیے سرمایہ کاری کے منصوبوں پر اتفاق کیا جا سکے۔
مستقبل قریب میں، دونوں علاقے سوئی ٹائین - لانگ تھان ہوائی اڈے کے ریلوے روٹ میں سرمایہ کاری پر توجہ مرکوز کریں گے، جسے ڈونگ نائی نے ایک مجاز اتھارٹی کے طور پر نافذ کیا ہے، اور ہو چی منہ سٹی کے ذریعے لاگو کیا گیا تھو تھیم - لانگ تھان ہوائی اڈہ ریلوے روٹ۔
اس کے علاوہ، دونوں علاقوں نے تین مربوط پلوں میں سرمایہ کاری کرنے پر اتفاق کیا ہے، جو 2026 میں لاگو ہوں گے۔
ہو چی منہ سٹی نے راچ چیک اسپورٹس کمپلیکس کے لیے معاوضہ اور سائٹ کلیئرنس پروجیکٹ روک دیا۔
14 نومبر کو، 5ویں سیشن میں، 10ویں ہو چی منہ سٹی پیپلز کونسل نے، 2021-2026 کی مدت میں، Rach Chiec نیشنل اسپورٹس کمپلیکس کے لیے معاوضے اور سائٹ کلیئرنس پروجیکٹ کے نفاذ کو روکنے کی پالیسی کی منظوری دی تاکہ پروجیکٹ کی نئی سرمایہ کاری کی شکل کے مطابق ہو۔
Rach Chiec نیشنل اسپورٹس کمپلیکس کے لیے معاوضے اور سائٹ کی منظوری کے منصوبے کو ہو چی منہ سٹی پیپلز کونسل نے مارچ 2018 میں قرارداد نمبر 03 میں VND 8,000 بلین سے زیادہ کی کل سرمایہ کاری کے ساتھ اصولی طور پر منظور کیا تھا۔
تاہم، ابھی تک، یہ منصوبہ صرف سرمایہ کاری کی تیاری کے مرحلے میں ہے اور اس نے سروے اور نقشہ سازی کے کام کے لیے تقریباً 1.4 بلین VND استعمال کیا ہے۔
سست عمل درآمد کی وجہ سے، منصوبے کی کل معاوضہ لاگت VND 8,000 بلین سے بڑھ کر VND 18,800 بلین سے زیادہ ہو گئی۔
عوامی سرمایہ کاری سے متعلق 2019 کے قانون کے مطابق، سائٹ کلیئرنس معاوضہ کے منصوبے کو صرف سرمایہ کاری کی پالیسی کے فیصلے میں الگ کیا جا سکتا ہے، جب کہ تعمیر اور تنصیب کے حصے کے لیے، ہو چی منہ سٹی کے پاس PPP کی شکل میں سرمایہ کاری کرنے یا زمین استعمال کرنے والے سرمایہ کاروں کو منتخب کرنے کی پالیسی ہے (سرکاری سرمایہ کاری کا سرمایہ استعمال نہیں کرنا)۔
لہذا، عوامی سرمایہ کاری کے سرمائے کو استعمال کرتے ہوئے Rach Chiec نیشنل اسپورٹس کمپلیکس پروجیکٹ کے لیے زمین کی منظوری کو روکنے کی پالیسی یہ ہے کہ پبلک پرائیویٹ پارٹنرشپ کے طریقہ کار کے تحت عوامی سرمایہ کاری اور سرمایہ کاری پر نئے قانونی ضوابط کے ساتھ مطابقت کو یقینی بنایا جائے۔
