Berdasarkan kesimpulan Inspektorat Provinsi Dong Nai mengenai kepatuhan hukum dalam proses penetapan, penilaian, persetujuan, dan penyesuaian perencanaan konstruksi, ditemukan 4 proyek perencanaan yang terlambat dari jadwal. Satu proyek perencanaan terlambat dari jadwal. Delapan proyek terlambat dari jadwal. Tanggung jawab ini berada di bawah Dinas Konstruksi Provinsi Dong Nai.

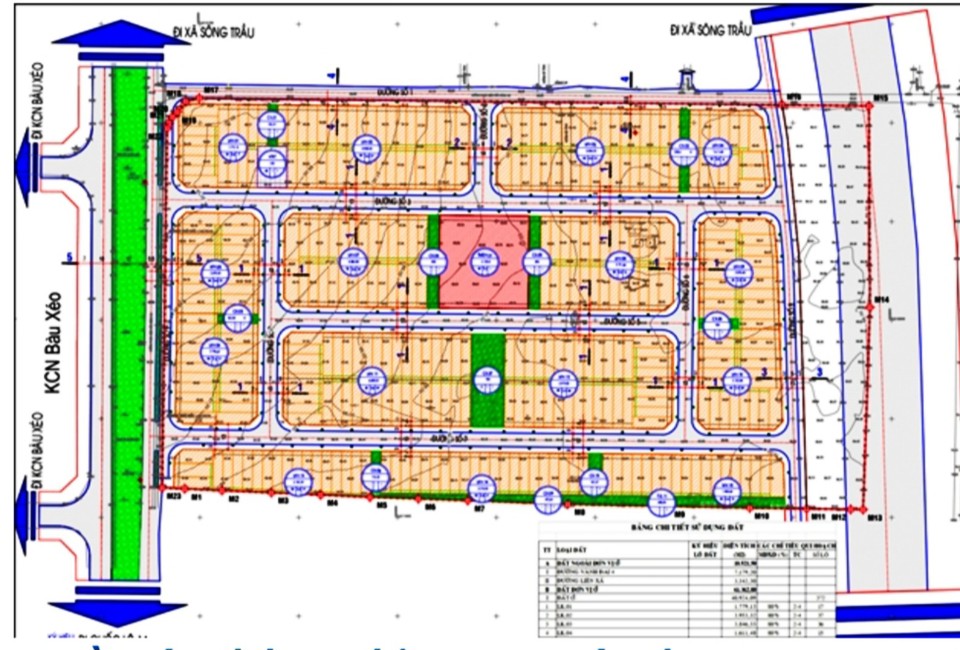

Penetapan, penilaian, dan persetujuan rencana skala 1/5.000 untuk subdivisi A9 di Jalan Bui Huu Nghia (Kota Bien Hoa) dengan pengurangan lebar jalan dari 33 m menjadi 26 m. Pengurangan luas taman hijau dan area pekerjaan umum dari 66 ha menjadi 19,1 ha, yang tidak sesuai dengan rencana umum Kota Bien Hoa yang disetujui pada tahun 2014, merupakan pelanggaran terhadap ketentuan Pasal 26 Pasal 4 Undang-Undang Tata Ruang Tahun 2009.
Terkait dengan proyek penyesuaian menyeluruh dari proyek perencanaan konstruksi terperinci pada skala 1/500 untuk wilayah pemukiman kembali di kelurahan Long Phuoc (distrik Long Thanh), inspeksi menunjukkan bahwa Badan Manajemen Proyek Distrik Long Thanh belum menyiapkan berkas tugas perencanaan yang lengkap sesuai dengan peraturan... Tanggung jawab tersebut berada di tangan Badan Manajemen Proyek Distrik Long Thanh.
Perlu dicatat, 3 proyek yang didirikan, dinilai, dan disetujui tanpa penataan fasilitas pendidikan tidak sesuai dengan peraturan. Proyek-proyek tersebut adalah proyek perencanaan rinci 1/500 dari proyek Kawasan Layanan Perumahan dan Komersial di komune Tay Hoa (distrik Trang Bom) yang diinvestasikan oleh Lien Hop Real Estate Company Limited. Proyek kawasan perumahan terencana seluas 7 hektar di kota Trang Bom (distrik Trang Bom) yang diinvestasikan oleh Le Huong Son Company Limited. Proyek kawasan perumahan terencana di kota Trang Bom yang diinvestasikan oleh Le Bao Minh Company Limited...
Dalam proyek perencanaan terperinci 1/500 proyek layanan perumahan dan komersial di kecamatan Tay Hoa, investor membangun sejumlah deretan rumah dengan panjang lebih dari 60 m tetapi tidak mengatur jalan lalu lintas dengan lebar minimal 4 m di antara deretan rumah tersebut, yang mana tidak sesuai dengan peraturan.
Melalui inspeksi organisasi pelaksanaan perencanaan konstruksi pada beberapa proyek perencanaan, ditemukan masih terdapat kekurangan dan keterbatasan. Proyek perencanaan perumahan pekerja dan warga di Kelurahan Bac Son (Distrik Trang Bom) telah dilaksanakan terlalu lambat sejak tahun 2000 hingga saat ini (23 tahun), sehingga proyek tersebut harus menyesuaikan perencanaan berkali-kali, sehingga menyebabkan pemborosan sumber daya. Tanggung jawab berada di tangan Bao Giang Company Limited.
Pembangunan Klaster Industri Quang Trung (Kelurahan Quang Trung, Distrik Thong Nhat) seluas 79,87 hektar tidak sesuai dengan peraturan. Hal ini mengakibatkan pembangunan, penilaian, dan persetujuan proyek perencanaan konstruksi terperinci skala 1/500 proyek Klaster Industri Quang Trung seluas 79,87 hektar menjadi tidak tepat.
Dalam proyek perencanaan konstruksi terperinci skala 1/500 untuk proyek pemakaman komune Quang Trung (distrik Thong Nhat), melalui inspeksi, ditetapkan bahwa investor telah melaksanakan pembangunan sebagian jalan N3 yang tidak sesuai dengan izin mendirikan bangunan yang diberikan. Hal ini merupakan pelanggaran terhadap Pasal 4, Pasal 12 Undang-Undang Konstruksi tahun 2014 yang mengatur tindakan terlarang "pekerjaan konstruksi yang tidak sesuai dengan izin mendirikan bangunan yang diberikan". Penandatanganan 6 kontrak oleh investor dengan pengguna jasa tidak sesuai dengan prosedur yang ditentukan. Tanggung jawab berada di tangan Nirvana Memorial Park Company Limited.
Terkait dengan pelaksanaan proyek penyesuaian menyeluruh rencana tata ruang wilayah konstruksi terperinci skala 1/500 proyek kawasan perumahan di Kelurahan Thong Nhat (Kota Bien Hoa), terbukti bahwa Perusahaan Berjaya D2D membangun kolam renang untuk melayani penghuni gedung apartemen Amber Court tidak sesuai dengan rencana tata ruang yang telah disetujui (lahan taman hijau), sehingga melanggar Pasal 4, Pasal 12 Undang-Undang Konstruksi Tahun 2014.
Khususnya, Dewan Manajemen Kawasan Industri Dong Nai belum segera melakukan pemeriksaan untuk mendeteksi pembangunan ilegal Perusahaan Perdagangan dan Jasa Y Cuong Thinh.
