Laos'tan Nghe An'daki güç iletim projesi kümesinin Kasım 2025'te tamamlanması hedefleniyor

Orta bölgede aralıksız devam eden fırtınalı havaya rağmen mevzilerini terk etmeyen, teknolojiyi kullanarak hızla kablo çeken 220 kV Tuong Duong - Do Luong - Nam Cam iletim hattının inşaat birimleri, Kasım 2025'te enerjilendirme hedefine ulaşmak için çalışıyor.

Báo Đầu tưBáo Đầu tư29/12/2024

Saha temizliğinin acilen tamamlanması

220 kV Tuong Duong - Do Luong iletim hattı projesi, Nghe An eyaletinin birçok ilçesinde inşa edilmektedir. Proje, 220 kV Tuong Duong trafo merkezinden başlayıp 220 kV Do Luong trafo merkezinde sona eren iki devreden oluşan 80 km'den uzun bir projedir.

220 kV Do Luong - Nam Cam iletim hattı projesi, 220 kV Do Luong trafo merkezinden 220 kV Nam Cam trafo merkezine kadar yaklaşık 37 km uzunluğunda 2 adet 220 kV iletim hattından oluşan bir inşaat ölçeğine sahiptir.

220 kV Do Luong trafo merkezindeki körfez genişletmesi, 220 kV Do Luong trafo merkezindeki (mevcut) 2 adet 220 kV körfez için ekipman kurulmasını ve 220 kV Do Luong - Nam Cam hattı için bilgi sisteminin bağlanmasını sağlar.

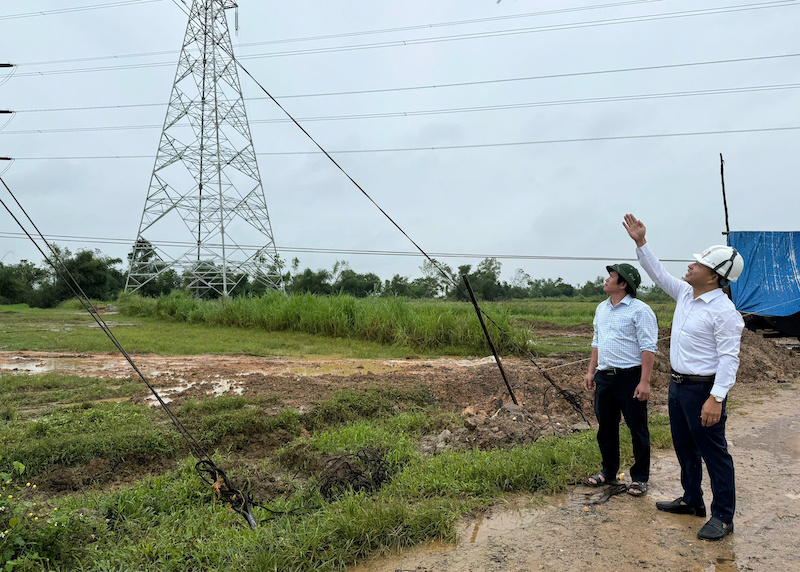

Merkezi Güç Projesi Yönetim Kurulu Teknik Departmanı'ndan Sayın Nguyen Cong Hien (solda) ve PC1 Ninh Binh Müdür Yardımcısı Sayın Nguyen Cong Bang, sahadaki çalışmaları görüştüler.

Merkezi Güç Projesi Yönetim Kurulu (CPMB) Teknik Departmanı Bay Nguyen Cong Hien'e göre, 220 kV Tuong Duong - Do Luong iletim hattı projesi 80,7 km uzunluğunda olup Tam Quang, Chau Khe, Con Cuong, Mon Son, Vinh Tuong, Anh Son, Yen Xuan, Cat Ngan ve Do Luong komünlerinden geçmektedir.

23 Ekim itibarıyla, temelin tesviyesi ve saha temizliği %100 tamamlanmış ve koridor %87,9'un üzerine çıkmıştır. Güzergahın tamamında 191/192 direk dikimi tamamlanmış, 39,9 km'den fazla tel çekilmiş ve 24,8 km'lik kısmın inşaatı devam etmektedir.

Vietnam Elektrik Grubu (EVN) ve Ulusal Elektrik İletim Şirketi'nin (EVNNPT) belirlediği ortak hedef, Batı Nghe An bölgesindeki hidroelektrik kaynaklarının serbest bırakılması ve Laos'tan elektrik ithal edilmesi için tüm hattın Kasım 2025'te enerjilendirilmesidir.

Koridor sahasının tesliminde yaşanan gecikmenin nedeni, 2 kademeli yerel yönetim modelinin uygulanmasında yaşanan bazı objektif zorluklardan kaynaklanmakta olup, teslimde, proje dokümanlarının alınmasında ve sonraki prosedürlerin uygulanmasında gecikmeler yaşanmaktadır.

Bay Bui Cong An, Yen Xuan Komünü Halk Komitesi Başkan Yardımcısı, Nghe An Eyaleti.

Nghe An Eyaleti, Yen Xuan Komünü Halk Komitesi Başkan Yardımcısı Bay Bui Cong An, eski Anh Son bölgesindeki 8 komün alanında, güzergah koridorundan etkilenen yaklaşık 100 vakıf yeri ve yaklaşık 500 hanenin bulunduğunu söyledi. İdari sınırların birleştirilmesinin ardından, projenin mevcut kapsamı Binh Tuong, Anh Son ve Yen Xuan olmak üzere üç komünü kapsıyor. Şu anda birçok arazi kaydı birleştirilmemiş durumda ve tazminat bedeli piyasaya göre hala düşük olduğundan, bazı haneler şikayetçi.

Bay An, 24 Ekim 2025'te Baodautu.vn'ye verdiği röportajda, "Komün, şimdiye kadar 33 temel pozisyonunu devretmek için Tazminat ve Saha Temizleme Konseyi, yatırımcı ve inşaat birimiyle koordineli çalıştı. İl Halk Komitesi, projenin geçtiği komünlerle yakından ilgilendi ve sorunları çözmek için görüşmelerde bulundu ve kalan tüm sahaları Kasım ayına kadar devretmeyi taahhüt etti. İlerlemeyi sağlamak için insanları arazilerini devretmeye teşvik etmek amacıyla Anavatan Cephesi ve kitle örgütlerini harekete geçiren propaganda ekipleri kuruldu," dedi.

EVNNPT tarafından projeyi yönetmek üzere görevlendirilen birim olan CPMB ile ilgili olarak Tazminat Dairesi Başkan Yardımcısı Bay Tran Hoai Bao da, şu anda en büyük zorluğun bazı hanelerin birim fiyat konusunda anlaşamamış olması veya kurtarılan arazilerin çoğunlukla konut arazisi olması nedeniyle destek politikalarına takılıp kalmaları olduğunu söyledi.

Ancak, İl Halk Komitesi, yerel yönetimler ve yatırımcıların koordinasyonu sayesinde, saha temizliği kademeli olarak çözülüyor. Yönetim Kurulu, koordinasyonu güçlendirdi ve EVN ve EVNNPT'nin talimatları doğrultusunda elektrik bağlantısının ilerlemesini sağlamak için süreci yakından takip etti.

CPMB saha temizlik görevlileri, belirlenen elektrik bağlantısı hedefine ulaşmak için erken çalışıp geç dönmekten, halkla görüşüp durumu anlatmaktan ve uygun çözümler bulmak için yerel yönetimle birlikte çalışmaktan çekinmemektedir. Özellikle bazı durumlarda, daha önce istikrarlı kullanımda olan arazilerin neredeyse tamamı daha önce başka bir hattın koridorunda yer alırken, kalan araziler de şu anda inşa halindeki hattın koridorunda bulunmaktadır.

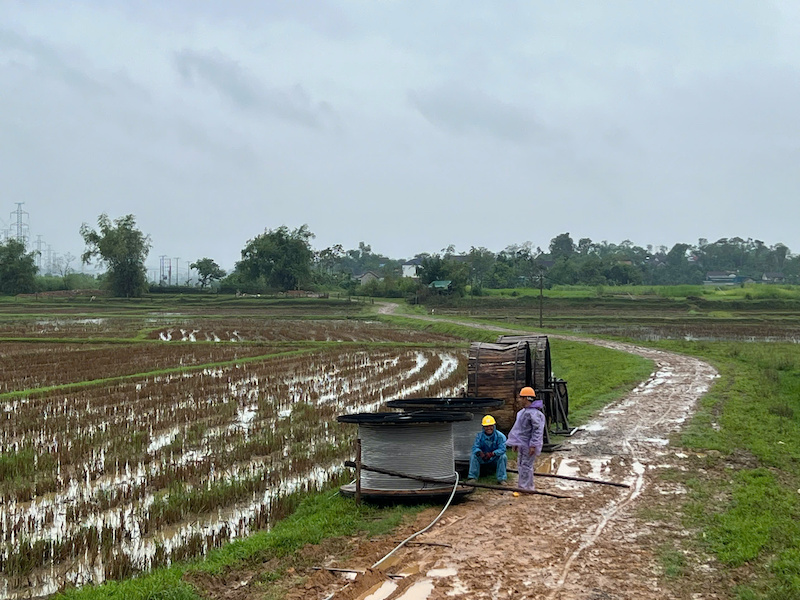

Lam Nehri'nde halat çeken işçiler.

Daha önce, Nghe An İl Halk Komitesi ve EVNNPT liderleri arasında 17 Ekim 2025'te yapılan toplantıda, arazi temizliğindeki sorunlar da açıkça ortaya konmuştu. Yani, bazı tazminat ve arazi temizliği planlarında, belediye birleşmesinden sonraki politika rejimine göre tazminat fiyatlarında farklılıklar olduğu için, halk aynı fikirde değil.

Ayrıca, bazı bölgelerde hukuki sorunlar ve bunların çözümü için yeterli zamana ihtiyaç duyulması nedeniyle tazminat ve saha temizleme desteği planları henüz oluşturulmamıştır. Ayrıca, Con Cuong komünündeki 11 dava gibi, bölge yönetimi sahayı 31 Ekim'den önce teslim etmek için çaba göstermektedir.

Önce güvenlik

Sayın Nguyen Cong Hien'e göre, 220 kV Tuong Duong - Do Luong iletim hattı projesi, 39 km'den fazla tel çekimiyle temelin %100'ünü tamamladı; Do Luong - Nam Cam hattı ise 106/106 temel pozisyonunun ve 40/51 koridor ankrajının teslimini gerçekleştirdi ve temel olarak 2025'in dördüncü çeyreğinde tamamlanma planını karşıladı.

CPMB ayrıca 220 kV Do Luong - Nam Cam iletim hattı projesinin hayata geçirilmesini de kararlılıkla teşvik ediyor. Şubat 2025'te başlayan yaklaşık 37 km uzunluğundaki hat, 94/106 lokasyonun temelini tamamlamış, 87 direk dikmiş ve hacminin %60'ına denk gelen 22 km'den fazla kablo çekmiştir. Malzeme ve ekipman tedarik paketleri de şantiyeye teslim edilmiştir.

168 - 168A pozisyonundaki inşaat alanı, 24 Ekim 2025'te Lam Nehri üzerinden kablonun çekilmesi için inşaat halindedir.

168 - 168A pozisyonunda Lam Nehri'nin karşısındaki demirleme noktası yer alıyor. Şu anda Orta bölge, 12 numaralı fırtınanın karaya vurması ve yoğun yağmur ile kuvvetli rüzgarlara neden olmasıyla olumsuz etkileniyor. PC1 Ninh Binh inşaat işçileri, ulusal enerji güvenliğini sağlamak için yeni güç kaynaklarının artırılmasına katkıda bulunarak bitiş çizgisine en kısa sürede ulaşma kararlılığıyla halat çekmeye odaklanmış durumda.

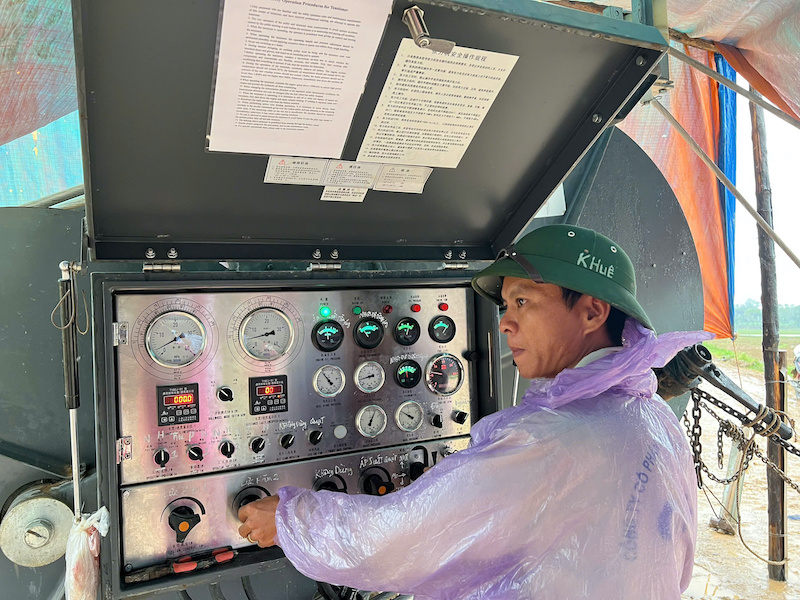

Fren makinesinin çalıştırılmasından sorumlu PC1 Ninh Binh'den Bay Nguyen Van Khue, tel çekme işinin uzun süreli yağmur ve kaygan zemin nedeniyle birçok zorlukla karşılaştığını söyledi. Ekip ellerinden gelenin en iyisini yaptı, ancak her zaman güvenliği ön planda tuttu.

Bay Nguyen Van Khue , Lam Nehri'ni geçmek için halatı çeken fren makinesini kontrol etmekten sorumluydu.

Buradaki işçilerin çalışma saatleri sabah 6'da başlıyor ve akşam 5 civarında sona eriyor. Ayrıca, yol süresinden tasarruf etmek için şantiyede yemek servisi de yapılıyor.

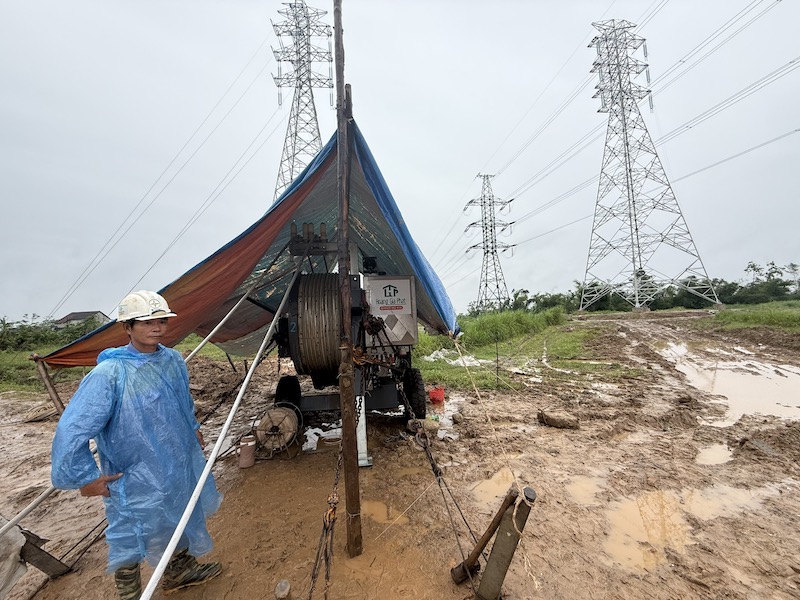

Bu bölgede elektrik hattı, sol kıyı direği 69 metre, sağ kıyı direği (169. konum) ise 89 metre yüksekliğinde olacak şekilde Lam Nehri'ni geçeceğinden, telin çekilmesi için gereken mesafe 500 metreden fazla olduğundan, buradaki çalışmalar da yoğunlaştırılıp odaklanılmıştır. Yüklenici şu anda nehrin her iki yakasında iki ekibe ayrılmış 40'tan fazla kişiyi görevlendirmiştir.

Projenin en büyük iki paketi olan Paket 8 ve 9'daki işlerin çoğundan sorumlu birim olan PC1 Ninh Binh'in Müdür Yardımcısı Bay Nguyen Cong Bang, nehrin karşısına tel çekmenin en zor kısım olduğunu, çünkü direğin yüksek, rüzgarın güçlü olduğunu ve yanında bir elektrik hattı olduğunu, bu nedenle yanındaki elektrik hattının güvenliğinin sağlanmasının yanı sıra nehirden çok sayıda geminin geçtiği için nehrin güvenliğinin de sağlanması gerektiğini söyledi.

Ayrıca, yem misinasını nehir boyunca çekmek için flycam teknolojisini kullanan birim, hem süreyi kısaltıyor hem de riskleri en aza indiriyor.

İlerlemeyi hızlandırmak için teknolojiyi kullanmak

Yüklenici, bu nehir geçişinin inşaat süresini 5 gün (22-27 Ekim 2025) olarak planlamıştır. Kötü hava koşulları nedeniyle bir günlük bir ara verilmesine rağmen, yüklenici işçi sayısını artırmış ve yatırımcının 31 Ekim olarak belirlediği son tarihe rağmen, işi 27 Ekim'den önce tamamlamayı taahhüt etmiştir.

Tüm güzergah boyunca, PC1 Ninh Binh, Projenin toplam hacminin yaklaşık %80'ini oluşturan 140'tan fazla pozisyondan sorumludur. 24 Ekim itibarıyla tüm temeller tamamlanmış olup, sadece 1 pozisyonda kolon dikimi devam etmektedir ve ertesi gün tamamlanacaktır.

Tel çekme işleminde fren makineleri ve flykameralar kullanılıyor, böylece inşaat süresi kısalıyor ve insanların ekinlerine ve ağaçlarına fazla zarar verilmiyor.

Kalan 24 adet, yani 40 km uzunluğundaki tel örgünün 5 Kasım'a kadar tamamlanması ve elektrik bağlantısının sağlanması için toplamda 230'dan fazla işçinin görev yaptığı 15 inşaat ekibini eş zamanlı olarak harekete geçirmiş durumda.

Bang, “Yatırımcının ve CPMB’nin yönlendirmesi doğrultusunda biz de taahhüdümüzü yerine getirmeye kararlıyız” dedi.

Bu hattın inşası sırasında, PC1 Ninh Binh, telin çekilirken nehir yüzeyine veya bitişik hatlara düşmemesi için senkron çekme ve frenleme teknolojisini de kullandı. Ancak, tüm taraflar güvenliği ön planda tuttuğu için inşaat hazırlık çalışmaları titizlikle hazırlandı. A Kurulu ve denetim danışmanlık birimi, inşaat sahasını yakından takip ederek doğrulama yaptı.

Flycam teknolojisinin tel çekiminde uygulanması, inşaat sırasında ortaya çıkabilecek sorunların da sınırlandırılmasına yardımcı oluyor çünkü telin yere serilmesine gerek kalmıyor, çevredeki evlerin ekinlerine ve ağaçlarına zarar verilmiyor.

Bay Bang, "Uçuş için bir sinek kamerası getiriyoruz, bölge sakinleri bu uçuşa tanık oluyor, üzerinden uçarken, aşağıdaki ağaçlarla ilgisi olmayan, izin gerektirmeyen ve geleneksel yöntemle gerilmiş tel veya sıcak hava balonu kullanarak tel çekmeye kıyasla çok fazla sorunu azaltan bir şekilde teli çekiyoruz" dedi.

Proje için saha teslim edildikten sonra hanelerin inşaat yoluyla ilgili haklarının ele alınması hikayesinden bahseden Bay Bang, ayrıca, en iyi çözümü bulmak için bölge halkı ve halkla görüşeceğiz ve PC1 Ninh Binh, Yönetim Kurulu ile birlikte çalışmayı en hızlı sürede esnek bir şekilde çözmek ve inşaat koruma veya yaptırım kullanımını sınırlandırırken maliyetleri optimize etmek için çalışacaktır.

Kaynak: https://baodautu.vn/cum-du-an-truyen-tai-dien-tu-lao-tai-nghe-an-phan-dau-ve-dich-trong-thang-112025-d423107.html


Yorum (0)

No data
No data

Aynı konuda

Aynı kategoride

Vietnam'da dinozorların zamanından beri var olan timsah kertenkelesinin yakın çekimi
Quy Nhon bu sabah perişan bir halde uyandı.
Emek Kahramanı Thai Huong, Rusya Devlet Başkanı Vladimir Putin tarafından Kremlin'de Dostluk Madalyası ile ödüllendirildi.
Phu Sa Phin'i fethetmek için yola çıkarken peri yosunu ormanında kayboldum

Aynı yazardan

Miras

Figür

İşletme

Phu Sa Phin'i fethetmek için yola çıkarken peri yosunu ormanında kayboldum

Güncel olaylar

Siyasi Sistem

Yerel

Ürün
