Vietnam.vn - Nền tảng quảng bá Việt Nam

مشروع خط نقل الطاقة الكهربائية 500 كيلو فولت بين لاو كاي وفينه ين: أعمال بناء عاجلة، ويسعى إلى الانتهاء بحلول 19 أغسطس

في 3 يونيو، وقّع رئيس الوزراء فام مينه تشينه وأصدر النشرة الرسمية رقم 81/CD-TTg بشأن الوضع الراهن والحلول اللازمة لضمان إمدادات الكهرباء خلال أشهر الذروة في عام 2025 والفترة القادمة. وفي النشرة الرسمية، وجّه رئيس الوزراء مستثمر مشروع خط نقل الكهرباء لاو كاي-فينه ين بجهد 500 كيلو فولت لتسريع وتيرة العمل تمهيدًا لافتتاحه في 19 أغسطس 2025.

Báo Nhân dânBáo Nhân dân08/06/2025

بتوجيه من رئيس الوزراء، بذلت قوات البناء لمشروع خط نقل الطاقة 500 كيلو فولت لاو كاي - فينه ين جهودًا متضافرة للتغلب على جميع الصعوبات، وتركيز الموارد، وتسريع وتعزيز روح "التغلب على الشمس، والتغلب على المطر، وعدم الخسارة أمام العاصفة" لجلب المشروع إلى خط النهاية في الوقت المحدد، وضمان جودة المشروع.

تعزيز روح "التغلب على الشمس، والتغلب على المطر، وعدم الخسارة أمام الرياح والعواصف"

استغلّ عمال الكهرباء جفاف الطقس، وتسابقوا مع الأمطار المبكرة في موقع مشروع خط نقل الطاقة الكهربائية لاو كاي-فينه ين بجهد 500 كيلو فولت لتركيب الأعمدة على وجه السرعة. وتجاوزوا المنحدرات الزلقة، في ظلّ استمرار هطول الأمطار، عند العمود رقم 88 في منطقة باو ين بمقاطعة لاو كاي، وكان العمال لا يزالون منشغلين بتجهيز المواد وتركيب قضبان تثبيت العمود.

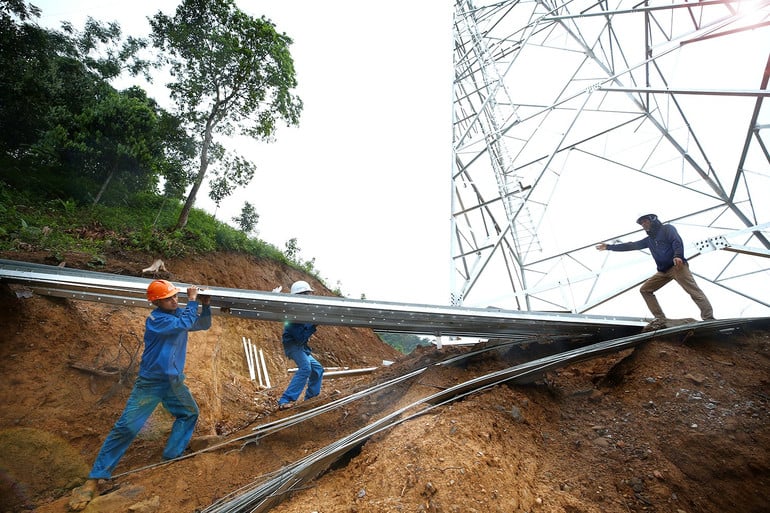

استغلّ عمال الموقع 88 في منطقة باو ين، مقاطعة لاو كاي، فرصة هطول الأمطار، وركّبوا قضبان دعم أسفل قاعدة العمود. (صورة: لي تيان)

وفقًا للسيد نجوين هو هونغ، المسؤول الفني عن الحزمة الثانية من المشروع التابع لشركة إنشاءات الطاقة الرابعة: "شهدت منطقة لاو كاي خلال الأيام القليلة الماضية هطول أمطار غزيرة متواصلة، مما شكل تحديات كبيرة لأعمال البناء بسبب الظروف الجوية والتضاريس. في مواقع الوحدة، توجد منحدرات كبيرة، وعند هطول الأمطار، تصبح الأرض زلقة، مما يصعّب التنقل والعمل".

لا يُمكن تنفيذ أعمال البناء ليلاً لأن مواقع الأعمدة تقع في الغالب على الجبال، أو عند هطول الأمطار، تُصبح الأعمدة زلقة وغير آمنة للعمال لتسلقها على ارتفاعات عالية. لذلك، ولضمان السلامة، وجّهت الوحدة العمال إلى تركيب دعامات أو القيام بالأعمال عند سفح الأعمدة فور توقف المطر.

يُمثل نقل المواد تحديًا كبيرًا نظرًا للتضاريس الجبلية الوعرة والطرق الزلقة بعد هطول الأمطار. وقد استعانت وحدة البناء بمركبات متخصصة، مثل الشاحنات ثلاثية المحاور والشاحنات الزاحفة، لنقل المواد إلى مواقع الأعمدة، حتى في ظل الظروف الجوية السيئة. وسيتم رصف المناطق الموحلة بالصخور أو استخدام الحفارات لدعم سحب المركبات ودفعها.

بروح "التغلب على الشمس والمطر، وعدم الاستسلام للرياح والعواصف"، يعمل العمال في الموقع ١٦٧ الواقع في بلدية فينه لاك، مقاطعة لوك ين، مقاطعة ين باي ، بلا انقطاع، مستغلين كل يوم مشمس لاتباع تعليمات قادة وحدة البناء. الموقع ١٦٧ هو موقع ذو أساس مزدوج (عمود تثبيت مزدوج الجسم، يزن حوالي ١٧٠ طنًا) بأكبر حجم قاعدة خرسانية في المسار بأكمله، بحوالي ٢٠٠٠ متر مكعب.

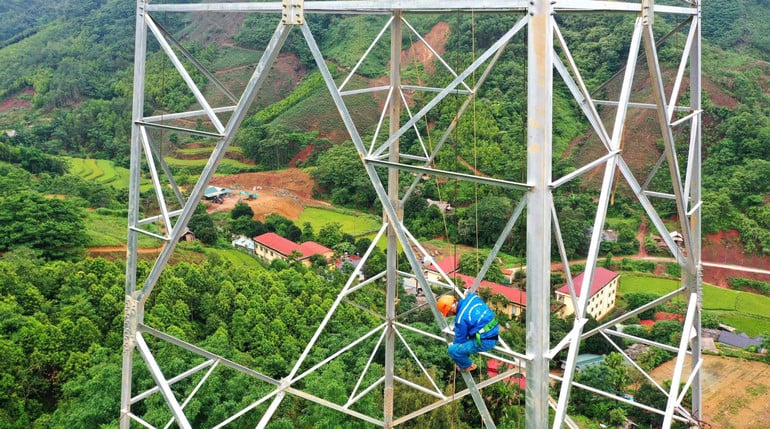

في مواقع مناسبة، يتم استخدام الآلات بكامل طاقتها لتسريع عملية تركيب الأعمدة. (صورة: لي تشي)

لمواكبة الجدول الزمني، ووفقًا للسيد لي نغوك تو، رئيس مجلس إدارة شركة سونغ دا 11 المحدودة في الشمال، قامت الشركة بتجهيز الآلات والمعدات والموارد البشرية، وشكّلت فريقي بناء في آن واحد، مما ساعد على إكمال الأساسات في أبريل. حاليًا، تم الانتهاء من بناء هيكل العمود في هذا الموقع، ومن المتوقع الانتهاء من بناء هيكل العمود المتبقي بحلول 15 يونيو، للانتقال إلى تنفيذ عملية سحب سلك التثبيت.

وفقا للسيد تو، في منطقة البناء في ين باي، التضاريس الجبلية شديدة الانحدار، والعديد من أقسام الطريق شديدة الانحدار، وهناك صخور مثل المواقف 176، 177، 183 160، ... مما يسبب العديد من العوائق، ويستغرق المزيد من الوقت لنقل المعدات والصخور والتربة والبناء.

قام المستثمر والمقاول بتعديل مسار البناء بمرونة وتغيير حل الأساس في حالة مواجهة الصخور التي يصعب حفرها، مثل التحول إلى أساس عائم مع حفر المرساة أو صب الخرسانة على أساس عائم مع الردم لإنشاء حمولة مضادة للانقلاب بدلاً من الحفر العميق لمعالجة أساس الصخور، مما يضمن المعايير الفنية ويختصر الوقت؛ في الوقت نفسه، حشدت فرق البناء العديد من الحفارات، وقامت في نفس الوقت ببناء العديد من حفر الأساس لتسريع التقدم.

التركيز على إنجاز برقية رئيس الوزراء بالشكل المطلوب

وبحسب الخطة المقررة، من المقرر الانتهاء من المشروع في 31 أغسطس/آب 2025. إلا أنه بعد توجيهات رئيس الوزراء بتقصير مدة الإنجاز بـ12 يوماً، قام المقاول بتعديل خطة البناء.

صرح السيد لي فان دو، المهندس التنفيذي للمشروع في مجلس إدارة مشروع الطاقة الأول في مجموعة كهرباء فيتنام (EVN)، ممثلاً للمستثمر، قائلاً: "مباشرةً بعد توجيه رئيس الوزراء، أصدر مسؤولو EVN وثيقةً تُوجِّه مجلس إدارة مشروع الطاقة الأول والمقاولين لمراجعة التقدم وتنظيم أعمال البناء المستمرة لضمان تشغيل المحطة في الوقت المحدد. وقد ركّز المستثمر والمقاولون على تسريع وتيرة التقدم العام، وضمان السلامة وجودة البناء.

يُكثّف المقاولون مواردهم البشرية والمادية لتنفيذ أعمال التركيب، وفقًا لتوجيهات رئيس الوزراء. (صورة: LE TIEN)

عزز المستثمر الإشراف ونسق بسلاسة بين مراحل صب الأساسات، وتوريد الأعمدة، وتركيبها، مما أدى إلى تجنب وجود أساسات دون أعمدة، أو العكس. ويتم إخطار المقاول بمواقع الأساسات التي على وشك الانتهاء مبكرًا، ليتمكن من التخطيط لتوريد الأعمدة والتحضير للبناء والتركيب فور توفر الموقع، مما يقلل من وقت الانتظار.

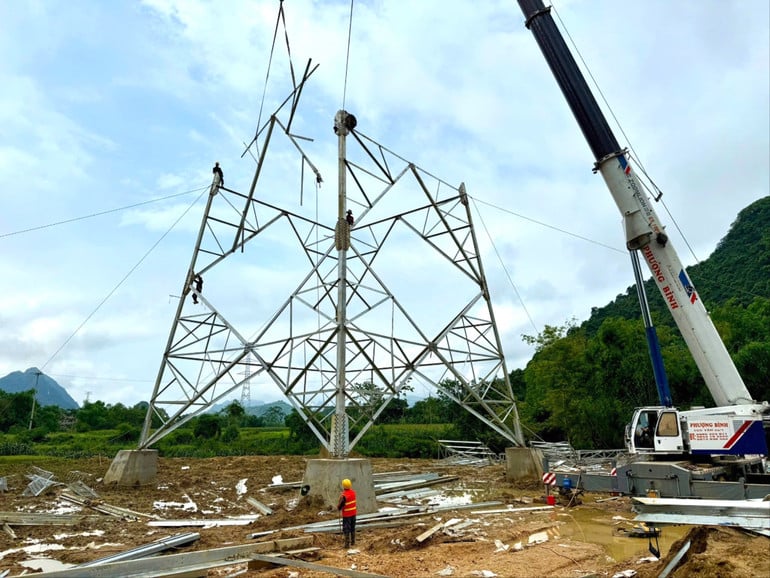

تسارع لإنتاج أعمدة فولاذية لتسليمها في موقع البناء. (صورة: لي تشي)

تسريع الإنتاج وضمان سلامة البناء لمشروع خط نقل الطاقة الكهربائية 500 كيلو فولت لاو كاي-فينه ين

وأكد السيد نجوين هو هونغ، الضابط الفني المسؤول عن الحزمة الثانية من المشروع في شركة إنشاءات الطاقة الرابعة: أن الوحدة ستركز القوات، وترتب الموارد البشرية والمادية الكافية، وتبدأ على الفور في سحب الأسلاك بمجرد اكتمال التثبيت لإكمال الحزمة بالكامل في 19 أغسطس، جاهزة للقبول والتنشيط في الوقت المحدد.

صرح السيد لي نغوك تو، رئيس مجلس إدارة شركة سونغ دا 11 المحدودة في الشمال، قائلاً: "لقد عدّلت الوحدة خطة البناء، بما في ذلك زيادة القوى العاملة، وتشكيل فريق بناء مستقل في كل موقع، مع العمل بمرونة وفقًا لأحوال الطقس لزيادة ساعات العمل اليومية. حاليًا، يوجد في موقع البناء أكثر من 20 فريقًا متخصصًا في تركيب الأعمدة وسحب الأسلاك، ويضم حوالي 300 عامل من الوحدة، وهم على أهبة الاستعداد للانتشار في وقت واحد إذا كان الطقس مناسبًا. وبهذه الخطة، تتوقع الوحدة إكمال البناء بالكامل قبل 19 أغسطس".

المصدر: https://nhandan.vn/du-an-duong-day-500kv-lao-cai-vinh-yen-khan-truong-thi-cong-phan-dau-hoan-thanh-vao-ngay-198-post885374.html


تعليق (0)

No data
No data

نفس الفئة

فيتنام - بولندا ترسم "سيمفونية من الضوء" في سماء دا نانغ
يُثير جسر ثانه هوا الساحلي الخشبي ضجة بفضل منظر غروب الشمس الجميل كما هو الحال في فو كوك
جمال الجنديات مع النجوم المربعة والمقاتلات الجنوبيات في شمس الصيف بالعاصمة
موسم مهرجان الغابات في كوك فونج

نفس المؤلف

إرث

شكل

عمل

No videos available

أخبار

النظام السياسي

محلي

منتج
