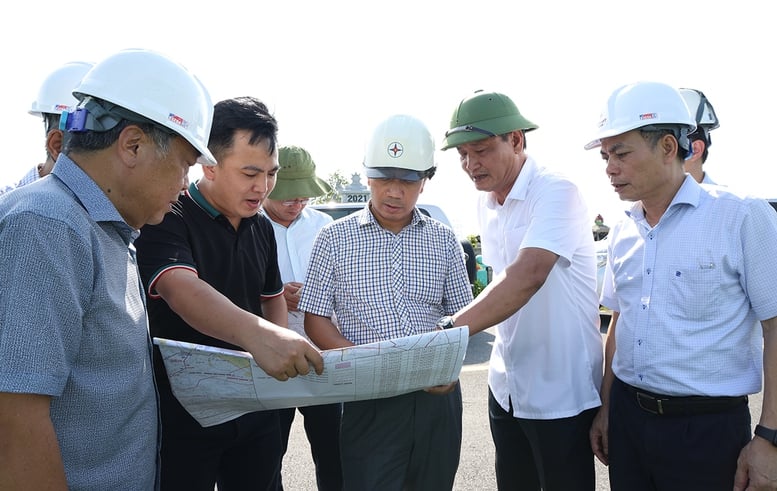

O presidente da EVNNPT, Nguyen Tuan Tung, inspeciona o local e ouve o relatório de progresso do projeto da linha de transmissão de 500 kV Hai Phong - Thai Binh - Foto: VGP/Toan Thang
Este projeto teve início em 17 de agosto de 2025. Trata-se de um projeto especial de energia, com investimento da EVNNPT. O Conselho de Gestão do Projeto de Energia do Norte (NPMB) foi designado para gerenciar e operar o projeto, e a Companhia de Transmissão de Energia 1 assume a operação.
O projeto da linha de transmissão 500kV Hai Phong - Thai Binh é investido e construído nas comunas de An Quang, An Khanh, Quyet Thang, Lac Phuong, Nguyen Giap, Vinh Thinh (cidade de Hai Phong); as comunas de A Sao, Vinh Hoa, Minh Tho, Quynh Phu, Quynh An, Nguyen Du, Than Khe (província de Hung Yen).
O projeto consiste na construção de duas novas linhas de 500 kV, com um comprimento total de 38,3 km. O ponto de partida é a barra de 500 kV da subestação de Hai Phong e o ponto de chegada é a barra de 500 kV da subestação de Thai Binh.
Desse total, o trecho que atravessa a cidade de Hai Phong tem 20,4 km de extensão, com 52 posições de fundação e 22 ancoragens de corredor; o trecho que atravessa a província de Hung Yen tem 17,9 km de extensão, com 47 posições de coluna e 15 ancoragens de corredor.
Em seu relatório apresentado na reunião, o representante do Conselho de Gestão do Projeto de Energia do Norte (NPMB) afirmou: "O NPMB continua trabalhando com os Comitês Populares das comunas da província de Hung Yen e da cidade de Hai Phong para acelerar e implementar as próximas etapas. Em relação ao progresso, o projeto está construindo 20 dos 27 locais de fundação que já foram entregues. O NPMB está acompanhando e monitorando o cronograma detalhado de cada pacote para garantir o andamento do projeto."
Durante o processo de implementação, o projeto enfrentou algumas dificuldades e problemas relacionados à indenização pela desapropriação do terreno, à ocupação irregular de áreas planejadas e a propostas das autoridades municipais de ajustes para evitar o traçado da rota... O NPMB continua trabalhando e incentivando os departamentos, filiais, setores e localidades relevantes a unificarem o traçado aprovado pelo Comitê Popular Provincial; ao mesmo tempo, busca coordenar-se ao máximo com as localidades para resolver as questões de forma a não afetar o andamento do projeto.
Durante a inspeção do local, o presidente do Conselho de Administração da EVNNPT, Nguyen Tuan Tung, reconheceu e elogiou os esforços da NPMB e dos participantes do projeto que se empenharam para deixar o local pronto para a construção.
Este é um projeto importante para atingir o objetivo de transmitir energia plena e confiável para a subestação de 500 kV de Hai Phong, com um nível de tensão de 500 kV. O projeto visa atender à demanda de carga da cidade de Hai Phong, da província de Hung Yen e das áreas vizinhas no próximo período, de acordo com o critério N-1. Além disso, busca melhorar a qualidade da tensão, reduzir as perdas técnicas e fortalecer a interconexão e a operação flexível da rede de transmissão de 500 kV na região Norte.
O Presidente do Conselho de Administração da EVNNPT solicitou às unidades que promovessem o espírito da linha 3 de 500kV, "superando o sol e a chuva", para acelerar o progresso da construção. Durante o processo de construção, devem seguir rigorosamente os procedimentos técnicos e padronizados; gerir adequadamente o trabalho em termos de segurança e higiene ocupacional, bem como o meio ambiente; e garantir a qualidade das obras.
Exigir que as unidades de construção e os consultores de supervisão fortaleçam e mobilizem suas equipes, coordenem-se estreitamente com as unidades de gerenciamento de projetos e unidades relacionadas para garantir a qualidade e o progresso, e se esforcem para concluir a conexão de energia de acordo com as diretrizes do Primeiro-Ministro. O NPMB coordena-se estreitamente com os empreiteiros para divulgar e mobilizar as famílias a fim de que concordem com o projeto na implementação da indenização e da desocupação do terreno.

Empreiteiras concentram esforços e equipamentos para a construção da linha de 500 kV Hai Phong - Thai Binh - Foto: VGP/Toan Thang
O representante da construtora prometeu mobilizar o máximo de recursos para acelerar o andamento do projeto e, ao mesmo tempo, expressou a esperança de que, durante a execução, o projeto receba estreita coordenação do investidor no trabalho com as autoridades locais para a indenização pela desapropriação do terreno.
Além disso, há uma coordenação eficiente no fornecimento de materiais e equipamentos para a unidade de construção, a fim de organizar medidas construtivas adequadas para atender aos requisitos de progresso estabelecidos pelo investidor.
Toan Thang
