Vietnam.vn - Nền tảng quảng bá Việt Nam

Độc lập - Tự do - Hạnh phúc

Трансформаторная станция 500 кВ Лаокай: преодолевая трудности, выход на финишную прямую в срок 19 августа

На строительной площадке трансформаторной подстанции 500 кВ Лаокай рабочая атмосфера напряжённее, чем когда-либо. Сотни инженеров и рабочих инвестора, консультантов по надзору, монтажников оборудования... трудятся день и ночь, прилагая все усилия для завершения проекта в срок, чтобы отметить 80-ю годовщину Дня независимости Вьетнама.

Báo Đầu tưBáo Đầu tư29/12/2024

Пакет 2XL-TBA500LC «Строительство и монтаж трансформаторной подстанции 500 кВ Лаокай » относится к проекту трансформаторной подстанции 500 кВ Лаокай и соединительным линиям 220 кВ.

Трансформаторная станция Лаокай напряжением 500 кВ, расположенная в деревне Кок-Тунг коммуны Суанкуанг провинции Лаокай, является важным звеном системы электропередачи Северо-Западного региона. Завершение проекта позволит разгрузить гидроэлектростанции в северном горном регионе, увеличить возможности импорта электроэнергии из Китая в сухой сезон и повысить безопасность, надежность, стабильность и качество электроэнергии во всей национальной энергосистеме.

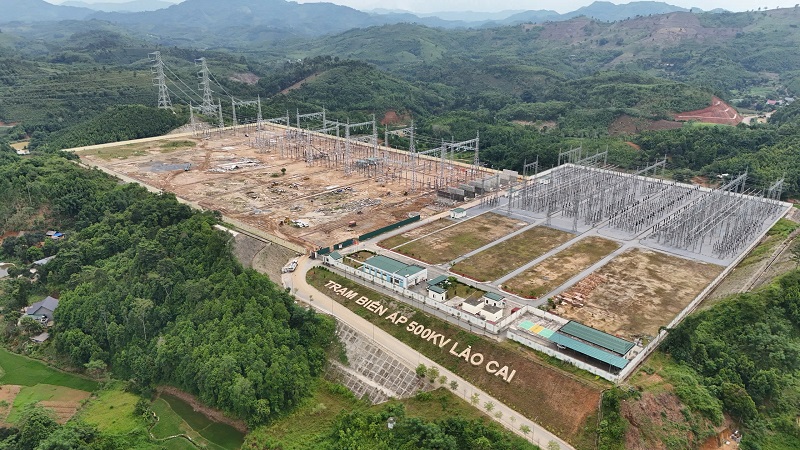

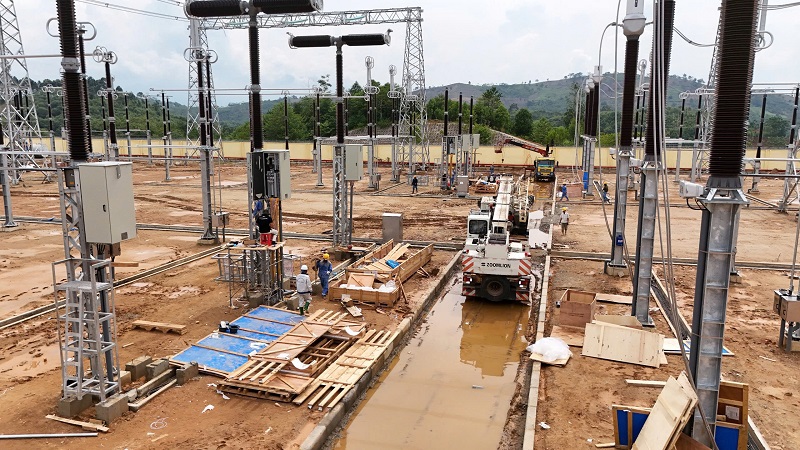

На момент осмотра строительной площадки группой репортёров 14–15 августа подрядчик и связанные с ним организации завершали последние этапы строительства второй фазы проекта подстанции 500 кВ «Лаокай». В частности, строительство фундамента колонны ворот, фундамента опорной колонны оборудования, здания управления, пожарного резервуара, фундамента для электродвигателя и трансформатора было практически завершено на 95%.

Молниеносное строительство в экстремальных погодных условиях

Второй этап начался 3 марта 2025 года. Несмотря на сжатые сроки и неблагоприятные погодные условия — продолжительную жару в начале года и нерегулярные грозы с июня по август — благодаря грамотной организации строительства и своевременной мобилизации техники и людских ресурсов объем строительства на сегодняшний день достиг 95%, а монтаж оборудования — 85%.

Г-н Данг Тхань Бинь, представитель Совета по управлению проектом компании PC1 Group Joint Stock Company, основного подрядчика по строительству трансформаторной подстанции 500 кВ Лаокай, сообщил: «Мы устанавливаем последние выключатели и проводим испытания. Цель — техническая подача напряжения 19 августа, как поручил премьер-министр , и на данный момент все технические условия готовы».

На строительной площадке работают около 150 сотрудников и рабочих, работающих круглосуточно в три смены и четыре смены. Строительная атмосфера отличается оперативностью, организованностью и безопасностью.

Г-н Нгуен Минь Тан, представитель Департамента техники безопасности Совета по управлению энергетическими проектами 1 (EVNPMB1), отметил: «В настоящее время монтаж и испытания оборудования ведутся параллельно, общий объём проекта достиг около 90%. Мы координируем работу с национальными диспетчерскими службами, чтобы ускорить процесс испытаний и обеспечить качество перед подачей электроэнергии».

Примечательным моментом является практически полное отсутствие серьёзных технических происшествий в ходе строительства. Это свидетельствует о тесном и слаженном взаимодействии инвестора, строительных подрядчиков, консультантов по надзору и группы эксплуатации станции.

«Совет по управлению проектом регулярно присутствует на строительной площадке, оказывая непосредственную поддержку рабочим и инженерам. Постоянно проводятся акции соперничества, создавая атмосферу энтузиазма, ответственности и высокой солидарности среди всех участников проекта», — добавил г-н Тан.

На строительной площадке всегда ведутся срочные и неотложные строительные работы, в которых EVNPMB1, представляющая Vietnam Electricity Group (EVN), является представителем инвестора, а PC1 — основным подрядчиком.

Полная инфраструктура, готовая к подключению электричества к каждому объекту

Г-н Хоанг Ван Конг, руководитель группы управления эксплуатацией трансформаторной подстанции 500 кВ Лаокай, сообщил, что большинство основных пунктов второго этапа уже завершены или находятся на завершающей стадии.

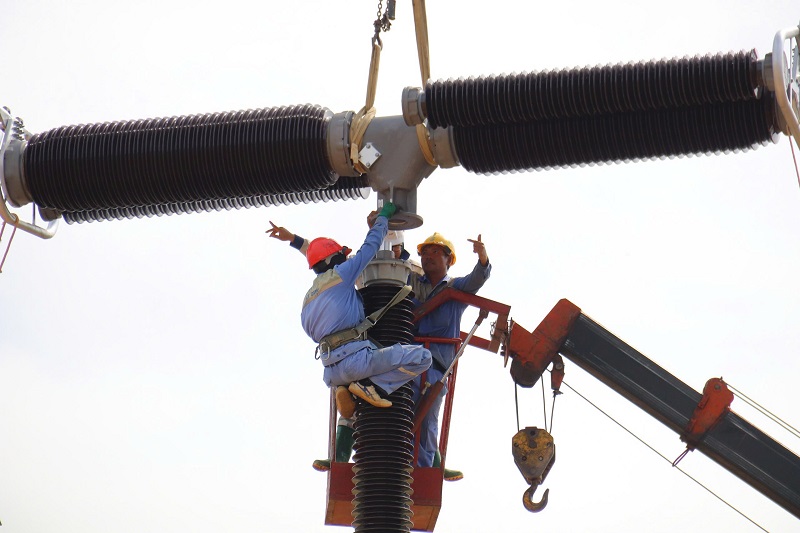

В том числе, работы по возведению фундаментов колонн затворов, опорных столбов оборудования, пункта управления, резервуара пожарной воды, кабельной траншеи, фундамента реактора, фундамента трансформатора и т.д. выполнены на 95%. Основное оборудование, такое как изоляторы, вертикальные фарфоровые изоляторы, тубусы, тубусы, выключатели, полностью установлено и ожидает приёмки. Шунтирующий реактор мощностью 98 Мвар (переведённый со станции 500 кВ Ньо Куан) установлен и готов к испытаниям.

Г-н Бинь, представитель подрядчика PC1, заявил: «Мы полностью подготовили материалы, строительную технику, испытательный персонал и бригады на месте. Мы стремимся только обсуждать ход работ, а не отступать, и полны решимости не допустить, чтобы какое-либо звено замедляло общий прогресс».

Инвестиционный масштаб проекта включает в себя установку двух трансформаторов 500/220/35 кВ общей мощностью 2x900 МВА, восьми линий 220 кВ и двух линий 500 кВ. Проект разделен на две фазы: первая фаза была введена в эксплуатацию в октябре 2023 года. Вторая фаза, строительство которой началось 3 марта 2025 года, в настоящее время находится на завершающей стадии строительства и является ключевым элементом, соединяющим линию 500 кВ Лаокай – Виньйен. Общий объем инвестиций составляет более 7 400 млрд донгов.

Согласно плану, после технической вехи включения 19 августа 2025 года трансформаторная станция 500 кВ Лаокай продолжит выполнять следующие этапы: 31 августа включить трансформатор AT1 и загрузить линию 500 кВ Лаокай - Виньйен, контур 1; в ноябре включить и полностью запустить 2 линейные контура и 2 новых реактора проекта (KH501, KH502); в декабре включить трансформатор AT2 (включая часть собственного потребления 35 кВ), завершив тем самым весь этап 2.

Проект выполнен на 95%.

Руководствуясь принципами строительства «молниеносная скорость, безопасность, качество», команда инженеров и рабочих проекта трансформаторной подстанции Лаокай 500 кВ постепенно реализует цель прочного соединения энергосистемы Северо-Запада с национальной энергосистемой.

В условиях, когда вся страна с нетерпением ждёт 80-летия Национального праздника 2 сентября, каждый метр подключённого кабеля, каждое установленное устройство в рамках проекта – это огромная гордость и ответственность. Это не только инфраструктурный проект, но и символ воли к росту, стремления к развитию, духа солидарности и единства вьетнамской электроэнергетической отрасли на пути модернизации страны.

Source: https://baodautu.vn/tram-bien-ap-500kv-lao-cai-vuot-gian-kho-can-dich-dung-hen-ngay-198-d361840.html


Тема: ЕВН

Комментарий (0)

No data
No data
Люди с радостью приветствуют 80-ю годовщину Национального дня
Женская сборная Вьетнама победила Таиланд и завоевала бронзовые медали: Хай Йен, Хюинь Нху, Бич Туй Шайн
Люди стекаются в Ханой, чтобы погрузиться в героическую атмосферу накануне Дня независимости.
Предложенные места для просмотра парада в Национальный день 2 сентября
Посетите деревню шелка Ньяса
Посмотрите прекрасные фотографии, сделанные фотографом Хоангом Ле Джиангом с помощью Flycam.
Когда молодые люди рассказывают патриотические истории через моду
Более 8800 волонтеров в столице готовы внести свой вклад в фестиваль А80.
В момент, когда Су-30МК2 «рассекает ветер», воздух собирается на задней части крыльев, словно белые облака.
«Вьетнам — гордый шаг в будущее» — источник национальной гордости

Наследство

Фигура

Бизнес

No videos available

Новости

Политическая система

Местный

Продукт
