Redaktörens anmärkning:
Den centrala styrkommitténs ständiga kommitté för antikorruption, slöseri och negativa fenomen beslutade enhälligt att övervaka och vägleda fyra fall och incidenter med tecken på slöseri: Vietnam Cement Corporations (Vicem) byggprojekt för det centrala operations- och handelscentret; vattenkraftsprojektet Hoi Xuan i Thanh Hoa-provinsen; byggprojektet för utrikesministeriets högkvarter; och delprojekt 2 (Lim - Pha Lai), en del av järnvägsprojektet Yen Vien - Pha Lai - Ha Long - Cai Lan.

Det här är alla projekt som har dragit ut på tiden i många år, är oavslutade/bara delvis färdigställda och visar tecken på allvarligt slöseri.

Vattenkraftsprojektet Hoi Xuan, som ligger i kommunen Phu Xuan, distriktet Quan Hoa, provinsen Thanh Hoa , har en total investering på över 3 320 miljarder VND och byggnationen påbörjades i mars 2010. Projektet är investerat av Hoi Xuan VNECO Investment and Construction Joint Stock Company.

namn 23 518.jpg
Vattenkraftverket i Hoi Xuan har stått stilla sedan 2018. Foto: Le Duong

Enligt konstruktionen har vattenkraftverket Hoi Xuan en kapacitet på 102 MW, vilket gör det till ett stort vattenkraftprojekt som ingår i den nationella kraftutvecklingsplanen. Projektet består av tre produktionsenheter med en genomsnittlig årlig elproduktion på över 432 miljoner kWh.

Enligt planen kommer vattenkraftverket i Hoi Xuan att dämma upp floden för första gången runt oktober 2012, dämma upp floden för andra gången i slutet av 2013 och börja fylla reservoaren och generera el från den första turbinen i september samma år, med början i mitten av 2014.

Inledningsvis genomfördes projektet kraftfullt av investeraren, och arbetet fortskred snabbt. Projektet stoppades dock i slutet av 2014.

namn 20 515.jpg
Fabriken har installerat sitt elnät men är ännu inte i drift. Foto: Le Duong

Kort därefter förvärvade Dong Mekong Service - Trade - Production - Construction Co., Ltd. aktierna och blev huvudaktieägare i Hoi Xuan Power Investment and Construction Joint Stock Company, med en kontrollerande andel på 91 %.

För att säkra finansiering för att fortsätta projektet säkrade investeraren ett kommersiellt lån på 125 miljoner dollar från Goldman Sachs (USA) med en statlig garanti. Tack vare detta återupptogs byggandet 2017. I slutet av 2019 hade vattenkraftverket nått 93 % färdigställande. Vid denna tidpunkt började investeraren också stoppa projektet.

namn 22 519.jpg
Många byggprojekt är fortfarande oavslutade. Foto: Le Duong

Enligt ledarna i Quan Hoa-distriktet har vattenkraftsprojektet Hoi Xuan legat stilla sedan början av 2019. År 2024 tog investeraren in maskiner och arbetare för att återuppta byggandet, men bara i liten skala under en kort period innan det stoppades igen fram till nu.

Enligt distriktsledaren förväntades vattenkraftsprojektet initialt bidra avsevärt till den lokala utvecklingen. Projektet stoppades dock, vilket ledde till många negativa konsekvenser och påverkade livet för människorna i det område som drabbats av vattenkraftsreservoaren avsevärt.

namn 27 521.jpg
Projektets balkar har också stått oanvända i många år. Foto: Le Duong

Mer specifikt påverkas reservoarområdet för vattenkraftsprojektet Hoi Xuan av mer än 655 hektar mark, beläget i Mai Chau-distriktet (Hoa Binh-provinsen) och Quan Hoa-distriktet (Thanh Hoa-provinsen). Nästan 1 900 hushåll i dessa två områden är drabbade, varav cirka 500 hushåll måste flyttas till nya bostäder.

För närvarande står projektet inför olösta frågor relaterade till markersättning och omlokalisering. Byggenheten har ännu inte återställt vissa vägar för att undvika översvämningar; många vägar är fortfarande ofärdiga; och den beräknade kostnaden för att bygga offentliga anläggningar som skolor och hälsocentraler har ännu inte betalats, vilket uppgår till tiotals miljarder dong.

namn 26 523.jpg
Företagets administrativa byggnad. Foto: Le Duong

Mot bakgrund av denna situation har folkkommittén i Thanh Hoa-provinsen upprepade gånger föreslagit att ministerier och myndigheter snarast hittar lösningar för att lösa problemen så att projektet kan startas om och människor kan stabilisera sina liv och sin produktion.

"På kort sikt hoppas vi att alla myndighetsnivåer kommer att använda budgetmedel för att stödja byggandet av offentliga arbeten för folket. På lång sikt ber vi Hoi Xuan Power Investment and Construction Joint Stock Company att fokusera på att anlägga kapital för att fortsätta genomföra projektet och sätta det i drift, i syfte att stabilisera människors liv, bidra till att säkerställa energitrygghet och främja ekonomisk utveckling", sa distriktsledaren.

Banker står inför kapitalbegränsningar vid vattenkraftsprojektet Hoi Xuan.

En rapport från den nationella styrkommittén för kraftutveckling i mars 2023 nämnde också detta projekt som ett utmärkt exempel på försenade framsteg. Vid den tidpunkten hade de viktigaste byggmomenten nått ungefär över 98 % färdigställande. Hoi Xuan Power Investment and Construction Joint Stock Company (VNECO) återupptog byggandet i november 2022, inklusive färdigställandet av anläggningens arkitektur och byggandet av en bro över utskovet.

Projektutvecklaren åtog sig sedan att färdigställa och driftsätta anläggningen i slutet av första kvartalet 2024.

I ett senare dokument uppgav dock industri- och handelsministeriet att de hade mottagit tre rapporter från VNECO Hoi Xuan. Företaget hade dock bara presenterat en plan för att komplettera finansieringen för att fortsätta genomföra det återstående arbetet i projektet.

Enligt VietNamNets undersökning har Agribank för närvarande nästan 700 miljarder VND (inklusive kapitalbelopp och ränta) bundna i vattenkraftsprojektet Hoi Xuan och har vidtagit åtgärder för att auktionera ut denna skuld.

Mer specifikt tillkännagav Agribank Branch 8 den 16 oktober 2024 att de valt ut en auktionsorganisation för att sälja skuld nummer 913 från Hoi Xuan VNECO Investment and Construction Joint Stock Company enligt kreditavtal nummer 1702-LAV-201500270 daterat 8 april 2015.

Den totala utestående skulden per den 26 september 2024 var över 689 miljarder VND, inklusive 436,2 miljarder VND i kapitalbelopp och över 252,7 miljarder VND i upplupen ränta. Denna skuld auktionerades ut av Agribank med ett utgångspris på över 706 miljarder VND.

Säkerheten för skulden består av sex pantsatta tillgångar. Bland dessa finns över 31,2 miljoner aktier som innehas av befintliga aktieägare, inklusive Dong Mekong Construction and Trading Service Company Limited, Vietnam Electricity Construction Corporation och flera andra aktieägare. Dessa aktier pantsattes enligt ett kontrakt daterat 9 april 2015, med ett totalt värde på över 312 miljarder VND, vilket säkerställde en skuld på över 234 miljarder VND, och registrerades som säkerhet vid Transaction and Asset Registration Center i Ho Chi Minh-staden den 13 april 2015.

Dessutom inkluderar säkerheten även värdet av det oavslutade grundläggande byggnadsarbetet för vattenkraftsprojektet Hoi Xuan vid olika tidpunkter.

Mer specifikt hade byggnadsarbetet som slutfördes och godkändes fram till den 7 april 2015 ett totalt säkerhetsvärde på 107 miljarder VND, vilket säkrade en skuld på 80,25 miljarder VND.

Volymen av byggarbeten som slutförts och godkänts fram till den 3 augusti 2015 har ett säkerhetsvärde på 90 miljarder VND, vilket säkrar en utestående skuld på 67,5 miljarder VND.

På samma sätt hade byggnadsarbetena som slutfördes och godkändes den 17 september 2015, 31 oktober 2015 och 30 november 2015 totala säkerhetsvärden på 49 miljarder VND, 71 miljarder VND respektive 15 miljarder VND, vilket säkrade motsvarande utestående skulder på 36,75 miljarder VND, 53,25 miljarder VND och 11,25 miljarder VND.

Dessa fastigheter registrerades alla som inteckningar hos fastighetsregistreringscentret i Ho Chi Minh-staden vid tidpunkten för kontraktets undertecknande.

Att Agribank Branch 8 säljer denna skuld återspeglar det utdragna dödläget för vattenkraftsprojektet Hoi Xuan, som påbörjades 2010 men fortfarande är oavslutat.

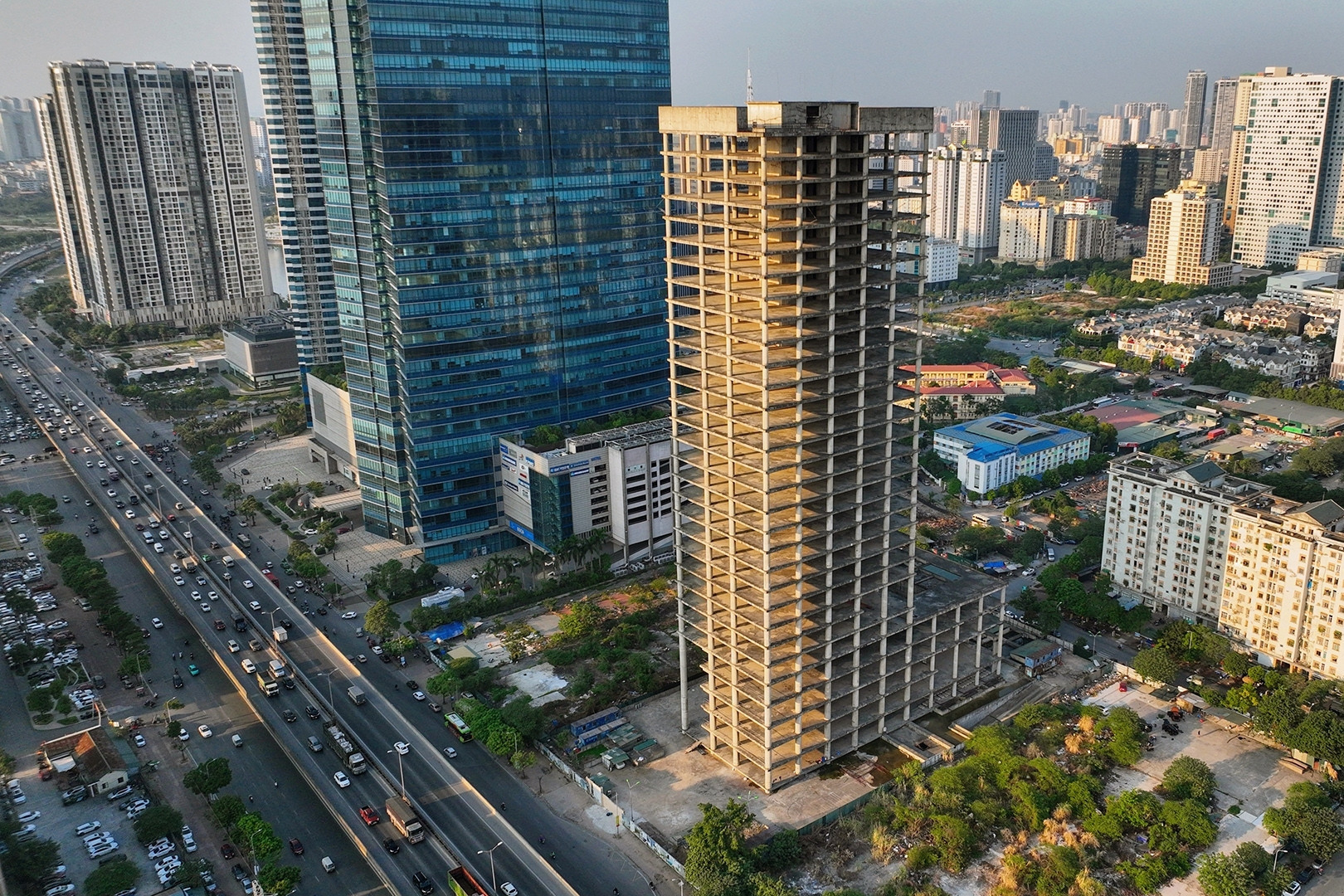

Det turbulenta ödet för det miljarddollars "skelettformade" tornet under den centrala styrkommitténs övervakning : Vicem-tornet har upplevt en turbulent period, där man först försökt sälja det men misslyckats, sedan försökt "återuppliva" det och återuppta det i bruk. Grundorsaken härrör från felberäkningar redan från projektets ursprungliga investering.
Det gemensamma för de fyra biljoner dong-projekten som den centrala styrkommittén övervakar – Vicems centrala verksamhetsbyggnad, vattenkraftsprojektet Hoi Xuan, utrikesministeriets byggprojekt och delprojekt 2 (Lim - Pha Lai) – är att de alla har investeringar på flera biljoner dong men har dragit ut på tiden i många år och förblir oavslutade.

Källa: https://vietnamnet.vn/thuy-dien-hoi-xuan-vao-dien-ban-chi-dao-tu-theo-doi-chua-ro-ngay-hoi-xuan-2384686.html
