لام ڈونگ صوبے کے ذریعے قومی شاہراہ 28B کی تزئین و آرائش اور اپ گریڈیشن کے منصوبے کو وزارت تعمیرات نے فیصلہ نمبر 1495/QD-BGTVT، مورخہ 16 نومبر 2023 میں منظوری دی تھی۔ اس منصوبے کی کل لمبائی 68 کلومیٹر ہے اور اس پر 1,435 بلین VND کی کل سرمایہ کاری ہے۔
پروجیکٹ کا سرمایہ کار ویتنام روڈ ایڈمنسٹریشن ہے۔ پراجیکٹ کا انتظام براہ راست پراجیکٹ مینجمنٹ بورڈ 5 کے ذریعے کیا جاتا ہے۔ تعمیراتی کام اپریل 2024 میں شروع ہوا، دسمبر 2025 میں مکمل ہونے کی امید ہے، اور منصوبے کی تکمیل کے تمام طریقہ کار کو 2026 میں حتمی شکل دی جائے گی۔

لام ڈونگ صوبے کی پیپلز کمیٹی زمین کی منظوری کے لیے ذمہ دار یونٹ ہے۔ پورے منصوبے سے 980 گھران متاثر ہوتے ہیں۔ آج تک، 68 کلومیٹر میں سے 62 کے لیے زمین کی منظوری مکمل ہو چکی ہے، جو 91.17 فیصد تک پہنچ گئی ہے۔

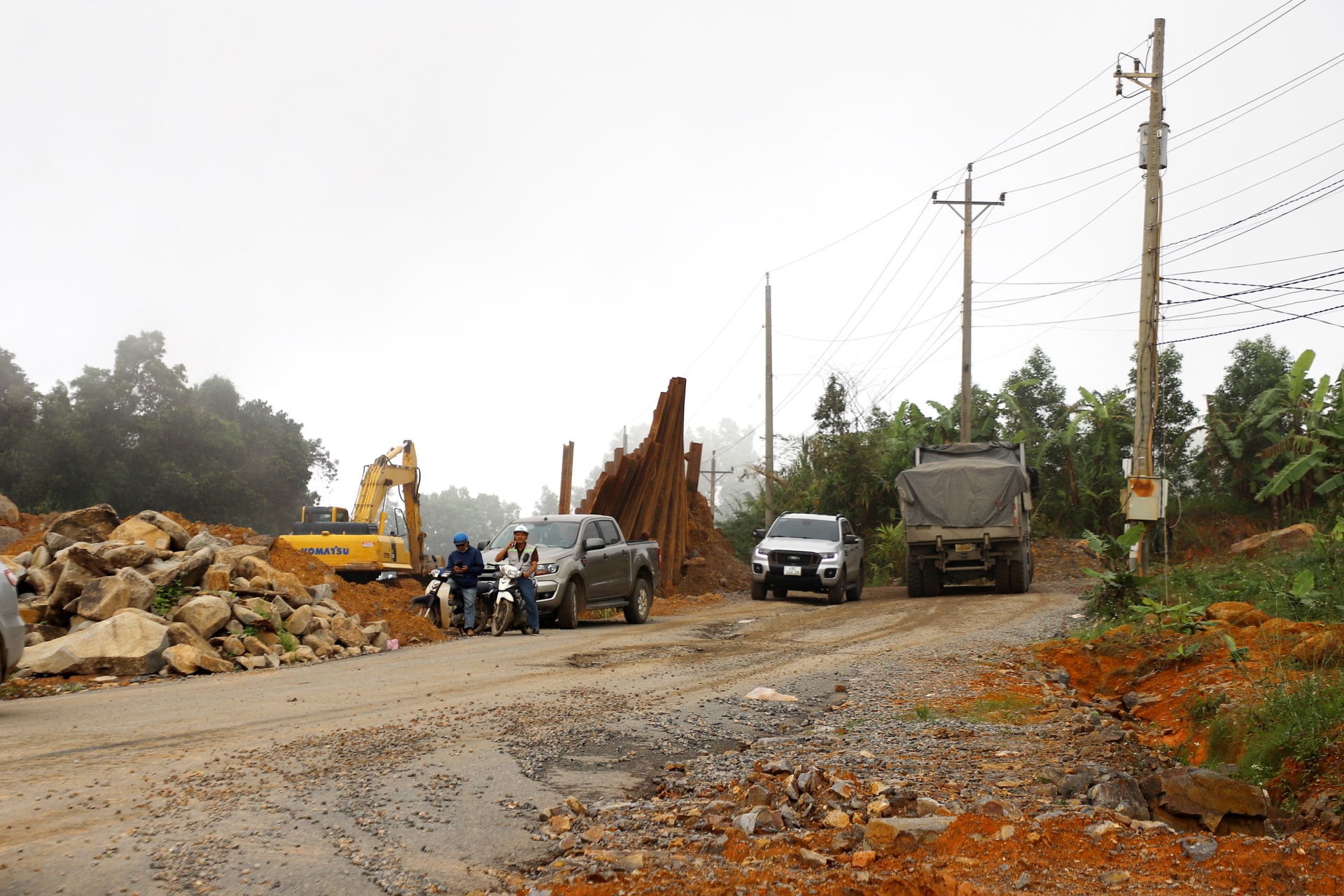

سائٹ سے سرمایہ کاروں کی رپورٹ کے مطابق، تعمیراتی یونٹس اس وقت ان علاقوں کے اندر کام کر رہے ہیں جہاں اراضی حوالے کی گئی ہے۔

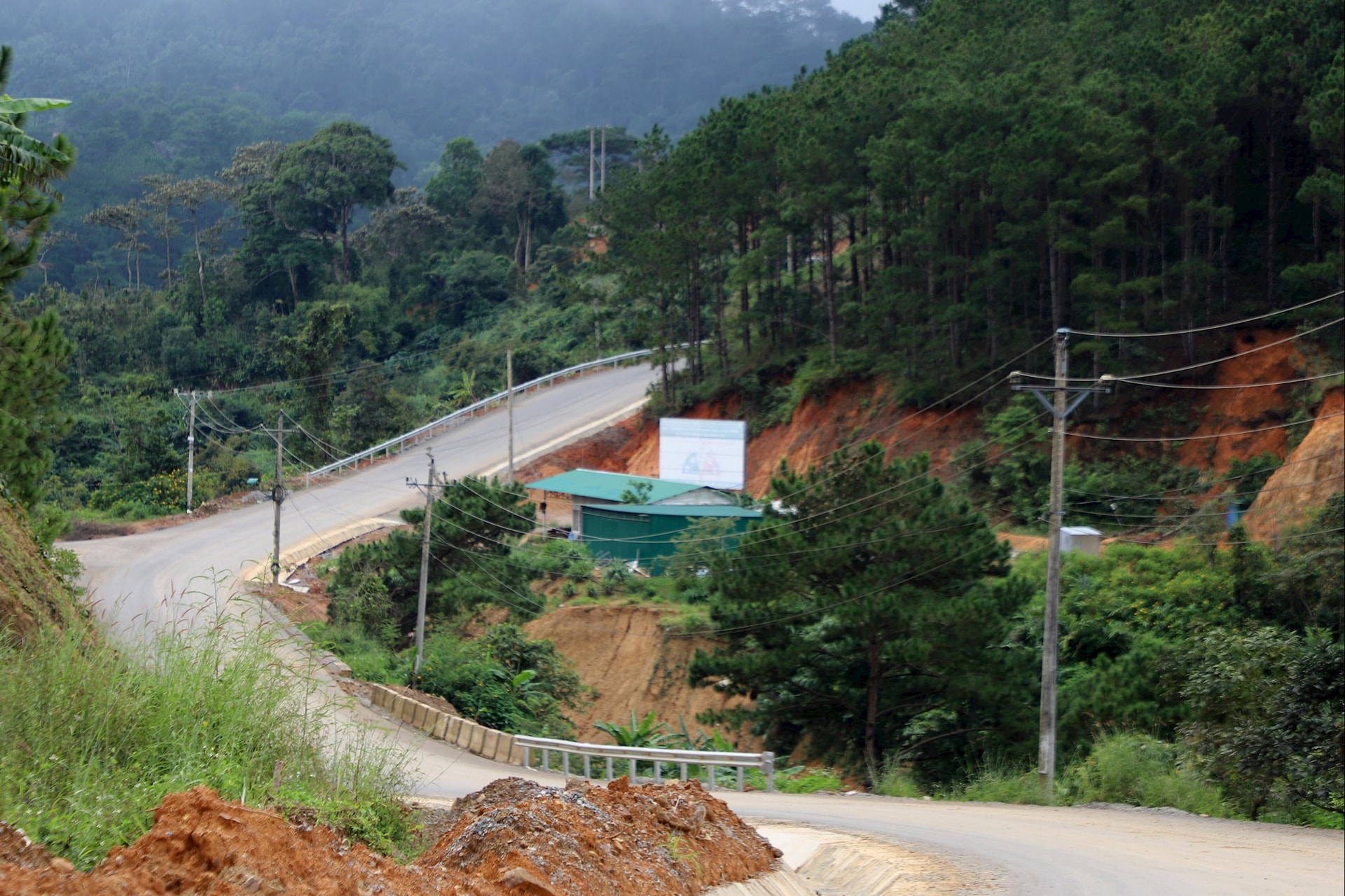

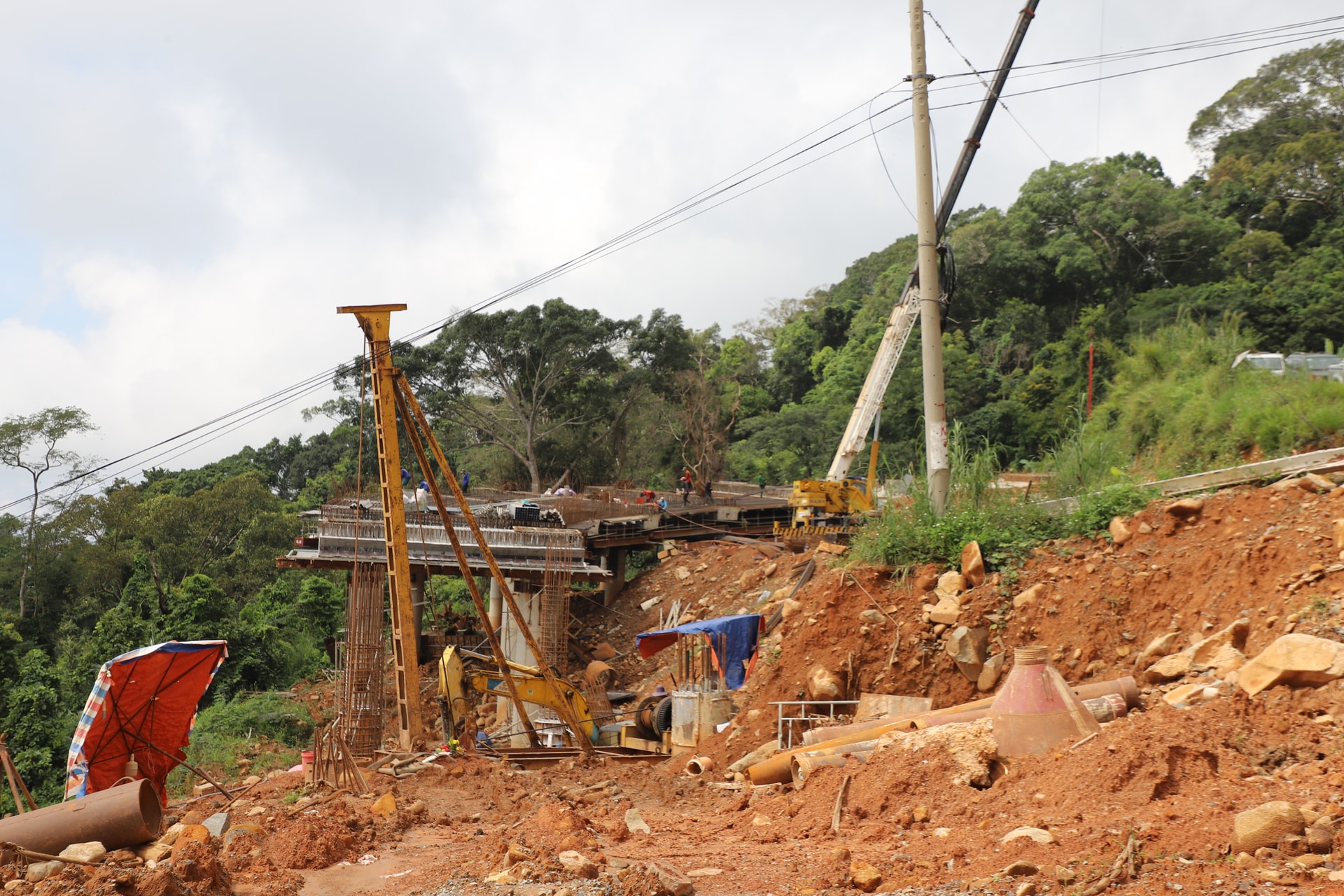

پسے ہوئے پتھر کی بنیادی تہہ کے لیے تعمیراتی پیشرفت 44/62 کلومیٹر تک پہنچ گئی ہے۔ کمپیکٹڈ اسفالٹ کنکریٹ کی ہمواری تقریباً 37/62 کلومیٹر تک مکمل ہو چکی ہے۔

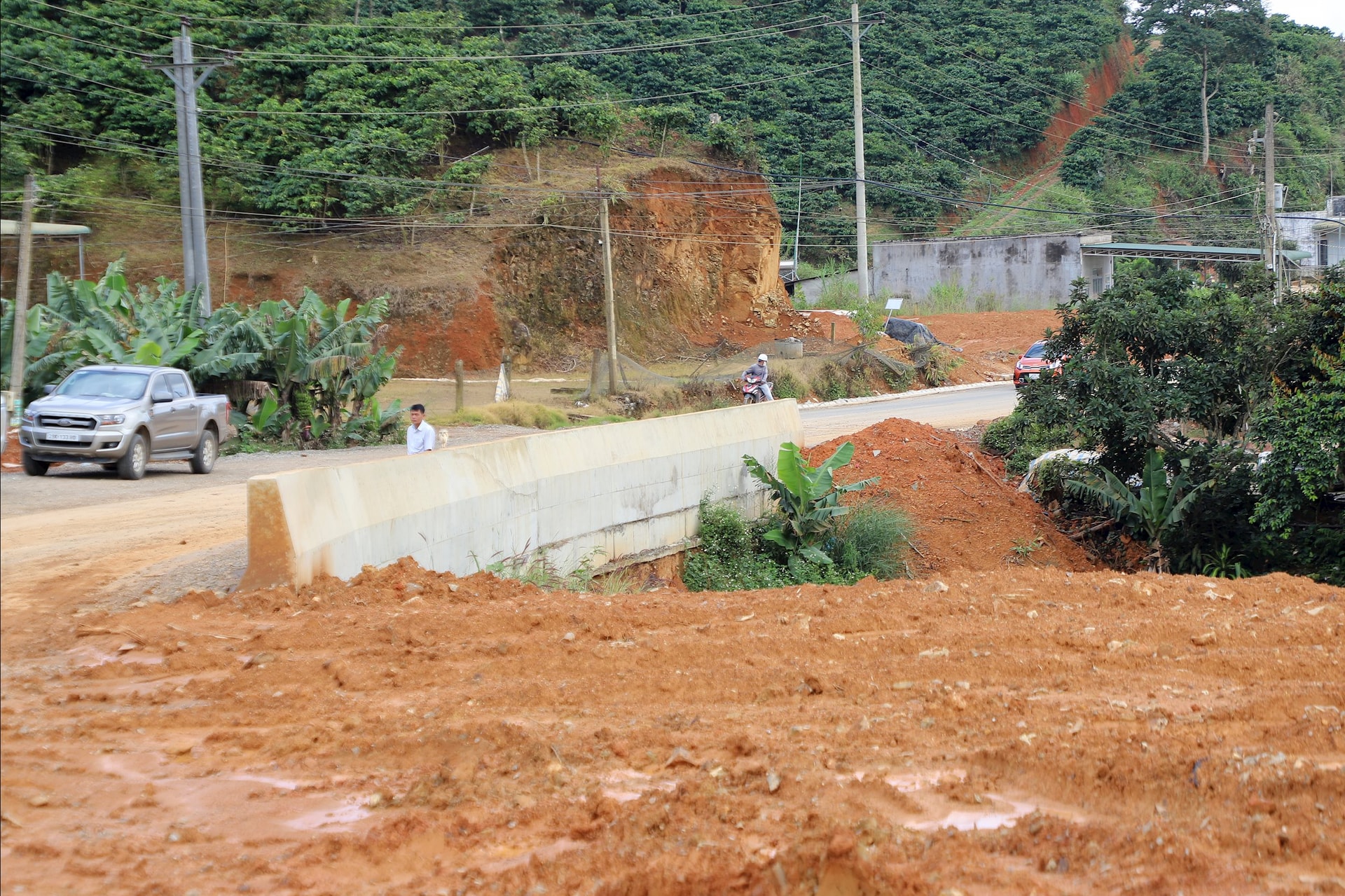

تاہم، مینجمنٹ یونٹ کی رپورٹ کے مطابق، بہت سے حصوں میں جہاں زمین مقامی حکام کے حوالے کی گئی ہے، تعمیراتی پیشرفت ضروریات کو پورا نہیں کر سکی ہے۔
وجہ یہ ہے کہ روٹ کے کچھ حصوں میں تعمیراتی یونٹ نے ابھی تک تعمیراتی جگہ پر مناسب مشینری، آلات اور اہلکار تعینات نہیں کیے ہیں۔
