ایڈیٹر کا نوٹ:
بدعنوانی، فضلہ اور منفیت کی روک تھام اور مقابلہ کرنے کے لیے سنٹرل اسٹیئرنگ کمیٹی کی قائمہ کمیٹی نے فضلے کی علامات والے 4 کیسز اور واقعات کو نگرانی اور سمت کے تحت رکھنے پر اتفاق کیا، یعنی آپریشن اینڈ ٹریڈ سینٹر بلڈنگ کا منصوبہ، ویتنام سیمنٹ کارپوریشن (Vicem)؛ Hoi Xuan ہائیڈرو پاور پروجیکٹ، Thanh Hoa صوبہ؛ وزارت خارجہ کے ہیڈ کوارٹر کی تعمیر کا منصوبہ؛ ذیلی پروجیکٹ 2 (لم - فا لائی)، ین ویین - فا لائی - ہا لانگ - کی لین ریلوے پروجیکٹ کا حصہ۔

یہ وہ تمام منصوبے ہیں جو کئی سالوں سے چل رہے ہیں، نامکمل/صرف جزوی طور پر مکمل ہیں اور سنگین ضائع ہونے کے آثار دکھاتے ہیں۔

Hoi Xuan ہائیڈرو پاور پراجیکٹ Phu Xuan Commune، Quan Hoa District، Thanh Hoa صوبہ میں واقع ہے جس کی کل سرمایہ کاری 3,320 بلین VND سے زیادہ ہے، اور اس نے مارچ 2010 میں تعمیر شروع کی ہے۔ اس منصوبے کی سرمایہ کاری Hoi Xuan الیکٹرسٹی انویسٹمنٹ اینڈ کنسٹرکشن جوائنٹ اسٹاک کمپنی VNECO نے کی ہے۔

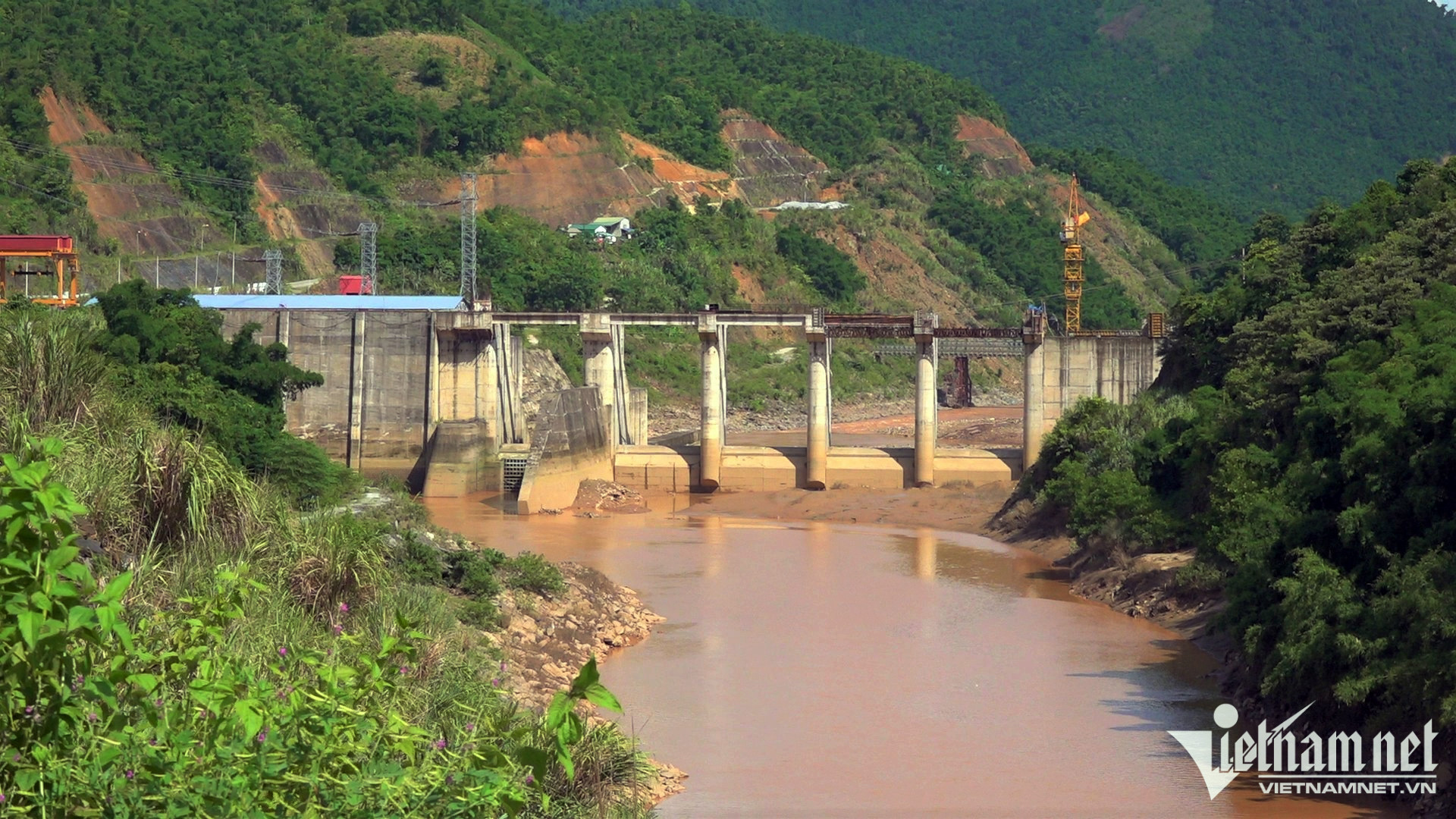

نام 23 518.jpg
Hoi Xuan ہائیڈرو پاور پلانٹ 2018 سے اب تک "شیلف" ہے۔ تصویر: لی ڈونگ

ڈیزائن کے مطابق، Hoi Xuan ہائیڈرو پاور پلانٹ کی صلاحیت 102 میگاواٹ ہے، یہ نیشنل پاور پلاننگ کے تحت ایک بڑا پن بجلی منصوبہ ہے۔ یہ پروجیکٹ تین یونٹوں کے ساتھ بنایا گیا ہے، جس کی اوسط سالانہ بجلی کی پیداوار 432 ملین kWh سے زیادہ ہے۔

منصوبے کے مطابق اکتوبر 2012 کے آس پاس ہوئی شوان ہائیڈرو پاور پلانٹ پہلی بار بہاؤ کو روک دے گا، 2013 کے آخر میں دوسری بار بہاؤ کو روکے گا، 2014 کے وسط تک آبی ذخائر پانی ذخیرہ کرے گا اور اسی سال ستمبر میں یونٹ نمبر ایک سے بجلی پیدا کرے گا۔

منصوبے کے آغاز میں سرمایہ کار نے بھرپور طریقے سے تعمیرات کیں اور کام کا بوجھ بھی تیزی سے ختم کیا گیا۔ تاہم 2014 کے آخر میں یہ منصوبہ روک دیا گیا۔

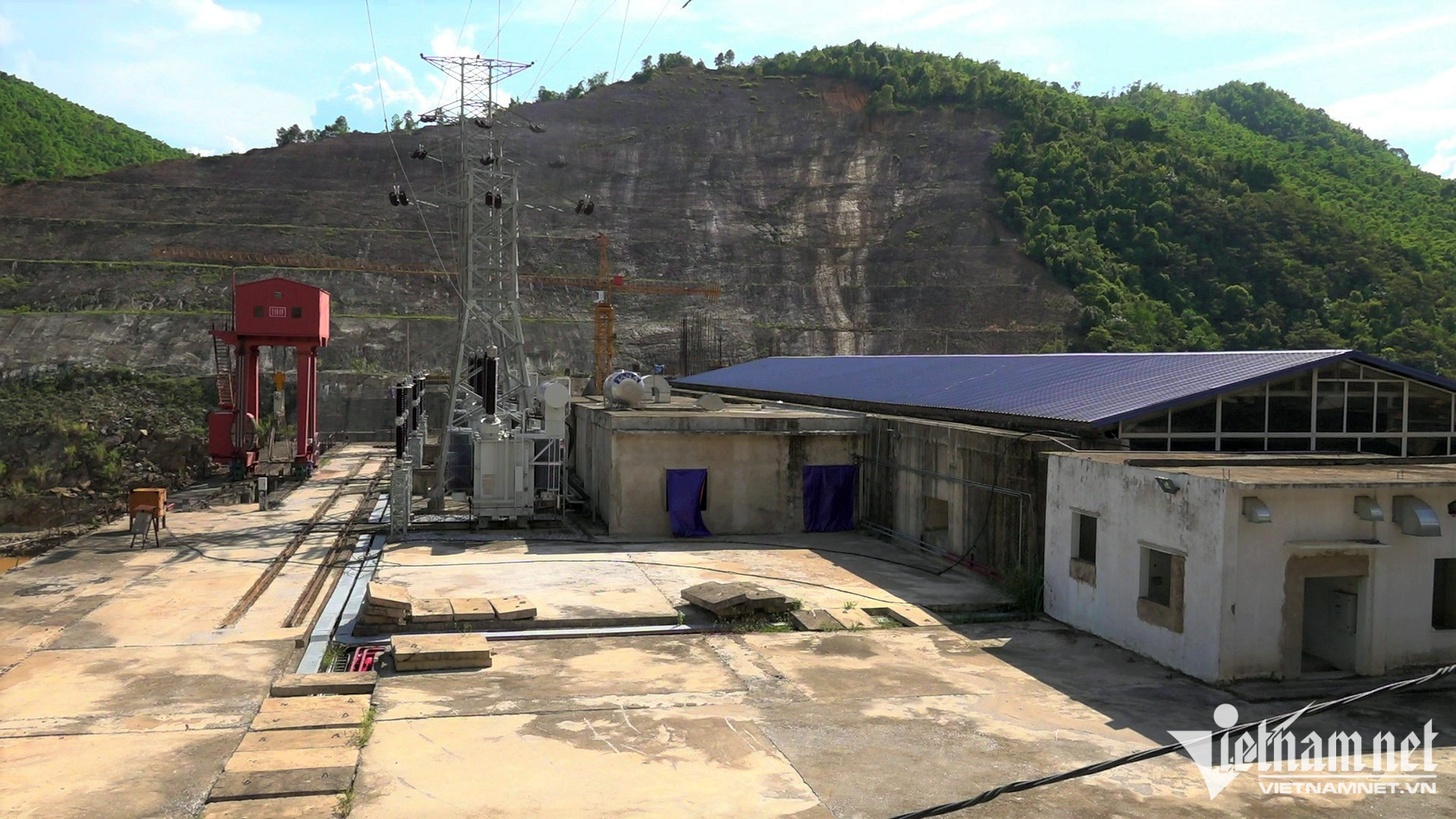

نام 20 515.jpg
فیکٹری میں پاور گرڈ سسٹم لگا ہوا ہے لیکن ابھی تک کام نہیں کر سکتا۔ تصویر: لی ڈونگ

اس کے فوراً بعد، ڈونگ میکونگ سروس - ٹریڈ - پروڈکشن - کنسٹرکشن کمپنی لمیٹڈ نے حصص واپس خرید لیے اور ہوئی شوان الیکٹرسٹی انویسٹمنٹ اینڈ کنسٹرکشن جوائنٹ اسٹاک کمپنی کی بڑی شیئر ہولڈر بن گئی، جس کے کنٹرولنگ حصص کا 91% ہے۔

اس منصوبے پر عمل درآمد جاری رکھنے کے لیے سرمایہ رکھنے کے لیے، سرمایہ کار کو حکومت نے گولڈمین سیکس (USA) سے 125 ملین امریکی ڈالر کے تجارتی قرض کی ضمانت دی تھی۔ اس کی بدولت، منصوبہ 2017 سے دوبارہ تعمیر ہوتا رہا۔ 2019 کے آخر تک، ہائیڈرو پاور پلانٹ نے منصوبے کے حجم کا 93 فیصد حاصل کر لیا تھا۔ اس وقت سرمایہ کار نے بھی اس منصوبے کو روکنا شروع کر دیا۔

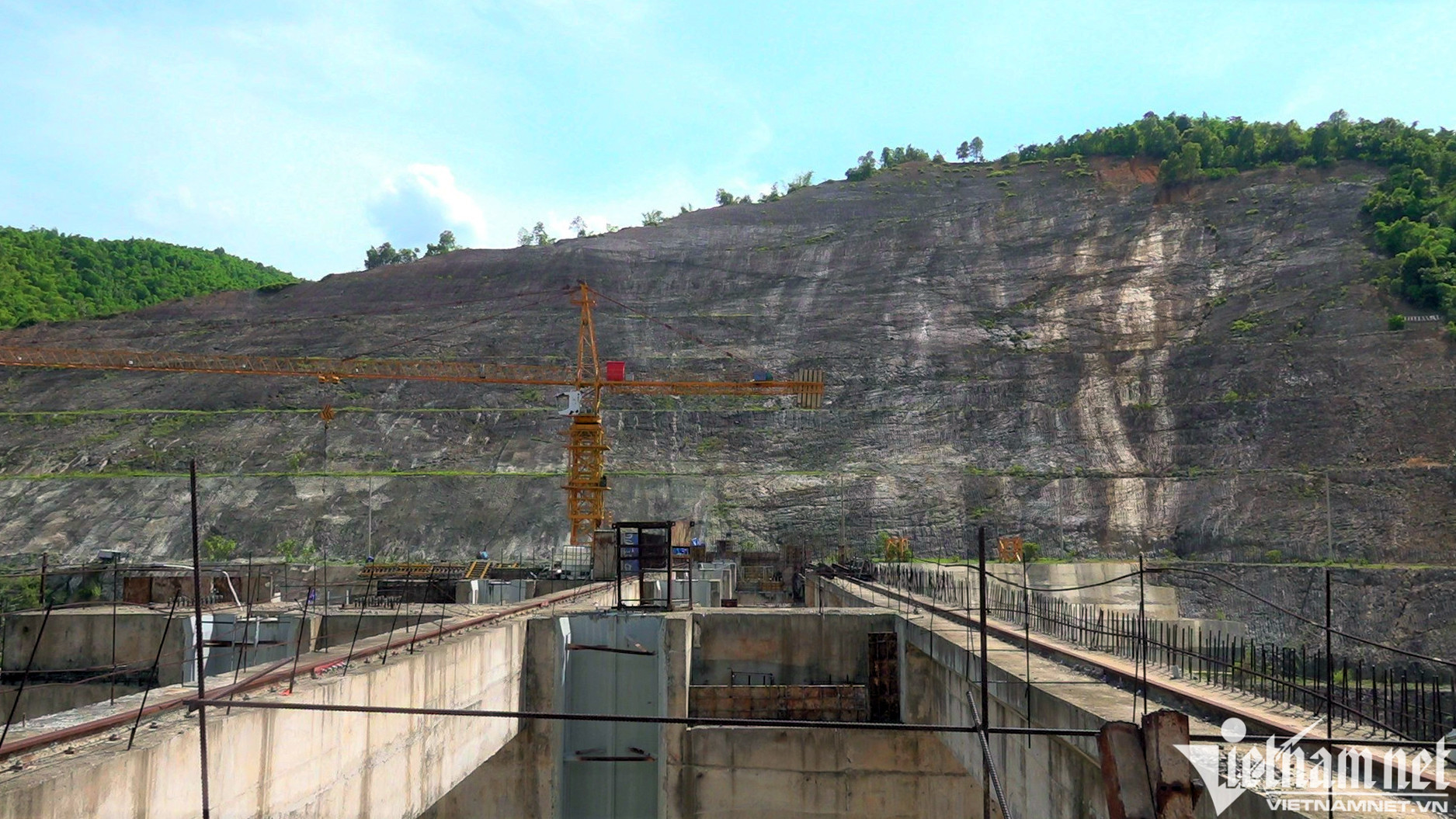

نام 22 519.jpg
کئی تعمیراتی منصوبے ابھی تک نامکمل ہیں۔ تصویر: لی ڈونگ

کوان ہوآ ضلع کے رہنما کے مطابق، ہوئی شوان ہائیڈرو پاور پراجیکٹ نے 2019 کے آغاز سے تعمیراتی کام روک دیا۔ 2024 میں، سرمایہ کار نے مشینری اور کارکنوں کو دوبارہ تعمیر شروع کرنے کی اجازت دی، لیکن صرف تھوڑے وقت کے لیے ہی کام کیا اور پھر اب تک روک دیا گیا۔

ضلعی رہنما کے مطابق، ابتدائی طور پر ہائیڈرو پاور پراجیکٹ سے مقامی ترقی میں اہم کردار ادا کرنے کی امید تھی۔ تاہم، اس منصوبے کو روک دیا گیا، جس کے نتیجے میں بہت سے نتائج برآمد ہوئے اور ہائیڈرو پاور کے ذخائر سے متاثرہ علاقے کے لوگوں کی زندگیوں کو نمایاں طور پر متاثر کیا۔

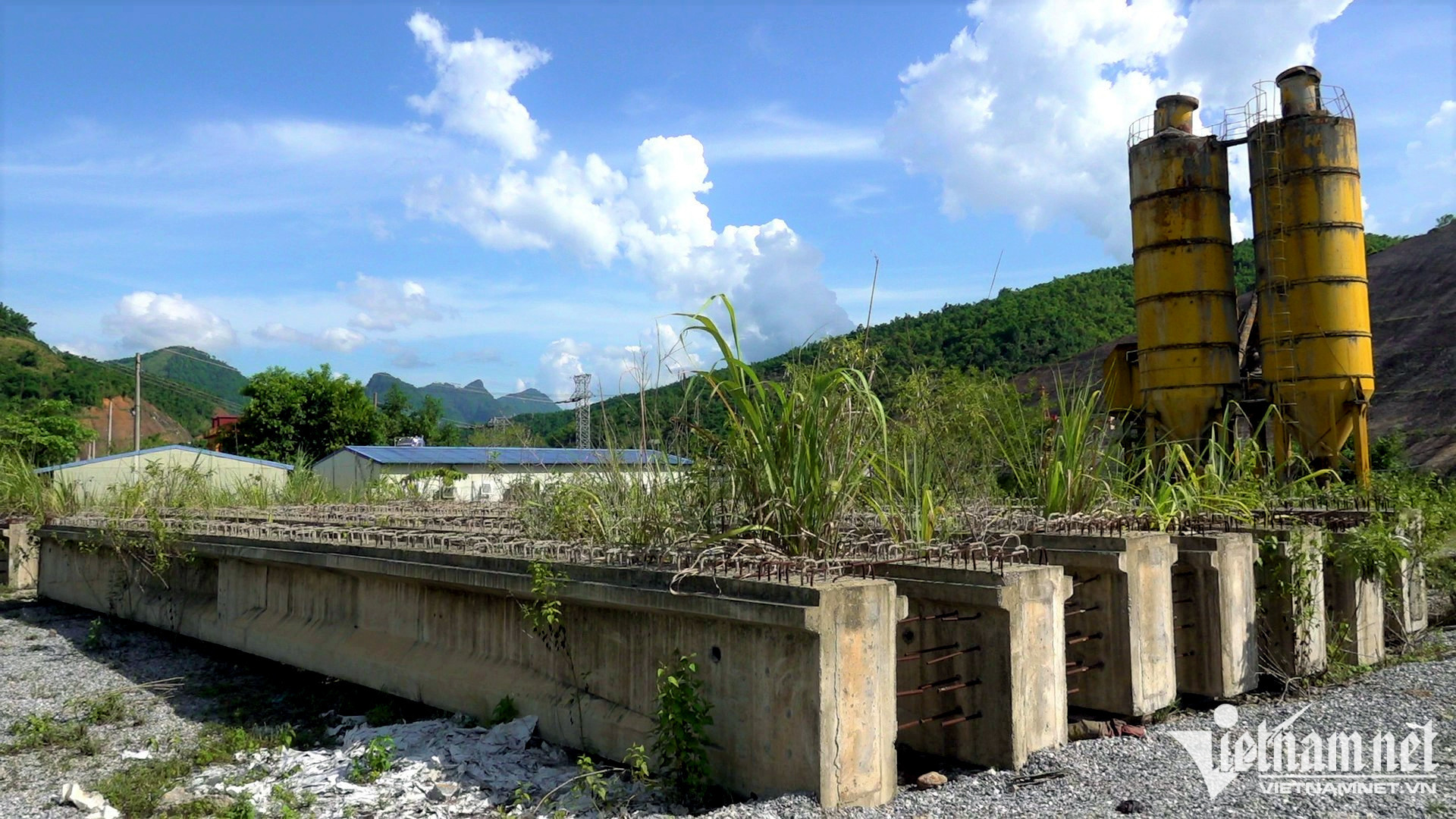

نام 27 521.jpg
منصوبے کے بیم بھی کئی سالوں سے غیر استعمال شدہ پڑے ہیں۔ تصویر: لی ڈونگ

خاص طور پر، ہوئی شوان ہائیڈرو پاور پراجیکٹ کے ذخائر کے علاقے میں 655 ہیکٹر سے زیادہ رقبہ متاثر ہوا، مائی چاؤ ضلع (ہوآ بن) اور کوان ہوا ضلع (تھن ہو) میں۔ ان دو علاقوں میں تقریباً 1,900 گھرانے متاثر ہوئے جن میں سے تقریباً 500 گھرانوں کو نئی رہائش گاہوں میں دوبارہ آباد کرنا پڑا۔

فی الحال، پراجیکٹ اب بھی موجود ہے، سائٹ کی منظوری اور دوبارہ آبادکاری کے انتظامات کے معاوضے کے ساتھ پھنسا ہوا ہے۔ تعمیراتی یونٹ نے ابھی تک سیلاب سے بچنے کے کچھ راستے مکمل نہیں کیے ہیں۔ بہت سی سڑکیں زیر تعمیر ہیں۔ اور عوامی کاموں جیسے اسکولوں، میڈیکل اسٹیشنوں وغیرہ کے تعمیراتی اخراجات، جن کا تخمینہ دسیوں ارب VND ہے، ادا نہیں کیا گیا ہے۔

نام 26 523.jpg
کمپنی کی ایگزیکٹو بلڈنگ۔ تصویر: لی ڈونگ

مذکورہ صورتحال کا سامنا کرتے ہوئے، تھانہ ہووا صوبے کی عوامی کمیٹی نے وزارتوں اور شاخوں کو بار بار تجویز دی ہے کہ وہ جلد ہی رکاوٹوں کو دور کرنے کے لیے حل نکالیں تاکہ پروجیکٹ دوبارہ شروع ہو سکے، تاکہ لوگ اپنی زندگی اور پیداوار کو مستحکم کر سکیں۔

"مختصر مدت میں، ہم امید کرتے ہیں کہ تمام سطحیں لوگوں کے لیے سول ورکس کی تعمیر میں مدد کے لیے بجٹ کا استعمال کریں گی۔ طویل مدتی میں، ہم درخواست کرتے ہیں کہ Hoi Xuan پاور انویسٹمنٹ اینڈ کنسٹرکشن جوائنٹ سٹاک کمپنی اس منصوبے پر عمل درآمد جاری رکھنے کے لیے سرمائے کا بندوبست کرنے پر توجہ مرکوز کرے، تاکہ لوگوں کی زندگیوں کو مستحکم کیا جا سکے، توانائی کے تحفظ اور معاشی ترقی کو یقینی بنانے میں اپنا کردار ادا کیا جائے،" ضلعی رہنما نے کہا۔

ہوئی شوان ہائیڈرو پاور پراجیکٹ میں بینکوں کے سرمائے کے ساتھ پھنسے ہوئے ہیں۔

مارچ 2023 میں نیشنل اسٹیئرنگ کمیٹی برائے پاور ڈویلپمنٹ کی رپورٹ میں بھی اس پروجیکٹ کو سست پیش رفت کی ایک عام مثال قرار دیا گیا ہے۔ اس وقت، اہم تعمیراتی اشیاء حجم کے تقریباً 98 فیصد تک پہنچ گئیں۔ VNECO Hoi Xuan پاور انویسٹمنٹ اینڈ کنسٹرکشن جوائنٹ اسٹاک کمپنی نے نومبر 2022 سے تعمیر دوبارہ شروع کی، جس میں درج ذیل کام شامل ہیں: فیکٹری کے فن تعمیر کو مکمل کرنا، سپل وے پر ٹریفک پل کی تعمیر۔

اس کے بعد پروجیکٹ کے سرمایہ کار نے 2024 کی پہلی سہ ماہی کے اختتام تک فیکٹری کو مکمل کرنے اور چلانے کا عہد کیا۔

لیکن بعد میں ایک دستاویز میں، صنعت اور تجارت کی وزارت نے کہا: وزارت کو VNECO Hoi Xuan سے 3 رپورٹس موصول ہوئی ہیں۔ تاہم، کمپنی نے پراجیکٹ کے بقیہ کام پر عمل درآمد جاری رکھنے کے لیے سرمائے کی تکمیل کے لیے صرف ایک مالی منصوبہ تجویز کیا ہے۔

PV.VietNamNet کی تحقیقات کے مطابق، Agribank اس وقت Hoi Xuan ہائیڈرو پاور پراجیکٹ میں تقریباً 700 بلین VND سرمایہ (بشمول اصل اور سود) کے ساتھ پھنسا ہوا ہے اور اس نے اس قرض کی نیلامی کے لیے کارروائی کی ہے۔

خاص طور پر، 16 اکتوبر 2024 کو، Agribank برانچ 8 نے VNECO Hoi Xuan الیکٹرسٹی انویسٹمنٹ اینڈ کنسٹرکشن جوائنٹ اسٹاک کمپنی کے قرض نمبر 913 کو کریڈٹ کنٹریکٹ نمبر 1702-LAV-201500270 مورخہ 8 اپریل 2015 کے تحت نیلام کرنے کے لیے ایک تنظیم کے انتخاب کا اعلان کیا۔

26 ستمبر 2024 تک کل بقایا قرض 689 بلین VND سے زیادہ ہے، جس میں اصل قرض 436.2 بلین VND ہے، عارضی سود کا قرض 252.7 بلین VND سے زیادہ ہے۔ یہ قرض ایگری بینک نے 706 بلین VND سے زیادہ کی ابتدائی قیمت کے ساتھ نیلام کیا ہے۔

قرض کی ضمانت میں 6 رہن رکھے گئے اثاثے شامل ہیں۔ قابل ذکر بات یہ ہے کہ موجودہ شیئر ہولڈرز کے 31.2 ملین سے زیادہ شیئرز ہیں، جن میں ڈونگ میکونگ کنسٹرکشن پروڈکشن ٹریڈنگ سروسز کمپنی لمیٹڈ، ویتنام الیکٹرسٹی کنسٹرکشن جوائنٹ اسٹاک کارپوریشن اور کچھ دوسرے شیئر ہولڈرز شامل ہیں۔ یہ حصص 9 اپریل 2015 کے معاہدے کے تحت رہن رکھے گئے ہیں جن کی کل مالیت VND 312 بلین سے زیادہ ہے، جس سے VND 234 بلین سے زیادہ کے بقایا قرض کو یقینی بنایا گیا ہے اور 13 اپریل 2015 کو ہو چی منہ سٹی میں سنٹر فار رجسٹریشن آف ٹرانزیکشنز اینڈ اثاثوں میں رہن کے طور پر رجسٹر کیا گیا تھا۔

اس کے علاوہ، کولیٹرل میں مختلف اوقات میں ہوئی شوان ہائیڈرو پاور پروجیکٹ کے نامکمل تعمیراتی حجم کی قیمت بھی شامل ہے۔

خاص طور پر، 7 اپریل 2015 تک منظور شدہ تعمیراتی حجم کی کل رہن کی قیمت 107 بلین VND ہے، جو 80.25 بلین VND کے بقایا قرض کو یقینی بناتا ہے۔

3 اگست 2015 تک منظور شدہ تعمیراتی حجم کی رہن کی قیمت 90 بلین VND ہے، جو 67.5 بلین VND کے بقایا قرض کو یقینی بناتا ہے۔

اسی طرح، 17 ستمبر، 2015، 31 اکتوبر، 2015 اور 30 ​​نومبر، 2015 کو قبول کیے گئے تعمیراتی حجم میں بالترتیب VND 49 بلین، VND 71 بلین اور VND 15 بلین کی کل رہن کی قیمت ہے، جس سے VND بلین VND اور VND بلین 365 بلین VND کے بقایا قرض کو یقینی بنایا گیا ہے۔ 11.25 بلین۔

یہ تمام اثاثے معاہدہ پر دستخط کے وقت ہو چی منہ سٹی میں لین دین اور اثاثوں کے رجسٹریشن کے مرکز میں رہن کے طور پر رجسٹرڈ ہیں۔

حقیقت یہ ہے کہ ایگری بینک کی برانچ 8 اس قرض کو بیچ رہی ہے، ہوئی شوان ہائیڈرو پاور پروجیکٹ کے طویل تعطل کو ظاہر کرتا ہے، جس کی تعمیر 2010 میں شروع ہوئی تھی لیکن ابھی تک مکمل نہیں ہوئی۔

"ننگی ہڈیوں" ٹریلین ڈالر کے ٹاور کی آوارہ قسمت کی نگرانی مرکزی اسٹیئرنگ کمیٹی کر رہی ہے ۔ Vicem ٹاور ایک آوارہ قسمت سے گزرا ہے جب اسے ناکام طور پر فروخت کرنے کے لئے کہا گیا تھا، پھر "دوبارہ زندہ" اور استعمال میں لانا چاہتا تھا۔ اس کی وجہ پراجیکٹ میں سرمایہ کاری کے وقت سے ہی غلط حساب کتاب ہے۔
وائسم آپریشن سینٹر بلڈنگ، ہوئی شوان ہائیڈرو پاور پراجیکٹ، وزارت خارجہ کے دفتر کی عمارت کا تعمیراتی منصوبہ، اور سب پروجیکٹ 2 (لم - فا لائ) کی مرکزی اسٹیئرنگ کمیٹی کی نگرانی میں 4 ٹریلین ڈالر کے میگا پراجیکٹس کا مشترک نکتہ یہ ہے کہ ان میں سرمایہ کاری کا پیمانہ ہے اور گزشتہ کئی سالوں سے کئی ٹریلین تک مکمل نہیں ہو سکے ہیں۔
