A Bac Giang Vízerőmű Projekt (Vang Puoc), Quy Hoa községben, 2025 második negyedévének végén indult újra (több mint 10 évnyi építési szünet után). A projekt teljes beruházása 670 milliárd VND, beépített kapacitása 14 MW, a projekt befektetője a Hai Ly Construction Investment Consulting Joint Stock Company (a befektető 2024 végén vásárolta meg a projektet). Az ütemterv szerint a befektető vállalta, hogy 2027 végére befejezi a beruházást és megkezdi az áramtermelést.
A befektető a projektet 2025 júniusa és októbere között valósította meg, amikor a 11-es vihar miatt súlyos katasztrófába ütközött. Az acélszerkezetű toronydaru rendszer összeomlott és ki kellett cserélni, az árvíz pedig egy 60 m3/óra kapacitású betonkeverő állomást és több mint 200 m3 anyagot, például homokot és követ sodort el. A teljes kár meghaladta a 3 milliárd VND-t.
Az építési tevékenységek gyors helyreállítása érdekében a befektető utasította a vállalkozókat a helyszín megtisztítására, berendezések és anyagok beszerzésére, valamint a toronydaru és a betonkeverő állomás újbóli telepítésére. Tran Duc Ly, a Hai Ly Építőipari Befektetési Tanácsadó Részvénytársaság vezérigazgatója megosztotta: A vállalat tapasztalattal rendelkezik, és nagyon körültekintően jár el az építkezések megvalósításában, de a természeti katasztrófák gyors lefolyása miatt a vállalat nem tudta időben kezelni azokat. A termelés átszervezése érdekében a vállalat áttekintette és felmérte az összes kárt, és tervet készített a termelés átszervezésére, hogy a projekt ne csúszzon az ütemtervhez képest.
Ennek megfelelően a befektető együttműködött a vállalkozókkal, további forrásokat biztosított a berendezések újratelepítéséhez, és folytatta a vállalkozók számára az építési területen végzett munkálatok előlegezését. Ezzel egyidejűleg a befektető hazai és külföldi vállalkozókkal is együttműködött az energiatermelő berendezések tervezésének és gyártásának csomagjának megvalósításában; összehangolva a Quy Hoa község Népi Bizottságával a gyár víztározójának megtisztítását.

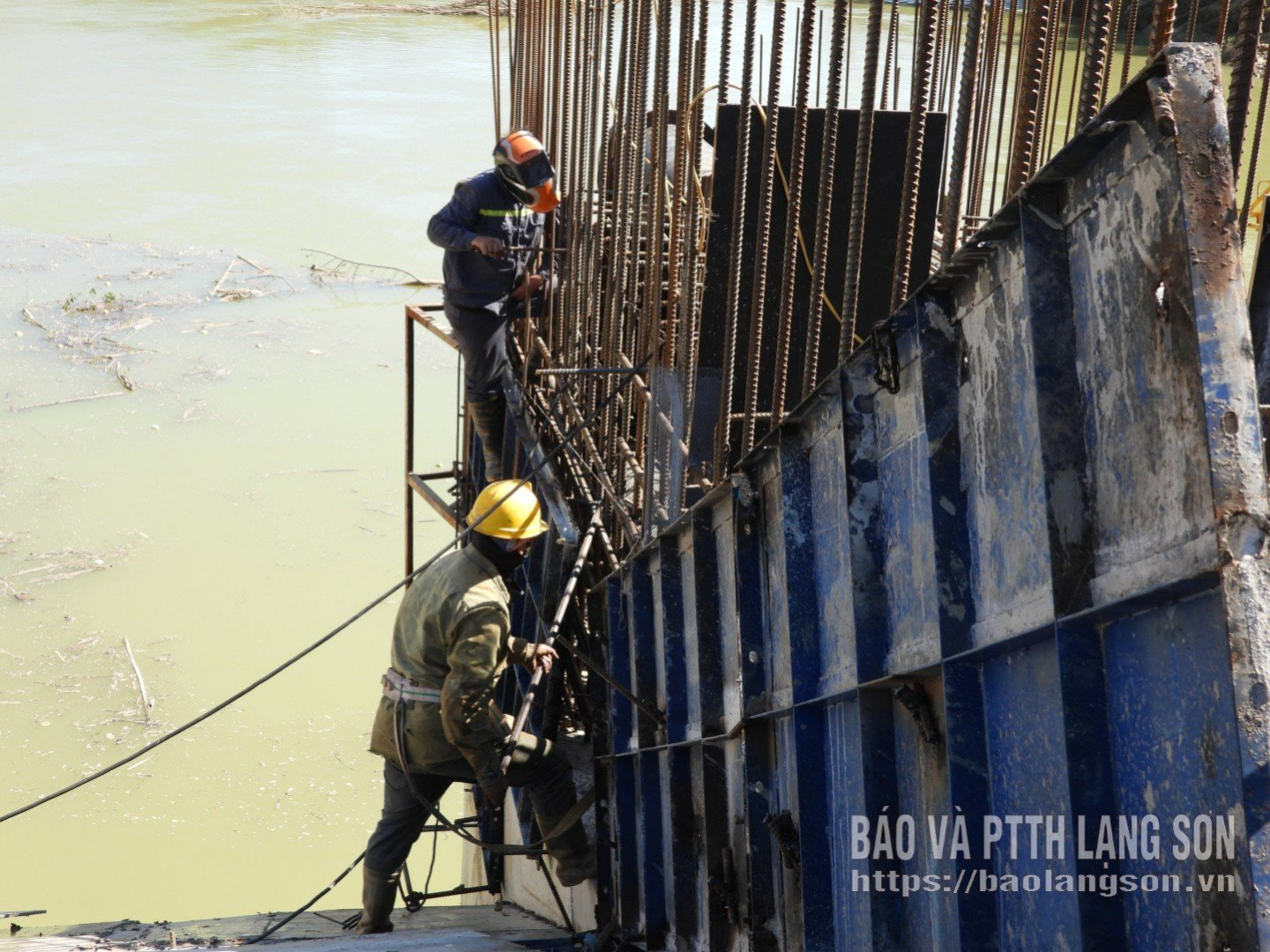

Több mint egy hónapnyi vihar és árvíz után a helyszínen ismét felpörögtek az építési munkálatok. Nguyen Trung Van, a Trung Van Development Construction Company Limited projektjének építési csomagjának igazgatója és parancsnoka elmondta: „Túlórázást, emberi erőforrások és felszerelések növelését terveztük, hogy kihasználjuk a kedvező időjárási körülményeket az építkezés felgyorsítása és a viharok, valamint árvizek okozta károk ellensúlyozása érdekében.” A vállalat célja, hogy 2026 első negyedévének végére befejezze a vízerőmű gátjának teljes alapvető építését, beleértve az olyan főbb elemeket, mint: túlfolyórendszer; energiaelnyelő zsilip; hidraulikus berendezések emelésére és süllyesztésére szolgáló tartórendszer; gyári támfal...
Ismert, hogy a kivitelező 40 munkást, 2 speciális járművet és közel 100 tonna acélszerkezeti berendezést mozgósított a helyszínen zajló építkezés kiszolgálására. Az építőipari egység sürgősen műszaki intézkedéseket hajt végre, és teljes kapacitással működik, hogy behozza a haladást.
Hoang Thai Huy úr, a Bac Giang Vízerőmű Projektirányítási Tanácsának igazgatója elmondta: „A gáttest elemeinek építésének felgyorsítása mellett a tanács szorosan figyelemmel kíséri az elemek tervnek megfelelő minőségét is. Ugyanakkor a tanács együttműködik Quy Hoa községgel a közel 600 hektáros víztározó területének számlálásának és megtisztításának felgyorsítása érdekében, minden munkát nagyon sürgősen végeznek az építési folyamat lerövidítése érdekében.”
Köztudott, hogy 2025 novemberének végére a vízerőmű-gátrendszer építési munkálatai a szerződéses érték 65%-át teljesítették. A befektető több mint 300 milliárd VND-t fizetett ki építési cikkekre, előlegekre gyári berendezések beszerzésére és gyártására.
A projekt megvalósítása során, a természeti katasztrófák okozta elkerülhetetlen események ellenére, a befektető és a projekt résztvevői elszántságot mutattak ezek leküzdésére a projekt előrehaladásának felgyorsítása érdekében, erőfeszítéseket téve a projekt időben történő befejezésére, azzal a céllal, hogy 2027 szeptemberében, a tervezettnél 3 hónappal rövidebb idő alatt hivatalosan is csatlakozzanak az országos hálózathoz.
