コンダオ経済特区にとって朗報です。

(NLDO)-コンダオ経済特区への国家送電網からの電力供給プロジェクトは、3か所すべてで建設が進められており、2025年の地域への電力供給開始を目指している。

Người Lao ĐộngNgười Lao Động17/07/2025

ベトナム電力グループ(EVN)が出資する、国家送電網からコンダオ特別区(ホーチミン市)へ電力を供給するプロジェクトは、全長103.7km、電圧110kVである。

これには、ソクチャン省(現在のカントー市)を通る17.5kmの架空送電線、本土と島々を結ぶ77.7kmの海底ケーブル、コンダオ特別区内の8.5kmの海底ケーブル、カントー市の220kVヴィンチャウ変電所の拡張、およびコンダオ特別区における新しい110/22kV GIS変電所の建設が含まれます。

コンダオ経済特区にとって朗報です - 写真1。

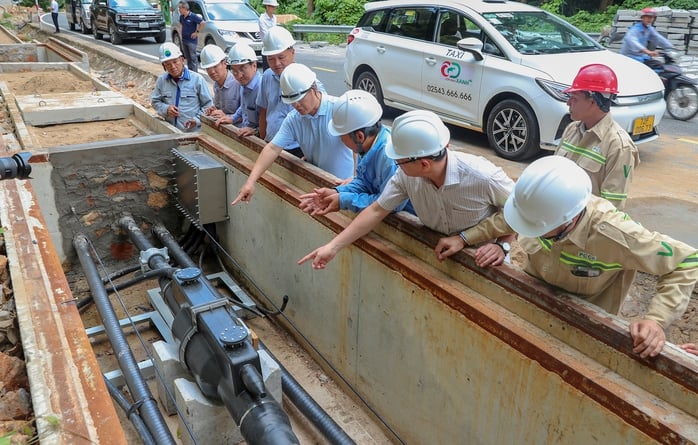

EVNの幹部が、コンダオ経済特区の海底ケーブル接続トンネルで請負業者とプロジェクトについて話し合っている。写真:EVN

本プロジェクトは総投資額4兆9,230億ベトナムドンで、2025年3月に着工し、2025年中の完成・稼働を目指しています。完成後は、コンダオ経済特区への安定した電力供給を確保し、 経済・観光開発の基盤を築き、新たな段階における国防・安全保障を確固たるものにします。

投資家の代表である電力プロジェクト3のプロジェクト管理委員会(EVNPMB3)からの情報によると、プロジェクトの建設進捗状況は綿密に監視され、緊急に実施されており、陸上、海上、およびコンダオ経済特区で多くの建設パッケージが同時に実施されている。

カントー市(旧ソクチャン省)の海岸沿いに位置する第1区画では、14箇所の電柱設置箇所すべてが完了し、送電線8区間のうち5区間の架線工事が完了しています。しかしながら、一部区間における送電線敷設用地の引き渡しが完了していないため、工事の進捗が遅れています。

洋上建設に関しては、請負業者は18か所のタワーのうち5か所の建設を完了しており、残りの3か所は現在建設中です。建設作業は好天を利用して現地で進められており、2025年8月20日までにすべての洋上タワーの建設を完了することを目指しています。

パッケージ02では、8箇所の基礎コンクリートスラブのうち6箇所が完成しており、残りの2箇所は現在工事中です。パッケージ04では、5箇所の基礎工事がすべて完了し、現在は仕上げ段階に入っています。

コンダオ経済特区にとって朗報です - 写真2。

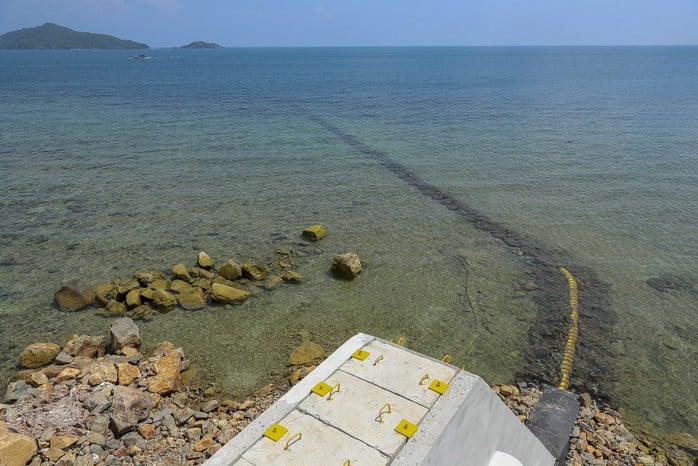

コンダオ島への送電網接続地点では、現在建設工事が進められている。(写真:EVN)

コンダオ経済特区では、パッケージ05が21/21ケーブル接続トンネルをすべて完成させ、2025年7月31日までに電線敷設を完了するよう努めています。パッケージ06も建設を完了し、現在、220kVヴィンチャウ変電所の拡張された110kVベイに機器を設置しているほか、機器設置に備えてコンダオ経済特区内の110/22kV GIS変電所の建設も同時に進めています。

土地の手続きに関して、6月26日、バリア・ブンタウ省(旧)人民委員会は、コンダオ本土との接触地点にある面積264.7平方メートルの土地使用権証明書を発行した。

海底ケーブル敷設工事に関して、最初の41km区間は既に完成しています。2番目の区間は港に到着し、現在敷設作業が進められており、全ルートは当初の予定(2025年8月15日)より15日早い2025年7月31日までに完成する見込みです。


出典:https://nld.com.vn/tin-vui-den-voi-dac-khu-con-dao-196250717131403238.htm


コメント (0)

ぜひコメントして、あなたの気持ちをシェアしてください!

同じトピック

同じカテゴリー

同じ著者

遺産

人物

ビジネス

時事問題

政治システム

地方

商品

Happy Vietnam
ゴールライン

ゴールライン

ストーンドラムを体験しよう

ストーンドラムを体験しよう

私の故郷の魚市場が活気に満ち溢れる!

私の故郷の魚市場が活気に満ち溢れる!
