Concentrați toate eforturile asupra construcțiilor.
Profitând de condițiile meteorologice favorabile, în ultimele zile, Sao Viet Linh Production and Trading Co., Ltd. ( Hanoi ) și-a concentrat forța de muncă și resursele pentru a accelera finalizarea elementelor de construcție aferente proiectului liniei electrice și substației Quang Chau 3 de 110 kV (cartierul Nenh), cu o investiție totală de peste 132 de miliarde VND.
![]() |

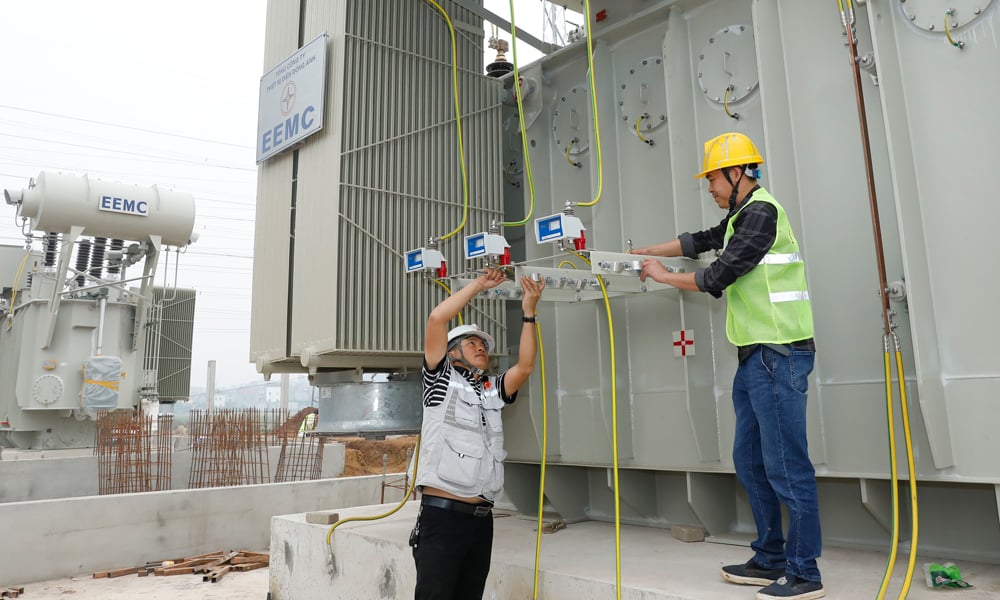

Instalarea transformatoarelor în cadrul proiectului liniei de transport și substației de 110 kV Quang Chau. |
Dl. Le Xuan Dinh, ofițer tehnic la compania Sao Viet Linh, a declarat că, pentru a asigura progresul, unitatea a mobilizat 5 excavatoare, 1 macara, 2 compactoare, 1 motostivuitor, o betonieră și 110 muncitori care lucrează continuu. Datorită determinării ridicate, unitatea a finalizat peste 70% din volumul proiectului, cu elemente precum: gard, clădire administrativă, șanțuri pentru cabluri, stâlpi și instalarea a 2 transformatoare mari (capacitate totală 126 MVA). Dl. Nguyen Hong Quyen, din cadrul Consiliului de Management al Proiectului de Construcții Northern Power (Supervizor de Proiect), a declarat: „Proiectul liniei de transport și substației Quang Chau 3 de 110 kV este de o importanță semnificativă, deoarece, odată finalizat, va contribui la asigurarea alimentării cu energie electrică pentru Parcul Industrial Quang Chau, Parcul Industrial extins Quang Chau și zonele înconjurătoare. Prin urmare, investitorul și unitatea de construcții sunt hotărâte să pună proiectul în funcțiune în ianuarie 2026, cu o lună înainte de termen.”
La proiectul liniei electrice și al stației de transformare de 110 kV Da Mai (cartierul Da Mai), construcția avansează rapid cu zeci de muncitori și utilaje. Proiectul implică construirea unei noi linii electrice de 110 kV, cu lungimea de 3,2 km, care conectează stația de transformare de 110 kV Da Mai la linia electrică de 110 kV Bac Giang - Viet Han și la o stație de transformare de 110 kV de 80 MVA. Investiția totală este de peste 116,7 miliarde VND, finanțată de Banca Germană de Reconstrucție (KfW) și de fonduri de contrapartidă de la Corporația Energetică de Nord. Construcția a început la 30 septembrie 2025 și se preconizează că va fi pusă în funcțiune în primul trimestru al anului 2026, alimentând cu energie electrică Parcul Industrial Song Mai - Nghia Trung și unele zone înconjurătoare și conectându-l cu instalația de valorificare energetică a deșeurilor Da Mai pentru a se integra în rețeaua de 110 kV. Potrivit reprezentantului investitorului, acesta este un proiect energetic important care contribuie la asigurarea securității energetice a provinciei Bac Ninh. Deoarece este finanțat din capital străin, antreprenorul și investitorul au primit un sprijin semnificativ din partea administrației locale în ceea ce privește defrișarea terenurilor și asigurarea securității și ordinii în timpul construcției.
În prezent, sectorul energiei electrice implementează 42 de proiecte energetice în provincie, cu o investiție totală de peste 35,22 trilioane de VND. Acestea includ 2 proiecte de generare a energiei electrice și 40 de proiecte de rețea electrică. La 15 decembrie 2025, 3 din 42 de proiecte energetice au fost finalizate, inclusiv: proiectul rețelei electrice de medie și joasă tensiune cu 26 de lucrări (finalizat în iunie 2025); proiectul stației de transformare și liniei secundare de 110 kV Song Khe (puse sub tensiune în iunie 2025); și proiectul liniei de transport și liniei de transformare de 110 kV Bac Lung (puse în funcțiune în noiembrie 2025).
Oferiți proactiv consiliere și coordonați activ.
În ciuda numeroaselor rezultate pozitive obținute, Departamentul Industriei și Comerțului raportează în continuare că unele proiecte energetice sunt în urmă în anumite etape, cum ar fi aprobarea politicii de investiții, pregătirea studiului de fezabilitate și, în special, defrișarea terenurilor. Mai exact, proiectul stației electrice Bac Ninh 6 de 220 kV și al liniei electrice de conectare (comuna Trung Kenh) a primit aprobarea politicii de investiții și aprobarea investitorilor din partea fostului Comitet Popular Provincial Bac Ninh. Cu toate acestea, din cauza extinderii Aeroportului Internațional Gia Binh, amplasamentul aprobat pentru stația electrică Bac Ninh 6 de 220 kV se suprapune cu drumul de acces planificat către aeroport. La proiectul liniei electrice și al stației de transformare de 110 kV Son Dong, există încă două gospodării (una în satul Hang Bong, cartierul Chu și una în satul Sang Ben, comuna Luc Ngan) care nu au acceptat coridorul liniei electrice care trece prin terenul lor rezidențial și grădinar, solicitând sprijin financiar suplimentar din partea sectorului energetic... În ceea ce privește proiectul de modernizare a liniei electrice de 110 kV de la stația de transformare de 220 kV Bac Giang - Pha Lai din provincia Bac Ninh (care trece prin provincia Bac Ninh și orașul Hai Phong), deoarece limitele administrative ale zonei proiectului aparțin în prezent orașului Hai Phong (după fuziunea cu provincia Hai Duong ), aprobarea politicii de investiții pentru proiect trebuie să aștepte ajustarea planului urbanistic al orașului Hai Phong pentru a se asigura că este în concordanță cu planificarea orașului...
| În prezent, sectorul energiei electrice implementează 42 de proiecte energetice în provincia Bac Ninh, cu o investiție totală de peste 35,22 trilioane de VND. Acestea includ 2 proiecte de generare a energiei electrice și 40 de proiecte de rețea electrică. Până la 15 decembrie 2025, se preconizează că 3 din 42 de proiecte energetice vor fi finalizate. |
Întârzierile în implementarea proiectelor energetice nu afectează doar alimentarea cu energie electrică a provinciei Bac Ninh, ci au și un impact asupra provinciilor și orașelor învecinate, încetinind distribuirea fondurilor. Recent, Corporația Națională de Transport al Energiei Electrice a adăugat pe lista proiectelor cheie care urmează să fie finalizate proiectul de modernizare a liniei cu un singur circuit de la Centrala Termică Pha Lai de 220 kV - Bac Giang la o linie cu dublu circuit și proiectul de instalare a celui de-al doilea circuit al liniei de 220 kV Bac Giang - Lang Son.
În același timp, Comitetul Popular al provinciei Bac Ninh a cerut, de asemenea, departamentelor și agențiilor relevante să ofere consultanță proactivă cu privire la soluții și să propună autorităților competente să ia în considerare și să gestioneze problemele care depășesc atribuțiile lor; să accelereze implementarea procedurilor administrative și a documentelor aferente, asigurându-se că proiectele energetice sunt implementate prompt. Investitorii și consultanții sunt îndemnați să finalizeze prompt procedurile legale legate de proiectele care se confruntă cu obstacole în procesul de aprobare a investițiilor. Investitorii sunt rugați să se coordoneze proactiv îndeaproape cu departamentele, agențiile și localitățile relevante pe parcursul procesului de implementare; să aloce resurse suficiente pentru a investi în construcția rețelei electrice pentru a asigura alimentarea cu energie electrică a parcurilor industriale și a fabricilor de înaltă tehnologie, cu cerințe stricte de fiabilitate a energiei electrice. În special, Comitetele Populare ale comunelor și sectoarelor relevante sunt rugate să se coordoneze activ în finalizarea despăgubirilor și defrișării terenurilor pentru proiecte, în special pentru cele trei proiecte: linia electrică și stația de transformare Da Mai de 110 kV; linia electrică și stația de transformare Son Dong de 110 kV; modernizarea liniei electrice de 110 kV Bac Giang - Lang Son.
În urma directivelor autorităților superioare, Departamentele Industriei și Comerțului, Agriculturii și Mediului și Finanțelor se coordonează activ cu investitorul pentru finalizarea procedurilor administrative, în special finalizarea conținutului și furnizarea de avize de evaluare Comitetului Popular Provincial pentru proiectul „Modernizarea Centralei Termice Pha Lai de 220 kV - linia electrică de la circuit simplu la circuit dublu Bac Giang”, cu motto-ul de a nu întârzia proiectele energetice. Domnul Vi Van Tu, președintele Comitetului Popular al comunei Luc Ngan, și domnul Pham Hong Long, președintele Comitetului Popular al circumscripției Chu, au declarat că în săptămâna 15-21 decembrie 2025, Comitetele Populare din aceste localități vor implementa măsuri de protejare a șantierului pentru două gospodării care nu și-au dat încă acordul, pentru a accelera finalizarea liniei electrice și a proiectului stației de transformare de 110 kV Son Dong.
Cu aceste evoluții pozitive, proiectele energetice vor fi cu siguranță finalizate în curând, aducând o contribuție semnificativă la dezvoltarea socio-economică a localității.
Sursă: https://baobacninhtv.vn/bac-ninh-tap-trung-go-vuong-cho-cac-du-an-dien-postid433159.bbg
