شمالی گیانہ دریائے فشنگ بوٹ شیلٹر پروجیکٹ (کوانگ ٹرائی صوبہ) کے منصوبے کو وزارت زراعت اور ماحولیات (MARD) نے تقریباً 350 بلین VND کی کل سرمایہ کاری کے ساتھ منظور کیا تھا۔ جس میں سے، مرکزی بجٹ تقریباً 334 بلین VND ہے، اور مقامی ہم منصب فنڈ 16 بلین VND ہے۔
مکمل ہونے والا منصوبہ 1,000 ہارس پاور کی صلاحیت والی 800 - 1,000 کشتیوں کے لیے شرائط کو پورا کرے گا جو طوفانوں سے محفوظ طریقے سے پناہ لینے، سامان کو لوڈ کرنے اور اتارنے کے لیے گودی تک لے جائے گا، جو کوانگ ٹری صوبے اور وسطی ساحلی علاقے کے پڑوسی صوبوں میں ماہی گیری کی ترقی میں مدد فراہم کرے گا۔

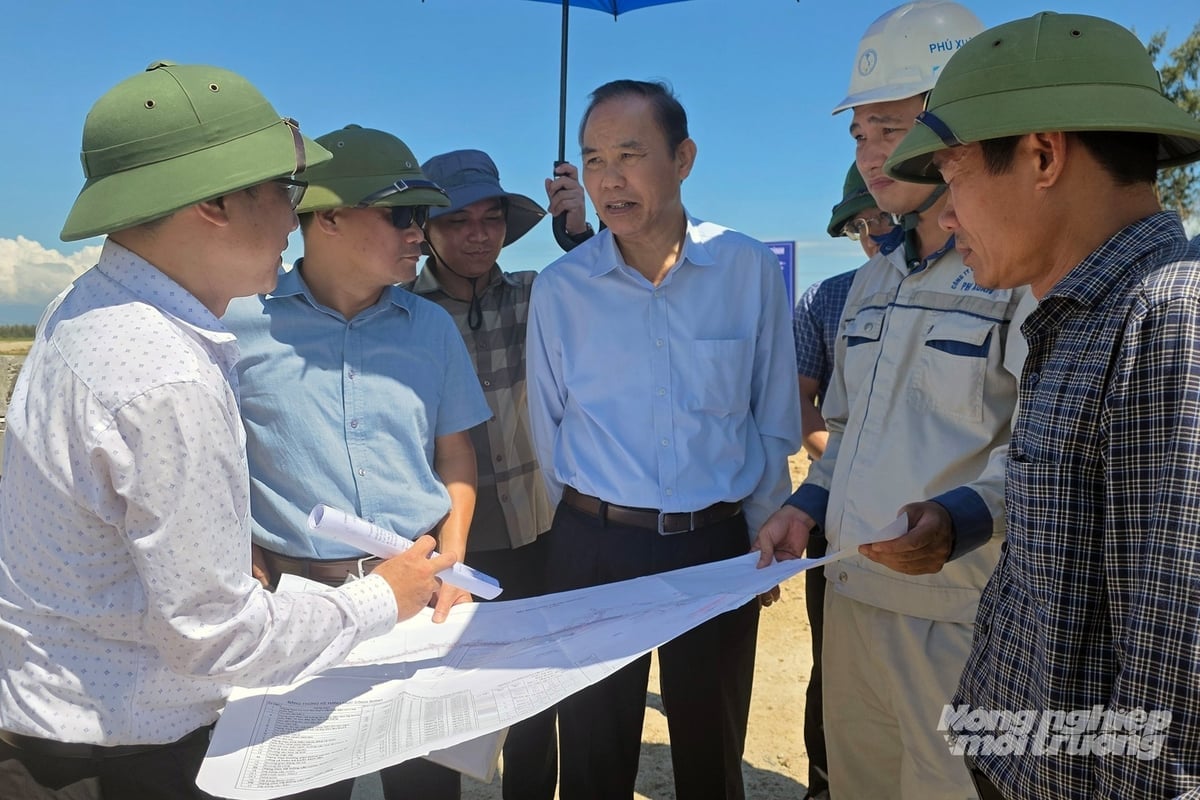

زراعت اور ماحولیات کے نائب وزیر پھنگ ڈک ٹائین نے کوانگ ٹری سے کہا کہ وہ کنٹریکٹرز پر زور دیں کہ وہ دریائے گیانہ کے شمال میں ماہی گیری کی کشتیوں کے لیے طوفان پناہ گاہ کے منصوبے کو جلد مکمل کریں تاکہ تعمیراتی پیشرفت اور سرمائے کی تقسیم کو یقینی بنایا جا سکے۔ تصویر: وو گوبر۔
شمالی گیانہ دریائے ماہی گیری کی کشتی طوفان پناہ گاہ کے منصوبے کی تعمیر جولائی 2025 میں شروع ہوئی۔ توقع ہے کہ اسے 2026 کے وسط میں حوالے کر دیا جائے گا اور استعمال میں لایا جائے گا۔ اس منصوبے کو مختصر وقت میں مکمل کرنے کی فوری ضرورت کے پیش نظر، اکتوبر 2025 کے اوائل تک، کوانگ ٹرائی صوبے نے سائٹ کی کلیئرنس مکمل کر لی تھی، معاوضہ ادا کیا تھا، اور ٹھیکیدار کو صاف سائٹ کی فراہمی کو یقینی بنایا تھا۔ تعمیراتی یونٹ نے تعمیراتی پیکجوں کے 2/3 کو بھی لاگو کیا ہے۔ سرمایہ کار (کوانگ ٹری ڈیپارٹمنٹ آف ایگریکلچر اینڈ انوائرمنٹ) وزارت زراعت اور ماحولیات کے منظور کردہ کنٹریکٹر سلیکشن پلان کے مطابق بقیہ پیکجوں پر عمل درآمد کے لیے ٹھیکیداروں کا انتخاب کر رہا ہے۔
منصوبے کے مطابق، 2025 میں، اس منصوبے کے لیے تقریباً 221 بلین VND مختص کیے گئے تھے اور فی الحال 88 بلین VND سے زیادہ تقسیم کیے گئے ہیں، جو تقریباً 40% تک پہنچ چکے ہیں۔ تاہم، کوانگ ٹرائی صوبے کی پیپلز کمیٹی کی رپورٹ کے مطابق، اس منصوبے پر عمل درآمد کے عمل میں بہت سی مشکلات کا سامنا ہے اور 2025 میں منصوبہ بندی کے مطابق سرمائے کی تقسیم کی پیش رفت کو یقینی نہ بنانے کا خطرہ ہے۔
وجہ بتائی جاتی ہے کہ ٹھیکیدار خراب موسمی حالات میں کام کر رہا ہے۔ اہم اشیاء کو پانی کے اندر بنایا جانا چاہیے اور آبی گزرگاہ کے ذریعے منتقل کیا جانا چاہیے۔ پراجیکٹ کا علاقہ ساحل میں واقع ہے، جو اکثر جوار، طوفان اور مون سون سے متاثر ہوتا ہے۔ دریں اثنا، ستمبر سے دسمبر طوفان کا اہم موسم ہے، اس لیے تعمیراتی پیش رفت کو تیز کرنا ناممکن ہے، صرف موافق موسمی دنوں کا فائدہ اٹھاتے ہوئے کچھ چیزوں کو ساحل اور قریب سے نافذ کیا جا سکتا ہے۔ لہذا، اب تک، تقسیم بنیادی طور پر پراجیکٹ کی تیاری اور عمل درآمد کے مرحلے میں تعمیراتی معاہدوں اور مشاورتی اخراجات میں پیش رفت کے لیے کی گئی ہے۔

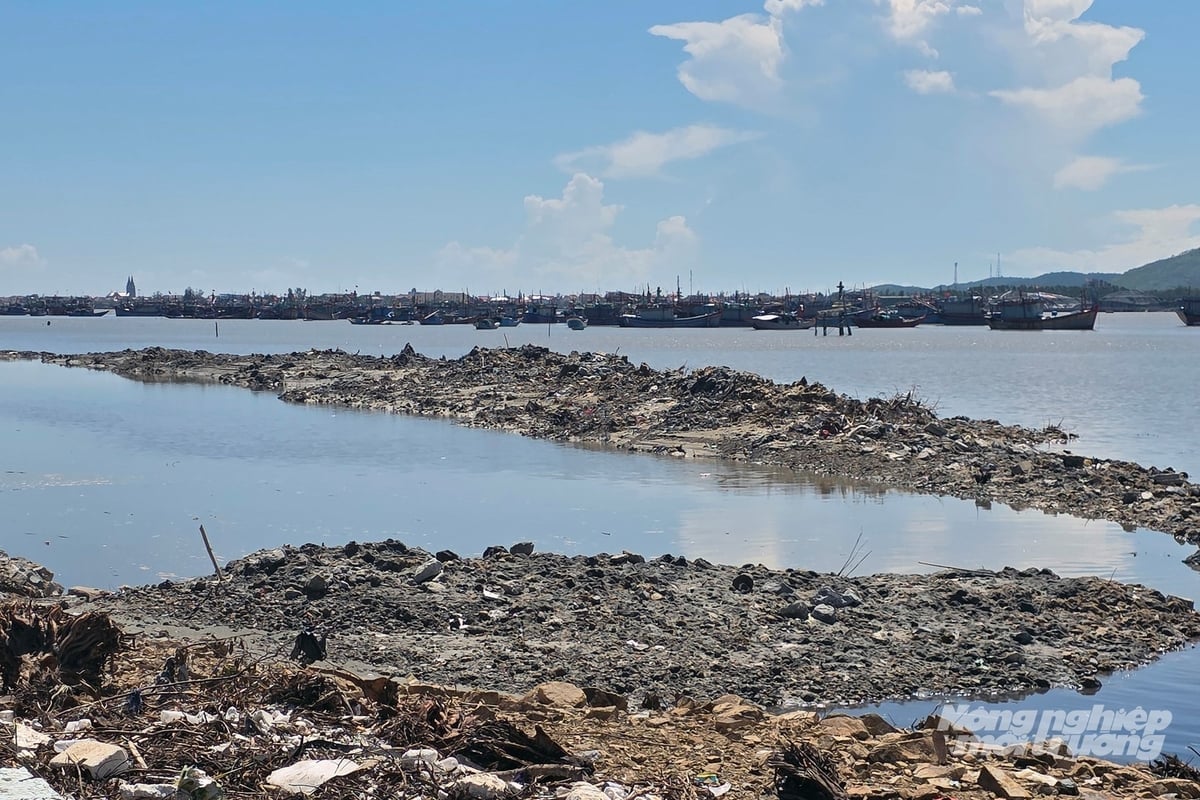

دریائے گیانہ کے شمال میں ماہی گیری کی کشتیوں کے لیے طوفان پناہ گاہ کے منصوبے کی اہم اشیاء پانی کے اندر تعمیر کی جاتی ہیں اور آبی گزرگاہ کے ذریعے منتقل کی جاتی ہیں۔ پراجیکٹ ایریا موہن میں واقع ہے، جو اکثر جوار، طوفان اور مون سون سے متاثر ہوتا ہے، اس لیے پیش رفت کو تیز کرنا مشکل ہے۔ تصویر: وو گوبر۔
منصوبے کی پیشرفت کو تیز کرنے کے لیے، کوانگ ٹری صوبہ سرمایہ کاروں کو ہدایت دے رہا ہے کہ وہ فوری طور پر کنٹریکٹرز کو تعمیراتی پیکجوں پر عمل درآمد کرنے کے لیے زور دے، جس کا مقصد دستخط شدہ معاہدے کی مالیت کا 30-50% حاصل کرنا ہے۔ ٹھیکیدار کے انتخاب کو منظم کریں اور اکتوبر-نومبر 2025 میں پیکج نمبر 11 کو لاگو کرنے کے لیے سائٹ کے حوالے کریں۔ تاہم، کوانگ ٹرائی صوبے کی پیپلز کمیٹی کی رپورٹ میں کہا گیا ہے کہ، سب سے زیادہ عزم کے باوجود، تقسیم کی شرح صرف 2025 میں مختص کردہ سرمائے کے تقریباً 70% تک پہنچ جائے گی (تقریباً V1 ارب VN5D کے برابر)۔
لہذا، زراعت اور ماحولیات کے نائب وزیر Phung Duc Tien کے ساتھ ایک حالیہ ورکنگ سیشن میں، سرمایہ کاروں اور ٹھیکیداروں کے نمائندوں نے منصوبے کے 2025 کے مرکزی سرمائے کے منصوبے کو VND 212.52 بلین سے VND 133.685 بلین (37% سے زیادہ کی کمی) میں ایڈجسٹ کرنے کی تجویز پیش کی، بقیہ سرمایہ پلان کے لیے 2020 میں منتقل کر دیا جائے گا۔

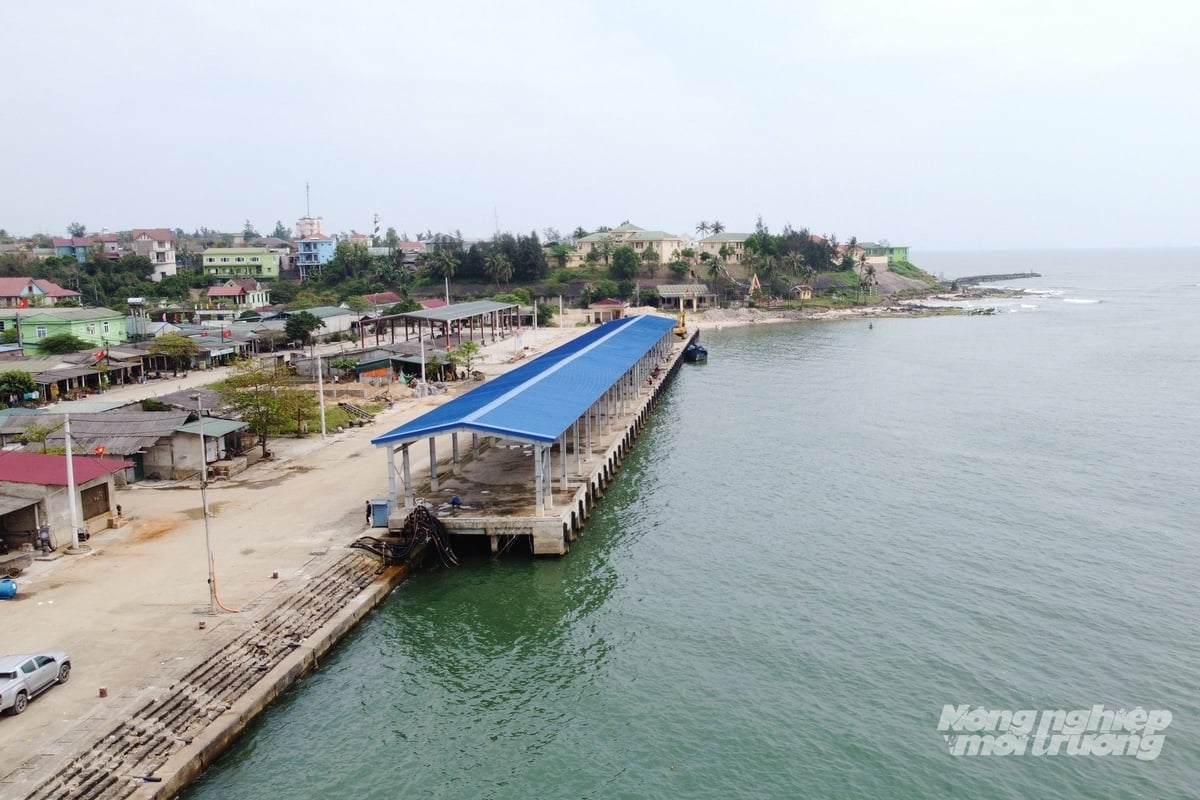

IUU ماہی گیری کے خلاف جنگ میں غریب ماہی گیری کا بنیادی ڈھانچہ بھی ایک رکاوٹ ہے۔ تصویر: وو گوبر۔
آئی یو یو ماہی گیری کا مقابلہ کرنے کے معاملے پر کوانگ ٹری صوبے کی پیپلز کمیٹی کے ساتھ ایک حالیہ ورکنگ سیشن کا اختتام کرتے ہوئے نائب وزیر پھنگ ڈک ٹائین نے کہا کہ بڑھتی ہوئی انتہائی قدرتی آفات کے تناظر میں اس منصوبے کو جلد از جلد نافذ کرنے اور حوالے کرنے کی ضرورت ہے۔ کوانگ ٹرائی صوبے کی پیپلز کمیٹی اور سرمایہ کار کو ابتدائی تعمیراتی ڈیزائن کی تعمیل کرنے اور منصوبے کی تعمیراتی پیشرفت کے ساتھ ساتھ سرمائے کی تقسیم کو یقینی بنانے کے لیے منصوبہ بندی پر عمل درآمد کرنے کی ضرورت ہے۔
تعمیراتی کام فوری طور پر کرنے کی ضرورت ہے۔
زراعت اور ماحولیات کے نائب وزیر Phung Duc Tien نے کہا کہ IUU ماہی گیری کے خلاف جنگ میں ناقص انفراسٹرکچر بھی رکاوٹ ہے۔ لہذا، نائب وزیر نے کوانگ ٹری صوبے کا مشورہ دیا: "تعمیراتی یونٹوں کی حوصلہ افزائی کرنا ضروری ہے کہ وہ مزید محنت کریں، دن رات کام کریں تاکہ پیش رفت کو یقینی بنایا جا سکے اور منصوبے کے مطابق سرمائے کی تقسیم کو یقینی بنایا جا سکے۔"
