ائیرپورٹ کارپوریشن آف ویتنام (ACV، لانگ تھانہ ہوائی اڈے کے اجزاء 3 منصوبے کا سرمایہ کار) کے مطابق، 2024 کی دوسری اور تیسری سہ ماہی میں، یونٹ لانگ تھانہ ہوائی اڈے کے منصوبے کے لیے بہت سے نئے پیکجوں کے لیے بولی جاری رکھے گا۔ خاص طور پر، پیکیجز 4.7، 4.8، 4.9، 7.8 اور 11.5 سمیت۔

مسافر ٹرمینل، لانگ تھانہ ہوائی اڈے کے منصوبے کی اہم اشیاء میں سے ایک ہے۔ یہ شے شکل اختیار کر چکی ہے، منصوبہ بندی کے مطابق ترقی کر رہی ہے۔
جس میں سے، پیکج 4.7 - ہوائی جہاز کی پارکنگ کی سہولیات اور دیگر منصوبوں کے لیے سازوسامان کی تعمیر اور تنصیب نے تکنیکی ڈیزائن کی تشخیص مکمل کر لی ہے، ڈیزائن کی منظوری دے رہا ہے اور ٹھیکیداروں کے انتخاب کو منظم کر رہا ہے۔ اس پیکج کی تعمیر جولائی 2024 میں شروع ہونے اور اگست 2026 میں مکمل ہونے کی امید ہے۔
اسی طرح، پیکج 4.8 - اندرونی بندرگاہ ٹریفک کے کاموں اور ہوائی اڈے کے بنیادی ڈھانچے کے لیے تعمیرات، آلات کی تنصیب، ڈیزائن اور تعمیراتی ڈرائنگ نے بھی تکنیکی ڈیزائن کی تشخیص مکمل کر لی ہے۔ اس پیکج کی تعمیر اس جولائی میں شروع ہونے اور جولائی 2026 میں مکمل ہونے کی امید ہے۔
پیکیج نمبر 4.9 - ہوائی جہاز کے ایندھن کی فراہمی کے نظام کے آلات کی تعمیر اور تنصیب جولائی میں تعمیر شروع کرنے اور مئی 2026 میں مکمل کرنے کے لیے ٹھیکیداروں کا انتخاب بھی کر رہی ہے۔
اس کے علاوہ، پیکج 7.8 - کارگو ٹرمینل نمبر 1 کے لیے آلات کی تعمیر اور تنصیب اور بقیہ معاون کام بھی تکنیکی ڈیزائن سے گزر رہے ہیں۔ توقع ہے کہ اس پیکج کی تعمیر جنوری 2025 میں شروع ہوگی اور مئی 2026 میں مکمل ہوگی۔
اس مرحلے میں بھی، پیکج 11.5 - پارکنگ گیراج کے لیے سازوسامان کی تعمیر اور تنصیب تکنیکی ڈیزائن کو نافذ کر رہی ہے۔ یہ پیکج جنوری 2025 میں شروع ہوگا اور اگست 2026 میں مکمل ہوگا۔

لانگ تھانہ ہوائی اڈہ زیر تعمیر ہے اور دھول کے پھیلاؤ کو کم کرنے کے لیے پانی فراہم کر رہا ہے۔
آج تک، لانگ تھانہ ہوائی اڈے کے منصوبے کے لیے دستخط شدہ کاموں/معاہدوں کی کل مالیت 53,000 بلین VND سے زیادہ ہے۔ تقسیم کی کل قیمت 11,000 بلین VND سے زیادہ ہے، جو 21.41% تک پہنچ گئی ہے۔
لانگ تھانہ ہوائی اڈہ 5,000 ہیکٹر کے رقبے پر محیط ہے، جس میں VND336,630 بلین (USD16.3 بلین کے برابر) کی کل سرمایہ کاری ہے، جسے 3 مراحل میں تقسیم کیا گیا ہے۔ فیز 1 میں (2026 میں آپریشنل ہونے کی توقع ہے)، لانگ تھان ہوائی اڈے میں سالانہ 25 ملین مسافروں اور 1.2 ملین ٹن کارگو/سال کی خدمت کی گنجائش ہے۔
مکمل طور پر مکمل ہونے پر، لانگ تھانہ ہوائی اڈے میں 4 رن وے، 4 مسافر ٹرمینلز اور مطابقت پذیر معاون اشیاء ہوں گی، جن کی گنجائش 100 ملین مسافر/سال اور 5 ملین ٹن کارگو/سال ہوگی۔

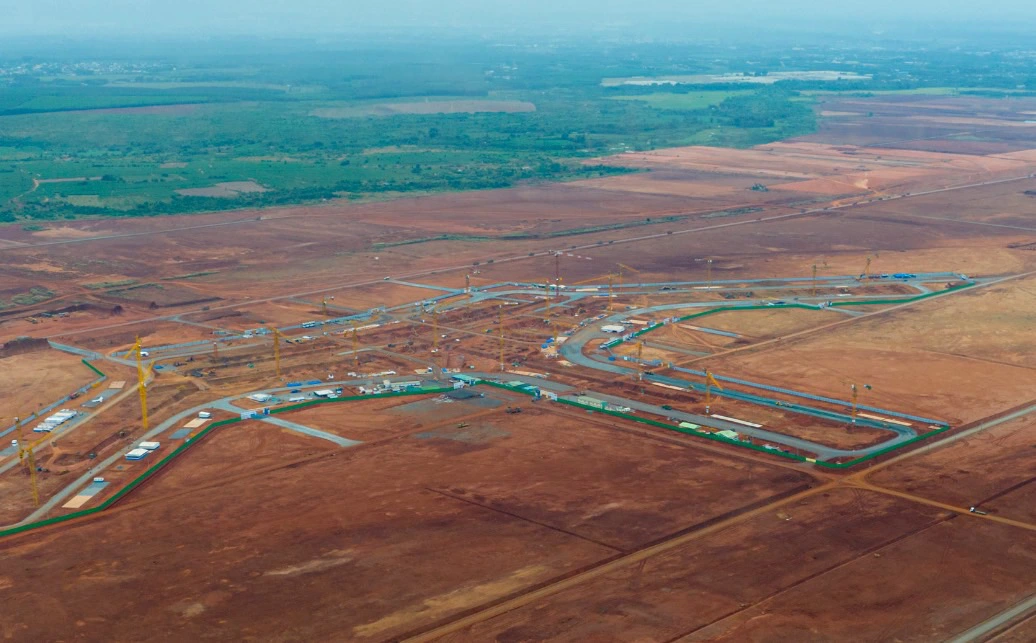

اب تک، لانگ تھانہ ہوائی اڈے کا مسافر ٹرمینل، رن وے، رابطہ سڑکیں... شکل اختیار کر چکی ہیں۔ بنیادی چیزیں مل رہی ہیں اور طے شدہ پیشرفت سے تجاوز کر رہی ہیں۔
مسافر ٹرمینل اس وقت زیر تعمیر ہے، جس میں کئی مقامات پر کنکریٹ ڈالا گیا ہے۔ ٹھیکیدار خشک موسم کا فائدہ اٹھانے کے لیے ورکرز اور مشینری کو متحرک کر رہے ہیں تاکہ تعمیراتی جگہ پر ریس لگائی جا سکے۔
رن وے اور ٹیکسی وے بھی شکل اختیار کر چکے ہیں۔ کام کا بوجھ دن بدن بڑھتا جا رہا ہے۔ یہ منصوبہ مقررہ وقت سے 3 ماہ قبل مکمل ہونے کی امید ہے۔
