چی لینگ کمیون میں "500 kV Bac Ninh ٹرانسفارمر سٹیشن اور کنکشن لائن پروجیکٹ" 13 منصوبوں میں سے ایک ہے جو نیشنل پاور ٹرانسمیشن کارپوریشن کے ذریعے Bac Ninh صوبے میں لاگو کیا جا رہا ہے۔ پروجیکٹ کو صوبائی عوامی کمیٹی نے دستاویز نمبر 555/UBND-XDCB مورخہ 22 فروری 2019 میں تعمیراتی مقام کے لیے منظوری دی ہے، سرمایہ کاری کی پالیسی کی منظوری دی ہے اور فیصلہ نمبر 481/QD-UBND مورخہ 17 ستمبر 2025 میں سرمایہ کار کو منظوری دی ہے۔ استعمال کا پیمانہ 11 ہیکٹر زمین سے زیادہ ہے۔ کل سرمایہ کاری 1,540 بلین VND سے زیادہ ہے (بشمول معاوضہ، سائٹ کلیئرنس، اور 53.6 بلین VND سے زیادہ کی دوبارہ آبادکاری کی امداد کے اخراجات)۔ یہ پاور گرڈ کا ایک اہم منصوبہ ہے، جس کے مکمل ہونے پر، کوئ وو ضلع (پرانے) کے شہری علاقوں اور صنعتی پارکوں کی بجلی کی فراہمی کی ضروریات اور علاقے میں بوجھ کو پورا کرے گا۔
![]() |

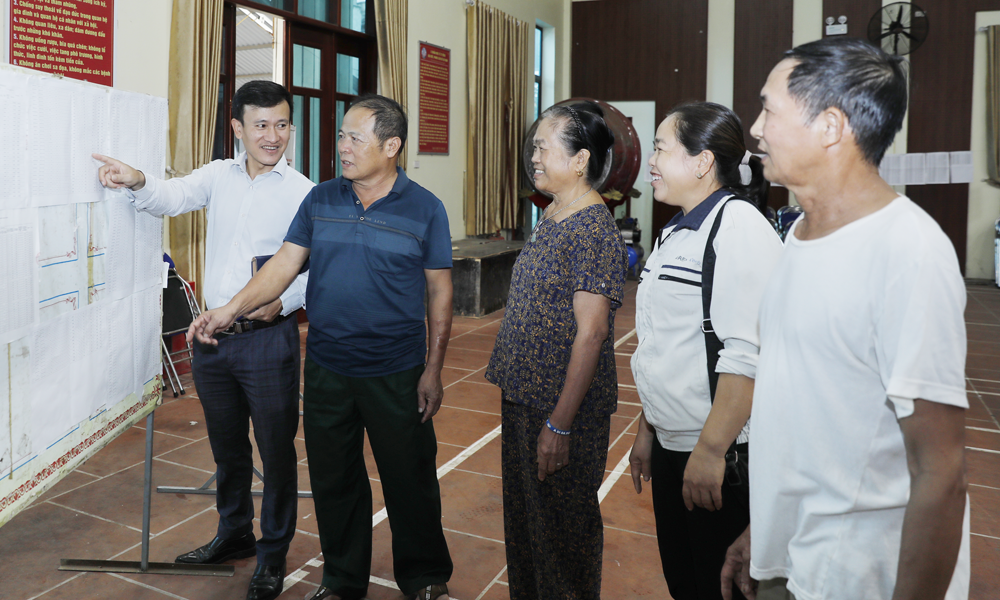

Que O گاؤں کے لوگ گاؤں کے ثقافتی گھر کے نوٹس بورڈ پر پاور پروجیکٹ کے لیے زمین کی منظوری کے معاوضے کی معلومات تلاش کر رہے ہیں۔ |
سرمایہ کاروں کے جائزے کے مطابق، بجلی کے منصوبوں کو اب بھی بہت سی رکاوٹوں کا سامنا ہے، خاص طور پر سائٹ کلیئرنس کے مرحلے میں۔ وجوہات 2025 میں زمین کے استعمال کے منصوبوں کی منظوری کے عمل کو اپ ڈیٹ کرنے سے متعلق ہیں۔ سائٹ کلیئرنس معاوضہ کے منصوبے کو قائم کرنے اور اس کی تشہیر کرنے کے لیے علاقے کے پاس زمین کی مخصوص قیمتیں نہیں ہیں۔ کچھ گھرانوں نے معاوضہ وصول کرنے پر اتفاق نہیں کیا ہے... اگر پاور گرڈ پراجیکٹس پر عمل درآمد میں سست روی ہے، تو ریاست سرمایہ کی وصولی کرے گی، جس سے صوبے کی سرمایہ کاری کی کشش براہ راست متاثر ہوگی، جس سے Bac Ninh کی اقتصادی ترقی کے ہدف کو حاصل کرنا ناممکن ہو جائے گا۔
جب کہ صوبے میں بجلی کے بہت سے منصوبے زمین کی منظوری کے مرحلے میں پھنسے ہوئے ہیں، چی لینگ کمیون میں بجلی کا منصوبہ آسانی سے آگے بڑھ رہا ہے۔ چی لینگ کمیون کا کل اراضی رقبہ جو باک نین 500 کے وی ٹرانسفارمر اسٹیشن پروجیکٹ اور کنیکٹنگ لائن کے لیے 11 ہیکٹر سے زیادہ ہے۔ جس میں چاول کی زمین کا رقبہ 9.69 ہیکٹر سے زیادہ، ٹریفک کی زمین 0.86 ہیکٹر سے زیادہ، آبپاشی کی زمین 0.42 ہیکٹر سے زیادہ، باقی قبرستان کی زمین ہے۔
| Bac Ninh 500 kV ٹرانسفارمر سٹیشن اور کنیکٹنگ لائن پروجیکٹ کی کل سرمایہ کاری 1,540 بلین VND سے زیادہ ہے۔ زمین کے استعمال کا پیمانہ 11 ہیکٹر سے زیادہ ہے۔ توقع ہے کہ اس منصوبے کی تعمیر 2025 کے آخر میں شروع ہو جائے گی اور 31 مارچ 2026 سے پہلے مکمل ہو جائے گی۔ |
اگست 2025 تک، کمیون نے 198 گھرانوں سے متعلق 219 پلاٹوں میں سے 219 کی انوینٹری مکمل کر لی ہے، جن کی بازیافت کی ضرورت ہے، جو 198 گھرانوں سے متعلق ہیں (Que O گاؤں: 158 گھرانوں، ڈونگ گاؤں: 21 گھرانے، ماو گاؤں: 8 گھرانے، Thuy گاؤں: 11 گھرانوں)۔ اس میں شامل 100% گھرانوں نے زمین اور آبادی کی اصلیت کی تصدیق کی ہے تاکہ ان کی زندگیوں کے استحکام کے لیے ایک منصوبہ تیار کیا جا سکے۔ گھرانوں کے لیے ایک جامع اور تفصیلی منصوبہ تیار کیا گیا ہے۔
اس وقت تک، چی لینگ نے کمیون پیپلز کمیٹی اور گاؤں کے ثقافتی گھر (قانون کی دفعات کے مطابق 15 ستمبر سے 15 اکتوبر 2025 تک) میں عوامی طور پر گھرانوں کی فہرست اور وصولی کے لیے اراضی کا رقبہ شائع کیا ہے؛ 20 اکتوبر 2025 کو، معاوضے کے منصوبے کی منظوری کا فیصلہ جاری کیا؛ توقع ہے کہ سائٹ کلیئرنس کے لیے معاوضہ 28 اکتوبر 2025 سے ادا کر دیا جائے گا۔ نیشنل پاور ٹرانسمیشن کارپوریشن کے نمائندے نے تسلیم کیا کہ چی لینگ کمیون کی جانب سے سائٹ کی منظوری کے ہموار عمل درآمد سے کارپوریشن کو اس سال کے اوائل میں پروجیکٹ شروع کرنے میں مدد ملے گی (منصوبہ بندی سے تقریباً 1 ماہ قبل)، مکمل کرنے اور بجلی سے منسلک کرنے کی کوشش کرتے ہوئے، 2023 مارچ سے پہلے طے شدہ پلان کے مطابق۔
صوبائی عوامی کمیٹی کی جانب سے چی لینگ کمیون کے 2025 کے زمینی استعمال کے منصوبے کی منظوری کے فوراً بعد، کمیون نے مقامی رہنماؤں کی قریبی ہدایت کے تحت حصہ لینے کے لیے پورے سیاسی نظام کو متحرک کیا۔ عوامی تنظیموں کے ارکان اور متعلقہ گاؤں کے عہدیداروں نے ہر گھر میں جا کر کمیون کے ریڈیو سسٹم پر اس منصوبے کی اہمیت، مقصد اور اہمیت کے بارے میں پروپیگنڈہ کیا اور نشر کیا تاکہ لوگ سمجھ سکیں۔ ساتھ ہی، انہوں نے لوگوں کی حوصلہ افزائی کی کہ وہ اپنی ذمہ داری کا احساس بلند کریں اور ریاست کی پالیسیوں کی تعمیل کریں۔
مکمل پروپیگنڈہ کی بدولت، زیادہ تر لوگ جن کی زمین واپس لی گئی تھی، نے مقامی حکومت اور سرمایہ کار کے ساتھ ہاتھ ملانے کی ذمہ داری محسوس کی تاکہ یہ منصوبہ جلد شروع ہو سکے۔ Que O گاؤں کی محترمہ Nguyen Thi Toan نے کہا کہ ان کے خاندان کے پاس اس منصوبے کے لیے 495 مربع میٹر سے زیادہ چاول کے کھیت برآمد ہوئے ہیں۔ "میرے خاندان کے ساتھ ساتھ گاؤں کے بہت سے گھرانوں نے، ریاست سے درخواست کی کہ پراجیکٹ کی حدود میں زمین کی بازیابی کے بعد باقی ماندہ ترچھی اور مقعر اراضی کو دوبارہ حاصل کیا جائے۔ کیونکہ یہ باقی ماندہ زمینی علاقے چھوٹے ہیں اور ان میں آبپاشی کے گڑھے اور اندرونی سڑکیں نہیں ہیں، اس لیے کاشت کاری کرنا بہت مشکل ہے۔"- محترمہ توان نے کہا۔ یہ معلوم ہوتا ہے کہ محترمہ ٹوان نے جس مواد کا تذکرہ کیا ہے، اس کے بارے میں چی لینگ کمیون کی پیپلز کمیٹی نے متعلقہ محکمے اور صوبائی پیپلز کمیٹی کو ایک تجویز دی ہے، ہدایات کا انتظار ہے۔ سرمایہ کار بقیہ ترچھی اور مقعر زمین کے رقبے کا معاوضہ ادا کرنے کے لیے بھی تیار ہے جو گھرانوں کے لیے کاشت نہیں کی جا سکتی۔
چی لینگ کمیون کی عوامی کمیٹی کے چیئرمین کامریڈ نگوین ٹائین ٹائیم نے کہا: اس سے قبل، چی لینگ کمیون نے علاقے میں کئی صنعتی منصوبوں کے لیے بھی زمین صاف کی تھی جیسے کیو وو انڈسٹریل پارک 2 توسیعی منصوبہ۔ لہذا، مقامی تجربہ لوگوں کو پروپیگنڈہ، تشہیر، اور پروجیکٹ کی معلومات کی شفافیت پر توجہ مرکوز کرنا ہے، خاص طور پر معاوضے کے نظام پر۔ اس کے ساتھ ساتھ پورے سیاسی نظام کو متحرک کرنے کے لیے متحرک کرنا، ہر گھر کو متحرک کرنے کے لیے پہنچنا تاکہ لوگ اچھی طرح سمجھ سکیں، اور وہاں سے متفق ہوں۔
اکتوبر کے اوائل میں صوبے میں بجلی کے منصوبوں کی راہ میں حائل رکاوٹوں کو دور کرنے کے لیے منعقدہ کانفرنس میں چی لینگ کمیون نے علاقے میں بجلی کے منصوبوں کے لیے سائٹ کلیئرنس میں جو نتائج حاصل کیے ہیں، ان کے بارے میں، صوبائی پیپلز کمیٹی کے وائس چیئرمین کامریڈ فام وان تھین نے پارٹی کمیٹی، حکومت اور چی لانگ کے لوگوں کے عزم اور کوششوں کو سراہا۔ انہوں نے متعلقہ علاقوں سے درخواست کی کہ وہ چی لینگ کمیون کے کام کرنے کے طریقے سیکھیں اور اسے پھیلا دیں، تاکہ صوبے میں نہ صرف بجلی کے منصوبے بلکہ انفراسٹرکچر کے دیگر منصوبے بھی جلد اپنے اہداف حاصل کر سکیں۔
