عقد رئيس مجلس إدارة مجموعة كهرباء فيتنام (EVN) دانج هوانج آن مؤخرًا جلسة عمل لتفقد تقدم المشاريع في مركز كوانج تراش للطاقة، بما في ذلك: مشروع البنية التحتية، محطة كوانج تراش للطاقة الحرارية الأولى.
ورغم أن الطقس في المنطقة الوسطى حار للغاية حاليا، إلا أن القوات المشاركة في المشروع حاولت "التغلب على الشمس والمطر" لتنفيذ بناء المشاريع.
وفقًا لتقرير السيد دو ثانه تاي، نائب مدير مجلس إدارة مشروع الطاقة 2 (EVNPMB2)، في مشروع البنية التحتية لمركز كوانج تراش للطاقة، فإن حزم العطاءات التي تخدم بناء العناصر الرئيسية بما في ذلك: بناء النظام الكهربائي، وبناء البوابة والسياج لمحطة الطاقة الحرارية كوانج تراش 1، وتسوية موقع المصنع، وتجديد السكن ومكتب مجلس إدارة المشروع، وبناء قناة الصرف الصحي... قد اكتملت بشكل أساسي، وتلبي الجدول الزمني المطلوب.

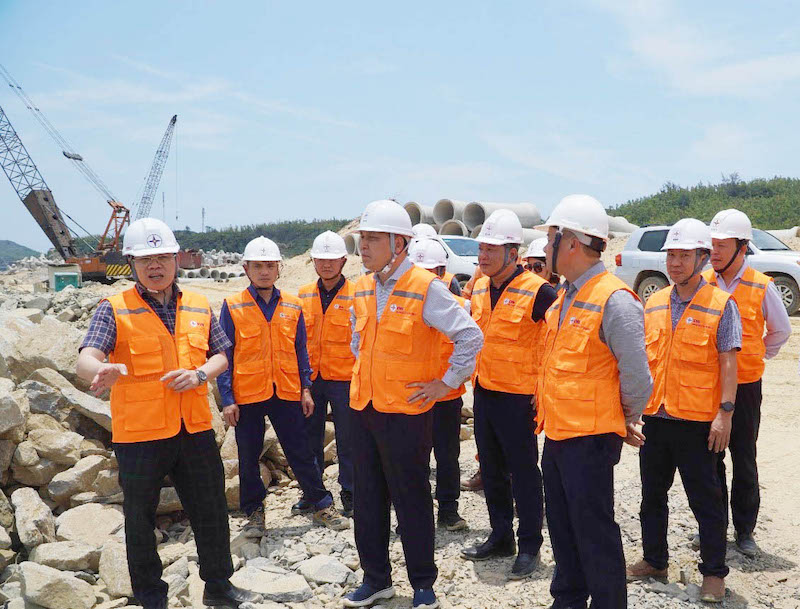

قام قادة EVN بتفقد موقع البناء بشكل مباشر. |
إلى جانب ذلك، تم الانتهاء من أعمال بناء رصيف استيراد الفحم وجسر الوصول في موقع البناء؛ تم الانتهاء من بناء حاجز الأمواج. بلغ إجمالي حجم بناء مشروع ميناء استيراد الفحم وكاسر الأمواج 86%.
بالنسبة لتصنيع وتركيب معدات تفريغ الفحم (CSU)، وصلت إلى 90٪. وتركز وحدات البناء حاليا على استكمال تركيب وتشغيل تجريبي لمعدات تفريغ الفحم وأحزمة نقل الفحم في سبتمبر 2025 لمزامنة المعدات مع تقدم محطة الطاقة الحرارية كوانج تراش 1.
وصلت نسبة التقدم الإجمالي لمشروع محطة الطاقة الحرارية كوانج تراش 1 إلى 90.23%. حيث: وصلت أعمال التصميم إلى 99%؛ بلغت نسبة أعمال الشراء 97.7%؛ وصلت نسبة تقدم البناء والتركيب إلى 74.7٪... قامت قوى البناء بتشغيل المحول الرئيسي في 29 أبريل 2025.
وأكد نائب مدير مجلس إدارة مشروع الطاقة 2 أنه على الرغم من أن موقع البناء عاجل للغاية مع الكثير من العمل، إلا أن سلامة العمال تأتي دائمًا في المقام الأول. قام المشروع بتقييم المخاطر في موقع البناء بشكل شامل، ومن ثم يتم نشر تدابير السلامة بشكل مرن ومتزامن وفقًا لواقع البناء.
وعلى وجه التحديد، نظم المستثمر والمقاول تدريبات السلامة المهنية لـ 44 ألف شخص، في 20 مجال عمل محدد. حتى الآن، حقق المشروع أكثر من 13 مليون ساعة عمل آمنة ولم يسجل أي حوادث بيئية.
وفي الوقت نفسه، يركز مجلس إدارة مشروع الطاقة 2 على توظيف وتدريب الموارد البشرية لتلبية جدول حرق النفط الأول في مشروع محطة الطاقة الحرارية كوانج تراش 1 في أغسطس 2025 والاتصال الأول بالشبكة قبل 2 سبتمبر 2025 وفقًا لتوجيهات رئيس الوزراء .
رئيس مجلس إدارة EVN دانج هوانج آن يلتقي بمقاولي البناء في موقع البناء. |
في عام 2025، سترسل EVNPMB2 موظفين رئيسيين للتدريب في محطة الطاقة الحرارية فينه تان 4 وفي موقع البناء. ومن ثم بناء فريق تدريجي من العمال المهرة وذوي الخبرة، المستعدين لإنجاز المهام الموكلة إليهم.
ومع ذلك، لا يزال المشروع يواجه بعض الصعوبات في تنفيذ نظام معالجة المياه، وخط أنابيب مياه التبريد، وتغطية القناة؛ إخلاء الموقع... ركزت EVNPMB2 على حث المقاولين واقتراح الحلول لمواصلة تسريع تقدم البناء.
وفي الاجتماع، أقر رئيس مجلس إدارة شركة EVN دانج هوانج آن بأن EVNPMB2 ووحداتها ومقاوليها قد أنجزوا قدرًا كبيرًا من العمل في الفترة الماضية. تم إزالة العديد من العناصر التي كانت تعتبر في السابق "مسارات حرجة" صعبة مثل قنوات سحب المياه وأنظمة أنابيب مياه التبريد، مما أدى إلى خلق الظروف لبناء المراحل التالية.
ومع ذلك، أشار رئيس مجلس إدارة شركة EVN دانج هوانج آن بصراحة إلى أن التقدم الإجمالي للمشروع، مع المعالم المهمة مثل التنشيط العكسي، واختبار ضغط الغلايات، وإطلاق النفط الأول... لا يزال غير متوافق مع الخطة.
وطلب رئيس مجلس إدارة شركة EVN من موقع البناء بأكمله اتخاذ إجراءات جذرية وتغيير طريقة العمل وتحسين تنظيم البناء وعدم تأخير توصيل الشبكة للوحدة الأولى على الإطلاق قبل 2 سبتمبر 2025.
قام المقاولون الرئيسيون ميتسوبيشي، هيونداي، CC1، إلى جانب المقاولين من الباطن بتنفيذ 3 نوبات عمل متواصلة بشكل عاجل بدلاً من نوبتين كما هو الحال حاليًا، وتعبئة الموارد البشرية والمعدات الكافية يوميًا وأسبوعيًا؛ وفي الوقت نفسه، حل المشاكل القائمة بشكل كامل وتسليم العناصر المساعدة في الموعد المحدد إلى مقاول الهندسة والتوريد والبناء.
وفي الوقت نفسه، تحتاج الوحدات إلى تنظيم توزيع واضح للمسؤوليات، ومتابعة كل بند ومعلم تقدم محدد عن كثب، ومواصلة حث استكمال الوثائق والإجراءات لتكون مؤهلة في أقرب وقت للتشغيل المتزامن للمشروع بأكمله.
وفي الاجتماع، أظهرت جميع الوحدات في موقع البناء عزمًا عاليًا، والتزامًا بتركيز جميع الموارد، والتنسيق الوثيق للسعي إلى إكمال ربط الوحدة الأولى بالشبكة قبل 2 سبتمبر 2025، بالإضافة إلى ضمان تقدم مشروع محطة الطاقة الحرارية كوانج تراش 1 بالكامل.
بدأ بناء مشروع محطة الطاقة الحرارية كوانغ تراش 1 في ديسمبر 2021. وعند تشغيله، سيوفر الكهرباء لنظام الطاقة الوطني، مما يساهم في ضمان أمن الطاقة، ويساهم في التنمية الاجتماعية والاقتصادية، ويزيد من إيرادات الميزانية لمقاطعة كوانغ بينه، ويخلق فرص عمل للناس في المنطقة.
