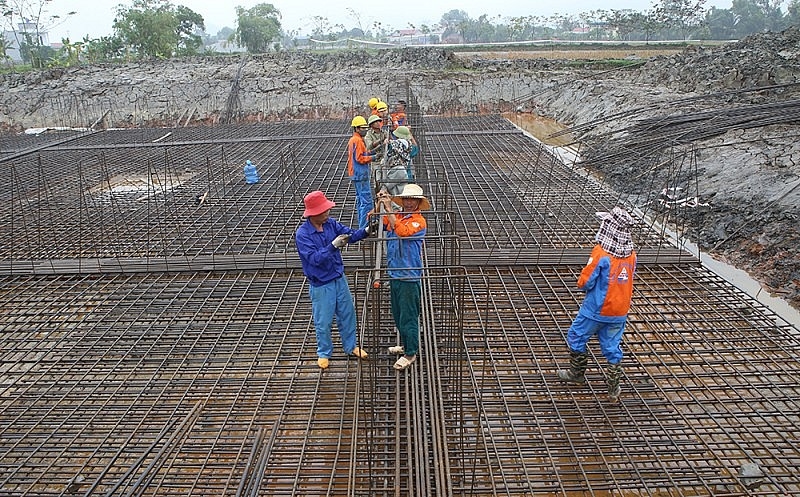

Bau der Stützenfundamentposition des 500-kV-Leitungskreises 3 |
Die Fertigstellung der 500-kV-Übertragungsleitungsprojekte von Quang Trach (Quang Binh) nach Pho Noi (Hung Yen) vor dem 30. Juni 2024 ist eine dringende Voraussetzung, um eine ausreichende Stromversorgung des Nordens für die sozioökonomische Entwicklung und die Verbesserung des Lebens der Menschen in den kommenden Monaten des Jahres 2024 und den darauffolgenden Jahren sicherzustellen.
Bislang wurden im Rahmen des Projekts im Wesentlichen große Mengen an Arbeiten abgeschlossen und alle Standorte mit 1.177 Fundamentstandorten und 478/513 Ankerplätzen übergeben. 1162/1177 Kolonnenstellungen fertiggestellt; Fertigstellung und Montage von 620/1177 Stahlsäulen, Ziehen von Drähten an 17 Ankerpunkten. Die erzielten Ergebnisse sind sehr bemerkenswert und wertvoll. Der Premierminister schätzte die Aufmerksamkeit und aktive Teilnahme des Provinzparteisekretärs, des Vorsitzenden des Provinzvolkskomitees, der Parteikomitees und Behörden auf allen Ebenen, direkte Führung, Leitung und Mobilisierung des gesamten politischen Systems und der lokalen Behörden auf allen Ebenen; die Zustimmung und Unterstützung der Menschen in den Durchquerungsgebieten des Projekts, die bereit sind, ihren Wohnsitz, ihren landwirtschaftlichen Betrieb sowie ihre Produktions- und Geschäftsstandorte für das nationale Schlüsselprojekt aufzugeben; Lob an das Ministerium für Industrie und Handel , das staatliche Kapitalverwaltungskomitee für Unternehmen und die relevanten Ministerien und Zweigstellen für ihre Aufmerksamkeit, regelmäßige Unterstützung und Anleitung bei der Beseitigung der Schwierigkeiten des Projekts; die großen Anstrengungen und die Entschlossenheit der Vietnam Electricity Group, der National Power Transmission Corporation, der Auftragnehmer und insbesondere der fast 10.000 Beamten, Ingenieure, Arbeiter und Hilfsarbeiter, die auf der Baustelle im Geiste „Sonne überwinden, Regen überwinden“ arbeiten, rund um die Uhr, „3 Schichten, 4 Schichten“https://dangcongsan.vn/kinh-te/, „schnell essen, dringend schlafen“https://dangcongsan.vn/kinh-te/, „während der Feiertage und am Neujahrstag“https://dangcongsan.vn/kinh-te/, „nur arbeiten, kein Hin und Her“ versuchen, die große Menge an zugewiesener Arbeit zu erledigen.
Der Projektimplementierungsprozess hat viele wertvolle Erfahrungen in der Leitung, Führung und Organisation der Umsetzung wichtiger nationaler Projekte gezeigt, wie zum Beispiel: Notwendigkeit, sich auf die Menschen zu verlassen, Stärke aus den Menschen; gute Propaganda-, Mobilisierungs- und Nachahmungsarbeit leisten; Erfassen Sie die Anforderungen, Aufgaben und Entwicklungen der Situation, um geeignete Lösungen zur Förderung des Projektfortschritts zu haben. Ressourcen gut mobilisieren, wissenschaftliche Umsetzung organisieren; Koordinieren Sie die Umsetzung synchron, reibungslos und effektiv zwischen den Agenturen und Einheiten.
Konzentrieren Sie sich darauf, die Produktion von genügend Stahlstützen zu steuern und den Fortschritt sicherzustellen, ohne das Fundament auf Stützen warten zu lassen.
Der Premierminister betonte, dass die Arbeitsbelastung noch immer sehr groß sei und die Zeit knapp werde. Daher schlug er vor, sich auf fünf Hauptaufgaben zu konzentrieren: (1) Konzentration auf die Steuerung der Produktion von genügend Stahlstützen, Sicherstellung des Fortschritts und darauf, das Fundament nicht auf die Stützen warten zu lassen; (2) Die Übergabe der Verankerungsbereiche muss dringend abgeschlossen werden, um das Ziehen der Drähte zu organisieren. (3) Drängen Sie auf eine frühzeitige Übergabe der importierten Ausrüstung und Stahlstützen entsprechend den Anforderungen des Projektfortschritts. (4) Organisieren Sie die Zollabfertigung, sobald die Waren am Grenzübergang oder Seehafen eintreffen. (5) Koordinieren Sie die Mobilisierung der erfahrensten und qualifiziertesten Arbeitskräfte von Unternehmen und Gruppen wie Viettel, PVN, VNPT usw., um die Mastmontage und das Einziehen der Leitungen zu unterstützen.
Ministerien, Behörden und insbesondere Investoren, Auftragnehmer, Berater, Arbeiter und Werktätige müssen sich mehr anstrengen, entschlossener sein und alle Schwierigkeiten und Herausforderungen überwinden, um das Projekt der 500-kV-Leitung 3 von Quang Trach nach Pho Noi vor dem 30. Juni 2024 fertigzustellen. Dabei soll nach dem Motto „Nur vom Tun reden, nicht vom Zurückweichen“ vorgegangen werden.
Während des Bauprozesses müssen die technischen Anforderungen, die Bauqualität, die Arbeitssicherheit und die Umwelthygiene sichergestellt werden, insbesondere an Standorten mit komplexem und zerklüftetem Gelände, saisonalem Wetter und ungewöhnlichen Stürmen, die die Bauorganisation stark beeinflussen. Arbeiten Sie eng zusammen, um Schwierigkeiten und Hindernisse zu beseitigen und den Bau so zu organisieren, dass der geplante Fortschritt gewährleistet ist.
Premierminister Pham Minh Chinh beauftragte den stellvertretenden Premierminister Tran Hong Ha und den Minister für Industrie und Handel Nguyen Hong Dien damit, weiterhin die sofortige Lösung von Schwierigkeiten und Problemen zu überwachen, die während der Projektimplementierung auftreten, zu drängen und anzuleiten, um die Qualität und den Fortschritt des Projekts sicherzustellen.
Vervollständigen Sie den politischen Rahmen für Entschädigungen und Neuansiedlungsunterstützung und legen Sie ihn vor dem 27. Mai 2024 dem Premierminister vor.
Der Premierminister forderte das Ministerium für natürliche Ressourcen und Umwelt auf, sich mit der Vietnam Electricity Group abzustimmen, um dringend eine Bewertung zu veranlassen, um den politischen Rahmen für Entschädigungen und Umsiedlungsunterstützung für die Projekte fertigzustellen und ihn dem Premierminister vor dem 27. Mai 2024 zur Prüfung und Entscheidung vorzulegen.
Das Verkehrsministerium weist die Verwaltungsbehörden an, umgehend Vereinbarungen über Maßnahmen zur Organisation des Baus der Kreuzung der 500-kV-Leitung 3 mit Verkehrswegen (Straßen, Flüsse, Eisenbahnen) abzuschließen, damit die Auftragnehmer das Verlegen der Leitungen organisieren können. Schaffung von Bedingungen, unter denen die Vietnam Electricity Group den Fortschritt der Warenlieferung an Seehäfen und Flughäfen im Einklang mit den gesetzlichen Bestimmungen beschleunigen kann, ohne den Gesamtfortschritt des Projekts zu beeinträchtigen.
Das Finanzministerium weist die Generalzollabteilung an, sich eng mit den Zollbehörden der Nachbarländer abzustimmen, die Vietnam Electricity Group zu unterstützen und die Zollabfertigung gemäß den gesetzlichen Bestimmungen zu beschleunigen, sobald die Dokumente für importierte Materialien und Ausrüstungen vorliegen, die für den Bau der Stromkreisprojekte der 500-kV-Leitung 3 von Quang Trach nach Pho Noi verwendet werden.
Premierminister Pham Minh Chinh spricht bei einem Online-Meeting über die Umsetzung des 500-kV-Übertragungsleitungsprojekts Stromkreis 3 von Quang Trach (Quang Binh) nach Pho Noi (Hung Yen). |
Das Ministerium für Industrie und Handel weist die Handelsbüros nachdrücklich an, sich auf die Unterstützung der Vietnam Electricity Group und der National Power Transmission Corporation bei der Lieferung und dem Transport von Waren in eine Reihe von Waren importierenden Ländern zu konzentrieren.
Das Ministerium für Landwirtschaft und ländliche Entwicklung gibt den Kommunen dringende Hinweise zur Anpassung ihrer Richtlinien hinsichtlich der Änderung der Waldnutzungszwecke, um die Projektausführung zeitnah zu unterstützen und die Einhaltung der gesetzlichen Bestimmungen sicherzustellen.
Das Verteidigungsministerium wies die Gruppe für Militärindustrie und Telekommunikation an, ein Maximum an Personal und Ausrüstung für die Errichtung von Masten und das Verlegen von Leitungen bereitzustellen und die Vietnam Electricity Group dringend dabei zu unterstützen, den Projektfortschritt zu beschleunigen.
Das State Capital Management Committee bei Enterprises wies die Vietnam Rubber Industry Group an, die Probleme im Zusammenhang mit der Rodung von Land für die vom Projekt betroffenen Kautschukplantagen umgehend zu lösen, wie von der Provinz Ha Tinh vorgeschlagen. Weisen Sie die Vietnam Oil and Gas Group, die Vietnam Posts and Telecommunications Group und andere erfahrene und qualifizierte Unternehmen und Gruppen an, die Vietnam Electricity Group mit Personal und Ausrüstung für die Mastmontage und das Einziehen von Leitungen zu unterstützen.
Mobilisieren Sie ein Maximum an lokalen Humanressourcen zur Teilnahme am Projektaufbau
Der Premierminister forderte den Provinzparteisekretär und die Parteisekretäre auf allen Ebenen auf, weiterhin lokale Kräfte zu führen, anzuleiten, regelmäßig zu inspizieren, zu drängen und zu mobilisieren, um Investoren und Auftragnehmer bei der Organisation von Projektbauarbeiten vor Ort zu unterstützen. rechtzeitige Ermutigung der auf der Baustelle tätigen Arbeiter und Hilfskräfte.
Die Vorsitzenden der Volkskomitees der Provinzen Hung Yen, Hai Duong, Thai Binh, Nam Dinh, Ninh Binh, Thanh Hoa, Nghe An, Ha Tinh und Quang Binh haben die Vorsitzenden der Volkskomitees und die Behörden auf allen Ebenen angewiesen, sich eng mit der Vietnam Electricity Group und der National Power Transmission Corporation abzustimmen und sich weiterhin auf Propaganda- und Mobilisierungsarbeit zu konzentrieren, um die Menschen zu mobilisieren, die verbleibenden Ankerplätze vor dem 31. Mai 2024 an die Baueinheit zu übergeben. Fordern Sie die Haushalte auf, ihre Häuser abzureißen, ihr Hab und Gut zu bewegen und vor dem 15. Juni 2024 Bäume im Trassenkorridor zu fällen, um die Abnahme der Stromversorgung der Projekte zu organisieren. Gewährleistung maximaler gesetzlicher und legitimer Rechte und Interessen der Bevölkerung.
Der Vorsitzende des Volkskomitees der Provinzen wies die Behörden aller Ebenen an, sich mit der Vietnam Electricity Group abzustimmen, um möglichst viele lokale Arbeitskräfte, insbesondere Energieunternehmen der Provinzen, für die Teilnahme am Bau des Projekts zu mobilisieren.
Die Volkskomitees der Provinzen (mit Ausnahme von Quang Binh und Ha Tinh) genehmigen umgehend Entschädigungspläne für die Stiftung und die Sicherheitskorridore, sodass die Investoren die Entschädigung für Menschen und Unternehmen abschließen können.
Vollständiger Stromanschluss vor dem 30. Juni 2024
Der Premierminister forderte die Vietnam Electricity Group und die National Power Transmission Corporation auf, den kritischen Fortschrittspfad zu überprüfen und abzuschließen, um sicherzustellen, dass das Ziehen der Leitungen bis zum 20. Juni 2024 und die Stromversorgung vor dem 30. Juni 2024 abgeschlossen sein wird. Auf dieser Grundlage sind regelmäßige Inspektionen durchzuführen und die Auftragnehmer (insbesondere die Stahlmastlieferanten) zu drängen, sich weiterhin mit hoher Konzentration und Dringlichkeit einzusetzen, im Geiste „Sonne und Regen zu überwinden“, umgehend Lösungen zu finden, um Schwierigkeiten und Herausforderungen zu überwinden und einen kontinuierlichen Bau rund um die Uhr, „3 Schichten, 4 Schichten“, während der Ferien und an freien Tagen, „schnell essen, schnell schlafen“, zu organisieren, den festgelegten Zeitplan einzuhalten und gute technische Anforderungen und die Qualität des Projekts sicherzustellen.
Koordinieren Sie sich aktiv mit den örtlichen Behörden und den zuständigen Stellen, um die verfügbaren Arbeitskräfte zu mobilisieren und einzusetzen und stellen Sie sicher, dass genügend Personal für die Aufstellung der Masten und das Verlegen der Leitungen zur Verfügung steht. Gleichzeitig gibt es vernünftige Baulösungen, die Arbeitssicherheit und Umwelthygiene gewährleisten und die Anwohner nicht beeinträchtigen.
Der Premierminister forderte außerdem die Vietnam Oil and Gas Group (PVN), die Vietnam Posts and Telecommunications Group (VNPT) und die Military Industry-Telecoms Group (Viettel) auf, sich auf der Grundlage ihrer Funktionen, Aufgaben und Befugnisse proaktiv und effektiv eng mit der Vietnam Electricity Group abzustimmen, um die Bereitstellung von Personal und Mitteln für den Baufortschritt des Projekts 500-kV-Leitung 3 von Quang Trach nach Pho Noi zu unterstützen.
