ホアビン水力発電拡張プロジェクトの進捗を加速

Báo Đại biểu Nhân dânBáo Đại biểu Nhân dân02/04/2024

[広告_1]

EVNPMB1のダオ・トロン・サン副所長は、プロジェクトの進捗に対応するため、EVNPMB1は請負業者に対し、より多くの人材を追加し、機械や設備を手配して、1日3交代制で建設に集中するよう要請したと述べた。現在、約950人の作業員が緊急に工事に携わっており、2023年末と比較すると従業員総数の約38%増加している。

最大限のリソースの集中により、プロジェクトの多くの建設項目が設定されたスケジュールを達成し、それを上回りました。具体的には、第1四半期では、取水口コンクリート工事の工事量が計画を17%上回り、第2トンネルの掘削・補強工事を完了し、工場のコンクリート工事を完了し、予定通り立井の掘削・補強工事を行った。

EVNPMB1はまた、複雑な地質状況により、垂直井戸1、排水トンネル、水路の掘削と仮補強工事が依然として困難に直面していると報告した。 EVNPMB1は、実際の地質状況に基づき、Power Construction Consulting Joint Stock Company 1 (EVNPECC1)と連携し、安全を確保して建設の進捗を加速するために、設計を最適な方向に迅速に更新・調整しました。

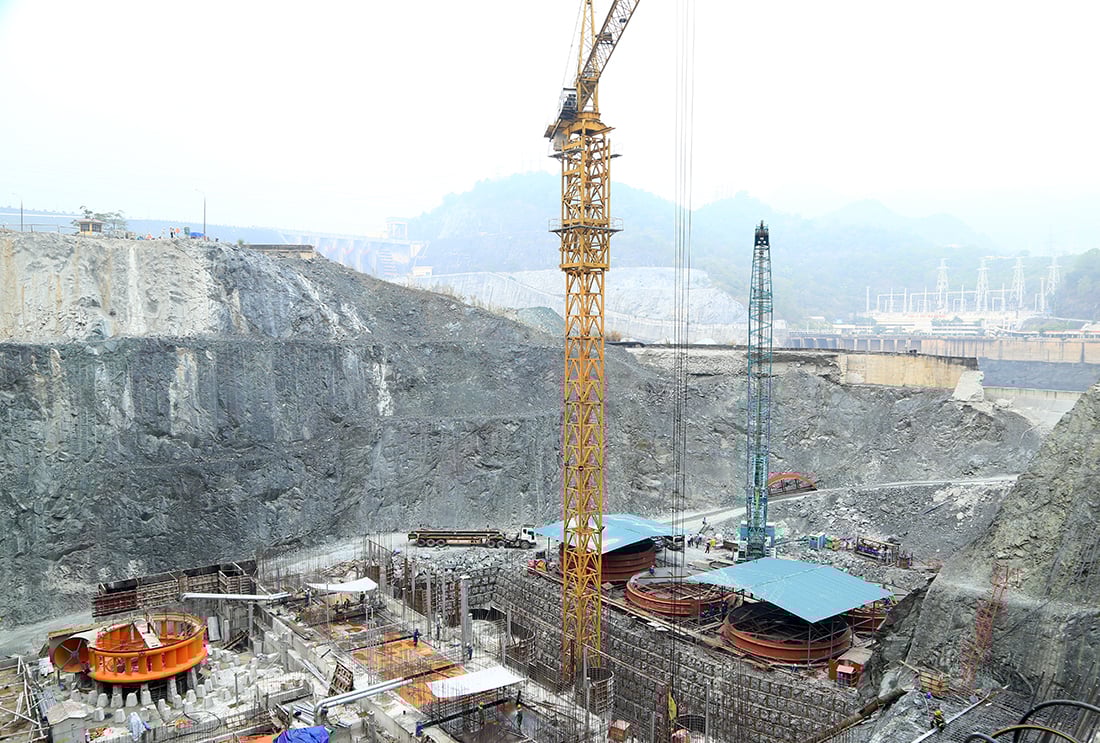

ホアビン水力発電所拡張工事現場。写真:EVN
ホアビン水力発電所拡張工事現場。写真:EVN

EVNPMB1 は建設プロセス全体を通じて、安全と環境衛生を確保するために請負業者と協力し、監督、徹底した実施を行ってきました。同時に、請負業者に対して、建設に必要な機器が適切かつタイムリーに供給されるように強く求めます。これまで、品質管理や機材供給の進捗は契約規定や建設現場での工事進捗に適合してきました。

第2四半期には、EVNPMB1は敷地の整地に関連する作業の完了に重点を置き、2024年4月上旬にトンネルアーチ1号と2号の掘削を完了する、垂直井1号の掘削を完了するなど、いくつかの目標を掲げて建設の進捗を加速します...

EVN理事のグエン・ドゥック・クオン氏とEVN副総裁のファム・ホン・フオン氏は、建設現場での実際の視察を通じて、EVNPMB1と他のユニットが達成しようと努力してきたプロジェクト実施の成果を認めた。同時に、十分な人材と設備を継続的に配置し、プロジェクトの進捗マイルストーンを堅持する必要があります。

同グループのリーダーらは、現在、天候は建設工事に有利であるため、EVNPMB1と請負業者は「ゴールデンタイム」を有効活用して工事の進捗を加速させる必要があると強調した。特に、油圧機械設備の設置工事を円滑に進め、コンクリート打設部隊への引き渡しをスケジュール通りに行うためには、施工業者と据付業者の連携を強化する必要がある。工事中は、工事現場の安全規則を厳守する必要があります。

関係部署は緊密に連携し、地質学的変化の状況を定期的に更新して、設計に迅速に対応する必要があります。あらゆる状況でコンクリートの温度と施工品質を確保するために、熱要因と夏期の高温を考慮してください。 EVNPMB1 と請負業者は、今後の嵐の季節の前と最中に、防災訓練を速やかに展開し、気象リスクに対応するためのシナリオを準備し、合理的な評価と建設計画を立てる必要があります。

ホアビン水力発電所拡張プロジェクトは、既存のホアビン水力発電ダムの右岸に位置しています。このプロジェクトの容量は240MWのユニット2つです。このプロジェクトは2021年1月10日に開始されました。現在、EVNと関連ユニットは、2025年に2ユニットの発電の進捗を確実にするために全力を尽くしています。


[広告2]
ソース

コメント (0)

No data
No data

同じカテゴリー

2025年ダナン国際花火大会の開幕夜、最高の花火をお楽しみください
ダナン国際花火大会2025(DIFF 2025)は史上最長となる
端午の節句に合わせて販売される数百個の色鮮やかな供え盆
ニントゥアンのインフィニティビーチは6月末までが一番美しいので、お見逃しなく!

同じ著者

遺産

仕事

No videos available

ニュース

政治体制

地元

製品
