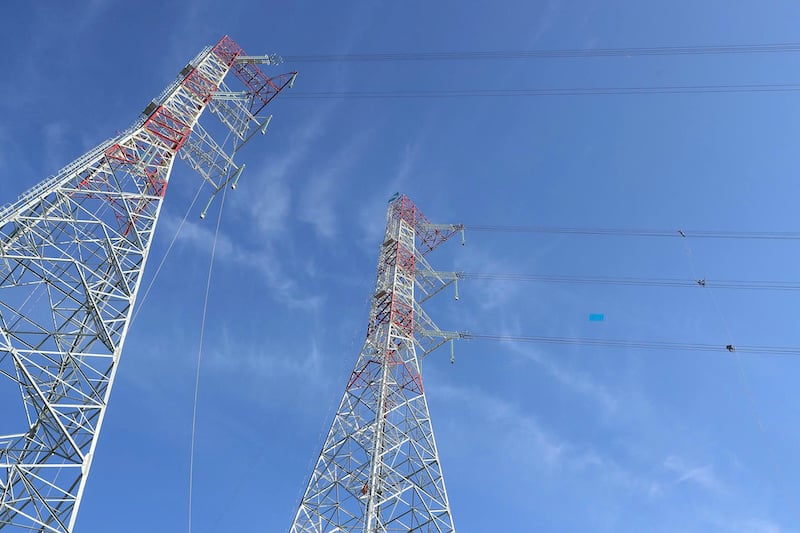

ພິທີເປີດສາຍສົ່ງ 500 ກິໂລໂວນ ລາວກາຍ-ວິງເຢືອງ

ຕອນ​ເຊົ້າ​ວັນ​ທີ 17 ຕຸລາ​ນີ້, ຢູ່​ຕາ​ແສງ ຊວນ​ກວາງ, ​ແຂວງ ລາວ​ກາຍ, ກຸ່ມ​ບໍລິສັດ​ໄຟຟ້າ​ຫວຽດນາມ (EVN) ​ໄດ້​ຈັດ​ພິທີ​ເປີດ​ສະຫຼອງ​ໂຄງການ​ສາຍ​ສົ່ງ 500 kV ລາວ​ກາຍ-​ວິງ​ອຽນ.

Báo Đầu tưBáo Đầu tư29/12/2024

ສູ້​ແດດ​ແລະ​ຝົນ​ເພື່ອ​ບັນ​ລຸ​ເສັ້ນ​ໄຊ​ໄດ້ 8 ເດືອນ​ຕົ້ນ​

ນີ້​ແມ່ນ​ໂຄງການ​ເພື່ອ​ຕ້ອນຮັບ​ຜົນສຳ​ເລັດ​ຂອງ​ກອງ​ປະຊຸມ​ໃຫຍ່​ຄັ້ງ​ທີ 1 ຂອງ​ພັກ ​ລັດຖະບານ ​ໄລຍະ 2025-2030, ມຸ່ງ​ໄປ​ເຖິງ​ກອງ​ປະຊຸມ​ໃຫຍ່​ຄັ້ງ​ທີ 14 ຂອງ​ພັກ.

ກ່ອນໜ້ານີ້, ໂຄງການສາຍສົ່ງ 500 ກິໂລ ໂວນ ລາວກາຍ -ວິງເຢືອງ ກໍ່ສຳເລັດຜົນໃນວັນທີ 30 ກັນຍາ 2025, ສຳເລັດກ່ອນກຳນົດ 8 ເດືອນ ເມື່ອທຽບໃສ່ແຜນການເດີມ ຕາມມະຕິຕົກລົງນະໂຍບາຍການລົງທຶນໂຄງການ ໂດຍນາຍົກລັດຖະມົນຕີ.

ບັນດາ​ຜູ້​ແທນ​ເຂົ້າ​ຮ່ວມ​ພິທີ​ຕັດ​ແຖບ​ຜ້າ​ເປີດ​ໂຄງການ.

ໂຄງການສາຍສົ່ງ 500 ກິໂລໂວນ ລາວກາຍ-ວິງເຢນ ເປັນໂຄງການຫຼັກລະດັບຊາດ, ຂະໜາດຂອງໂຄງການແມ່ນສາຍສົ່ງສອງວົງຈອນ 500 kV, ມີຄວາມຍາວທັງໝົດ 229,5 ກິໂລແມັດ, ມີເສົາຫຼັກທັງໝົດ 468 ເສົາ.

ໂຄງການ​ດັ່ງກ່າວ​ຈະ​ຜ່ານ 02 ​ແຂວງ​ຄື: ລາວ​ກາຍ ​ແລະ ພູ​ໂທ (​ເມື່ອ​ກ່ອນ 04 ​ແຂວງ​ຄື: ລາວ​ກາຍ, ​ອຽນ​ບ໋າ​ຍ , ຟູ​ເຖາະ ​ແລະ ວິງ​ຟຸກ), ຈຸດ​ເລີ່​ມຕົ້ນ​ແມ່ນ​ສະຖານີ​ໄຟຟ້າ 500 kV ລາວ​ກາຍ, ຈຸດ​ສິ້ນ​ສຸດ​ແມ່ນ​ສະຖານີ 500 kV Vinh Yen.

ຍອດ​ມູນ​ຄ່າ​ການ​ລົງທຶນ​ຂອງ​ໂຄງການ​ແມ່ນ​ກວ່າ 7.410 ຕື້​ດົ່ງ, ຈັດ​ຈາກ​ທຶນ​ກູ້​ຢືມ 80% ຈາກ​ທະນາຄານ​ຫຸ້ນ​ສ່ວນ​ການ​ຄ້າ​ຕ່າງປະ​ເທດ ຫວຽດນາມ (Vietcombank) ​ແລະ 20% ທຶນ​ສົມທົບ​ຈາກ EVN.

ໂຄງການສາຍສົ່ງ 500 kV ລາວກາຍ-ວິງເຢືອງ:
ນັກລົງທຶນ: ກຸ່ມບໍລິສັດໄຟຟ້າຫວຽດນາມ;
ຜູ້ຕາງໜ້ານັກລົງທຶນຄຸ້ມຄອງ ແລະ ດໍາເນີນໂຄງການ: ຄະນະບໍລິຫານງານໂຄງການໄຟຟ້າ 1;
ລວມຍອດເງິນລົງທຶນ: 7.410 ຕື້ດົ່ງ;
ພື້ນທີ່ໂຄງການຜ່ານ: ລາວກາຍ, ພູໂທ;
ວັນທີເລີ່ມກໍ່ສ້າງ: ວັນທີ 16 ມີນາ 2025;
ວັນທີ່: 30 ກັນຍາ 2025.

​ເພື່ອ​ຮັບປະກັນ​ການ​ເຄື່ອນ​ໄຫວ​ຢ່າງ​ກົງ​ໄປ​ກົງ​ມາ ​ແລະ ມີ​ປະສິດທິ​ຜົນ, ​ໂຄງການ​ສະຖານີ​ຫັນ​ປ່ຽນ 500 kV ລາວ​ກາຍ ​ໄລຍະ 2 ດ້ວຍ​ຍອດ​ຈຳນວນ​ເງິນ​ລົງທຶນ 1.564 ຕື້​ດົ່ງ ​ໄດ້​ສຳ​ເລັດ​ໂຄງການ​ກໍ່ສ້າງ ​ແລະ ​ເສີມ​ຂະຫຍາຍ​ເດີ່ນ​ແຈກ​ຢາຍ 500 kV ​ແລະ ໝໍ້​ແປງ 500 kV ​ໃຫ້​ສອດຄ່ອງ​ກັບ​ໂຄງການ​ສາຍ​ສົ່ງ​ສາຍ​ສົ່ງ ລາວ​ກາຍ - ວິງ​ເຍີນ 500k.

ທ່ານ ຫງວຽນ​ແອງ​ຕ໋ວນ, ຜູ້ອຳນວຍການ​ໃຫຍ່ EVN ​ໃຫ້​ຮູ້​ວ່າ, ປະຕິບັດ​ທິດ​ທາງ​ຂອງ​ທ່ານ​ນາຍົກລັດຖະມົນຕີ, ຄະນະ​ບໍລິຫານ​ງານ EVN/Power 1 ​ໄດ້​ສຸມ​ທຸກ​ແຫຼ່ງກຳລັງ, ປະຕິບັດ​ຫຼາຍ​ວຽກ​ງານ​ຂະ​ໜານ​ແໜ້ນ, ມີ​ຫົວຄິດ​ປະດິດ​ສ້າງ ​ແລະ ຜັນ​ຂະຫຍາຍ​ບັນດາ​ບົດຮຽນ​ອັນ​ລ້ຳ​ຄ່າ​ທີ່​ທ່ານ​ນາຍົກລັດຖະມົນຕີ ຊີ້​ອອກ​ວ່າ ພາຍຫຼັງ​ການ​ຜັນ​ຂະຫຍາຍ​ສາຍ​ໄຟຟ້າ 500 kV ​ເລກ 3 ກວ໋າງ​ເຟືອງ.

ໃນໄລຍະ 6 ເດືອນຂອງການກໍ່ສ້າງ, ໂຄງການໄດ້ປະສົບກັບຄວາມຫຍຸ້ງຍາກ ແລະ ສິ່ງທ້າທາຍຫຼາຍຢ່າງຈາກສະພາບດິນຟ້າອາກາດທີ່ຮຸນແຮງ, ພູດອຍເປັນພູດອຍ, ທໍລະນີສາດທີ່ຊັບຊ້ອນ, ການເກັບກູ້ພື້ນທີ່ຂະໜາດໃຫຍ່ເພື່ອຄວາມຮຽກຮ້ອງຕ້ອງການຄວາມຄືບໜ້າອັນຮີບດ່ວນ, ແຕ່ດ້ວຍປະສົບການການຈັດຕັ້ງປະຕິບັດ, ຄວາມຕັ້ງໃຈສູງ ແລະ ຄວາມມານະພະຍາຍາມອັນພົ້ນເດັ່ນຂອງ EVN/EVNNPMB1 ແລະ ໜ່ວຍງານທີ່ປຶກສາ, ຜູ້ຮັບເໝົາກໍ່ສ້າງ, ຜູ້ສະໜອງວັດສະດຸ ແລະ ອຸປະກອນ; ໂຄງ​ການ​ດັ່ງ​ກ່າວ​ໄດ້​ຮັບ​ການ​ປະ​ຕິ​ບັດ​ຢ່າງ​ຮີບ​ດ່ວນ, synchronously ແລະ​ປະ​ສິດ​ທິ​ຜົນ.


ຮອງ​ຜູ້​ອຳ​ນວຍ​ການ​ໃຫຍ່ EVN ທ່ານ ຟ້າມ​ຮົ່ງ​ເຟືອງ ລາຍ​ງານ​ກ່ຽວ​ກັບ​ຂະ​ບວນ​ການ​ກໍ່​ສ້າງ.

ດ້ວຍຈິດໃຈຕັ້ງໃຈ ແລະ ພະຍາຍາມສຸດຂີດ, ຈັດຕັ້ງການກໍ່ສ້າງ “4 ຊັ້ນ”, “ 3 ເລື່ອນ , 4 ໜ່ວຍ”, “ ສູ້ແດດ ທົນຝົນ ”, “ ຜ່ານວັນພັກ, ເທສະການ ແລະ ວັນພັກຜ່ອນ ”, ພາຍຫຼັງກໍ່ສ້າງໄດ້ 6 ເດືອນກວ່າ, ໂຄງການດັ່ງກ່າວໄດ້ສຳເລັດ ເນື້ອທີ່ການກໍ່ສ້າງຕົ້ນຕໍລວມມີ: ຂຸດດິນ ແລະ ຫີນ ເກືອບ 1,8 ລ້ານຕາແມັດ; ປູຊີມັງເກືອບ 110.000 ມ3 ພ້ອມເຫຼັກກ້າປະມານ 7.500 ໂຕນ; ການຜະລິດ ແລະ ປະກອບເສົາເຫຼັກ 55,000 ໂຕນ; ດຶງແລະວາງສາຍຫຼາຍກວ່າ 6,000 ກິໂລແມັດຂອງທຸກປະເພດ (26 conductors, ສາຍປ້ອງກັນຟ້າຜ່າແລະສາຍ optical).

ໃນນາມຜູ້ຮັບເໝົາທີ່ເຂົ້າຮ່ວມໂຄງການ, ຜູ້ຕາງໜ້າ ບໍລິສັດ ໄຟຟ້າ ເລກ 4 ໃຫ້ຮູ້ວ່າ: ໃນໄລຍະກໍ່ສ້າງໂຄງການ ໄດ້ປະສົບກັບຄວາມຫຍຸ້ງຍາກຫຼາຍດ້ານ ທັງດ້ານຊັບພະຍາກອນມະນຸດ ແລະ ເຄື່ອງຈັກ ແລະ ອຸປະກອນກໍ່ສ້າງ ເຊິ່ງບາງຄັ້ງກໍບໍ່ຕອບສະໜອງໄດ້ຄວາມຄືບໜ້າ ເນື່ອງຈາກການຈັດຕັ້ງປະຕິບັດເສັ້ນທາງໂຄງການທັງໝົດມີຈໍານວນຫຼວງຫຼາຍ ແລະ ຮີບດ່ວນທີ່ສຸດ.

ນອກຈາກນັ້ນ, ສະພາບອາກາດໃນເຂດພູດອຍພາກເໜືອ ນັບແຕ່ກາງເດືອນ ມິຖຸນາ 2025 ເປັນຕົ້ນມາ ໄດ້ຮັບຜົນກະທົບຈາກຝົນຕົກ ແລະ ນໍ້າຖ້ວມ ໂດຍສະເພາະແມ່ນພະຍຸ 7 ແຮງຄື: ໝາຍເລກ 1, 3, 5, 6, 9, 10, 11 ເຮັດໃຫ້ເກີດໄພນໍ້າຖ້ວມເປັນບໍລິເວນກວ້າງ, ຕ້ອງຢຸດການກໍ່ສ້າງເປັນເວລາຫຼາຍວັນ, ພື້ນຖານໂຄງລ່າງຫຼາຍຈຸດກໍ່ຖືກປັບລະດັບລົງແລ້ວ ແລະ ຕ້ອງໄດ້ຂຸດລົງມາແຕ່ຕົ້ນ.

ດ້ວຍເຫດນັ້ນ, ໂຄງການສາຍສົ່ງ 500kV ລາວກາຍ-ວິງເຢນ ຈິ່ງສຳເລັດພາຍໃນ 6 ເດືອນນັບແຕ່ມື້ເລີ່ມປະຕິບັດ, ເກືອບ 8 ເດືອນກ່ອນກຳນົດເວລາອະນຸມັດໃນນະໂຍບາຍລົງທຶນ.

ສະພາບການກໍ່ສ້າງເສັ້ນທາງ 500 ກິໂລໂວນ ລາວກາຍ-ວິງເຢນ ສ່ວນຫຼາຍແມ່ນຜ່ານປ່າດົງດິບ ແລະ ຫີນໜາມໜໍ່, ບາງບ່ອນຕ້ອງໄດ້ເປີດເສັ້ນທາງປ່າເກືອບ 4-5 ກິໂລແມັດ ຈາກຕີນພູຂຶ້ນສູ່ລະດັບຄວາມສູງຈາກໜ້ານ້ຳທະເລເກືອບ 1.000 ແມັດ. ມີສະຖານທີ່ທີ່ແຕ່ລະເສົາຕ້ອງໄດ້ຂົນສົ່ງດ້ວຍຕົນເອງເພື່ອຕັ້ງເສົາ, ແລະຍັງມີສະຖານທີ່ທີ່ຄົນງານຕ້ອງຍ່າງຫຼາຍກວ່າ 2 ຊົ່ວໂມງເພື່ອໄປເຖິງບ່ອນກໍ່ສ້າງ. ຄົນງານຕ້ອງໄດ້ຕັ້ງຜ້າເຕັ້ນ ແລະ ຕູບບ່ອນຢູ່ບ່ອນກິນ ແລະ ນອນຢູ່ຈຸດດັ່ງກ່າວທຸກໆເດືອນ, ຫັນປ່ຽນກັນເພື່ອຮັບປະກັນຄວາມຄືບໜ້າຂອງການກໍ່ສ້າງ.

ເພີ່ມຄວາມຫນ້າເຊື່ອຖືຂອງລະບົບ

ພາຍຫຼັງ​ໄດ້​ຮັບ​ການ​ຜັນ​ຂະຫຍາຍ​ແລ້ວ, ​ເສັ້ນທາງ 500 kV ລາວ​ກາຍ-ວິງ​ເຢນ ​ຈະ​ສາມາດ​ສົ່ງ​ໄຟຟ້າ​ໄດ້​ປະມານ 3.000 MW ຈາກ​ບັນດາ​ເຂື່ອນ​ໄຟຟ້າ​ໃນ​ພາກ​ຕາ​ເວັນ​ຕົກ​ສຽງ​ເໜືອ ​ແລະ ບັນດາ​ແຂວງ​ໃກ້​ຄຽງ​ສູ່​ຕາໜ່າງ​ແຫ່ງ​ຊາດ ​ແລະ ​ເພີ່ມ​ຄວາມ​ສາມາດ​ນຳ​ເຂົ້າ​ໄຟຟ້າ. ພ້ອມ​ກັນ​ນັ້ນ, ຈະ​ສ້າງ​ການ​ເຊື່ອມ​ຈອດ​ກັນ​ຢ່າງ​ແໜ້ນ​ແຟ້ນລະຫວ່າງ​ບັນດາ​ຂົງ​ເຂດ​ໃນ​ລະບົບ​ໄຟຟ້າ; ປັບປຸງ​ຄວາມ​ສາມາດ​ເຄື່ອນ​ໄຫວ​ຢ່າງ​ປອດ​ໄພ ​ແລະ ໝັ້ນຄົງ​ຂອງ​ລະບົບ​ໄຟຟ້າ​ແຫ່ງ​ຊາດ; ຫຼຸດຜ່ອນການສູນເສຍພະລັງງານໃນຕາຂ່າຍໄຟຟ້າ; ​ແລະ​ເພີ່ມ​ທະວີ​ການ​ຜະລິດ​ໄຟຟ້າ ​ແລະ ທຸລະ​ກິດ​ຂອງ EVN.

ກ່າວ​ຄຳ​ເຫັນ​ທີ່​ພິທີ, ທ່ານ​ຮອງ​ນາຍົກລັດຖະມົນຕີ ຫວູດຶກ​ເຟືອກ ​ເນັ້ນ​ໜັກ​ວ່າ: ນີ້​ແມ່ນ​ໂຄງການ​ມີ​ຄວາມ​ສຳຄັນ​ເປັນ​ພິ​ເສດ​ໃນ​ການ​ຮັບປະກັນ​ຄວາມ​ປອດ​ໄພ​ດ້ານ​ພະລັງງານ​ຂອງ​ຊາດ, ປະກອບສ່ວນ​ສ້າງ​ມະຕິ​ຂອງ​ກົມ​ການ​ເມືອງ​ໃນ​ມະຕິ​ເລກທີ 70 ກ່ຽວ​ກັບ​ການ​ຮັບປະກັນ​ຄວາມ​ປອດ​ໄພ​ດ້ານ​ພະລັງງານ​ແຫ່ງ​ຊາດ ​ແລະ ຄຳ​ໝັ້ນ​ສັນຍາ​ຂອງ​ລັດຖະບານ​ຍາມ​ໃດ​ກໍ່​ມານະ​ພະຍາຍາມ​ຮັບປະກັນ​ການ​ສະໜອງ​ໄຟຟ້າ​ຢ່າງ​ບໍ່​ຢຸດ​ຢັ້ງ, ບໍ່​ໃຫ້​ຂາດ​ເຂີນ​ພະລັງງານ​ເກີນ 25% ​ໃນ​ທຸກ​ສະພາບ​ການ. ການຂະຫຍາຍຕົວສອງຕົວເລກໃນຊຸມປີຂ້າງຫນ້າ.

ທ່ານ​ຮອງ​ນາ​ຍົກ​ລັດ​ຖະ​ມົນ​ຕີ ໂຮ່​ດຶກ​ຟຸກ ກ່າວ​ຄຳ​ເຫັນ​ທີ່​ພິ​ທີ​ເປີດ​ປະ​ກາດ.

ທ່ານຮອງນາຍົກລັດຖະມົນຕີ ເນັ້ນໜັກວ່າ: ຄາດໝາຍການເຕີບໂຕເສດຖະກິດ - ສັງຄົມຂອງ ຫວຽດນາມ ໃນໄລຍະນີ້ ຮຽກຮ້ອງໃຫ້ຂະແໜງໄຟຟ້າສຸມໃສ່ພັດທະນາ, ເພີ່ມທະວີກຳລັງການຜະລິດໄຟຟ້າໃນແຕ່ລະປີປະມານ 15 – 18% (ເທົ່າກັບ 8.000 – 10.000 MW) ເພື່ອຮັບປະກັນການສະໜອງໄຟຟ້າໃຫ້ແກ່ການພັດທະນາເສດຖະກິດ ແລະ ດຶງດູດການລົງທຶນພາຍໃນ ແລະ ຕ່າງປະເທດ.

“ໂຄງການມີຄວາມຄືບໜ້າໃນການກໍ່ສ້າງ, ເປັນຜົນສຳເລັດທີ່ໜ້າພາກພູມໃຈ, ສະແດງໃຫ້ເຫັນເຖິງມູນເຊື້ອວິລະຊົນປະຕິວັດກວ່າ 70 ປີ ຂອງຂະແໜງອຸດສາຫະກຳໄຟຟ້າ, ການກໍ່ສ້າງ ແລະ ສຳເລັດໄວກ່ອນກຳນົດເວລາ ໃນເຂດທີ່ມີສະພາບດິນຟ້າອາກາດ ແລະ ທໍລະນີສາດທີ່ຫຍຸ້ງຍາກ ແລະ ສັບສົນ, ການກໍ່ສ້າງຢູ່ໃນສະພາບດິນຟ້າອາກາດຜິດປົກກະຕິ, ປະລິມານການກໍ່ສ້າງໃຫຍ່, ເຕັກນິກສັບຊ້ອນ, ຕ້ອງການຄວາມຊັດເຈນ ແລະ ມີການປະສານສົມທົບກັບການຂະຫຍາຍຕົວຂອງໄຟຟ້າ, ມີການກຳນົດຄ່າໄຟຟ້າ. ອຸດ​ສາ​ຫະ​ກໍາ​ພ້ອມ​ທັງ​ຄວາມ​ພະ​ຍາ​ຍາມ​ຂອງ​ທ້ອງ​ຖິ່ນ​ໃນ​ການ​ເກັບ​ກູ້​ສະ​ຖານ​ທີ່​ແລະ​ການ​ຮັບ​ປະ​ກັນ​ເງື່ອນ​ໄຂ​ການ​ກໍ່​ສ້າງ​ສໍາ​ລັບ​ໂຄງ​ການ​ນີ້​,” ທ່ານ​ຮອງ​ນາ​ຍົກ​ລັດ​ຖະ​ມົນ​ຕີ​ກ່າວ​ວ່າ.

ຜູ້ອຳນວຍການ​ໃຫຍ່ EVN ຫງວຽນ​ແອງ​ຕ໋ວນ ​ໄດ້​ມອບ​ຂອງຂວັນ​ເພື່ອ​ໜູນ​ຊ່ວຍ 2 ທ້ອງ​ຖິ່ນ​ທີ່​ໂຄງການ​ດັ່ງກ່າວ​ຜ່ານ.

ທ່ານ​ຮອງ​ນາ​ຍົກ​ລັດ​ຖະ​ມົນ​ຕີ ຮຽກ​ຮ້ອງ​ໃຫ້ EVN, ພາຍຫຼັງ​ພິ​ທີ​ໄຂ​ງານ​ຄັ້ງ​ນີ້, ຕ້ອງ​ປະ​ກອບ​ສ່ວນ​ໃຫ້​ບັນ​ດາ​ທ້ອງ​ຖິ່ນ​ເຮັດ​ວຽກ​ງານ​ຟື້ນ​ຟູ ແລະ ທຳ​ຄວາມ​ສະ​ອາດ​ສິ່ງ​ແວດ​ລ້ອມ; ຈັດ​ຕັ້ງ​ການ​ເຄື່ອນ​ໄຫວ​ຢ່າງ​ປອດ​ໄພ​ຂອງ​ໂຄງການ 500 kV ລາວ​ກາຍ-ວິງ​ເຢນ ​ແລະ ລະບົບ​ໄຟຟ້າ​ທົ່ວ​ປະ​ເທດ​ບັນລຸ​ປະສິດທິ​ຜົນ​ສູງ​ສຸດ.

ນອກຈາກນັ້ນ, EVN ຕ້ອງສືບຕໍ່ລົງທຶນພັດທະນາແຫຼ່ງໄຟຟ້າ ແລະ ລະບົບຕາຂ່າຍ, ຮັບປະກັນການສະໜອງໄຟຟ້າຢ່າງພຽງພໍ ແລະ ໝັ້ນຄົງໃຫ້ແກ່ການພັດທະນາເສດຖະກິດ-ສັງຄົມ; ຕັ້ງໜ້າ​ເຂົ້າ​ຮ່ວມ​ການ​ຮັບປະກັນ​ຊີວິດ​ສັງຄົມ, ສະຖຽນ​ລະ​ພາບ​ຂອງ​ປະຊາຊົນ; ​ແລະ ປະຕິບັດ​ການ​ແກ້​ໄຂ​ໂຄງການ​ຕາມ​ລະບຽບ​ການ.

ທີ່ມາ: https://baodautu.vn/khanh-thanh-duong-day-500-kv-lao-cai---vinh-yen-d414687.html


(0)

No data
No data

ທົ່ງນາລະບຽງທີ່ສວຍງາມທີ່ສວຍງາມໃນຮ່ອມພູ Luc Hon
ດອກ​ໄມ້ 'ອຸດົມສົມບູນ' ດ້ວຍ​ລາ​ຄາ 1 ລ້ານ​ດົ່ງ​ແຕ່​ລະ​ດອກ ຍັງ​ໄດ້​ຮັບ​ຄວາມ​ນິ​ຍົມ​ຊົມ​ຊອບ​ໃນ​ວັນ​ທີ 20/10
ຮູບເງົາຫວຽດນາມ ແລະການເດີນທາງໄປສູ່ Oscars
ໜຸ່ມ​ສາວ​ໄປ​ເຂດ​ຕາ​ເວັນ​ຕົກ​ສຽງ​ເໜືອ​ເພື່ອ​ເຊັກ​ອິນ​ໃນ​ລະດູ​ການ​ເຂົ້າ​ທີ່​ງາມ​ທີ່​ສຸດ​ຂອງ​ປີ

ມໍລະດົກ

ຮູບ

ທຸລະກິດ

ໜຸ່ມ​ສາວ​ໄປ​ເຂດ​ຕາ​ເວັນ​ຕົກ​ສຽງ​ເໜືອ​ເພື່ອ​ເຊັກ​ອິນ​ໃນ​ລະດູ​ການ​ເຂົ້າ​ທີ່​ງາມ​ທີ່​ສຸດ​ຂອງ​ປີ

ເຫດການປະຈຸບັນ

ລະບົບການເມືອງ

ທ້ອງຖິ່ນ

ຜະລິດຕະພັນ
