Quang Tri 500 kV trafo merkezi projesini ve bağlantı hattını planlanan sürede bitiş çizgisine getirme çabaları

(Chinhphu.vn) - Ekim ayı sonlarında Orta bölgede meydana gelen şiddetli yağışların zorluklarını aşan müteahhitlerin mühendis ve işçi ekibi, 500kV Quang Tri trafo merkezinin inşaat alanında gece gündüz büyük bir azimle çalışarak ilerlemeyi hızlandırdı, projeyi 2025 yılı sonuna kadar tamamlayıp enerjilendirdi.

Báo Chính PhủBáo Chính Phủ27/10/2025

Nỗ lực đưa dự án TBA 500 kV Quảng Trị và đường dây đấu nối về đích đúng hẹn- Ảnh 1.

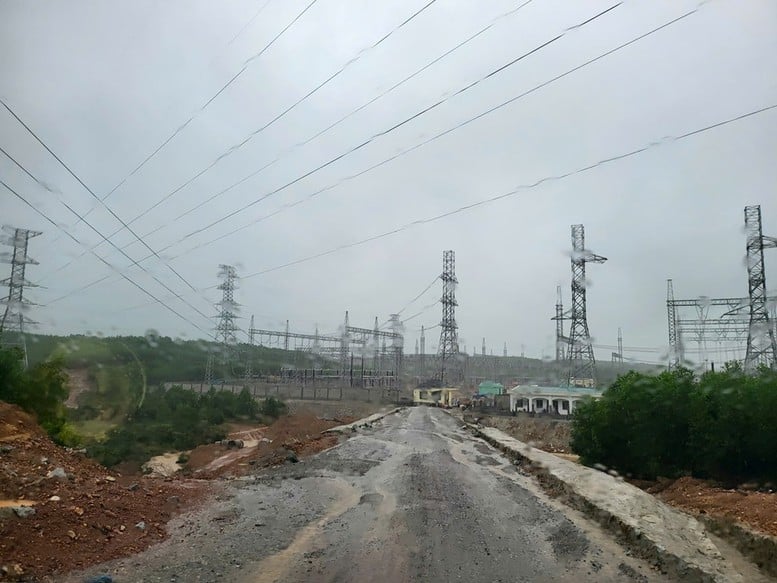

Olumsuz hava koşullarına ve sürekli yağmura rağmen, Quang Tri 500kV trafo merkezi projesi hala acilen tamamlanıyor ve ilerleme sağlanıyor - Fotoğraf: VGP/Toan Thang

500kV Quang Tri trafo merkezi projesi ve Quang Tri - Vung Ang - Da Nang bağlantı hattı, Ulusal Elektrik İletim Şirketi (EVNNPT) ve Merkezi Elektrik Proje Yönetim Kurulu (CPMB) tarafından 20 Mart 2024 tarihinde resmen başlatıldı.

Toplam yatırım tutarı 965 milyar VND olan projenin yatırımcısı EVNNPT, yöneticisi ise CPMB olup, projenin amacı bölgesel yükler için güç tedarikini sağlamak, Quang Tri'deki enerji santrallerinin kapasitesini serbest bırakmak ve Orta bölge için güç tedarikinin güvenilirliğini artırmaktır.

İstasyon, Quang Tri eyaletinde, mevcut 500 kV Vung Ang - Da Nang hattının yaklaşık 2,5 km kuzeydoğusunda inşa ediliyor. Proje, 500 kV ve 220 kV gerilim seviyelerine sahip olup, 2 adet 500 kV-2 x (3x300) MVA trafoya sahip olup, bunlardan 1'i ilk aşamada devreye alınmıştır.

Bağlantı hatları, toplam uzunluğu yaklaşık 6 km olan 500 kV hattının A ve B kollarını içerir; Dong Ha - Hue ve Dong Ha - Phong Dien'i birbirine bağlayan 220 kV hattı ise 6 km'den uzundur.

Genel proje ilerlemesi %85-90'a ulaştı

Ekim ayının son günlerinde Quang Tri gökyüzünü yağmur kapladı. Ulusal Enerji Geliştirme Planı'nda acil bir proje olan 500 kV Quang Tri trafo merkezinin inşaat sahasında, sağanak yağmur, her bir inşaat parçasını tamamlamak için gece gündüz çalışan müteahhit mühendis ve işçi ekibinin azmini azaltmadı.

Onlar için en büyük kararlılık ve "yürekten emir", bu projeyi belirlenen plana göre 2025 yılı sonuna kadar tamamlamaktır.

Merkezi Güç Projeleri Yönetim Kurulu (CPMB) Teknik Departmanı uzmanı Bay Nguyen Manh Thuong şunları söyledi: "Şu anda temel inşaat kısmı tamamlandı, zemin ve iç yolların tamamlanma aşamasına giriyoruz. Ekipman montaj çalışmaları yaklaşık %80'e ulaştı. 14. Ulusal Parti Kongresi'ne ev sahipliği yapacak olan 2025 yılının dördüncü çeyreğinde tamamlanıp enerjilendirilmesi bekleniyor. Şu anda genel ilerleme yaklaşık %85-90 seviyesinde."

Nỗ lực đưa dự án TBA 500 kV Quảng Trị và đường dây đấu nối về đích đúng hẹn- Ảnh 2.

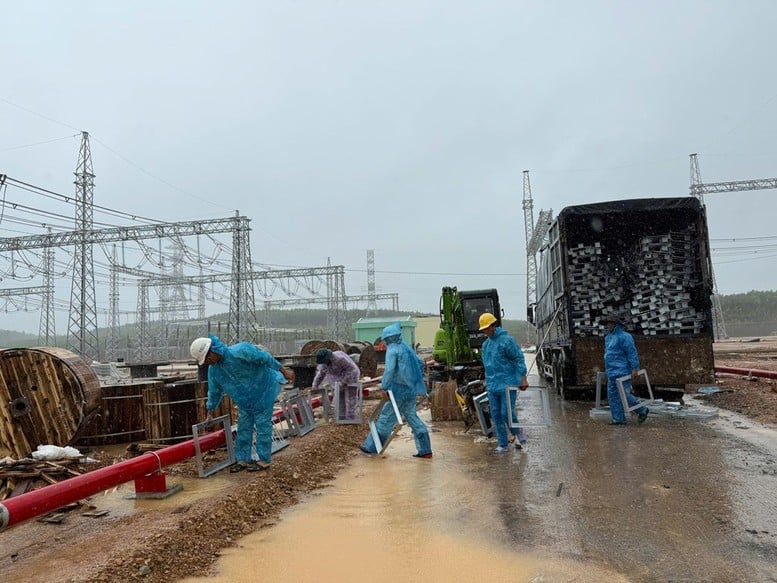

Şiddetli yağmur altında, müteahhitlerin işçileri, hava düzeldiğinde hemen kurulum yapabilmek için ekipmanları topladılar - Fotoğraf: VGP/Toan Thang

CPMB temsilcisine göre en büyük zorluk, Orta bölgenin yağışlı mevsime girmesi ve neredeyse sürekli yağmur yağması, inşaat sürecini önemli ölçüde etkiliyor.

"Sürekli yağan yağmur nedeniyle günlerce dışarıda çalışamadık. Ama ortak hedefimiz için, açık havanın her saatinden yararlanarak çalışmaya devam ettik. Herkes projeyi zamanında tamamlamak için can atıyordu," diye sabırsızlandığını gizleyemedi CPMB temsilcisi.

Şantiyede, inşaat süreci boyunca güvenlik her zaman en önemli önceliktir. Her birimde, düzenli olarak görev başında olacak ve her inşaat işini titizlikle denetleyecek güvenlik görevlileri görevlendirilmiştir. Elektrik sektöründe aynı anda birçok önemli projenin yürütülmesi nedeniyle iş gücü sınırlı olsa da, CPMB yerel iş gücü kaynaklarını etkin bir şekilde kullanarak temel inşaat sürecinin ilerlemesini sağlamıştır.

Thuong, "Yoğun dönemlerde inşaat ve montaj dahil olmak üzere şantiyede 100'den fazla kişinin çalıştığı zamanlar oldu" dedi.

Her açık günü değerlendirerek, projeyi "zamanında" bitiş çizgisine ulaştırmak için inşaata odaklanmak

PC1 Thang Long Anonim Şirketi Teknik - Malzemeler Departmanı Başkan Yardımcısı Sayın Nguyen The Cuong şunları paylaştı: PC1 Thang Long ve Alphanam E&C ortak girişimi, trafo merkezinin inşası ve kurulumundan sorumludur; PC1 Thang Long bu istasyonda operatör rolünü üstlenmektedir.

Şu ana kadar bu ortak girişim inşaat kısmını temel olarak tamamlamış olup, geriye kalan işler ağırlıklı olarak zemin ve iç yolların bitirilmesinden ibarettir. Elektrik kısmında ise montaj hacmi %90-95'e, kablolama ise %70-80'lere ulaşmıştır.

Nỗ lực đưa dự án TBA 500 kV Quảng Trị và đường dây đấu nối về đích đúng hẹn- Ảnh 3.

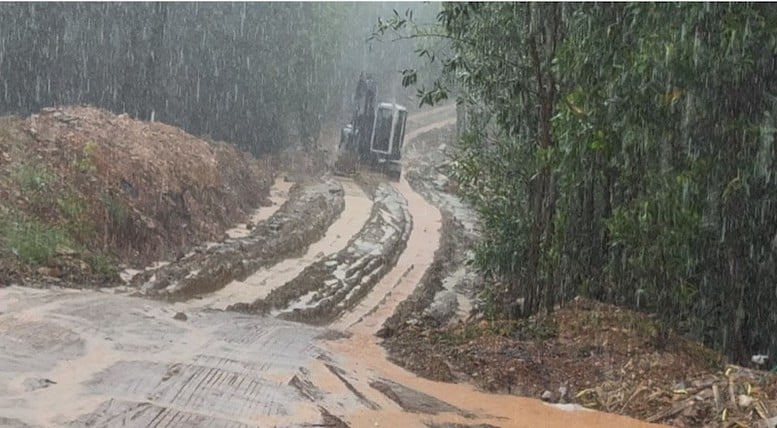

Şiddetli yağmur, çamurlu yollar, inşaat işçileri inşaat için ekipman ve araç taşımak amacıyla yolları düzeltmek zorunda kaldı - Fotoğraf: VGP/Toan Thang

PC1 Thang Long Anonim Şirketi temsilcisi, "Bu hava koşulları montaj çalışmalarını en çok etkileyen etken oldu. Şiddetli yağmur nedeniyle programı takip edebilmek için branda ve örtüleri germek zorunda kaldık. 25 Ekim'de iç mekan dolaplarını bağlamaya başladık ve 5 Kasım civarında test birimine teslim edip, Kasım ayı sonunda elektrik beslemesi için zamanında hazır olmak üzere hareketli testler yapacağız," dedi.

Şu anda şantiyede 3 montaj ekibi bulunuyor, her ekipte 12-15 kişi var ve yerel işçileri harekete geçiren bir inşaat ekibi de mevcut. Bay Nguyen The Cuong, "Her güneşli günden faydalanmazsak ilerlemenin gecikeceğinin hepimiz farkındayız. Çünkü yıl başında, sürekli şiddetli yağmur nedeniyle yaklaşık 3 ay kaybettik. Şimdi herkes havanın bir an önce düzelmesini ve tam kapasite çalışabilmeyi umuyor," dedi.

Proje Yönetim Kurulu ile yükleniciler arasındaki koordinasyon sıkı bir şekilde sürdürülmektedir. Her gün, inşaat planı açık bir şekilde dağıtılmakta, iş hacmi gün sonunda raporlanmakta ve ertesi günün planı hazırlanmaktadır. CPMB, yüklenicinin mühendislik ekipleriyle birlikte şantiyede teknik personelin görevlendirilmesiyle şantiyeyi yakından takip etmektedir. Ortaya çıkan herhangi bir sorun yerinde ele alınmakta veya çözüm için derhal üstlere bildirilmektedir.

İstasyonun yanında inşaatı hâlâ devam eden işletme binasında, 500 kV Quang Tri Trafo Merkezi İşletme Ekibi Başkanı Bay Pham Nhu Tuong, işçilerin ortak endişelerini paylaştı. Sürekli yağmur, birçok işin uygulanmasını imkansız hale getirerek ilerlemeyi etkiledi. Ancak, inşaat birimi hâlâ elinden gelenin en iyisini yapmaya çalışıyor ve hava düzelir düzelmez hemen çalışmalara başlayacaklar.

Bay Tuong, Quang Tri 500 kV trafo merkezinin birincil ekipmanlarının kurulumunu tamamladığını ve ikincil ekipmanların taşınma sürecinde olduğunu söyledi. Bay Tuong, "Test ve kalibrasyon çalışmaları eş zamanlı olarak yürütülüyor. Ekipmanlar tamamen ulaştığında, kurulum sürecini hızlandırmak ve ekipmanın işletime hazır hale getirilmesi için ekipman geçmişini tamamlamak üzere amirle koordineli çalışacağız," dedi.

Personel planına göre, 500 kV Quang Tri trafo merkezi faaliyete geçtiğinde, ekip lideri, ekip lideri yardımcısı ve operatör dahil olmak üzere yaklaşık 17 kişi çalışacak. Santral operasyon yönetimi, fırtınalar da dahil olmak üzere her türlü koşulda müdahaleye hazır 3 vardiyaya bölünecek.

Çiseleyen yağmur altında, Elektrik İnşaat Ekibi 2 - PC1 Thang Long'dan bir işçi olan Do Van Cuong, her bir ekipmanı dikkatlice ayarladı. "Şiddetli yağmur inşaatı zorlaştırdı, kayganlaştırdı ve ıslattı, ama yine de denedik. Hafif yağmurda normal çalıştık, şiddetli yağmurda ise kesinti yaşamamak için üstümüzü örttük. Herkes yatırımcının programına uymak için işi kısa sürede bitirmeyi umuyor," diye vurguladı Bay Cuong.

Quang Tri 500kV trafo merkezi projesi son aşamaya gelmiş olup, 1. fazın Kasım ayı sonuna kadar enerjilendirilmesi ve projenin tamamının 19 Aralık 2025'te tamamlanması hedeflenmektedir. Zorlu hava koşullarına ve yoğun iş yüküne rağmen, her şeyden önce yüklenici firma mühendis ve işçilerinden oluşan ekip, sorumluluk bilinci ve kararlılığıyla projeyi "zamanında enerjilendirmek" için gece gündüz zamanla yarışmaktadır.

Toan Thang


Kaynak: https://baochinhphu.vn/no-luc-dua-du-an-tba-500-kv-quang-tri-va-duong-day-dau-noi-ve-dich-dung-hen-10225102714400649.htm


Etiket: proje

Yorum (0)

No data
No data

Aynı konuda

Aynı kategoride

Hoan Kiem Gölü kıyısında bir sonbahar sabahı, Hanoi halkı birbirlerini gözleriyle ve gülümsemeleriyle selamlıyor.
Ho Chi Minh şehrindeki yüksek binalar sisle kaplandı.
Su baskını mevsiminde nilüferler
Da Nang'daki 'Peri Diyarı' insanları büyülüyor ve dünyanın en güzel 20 köyü arasında yer alıyor

Aynı yazardan

Miras

Figür

İşletme

Soğuk rüzgar 'sokaklara dokundu', Hanoililer sezon başında birbirlerini giriş yapmaya davet etti

Güncel olaylar

Siyasi Sistem

Yerel

Ürün
