Haster overlevering av land til kraftoverføringsprosjekter fra Laos i oktober 2025

EVNNPT har samarbeidet med folkekomiteen i Nghe An-provinsen for å løse gjenværende problemer angående stedet for prosjektklyngen for overføring av elektrisitet importert fra Laos til Vietnam for 220 kV-linjene Tuong Duong - Do Luong og Do Luong - Nam Cam.

Báo Đầu tưBáo Đầu tư29/12/2024

Fortsatt flaskehalser i korridorrydding

Ifølge Central Power Project Management Board (CPMB) implementerer National Power Transmission Corporation (EVNNPT) to kraftoverføringsprosjekter, i tråd med oppgavene som er tildelt av statsministeren, departementet for industri og handel og Vietnam Electricity Group (EVN), med mål om å sikre strømforsyningen til Nghe An-provinsen og betjene importen av elektrisitet fra Laos til Vietnam.

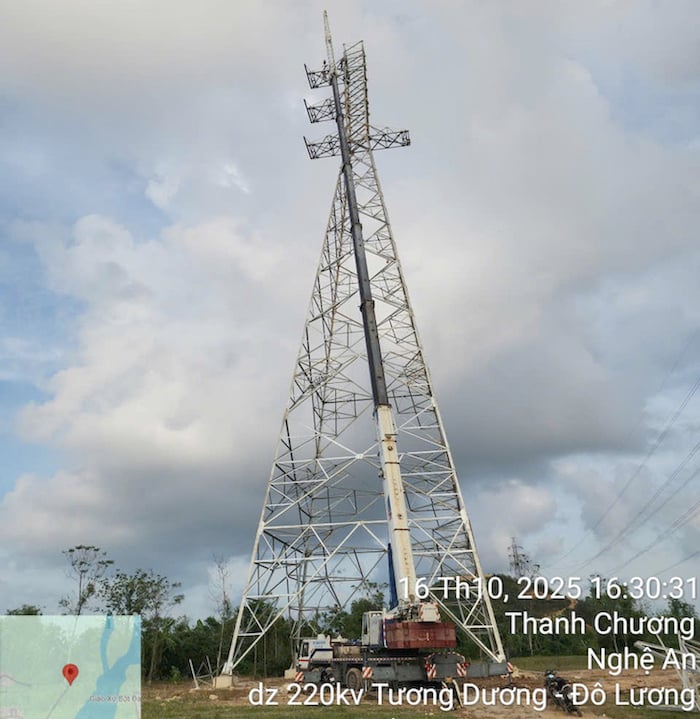

Bygging og installasjon av master i 220 kV Tuong Duong - Do Luong overføringslinjeprosjekt. Foto: NPT.

Følgelig er 220 kV Tuong Duong - Do Luong-overføringslinjeprosjektet bygget i mange kommuner i Nghe An- provinsen. Prosjektet har en lengde på over 80 km, inkludert to kretser, med utgangspunkt i 220 kV Tuong Duong-transformatorstasjonen, og sluttpunktet er 220 kV Do Luong-transformatorstasjonen.

Frem til nå har lokalsamfunn i Nghe An-provinsen overlevert plassen til 192/192 fundamentplasser. For korridorseksjonen er plassen til 48/58 ankerplasser overlevert.

Når det gjelder byggeprosessen, har prosjektet fullført støpingen av fundamentet, reist 188/192 søyler, og installering av 4 posisjoner pågår for tiden. Vaierene er trukket med 29 ankerintervaller, og vaierene trekkes med 8 ankerintervaller. For ankerintervaller som er kvalifisert for vaiertrekking, mobiliserer entreprenører styrker for å få fart på byggingen.

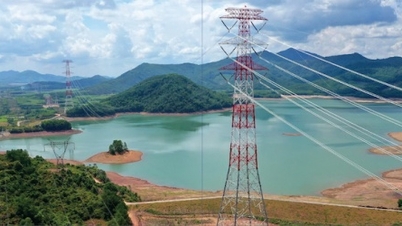

Nghe An provinsielle folkekomité og EVNNPT diskuterte måter å fjerne flaskehalser i rydding av tomter for prosjektkorridorer. Foto: NPT.

For 220 kV Do Luong - Nam Cam-overføringslinjeprosjektet går den gjennom mange kommuner i Nghe An-provinsen. Prosjektet har en skala på å bygge to 220 kV-overføringslinjer fra 220 kV Do Luong-transformatorstasjonen til 220 kV Nam Cam-transformatorstasjonen med en lengde på omtrent 37 km. Utvidelsen av materledningen ved 220 kV Do Luong-transformatorstasjonen installerer utstyr for to 220 kV-matere i 220 kV Do Luong-transformatorstasjonen (eksisterende) og kobler til informasjonssystemet for 220 kV Do Luong - Nam Cam-overføringslinjen.

Stiftelsen har så langt mobilisert og overlevert 106/106 stillinger, korridoren har mobilisert og overlevert 81/107 søylespenn. I løpet av byggingen har prosjektet fullført støping av 91/106 stillinger, samtidig bygging av 15 stillinger, fullført oppføring av 85 søyler, bygging av 2 kvalifiserte stillinger, fullført trekking av 27 ankerspenn og trekking av 1 gjenværende kvalifisert ankerspenn.

Trenger lokalt samarbeid

På møtet mellom EVNNPT og folkekomiteen i Nghe An-provinsen presenterte lokalsamfunnene og relevante enheter den nåværende situasjonen og den spesifikke implementeringsprosessen i området. Kommunene påpekte dermed også noen vanskeligheter, som implementeringen av den todelte lokale styringsmodellen, noe som resulterte i forsinkelser i overlevering, mottak av prosjektdokumenter og implementering av de neste prosedyrene.

Noen kompensasjons- og ryddingsplaner for tomter har forskjeller i kompensasjonspriser i henhold til retningslinjene etter fusjonen, slik at folk ikke er enige.

Noen andre problemer, som for eksempel at noen steder ennå ikke har etablert kompensasjonsplaner og støtte for rydding av tomter på grunn av juridiske problemer, og det krever nok tid å løse dem. Lokaliteten vil gjøre en innsats for å overlevere tomten før 31. oktober, slik som 11 tilfeller i Con Cuong kommune.

Lokale ledere bekreftet også at de vil fortsette å gjøre en innsats for å spre og mobilisere folk, og implementere riktige prosedyrer for å overlevere prosjektområdet i tide.

På møtet takket EVNNPTs visedirektør Truong Huu Thanh myndighetene og folket i Nghe An-provinsen for deres støtte og enighet om kraftprosjekter som er implementert i området.

Nestleder i Nghe An provinsielle folkekomité - Phung Thanh Vinh diskuterte på arbeidsmøtet. Foto: NPT.

For å sikre byggefremdriften for å sette energi til to prosjekter i henhold til instruksjoner fra statsministeren og industri- og handelsdepartementet, med mål om å frigjøre kapasitet fra Nam Mo vannkraftverksklynge i Laos, Truong Son vindkraftverk og Truong Son 2 vindkraftverk koblet til det nasjonale kraftsystemet, ba EVNNPT folkekomiteen i Nghe An-provinsen om å instruere kommunenes folkekomiteer om å snarest fullføre dokumentene, sende inn kompensasjonsplanen for rutekorridoren til godkjenning og betale for overlevering av tomten før 21. oktober 2025.

Kommunenes folkekomitéer fortsetter å organisere propaganda og mobilisere husholdninger til å bli enige om og motta penger for å overlevere prosjektområdet så snart som mulig. I tilfeller der retningslinjer er fullt implementert, har propaganda og mobilisering blitt utført i henhold til forskriftene, men husholdningene samtykker fortsatt ikke til å motta penger i henhold til godkjenningsvedtaket, noe som resolutt hindrer byggingen. Kommunenes folkekomitéer fullfører snarest juridiske prosedyrer og organiserer byggebeskyttelse for å støtte entreprenøren i å sette i gang wiretrekkingskonstruksjonen fra 26. oktober 2025.

På lokal side ba nestlederen i Nghe An provinsielle folkekomité, herr Phung Thanh Vinh, EVNNPT og CPMB om å fortsette å følge og støtte lokalsamfunnet for å gjennomføre prosjektet med kvalitet og effektivitet.

Samtidig ba nestlederen i Nghe An provinsielle folkekomité også avdelinger og avdelinger om å fortsette å koordinere med lokale partikomiteer og myndigheter for raskt å fjerne hindringer, fremskynde avviklingen av prosedyrer i samsvar med gjeldende forskrifter, og koordinere med investorer for å overlevere byggeplasser til prosjekter så snart som mulig for å holde tritt med fremdriften med å sette i gang og drive 220 kV-linjer i provinsen.

Kilde: https://baodautu.vn/cap-bach-ban-giao-mat-bang-cac-du-an-truyen-tai-dien-tu-lao-trong-thang-102025-d416449.html


Kommentar (0)

No data
No data

I samme emne

I samme kategori

«Fyldige» blomster som koster 1 million VND per stykk er fortsatt populære 20. oktober
Vietnamesiske filmer og reisen til Oscar-utdelingen
Unge mennesker drar til nordvest for å sjekke inn i årets vakreste rissesong.
I sesongen med «jakt» etter sivgress i Binh Lieu

Av samme forfatter

Arv

Figur

Forretninger

Fiskere fra Quang Ngai tjente millioner av dong hver dag etter å ha vunnet jackpotten med reker.

Aktuelle hendelser

Det politiske systemet

Lokalt

Produkt
