Med mirakelet med å konstruere 500 kV linje 3 har EVNNPT også opparbeidet seg mye erfaring fordi antallet kraftoverføringsprosjekter der denne enheten er investor er svært stort og fortsatt har mange utfordringer.
Med mirakelet med å konstruere 500 kV linje 3 har EVNNPT også opparbeidet seg mye erfaring fordi antallet kraftoverføringsprosjekter der denne enheten er investor er svært stort og fortsatt har mange utfordringer.
I følge rapporten fra årssluttkonferansen for 2024 og planimplementeringen for 2025 fra National Power Transmission Corporation, var antallet prosjekter som ble startet i 2024 lavt, bare 27 av 40 prosjekter startet, tilsvarende 67,5 % av planen tildelt av EVN og tilsvarende 79 % av resolusjon nr. 181-NQ/DU fra partikomiteen (34 prosjekter).
Samtidig nådde antallet aktiviserte prosjekter i 2024 bare 49 av 76 prosjekter, tilsvarende 64,5 % av planen tildelt av EVN i 2024, tilsvarende 77,8 % av resolusjonen (63 prosjekter).
Den objektive grunnen som EVNNPT-lederne oppsummerer, er at implementeringen av EVNNPTs investeringspolitikk for kraftnettprosjekter for tiden står overfor mange vanskeligheter og hindringer når det gjelder politikk og mekanismer.

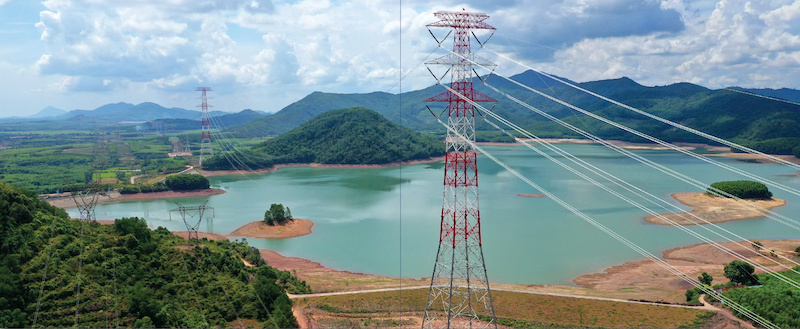

500 kV-linjekrets 3 har skapt et nytt mirakel i implementeringen av kraftoverføringsprosjekter. Foto: NPT. |
Spesielt er 220 kV og 500 kV kraftnettprosjekter inkludert i den nasjonale planleggingen (kraftplanlegging VIII). Planleggingen bestemmer imidlertid ikke nøyaktig byggeplassering og arealbruksområde. Når provinser inkluderer dem i planleggingen, inkluderer de bare listen eller bestemmer plasseringen, noe som kanskje ikke er egnet for omfanget og rutekravene til prosjektets kraftledninger.
«For tiden er ikke provinsenes folkekomitéer enige om å godkjenne investeringspolitikken for mange prosjekter fordi prosjektene ikke er i samsvar med den provinsielle planleggingen (byggeplasseringen for stasjonen og plasseringen av mastene er ikke farget med energiland); ikke i samsvar med den generelle planleggingen, reguleringsplanleggingen, byplanleggingen og arealplanleggingen på distriktsnivå... I tillegg, for 220 kV og 500 kV overføringslinjeprosjekter som går gjennom to eller flere provinser, er det statsministeren som har myndighet til å godkjenne investeringspolitikken, så det er nødvendig å underkaste seg mange departementer, avdelinger og lokaliteter for å få uttalelser, noe som fører til en forlengelse av tiden for å godkjenne investeringspolitikken», kommenterte Pham Le Phu, generaldirektør i EVNNPT.
I 2024 vil prisen for overføring av strøm være 83,07 VND/kwh, med en fortjenestemargin før skatt på egenkapitalen på 2 % (tilsvarende et resultat før skatt på 506 milliarder VND).
I tillegg har mange regimer og retningslinjer knyttet til arealforvaltning, konvertering av skogbruksformål, konvertering av risdyrkingsformål osv. blitt endret og utstedt og trådt i kraft, slik som jordloven fra 2024, som trådte i kraft 1. august 2024. Utstedelsen av detaljerte forskrifter og instruksjoner for implementering av jordloven av lokale avdelinger og avdelinger går imidlertid fortsatt sakte, noe som forårsaker mange vanskeligheter og problemer med kompensasjon og rydding av tomter.

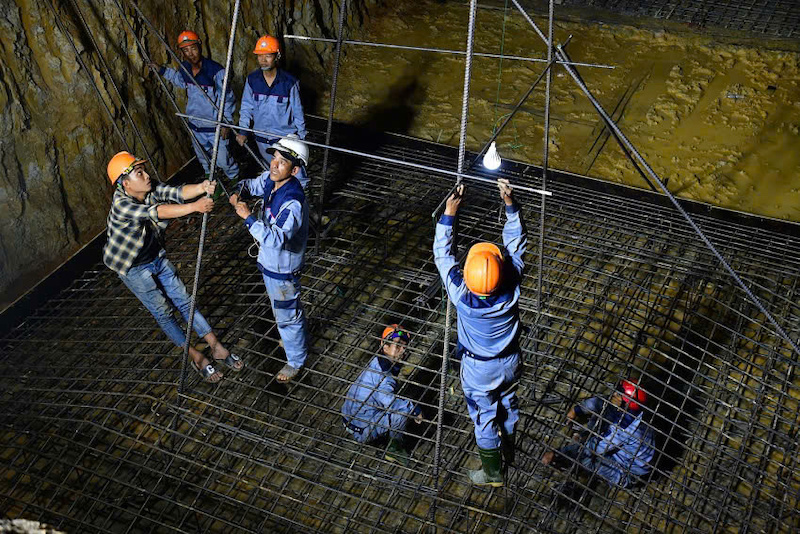

Konstruksjon av søylefundament for 500 kV linjekrets 3. Foto NPT. |
Det finnes også situasjoner der entreprenører støter på økonomiske vanskeligheter under gjennomføring av enkelte prosjekter, noe som fører til at de ikke klarer å oppnå den nødvendige fremdriften. Eller for kraftledninger som krysser mellom- og høyspenningsledninger som forsyner viktige laster eller strømkilder med strøm, er det mange vanskeligheter når ekspeditøren krever en avtale med kunden.
Når det gjelder subjektive årsaker, innrømmet EVNNPT-lederne også at det i arbeidet med investeringsforberedelsene var tider der de ikke var besluttsomme på å oppfordre konsulenter til regelmessig å kontakte departementer, avdelinger og lokaliteter for raskt å forklare de gjenværende problemene i prosessen med å vurdere og godkjenne investeringspolitikk for prosjekter.

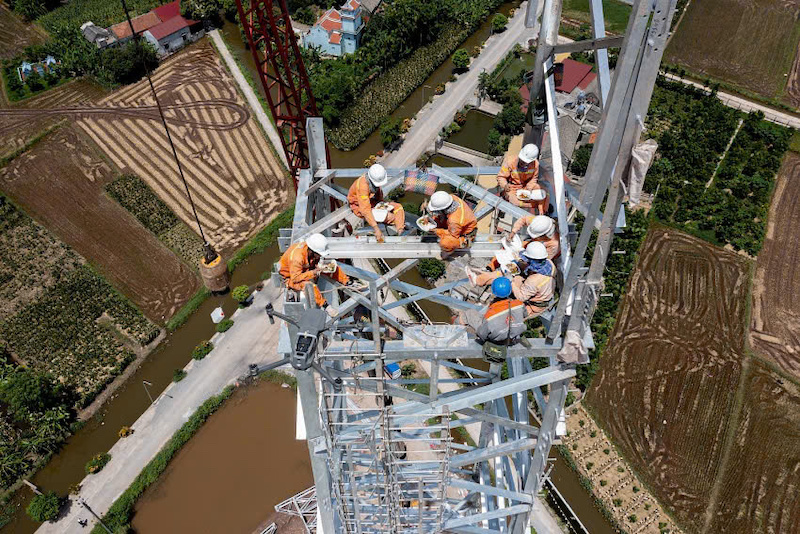

Kraft- og overføringsarbeidere spiser på toppen av elektriske master for å spare tid. Foto: NPT. |
For eksempel, for å implementere 500 kV krets 3-overføringslinjeprosjektene i 2024, må EVNNPT mobilisere maksimalt antall menneskelige ressurser til å utføre kompensasjons- og ryddingsarbeid som for tiden er stasjonert ved frontkontorene fra oppstart til energisetting, og dermed ikke følge nøye opp for å løse eksisterende problemer og hindringer, og fremme fremdrift i andre prosjekter.
I tillegg er koordineringen mellom relevante avdelinger i håndteringen av anbudssituasjoner noen ganger ikke rettidig, slik at noen anbudspakker tar lang tid å behandle.
I 2024, til tross for mange vanskeligheter og hindringer innen investering og bygging, har EVNNPT og dets enheter gjort store anstrengelser for å overvinne vanskelighetene med å starte byggingen, sette i gang og sette i gang viktige prosjekter for å frigjøre kildekapasitet og sikre strømforsyning, som for eksempel: 220 kV-linjer krets 2 Quang Ngai - Quy Nhon, Nha Trang - Thap Cham, fase 1, Nhon Trach 3-tilkoblingslinje; 220 kV Pho Cao transformatorstasjon, M2 220 kV Thai Thuy og Yen Hung transformatorstasjoner; installasjon av kompensasjonskondensatorer for kraftoverføringsnettet i den nordlige regionen...
Spesielt ble EVNNPT gitt i oppgave å investere i byggingen av 500 kV linje 3-prosjektene i svært stor skala med en totalinvestering på over 22 356 milliarder VND, en enorm mengde arbeid, et omfang som spenner over 9 provinser og byer, og et svært presserende fremdriftsbehov mens lignende prosjekter tidligere måtte implementeres i 3–4 år.
EVNNPT har også valgt entreprenører for 1 174 anbudspakker av alle slag med en total vinnende anbudsverdi på 25 468 085 milliarder VND, en besparelsesrate på 4,37 %.
Organiserte åpen budgivning for 1053 pakker, og nådde 100 % i antall pakker og sto for 100 % i verdi av de totale åpne budgivningspakkene.
Spesielt investeringsvolumet var svært høyt og oversteg målet satt i partikomiteens resolusjon og den tildelte planen. Den totale verdien av byggeinvesteringer for hele året er anslått til 30 045 milliarder VND, tilsvarende 147,8 % av målet satt i partikomiteens resolusjon og 2024-planen, hvorav nettoinvesteringer er 23 681 milliarder VND, tilsvarende 165,6 % av målet satt i partikomiteens resolusjon og 2024-planen.
EVNNPT har også iverksatt fullstendige og rettidige kapitalordninger for byggeinvesteringsprosjekter med en samlet låneverdi på omtrent 43 466 milliarder VND. Spesielt har de signert låneavtaler med 5 banker med et totalt beløp på 15 644 milliarder VND, utbetalt raskt og fullt ut, noe som bidrar til å sikre at det tredje kretsprosjektet fullføres i tide.
Når det gjelder utenlandske kommersielle lån, har EVNNPT sendt konsernet inn for godkjenning et AFD-lån uten statlig garanti med et lånebeløp på 67 millioner euro.
Også i 2024 nådde EVNNPTs overføringsproduksjon 246,66 milliarder kWh, en økning på 10,76 % i forhold til samme periode i 2023 og en økning på 5,46 % i forhold til 2024-planen.
Overføringsproduksjonen har en god vekstrate, noe som skaper gunstige forhold for implementering av EVNNPTs hovedmål for inntekter og kontraktsfestede kostnader. Overføringsnettet opererer sikkert og stabilt, spesielt for 500 kV Nord-Sentral-linjen under ekstremt stressende driftsforhold i de varmeste månedene, for å bidra til å sikre strømforsyningen i 2024.
Strømnettet som forvaltes av EVNNPT har redusert antall hendelser med 11 sammenlignet med 2023. EVNNPT oppnådde også mål for hendelsesrate på 6/6 i henhold til planen som ble tildelt av EVN.
I 2025 er EVNNPTs mål å starte 34 prosjekter; fullføre og gi energi til 74 prosjekter. Den totale estimerte verdien av byggeinvesteringer er 20 670 913 milliarder VND, hvorav nettoinvesteringer er omtrent 14 746 252 milliarder VND.
EVNNPT forpliktet seg også til å konkurrere med EVN for å få fortgang i energisettingen av følgende prosjekter: Nghia Lo transformatorstasjon og Nghia Lo - Viet Tri 220 kV-linjen; Vinh Yen 500 kV-stasjon og forbindelseslinje; Vung Ang 220 kV-stasjon og forbindelseslinje.
