До завершения проекта линии электропередачи 500 кВ Лаокай – Виньйен осталось всего около 3 месяцев. Время поджимает, работы еще много, но на Севере сейчас сезон дождей и наводнений. Эти факторы представляют собой сложные задачи для инвесторов и подрядчиков проекта и требуют больших усилий от всех сторон.

Báo Lào CaiBáo Lào Cai29/05/2025

Срочное изготовление стальных колонн для сдачи на месте.

Согласно отчету Совета по управлению энергетическими проектами 1 (EVNPMB1) Vietnam Electricity Group (EVN) по состоянию на 29 мая на всей линии 500 кВ Лаокай - Виньйен все фундаменты опор сооружаются одновременно. Из них на 257 позициях завершена заливка бетонных фундаментов, а на 143 позициях ведется строительство; На 29 позициях завершен монтаж колонн, на 44 позициях ведется строительство; По 156 позициям завершена поставка стальных колонн, по 70 позициям ведется поставка.

Сосредоточьтесь на материальном производстве, стремитесь превзойти график

В 10 пакетах торгов по проекту линии электропередачи 500 кВ Лаокай - Виньйен компания Power Construction and Trading Mechanical Joint Stock Company 4 выиграла 4 пакета торгов (включая 3 Пакет тендерных предложений на поставку оборудования на линию и 1 пакет тендерных предложений на расширение подстанции 500 кВ Винь Йен). Директор компании г-н Ву Ван Нам сказал: с учетом 82 позиций фундамента стальных колонн и расширения трансформаторной подстанции Винь Йен напряжением 500 кВ, подразделение планирует поставлять около 8500 тонн стали. В связи с срочностью проекта подразделение мобилизовало весь персонал для работы в «3 смены».

В частности, подразделение заранее подготовило и зарезервировало сталь для производства столбов. После победы в тендере компания импортировала больше электроэнергии и мобилизовала ее из других проектов, чтобы отдать приоритет производству электроэнергии для проекта линии электропередачи напряжением 500 кВ Лаокай — Виньйен. Ожидается, что подразделение завершит поставку стальных колонн 24 июня, на 20–25 дней раньше запланированного срока.

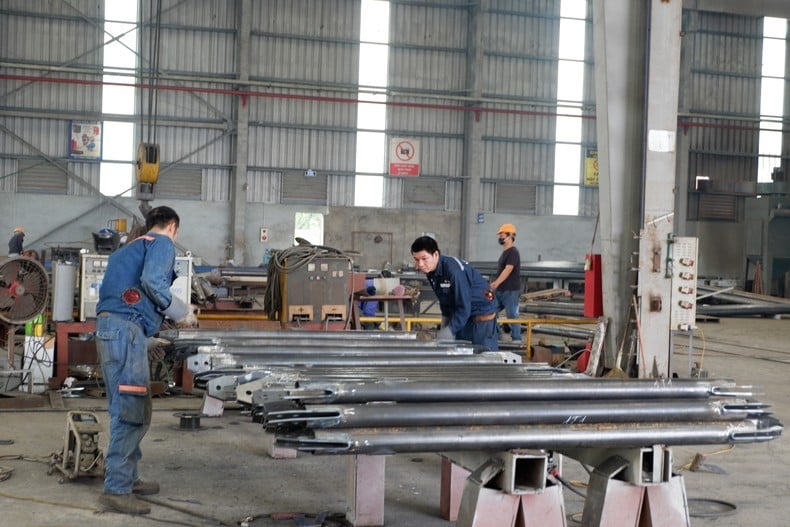

Công ty TNHH MTV Xây lắp điện 4 (PCC4) đã chủ động, linh hoạt nhập nguyên liệu trong và ngoài nước đáp ứng yêu cầu thi công liên tục cột thép cho Dự án đường dây 500 kV Lào Cai - Vĩnh Yên.
Компания Power Construction Company Limited 4 (PCC4) активно и гибко импортировала отечественные и зарубежные материалы для удовлетворения требований непрерывного строительства стальных опор для проекта линии электропередачи напряжением 500 кВ Лаокай - Виньйен.

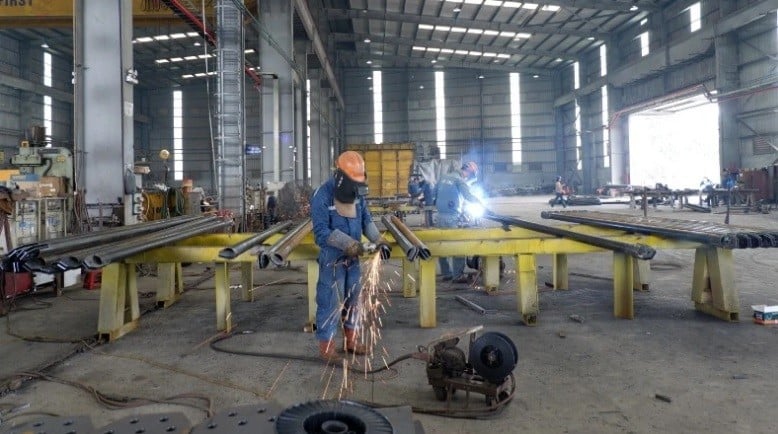

Постоянный заместитель генерального директора компании и директор завода по производству стальных колонн Нгуен Хонг Тханг, победитель тендера на поставку 128 стальных колонн (включая 52 V-образные стальные колонны и 76 трубчатых колонн) общим объемом 14 500 тонн, сообщил: Подразделение также наращивает темпы производства в режиме «3 смены, 4 смены» со средним объемом около 100 тонн в день. Подразделение планирует завершить производство на заводе к 20 июня, чтобы вскоре перевезти его на строительную площадку, избежав воздействия штормов и дождей.

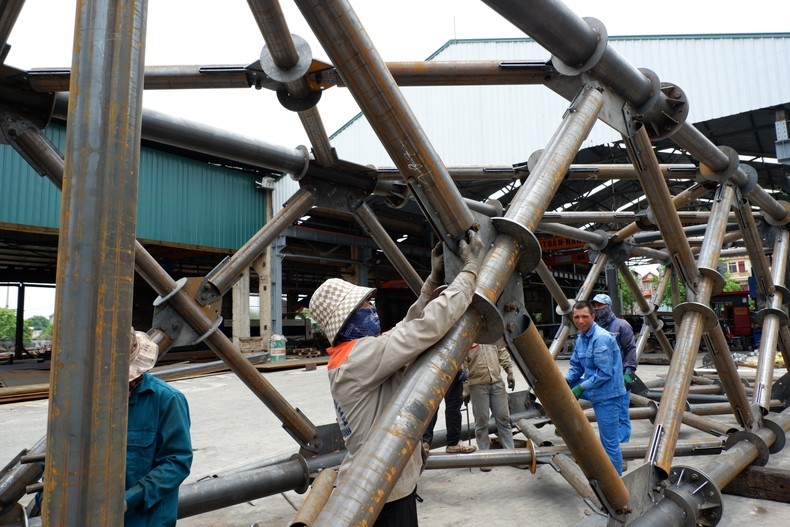

Công ty Cổ phần Việt Vương tham gia cung cấp 128 cột thép, với tổng khối lượng 14.500 tấn thép.
Акционерное общество «Вьет Выонг» приняло участие в поставке 128 стальных колонн общим объемом 14 500 тонн стали.

Инициатива, следование прогрессу и даже опережение графика со стороны поставщиков стальных колонн очень важны. По словам директора компании Power Construction Company 4 (PCC4) Буй Куанг Каня, подразделение выиграло пакет 2 на месяц позже, чем строительные пакеты по всему маршруту. Мало того, есть более 10 мест, где встречаются твердые породы; Позиция 83-84 расположена в районе пещеры, поэтому маршрут необходимо изменить/исправить. На сегодняшний день компания завершила работы по выравниванию линии 25 мая и срочно разворачивает их для завершения строительства фундамента колонны к 10 июня.

Таким образом, изготовление стальных колонн близко к графику или даже с опережением графика поможет подразделению более эффективно рассчитывать и балансировать строительные работы на разных участках. Имея опыт реализации строительства линии 500 кВ 3 Куанг Трач-Фо Ной, г-н Кань подтвердил, что он доведет проект до финишной черты вместе с другими подрядчиками, обеспечив прогресс на всем маршруте. С июня по август — заключительный этап, который совпадает с сезоном дождей на Севере, поэтому с момента подписания контракта подразделение полностью подготовило материалы и силы, в частности, привлекло специализированную технику из Центрального региона для поддержки, отдавая приоритет реализации линии 500 кВ Лаокай — Виньйен.

Со стороны инвестора г-н До Куанг Кхай, заместитель директора Совета по управлению энергетическими проектами 1 и директор Совета по управлению проектом линии электропередачи 500 кВ Лаокай - Виньйен, сказал: для любых позиций опор, которые могут быть завершены в первую очередь, Совет поручил подрядчику по производству опор отдать приоритет производству этих типов опор и оперативно доставить их на строительную площадку. При этом сразу после завершения строительства фундамента колонны он может быть готов к монтажу, что ускоряет ход работ.

Воспользуйтесь погодой, чтобы обеспечить безопасность строительства

Подрядчики подписали соглашение об участии в конкурсе и поставили цель завершить основные этапы заливки фундамента в мае, а установку опор — в июле 2025 года, чтобы завершить работы по прокладке проводов и подведению электроэнергии к концу августа 2025 года.

Большинство строительных площадок проекта расположены на холмах и в горах. В связи с наступлением сезона дождей в северном регионе необычные осадки и наводнения привели к тому, что строительные площадки оказались под угрозой оползней и их перемещение затруднилось. Поэтому строительные подрядчики тесно координируют свои действия с поставщиками стальных колонн, чтобы ускорить производство и воспользоваться благоприятной погодой для транспортировки на строительную площадку.

По словам г-на До Куанг Кая, наводнения не только затрудняют строительство, но и добавляют больше работы. В частности, места установки фундаментов колонн проекта в основном расположены на холмах и в горах. В сезон дождей транспортные дороги становятся скользкими, что затрудняет транспортировку материалов и оборудования к месту работ.

Однако в связи с неотложными потребностями проекта Совет по управлению энергетическим проектом 1 обратился к инвесторам с просьбой откачать воду и вырыть обрушившийся котлован сразу после дождя, чтобы можно было продолжить строительство; Используйте специализированные транспортные средства для перевозки грузов, материалов и железобетона к местам закладки фундамента, чтобы строительство можно было начинать сразу после каждого дождя.

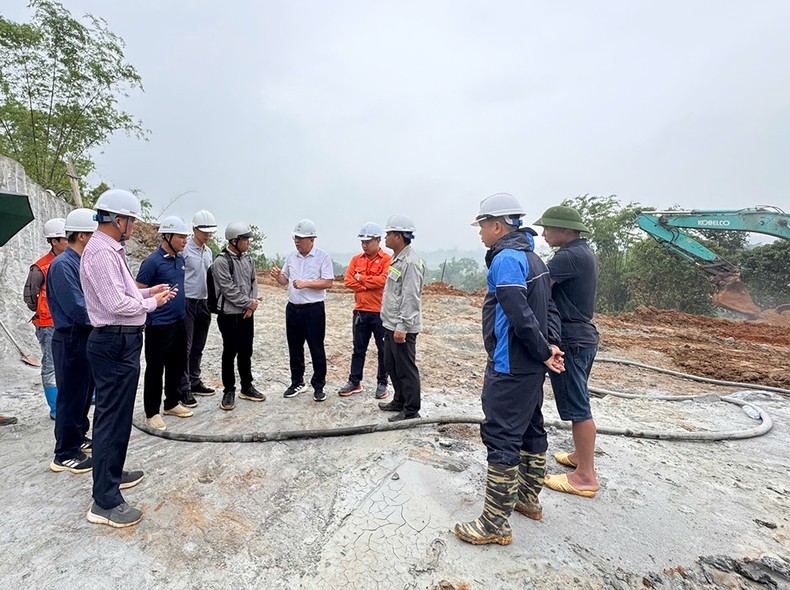

Phó Tổng giám đốc EVN Phạm Hồng Phương (áo trắng) kiểm tra tại vị trí VT371, tỉnh Vĩnh Phúc.
Заместитель генерального директора EVN Фам Хонг Фыонг (в белой рубашке) осматривает объект VT371, провинция Виньфук .

В ходе полевых проверок, наряду с требованиями по обеспечению хода реализации проекта, заместитель генерального директора EVN Фам Хонг Фыонг также подчеркнул: Подрядчикам также необходимо заблаговременно реагировать на неблагоприятные погодные условия, организовывать лагеря, склады материалов, техники и оборудования в безопасных зонах, избегая последствий наводнений и оползней; Разумно распределите человеческие ресурсы и оборудование, ускорьте ход работ по рытью котлована и хорошо подготовьтесь к возведению колонн в ближайшее время. В частности, подрядчикам необходимо строго соблюдать технические регламенты, правила охраны труда и охраны окружающей среды на протяжении всего процесса строительства.

По данным nhandan.vn

Источник: https://baolaocai.vn/tang-toc-san-xuat-va-bao-dam-an-toan-thi-cong-cho-du-an-duong-day-500-kv-lao-cai-vinh-yen-post402535.html


Комментарий (0)

No data
No data

Та же категория

Что интересного в Дананге этим летом?
Дикая природа острова Катба
Долгое путешествие по Каменному плато
Кат Ба - Симфония лета

Тот же автор

Наследство

Фигура

Бизнес

No videos available

Новости

Политическая система

Местный

Продукт
