ถนนเลียบชายฝั่งเหงีซอน - กัวโล: มุ่งเน้นความพยายามในส่วนสุดท้าย โดยมุ่งมั่นที่จะแก้ไขปัญหาคอขวดด้านการจัดหาที่ดินในส่วนสุดท้ายให้ได้

โครงการถนนเลียบชายฝั่งเหงีเซิน (จังหวัดแทงฮวา) - กัวโล (จังหวัดเหงะอาน) ไม่เพียงแต่ช่วยเติมเต็มเครือข่ายโครงสร้างพื้นฐานด้านการขนส่งเท่านั้น แต่ยังเปิดโอกาสในการพัฒนาใหม่ๆ สำหรับภาคเศรษฐกิจ สังคม การท่องเที่ยว และการป้องกันประเทศและความมั่นคงของชาติในพื้นที่ชายฝั่งอีกด้วย ด้วยความสำคัญของโครงการนี้ จึงได้รับความเอาใจใส่เป็นพิเศษจากทุกระดับของรัฐบาล หน่วยงานที่เกี่ยวข้อง และท้องถิ่น โดยมีความมุ่งมั่นที่จะเร่งดำเนินการให้แล้วเสร็จโดยเร็ว

Báo Nghệ AnBáo Nghệ An01/09/2025

ความพยายามที่ยอดเยี่ยม

ถนนเลียบชายฝั่งช่วงกิโลเมตรที่ 7 ถึง 76 จากจังหวัดเหงะเซิน (จังหวัดแทงฮวา) ไปยังจังหวัดกัวโล ( จังหวัดเหงะอาน ) เป็นโครงการคมนาคมขนส่งที่สำคัญระดับชาติ ด้วยงบประมาณลงทุนรวมกว่า 4,651,000 ล้านดง ถนนสายนี้ได้รับการออกแบบตามมาตรฐานถนนชั้นที่ 3 ในพื้นที่ราบ โดยมีความกว้างของพื้นถนน 12 เมตร และความกว้างของผิวถนน 11 ​​เมตร

โครงการนี้แบ่งออกเป็นสองส่วน: ส่วนที่ XL01 ครอบคลุมช่วงตั้งแต่ กม.7+00 ถึง กม.48+250; ส่วนที่ XL02 ครอบคลุมช่วงตั้งแต่ กม.48+250 ถึง กม.76+00 โครงการทั้งหมดประกอบด้วยสะพานแปดแห่งที่ทอดข้ามปากแม่น้ำและลำธาร ซึ่งรวมถึงสะพานขนาดใหญ่ห้าแห่ง ได้แก่ สะพานหวงมาย สะพานลัคกวน สะพานกัวเถื่อ สะพานลัควัน และสะพานเงียกวาง และสะพานขนาดเล็กสามแห่ง ได้แก่ สะพานตันลอง สะพานคลองญาเล และสะพานเงียตัน

ถนนเลียบชายฝั่งบางส่วนตัดผ่านตำบลควินห์ฟู ภาพ: เทียนดง

การก่อสร้างเริ่มขึ้นในเดือนกุมภาพันธ์ 2565 และคาดว่าจะแล้วเสร็จในช่วงต้นปี 2569 เมื่อแล้วเสร็จ ถนนสายนี้จะเป็นแรงขับเคลื่อนสำคัญสำหรับการพัฒนา เศรษฐกิจ ในท้องถิ่น โดยเฉพาะอย่างยิ่ง โครงการนี้จะช่วยอำนวยความสะดวกในการเชื่อมต่อระหว่างเขตเศรษฐกิจสำคัญๆ ในภูมิภาค จากจังหวัดแทงฮวาไปยังจังหวัดเหงะอาน เชื่อมต่อท่าเรือวิสไซ ท่าเรือกัวโล ท่าเรือดีเคซี และแหล่งท่องเที่ยวสำคัญๆ ตามแนวชายฝั่ง ซึ่งจะช่วยเพิ่มขีดความสามารถในการแข่งขันของภูมิภาค

นอกเหนือจากความสำคัญทางเศรษฐกิจแล้ว ถนนสายนี้ยังมีบทบาทสำคัญในการรับประกันการป้องกันและความมั่นคงของชาติ อำนวยความสะดวกในการเคลื่อนย้ายกำลังพล และการตอบสนองต่อเหตุฉุกเฉินอย่างรวดเร็ว ในขณะเดียวกัน ถนนสายนี้ยังเป็นเส้นทางชมทิวทัศน์ที่สำคัญ ส่งเสริมการพัฒนาการ ท่องเที่ยว ชายฝั่ง และเปิดโอกาสใหม่ๆ ให้กับเมืองท่องเที่ยวชายฝั่งในจังหวัดเหงะอาน

จากรายงานของกรมก่อสร้างจังหวัดเหงะอาน ณ เดือนสิงหาคม 2568 โครงการแพ็กเกจ XL01 และ XL02 เสร็จสมบูรณ์ไปแล้วกว่า 91% โครงการนี้ได้รับการจัดสรรงบประมาณ 4,037.6 พันล้านดง โดยเป็นงบประมาณสำหรับปี 2568 จำนวน 435.9 พันล้านดง งานก่อสร้างถนนทั้งหมด 56 กิโลเมตร ทั้งฐานราก ฐานราก และการปูผิวจราจรด้วยแอสฟัลต์ เสร็จสมบูรณ์แล้วเกือบทั้งหมด สะพานหลักและสะพานรองทั้งหมดก็สร้างเสร็จแล้วเช่นกัน

โดยเฉพาะอย่างยิ่ง ตามคำสั่งของคณะกรรมการประชาชนประจำจังหวัด หน่วยงานก่อสร้างกำลังทุ่มเทความพยายามอย่างเต็มที่เพื่อลดระยะเวลาการก่อสร้าง ระดมกำลังคนและเครื่องจักรให้มากที่สุด และทำงานอย่างต่อเนื่องเพื่อให้แล้วเสร็จในทุกส่วนงานโดยพื้นฐานภายในสิ้นปี 2568 หรือต้นปี 2569 เพื่อให้โครงการสามารถเปิดใช้งานและเป็นประโยชน์ต่อการพัฒนาเศรษฐกิจและสังคมของท้องถิ่น

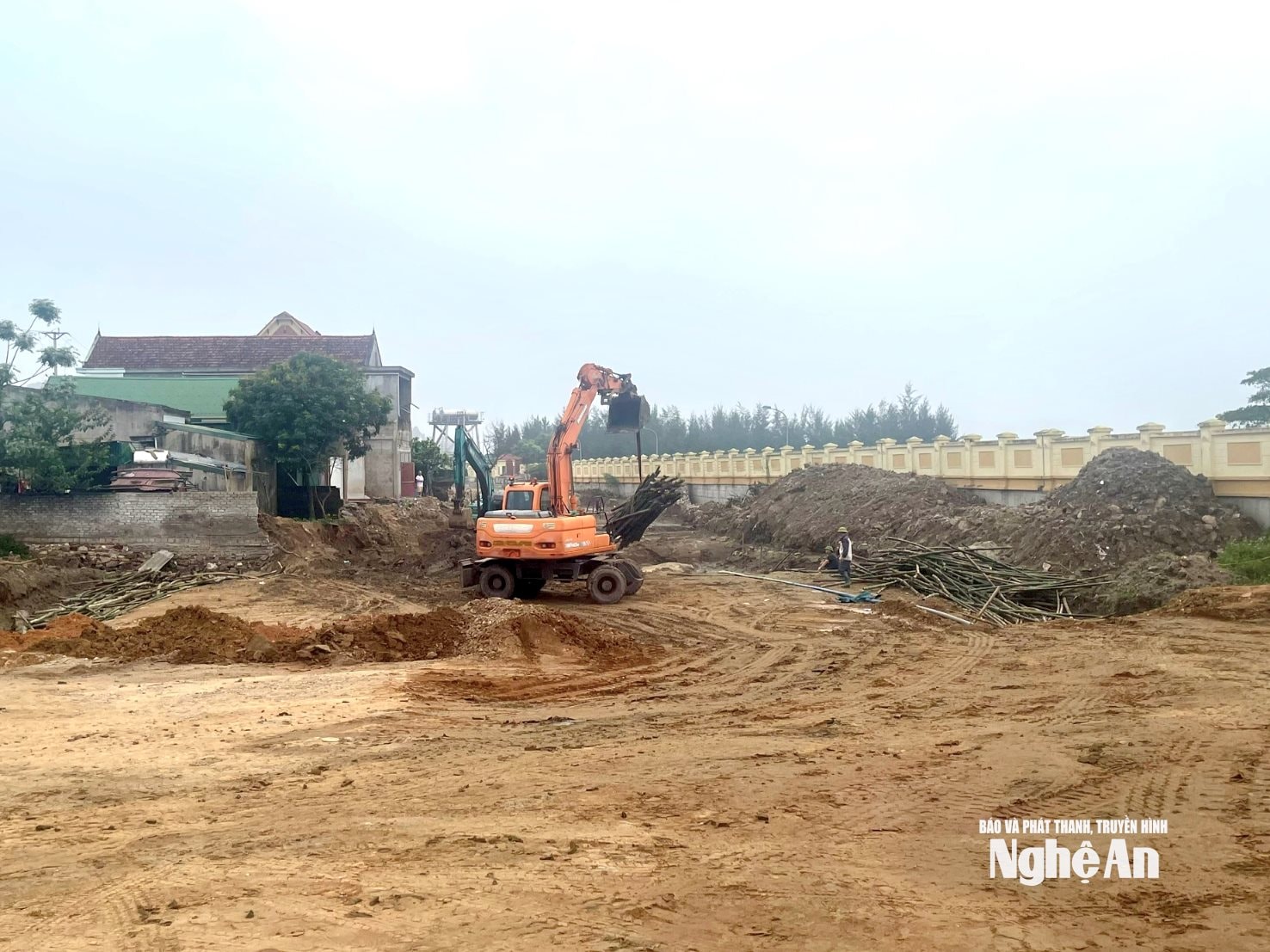

การก่อสร้างถนนเลียบชายฝั่ง
เมื่อไม่นานมานี้ ภายใต้การกำกับดูแลอย่างเด็ดขาดของคณะกรรมการประชาชนประจำมณฑล หน่วยงานก่อสร้างได้ทุ่มเทความพยายามทั้งหมดเพื่อทำให้โครงการแล้วเสร็จก่อนกำหนด ภาพ: เทียนตง

สร้างฉันทามติและแก้ไขปัญหาคอขวดในการเวนคืนที่ดิน

นอกจากผลลัพธ์เชิงบวกเกี่ยวกับความคืบหน้าในการก่อสร้างแล้ว หน่วยงานท้องถิ่นยังได้ดำเนินการแก้ไขปัญหาการเวนคืนที่ดินสำหรับโครงการนี้อย่างจริงจัง โดยเฉพาะในพื้นที่ที่ยังมีอุปสรรคอยู่ ปัจจุบัน ที่ดินกว่า 99% ตลอดเส้นทางได้ถูกส่งมอบแล้ว เหลือเพียงสองครัวเรือนในตำบลตันใหม่ (เดิมเป็นส่วนหนึ่งของเมืองหวงใหม่) และตำบลควินห์ฟู (เดิมเป็นส่วนหนึ่งของอำเภอควินห์ลู) ที่หน่วยงานท้องถิ่นยังคงเร่งดำเนินการเกลี้ยกล่อมให้ส่งมอบที่ดินโดยเร็ว

โดยเฉพาะอย่างยิ่ง ในเขตตันไม ยังคงมีบ้านของนายเจิ่น วัน ดานห์ อาศัยอยู่ในหมู่บ้านซอนลอง (เดิมเป็นส่วนหนึ่งของตำบลควินห์ลาป) เป็นที่ทราบกันว่าที่ดินที่ถูกเวนคืนจากครอบครัวของนายดานห์นั้นเป็นแปลงที่ 156 แผนที่เลขที่ 23 มีพื้นที่ 1,669.2 ตารางเมตร ประกอบด้วยที่ดินอยู่อาศัยและที่ดินสำหรับเพาะปลูกพืชประจำปี แม้ว่าครอบครัวของนายดานห์จะได้รับค่าชดเชยสำหรับที่ดินอยู่อาศัย 200 ตารางเมตร แล้ว แต่พวกเขายังไม่ได้รับค่าชดเชยสำหรับที่ดินส่วนที่เหลือที่ใช้เพาะปลูกพืชประจำปี

บ้านของนายดานห์

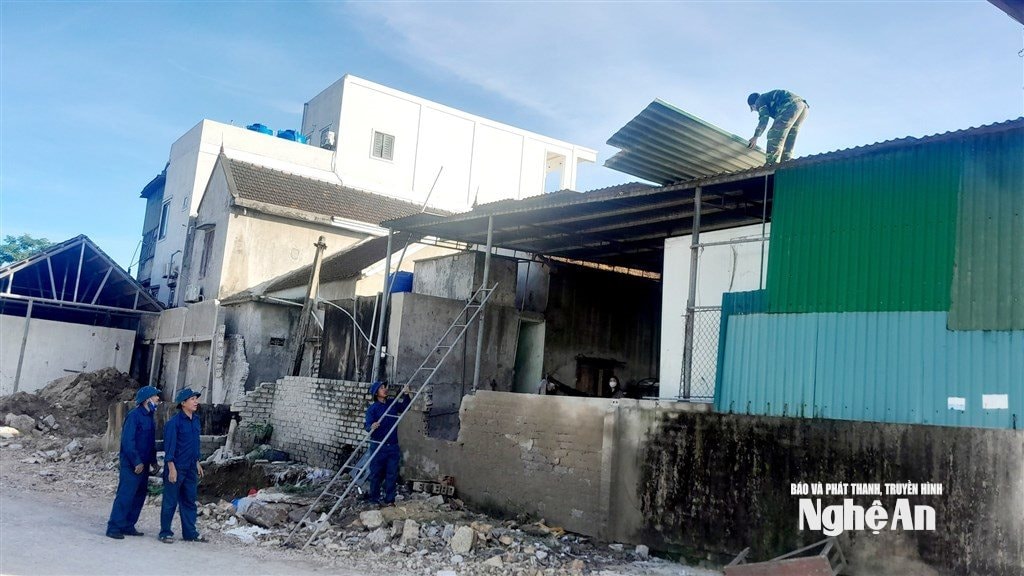

ถนนช่วงที่ผ่านบ้านของนายเจิ่น วัน ดานห์ ในหมู่บ้านซอนลอง ตำบลตันไม ยังคงเผชิญกับอุปสรรคอยู่ ภาพ: เทียน ดง

นับตั้งแต่สมัยที่เมืองหวงไมยังเปิดดำเนินการอยู่ หน่วยงานท้องถิ่นได้อนุมัติและจ่ายค่าใช้จ่ายในการย้ายที่อยู่อาศัยหลายครั้งแล้ว แต่ครอบครัวของนายดานยังคงไม่เห็นด้วยกับค่าใช้จ่ายดังกล่าว พวกเขายังแสดงความกังวลเกี่ยวกับที่มาของที่ดินและเรียกร้องค่าชดเชยสำหรับโรงเก็บความเย็นที่สร้างบนที่ดินที่ใช้เพาะปลูกพืชผลประจำปีด้วย

นางเหงียน ถิ ฮวง ประธานคณะกรรมการประชาชนเขตตันไม กล่าวว่า "ทางหน่วยงานท้องถิ่นได้พิจารณาคำร้องของนายดานห์หลายครั้งแล้ว แต่ครอบครัวของเขายังคงปฏิเสธที่จะส่งมอบที่ดิน เพื่อให้การส่งมอบที่ดินแก่หน่วยงานก่อสร้างเป็นไปอย่างทันท่วงที ทางหน่วยงานท้องถิ่นได้จัดทำแผนการขับไล่โดยบังคับและกำลังรอการอนุมัติจากหน่วยงานที่เกี่ยวข้อง"

ในตำบลควินห์ฟู ซึ่งเป็นตำบลที่จัดตั้งขึ้นใหม่โดยการรวมตำบลถ่วนหลง ตำบลวันไฮ และตำบลฟู่เงีย จากอำเภอควินห์ลูเดิม หน่วยงานบริหารใหม่ได้แสดงให้เห็นถึงจิตวิญญาณที่เด็ดเดี่ยวและประสานงานกันในการเคลียร์พื้นที่สำหรับโครงการนี้ แม้ว่าจะเพิ่งเริ่มดำเนินการได้ไม่ถึงสองเดือนก็ตาม

บทสนทนา
ทันทีที่คณะบริหารชุดใหม่เข้ารับตำแหน่ง คณะกรรมการประชาชนตำบลควินห์ฟูได้จัดการประชุมหารือกับครัวเรือนที่ได้รับผลกระทบจากโครงการ โดยมีเป้าหมายเพื่อแก้ไขปัญหาอุปสรรคในการเวนคืนที่ดิน ภาพ: หู ติง

โดยเฉพาะอย่างยิ่ง ทันทีหลังจากรับช่วงต่อภารกิจจากคณะกรรมการประชาชนอำเภอควินห์ลูชุดก่อน รัฐบาลตำบลควินห์ฟูได้ดำเนินการเชิงรุกในการเผยแพร่ข้อมูล ระดมการสนับสนุน และจัดการเจรจาโดยตรงหลายครั้งเพื่อแก้ไขปัญหาให้กับครัวเรือนที่ได้รับผลกระทบ โดยเฉพาะอย่างยิ่ง ในเช้าวันที่ 5 สิงหาคม 2568 คณะกรรมการประชาชนตำบลควินห์ฟูได้เจรจากับสองครัวเรือน คือ นางโฮ ถิ ตรวง และนายตรวง ดั๊ก กวี ในหมู่บ้านมินห์ซอน (เดิมคือตำบลฟู่เงีย) ซึ่งที่ดินของพวกเขาได้รับผลกระทบจากโครงการถนนเลียบชายฝั่ง ทั้งสองครอบครัวได้ยื่นเรื่องร้องเรียนต่อคณะกรรมการประชาชนจังหวัดด้วย

การรื้อถอน
ชาวบ้านในตำบลควินห์ฟู ร่วมกันรื้อถอนสิ่งปลูกสร้างเพื่อส่งมอบที่ดินให้แก่โครงการ ภาพถ่าย: หู ติง

ในระหว่างการเจรจา ด้วยความพยายามอย่างต่อเนื่องและการอธิบายข้อกังวลของผู้อยู่อาศัยอย่างละเอียดถี่ถ้วน ในที่สุดเมื่อวันที่ 14 สิงหาคม 2568 ทั้งสองครัวเรือนก็ตกลงที่จะส่งมอบที่ดินให้ ซึ่งเป็นการสร้างเงื่อนไขที่เอื้ออำนวยให้หน่วยงานก่อสร้างสามารถดำเนินการโครงการต่อไปได้

ปัจจุบัน ในตำบลควินห์ฟู มีเพียงครัวเรือนของนางวู ถิ ชาติ ในหมู่บ้านถ่วนลอยเท่านั้นที่ยังไม่ได้ส่งมอบที่ดิน ที่ดินที่นางวู ถิ ชาติ ใช้ประโยชน์อยู่นั้นเป็นส่วนหนึ่งของแปลงที่ 155 บนแผนที่หมายเลข 299 มีพื้นที่ 269.4 ตารางเมตร ซึ่ง 51.9 ตารางเมตร (ตั้งอยู่บนคูระบายน้ำข้างถนน) อยู่ในเขตพื้นที่เวนคืนที่ดิน คณะกรรมการประชาชนตำบลควินห์ฟูได้อนุมัติแผนการชดเชยที่ดินทำกินให้แก่ครอบครัวของนางชาติแล้ว อย่างไรก็ตาม ครอบครัวยังไม่เห็นด้วยและเรียกร้องค่าชดเชยโดยคิดจากราคาที่ดินสวนและที่ดินอยู่อาศัย บวกกับมูลค่าทรัพย์สินบนที่ดินทั้งหมด 100%

นายโฮ วัน ทันห์ ประธานคณะกรรมการประชาชนตำบลควินห์ฟู กล่าวว่า ทางหน่วยงานท้องถิ่นยังคงดำเนินการเผยแพร่ข้อมูลและส่งเสริมการปฏิบัติตามกฎระเบียบ พร้อมทั้งดำเนินการตามขั้นตอนที่จำเป็นเพื่อให้ครัวเรือนของนางสาวฉัตต์ส่งมอบที่ดินโดยเร็วที่สุด เพื่อรับประกันความคืบหน้าโดยรวมของโครงการ

เมื่อวันที่ 11 สิงหาคม สหายเลอ ฮง วินห์ รองเลขาธิการคณะกรรมการพรรคประจำจังหวัดและประธานคณะกรรมการประชาชนประจำจังหวัด ได้ตรวจเยี่ยมสถานที่ก่อสร้างโครงการถนนเลียบชายฝั่ง เพื่อเตรียมการจัดพิธีเปิดงานฉลองครบรอบ 80 ปีวันชาติ ภาพ: Thanh Duy
เมื่อวันที่ 11 สิงหาคม สหายเลอ ฮง วินห์ รองเลขาธิการคณะกรรมการพรรคประจำจังหวัดและประธานคณะกรรมการประชาชนประจำจังหวัด ได้ตรวจเยี่ยมสถานที่ก่อสร้างโครงการถนนเลียบชายฝั่ง (ภาพ: ทันห์ ดุย)

เมื่อวันที่ 11 สิงหาคม นายเลอ ฮง วิง ประธานคณะกรรมการประชาชนจังหวัด ได้เข้าตรวจเยี่ยมและสั่งการให้เร่งดำเนินการก่อสร้างถนนเลียบชายฝั่ง โดยเฉพาะอย่างยิ่ง ประธานเน้นย้ำว่า แม้ว่าปริมาณงานที่เหลืออยู่จะไม่มาก แต่มีความสำคัญอย่างยิ่งต่อการก่อสร้างถนนให้แล้วเสร็จตลอดทั้งเส้นทาง โดยเฉพาะอย่างยิ่งในส่วนของอุปสรรคที่เกี่ยวข้องกับการเคลียร์พื้นที่

ดังนั้น ประธานคณะกรรมการประชาชนจังหวัดจึงขอให้หน่วยงานท้องถิ่นดำเนินการเสริมสร้างการเจรจา การระดมกำลัง และการโน้มน้าวใจอย่างต่อเนื่อง เพื่อช่วยให้ประชาชนเข้าใจความหมายและความสำคัญของโครงการต่อการพัฒนาเศรษฐกิจและสังคม รวมถึงชีวิตความเป็นอยู่ของชุมชน หากหลังจากใช้มาตรการที่จำเป็นทั้งหมดแล้ว ยังไม่สามารถบรรลุข้อตกลงร่วมกันได้ หน่วยงานท้องถิ่นจะดำเนินการเรื่องนี้อย่างเด็ดขาดตามกฎหมาย เพื่อให้มั่นใจว่าโครงการจะแล้วเสร็จทันเวลา มีคุณภาพ และปลอดภัย

เห็นได้ชัดว่าการแก้ไขปัญหาการจัดหาที่ดินอย่างรวดเร็วไม่เพียงแต่ช่วยให้ผู้รับเหมาสามารถดำเนินการก่อสร้างได้ตลอดเส้นทางเท่านั้น แต่ยังช่วยประหยัดค่าใช้จ่ายและหลีกเลี่ยงการเสียเวลาและทรัพยากรอีกด้วย ที่สำคัญกว่านั้น นี่เป็นเงื่อนไขเบื้องต้นที่ทำให้โครงการจะแล้วเสร็จตามกำหนดเวลา เปิดใช้งานได้ทันท่วงที และบรรลุผลประโยชน์ทางเศรษฐกิจและสังคมตามที่ตั้งเป้าไว้

ที่มา: https://baonghean.vn/duong-ven-bien-nghi-son-cua-lo-don-luc-cho-chang-nuoc-rut-quyet-thao-nut-that-mat-bang-cuoi-cung-10305639.html
