Tepelná elektrárna Nhon Trach 3 dokončila 29. ledna 2025 (první den lunárního Nového roku) zkoušku provozu naprázdno při 3 000 otáčkách za minutu a je připravena k prvnímu připojení k síti 1. února 2025.
Tepelná elektrárna Nhon Trach 3 je připravena k prvnímu připojení k síti 1. února 2025.
Tepelná elektrárna Nhon Trach 3 dokončila 29. ledna 2025 (první den lunárního Nového roku) zkoušku provozu naprázdno při 3 000 otáčkách za minutu a je připravena k prvnímu připojení k síti 1. února 2025.
Podle informací společnosti Vietnam Petroleum Power Corporation - JSC (PV Power) pracuje tepelná elektrárna Nhon Trach 3 v režimu výroby elektřiny a prochází kontrolami stavu připojení k síti, aby byla připravena dodávat elektřinu do národní sítě.
Na místě projektu, přestože je v roce 2025 lunární Nový rok, úředníci z představenstva energetického projektu, provozní inženýři spolu s dodavatelem EPC a dodavatelem zařízení naléhavě provádějí závěrečné inspekční kroky v souladu s postupy a pokyny dodavatele turbín, společnosti GE, aby byla připravena první elektrárna Nhon Trach 3 k připojení k rozvodné síti 1. února 2025 (4. den lunárního Nového roku).

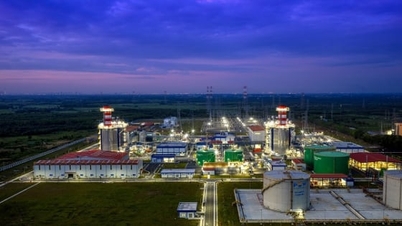

| Přehled elektrárny Nhon Trach 3 a 4 v provincii Dong Nai |
K dnešnímu dni dosáhla projektová zátěž více než 95 % EPC smlouvy. To je pozitivní signál, že tepelné elektrárny Nhon Trach 3 a 4 jsou připraveny k zahájení komerčního provozu v roce 2025.
Dříve, 11. ledna 2025, byla poprvé oficiálně spuštěna elektrárna Nhon Trach 3, což znamenalo důležitý milník v procesu uvedení prvního vietnamského projektu výroby energie z LNG do komerčního provozu.
| Elektrárna Nhon Trach 3 |
Projekty tepelných elektráren Nhon Trach 3 a 4 se těší zvláštní pozornosti vedení společnosti PV Power, které řídí naléhavou realizaci výstavby a testování během svátků lunárního Nového roku. Tím se konkretizuje směrnice premiéra č. 1/CT-TTg ze dne 3. ledna 2025 o proaktivním zajištění dostatečných dodávek elektřiny pro výrobu, podnikání a životy lidí během špičky v letech 2025 a 2026–2030 s cílem „maximalizovat zdroje pro naléhavou organizaci výstavby elektráren Nhon Trach 3 a 4, dokončení a zahájení komerčního provozu do června 2025“.
Zdroj: https://baodautu.vn/nhiet-dien-nhon-trach-3-san-sang-hoa-luoi-dien-lan-dau-vao-ngay-122025-d243717.html
