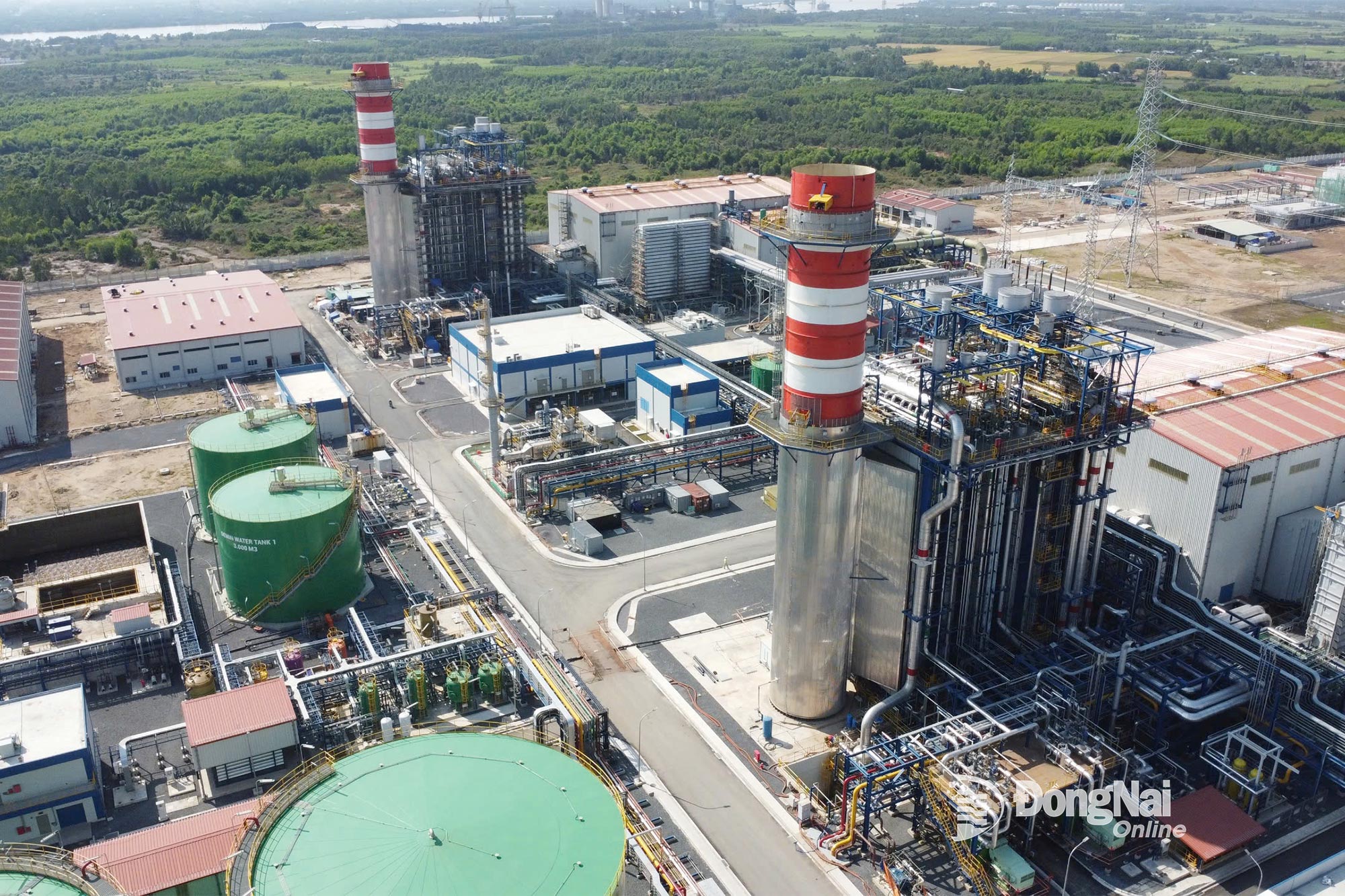

| مشروع الطاقة الحرارية، كما هو موضح في خطة تطوير الطاقة الثامنة، على وشك أن يبدأ تشغيله في كومونة داي فوك، مقاطعة دونغ ناي . |
يُعد تسريع تنفيذ مشاريع توليد الطاقة مطلباً ملحاً لضمان أمن الطاقة وخلق أساس للنمو والتنمية المستدامة للمحافظة.
قضايا التخطيط وتوافر الأراضي
تُعدّ دونغ ناي من أكبر مستهلكي الكهرباء في البلاد. إضافةً إلى ذلك، تتمتع المقاطعة بمزايا عديدة لتطوير مشاريع توليد ونقل الطاقة.
بحسب السيد فام فان كوونغ، نائب مدير إدارة الصناعة والتجارة: بحلول عام 2030، سيكون لدى المقاطعة خمسة أنواع من مصادر الطاقة، بما في ذلك الطاقة الحرارية بقدرة إضافية تبلغ 1600 ميغاواط؛ والطاقة الكهرومائية الصغيرة والمتوسطة الحجم بقدرة تقارب 370 ميغاواط؛ والطاقة الشمسية المثبتة على الأسطح والأرضية والعائمة بقدرة تزيد عن 3700 ميغاواط؛ والطاقة من النفايات بقدرة تقارب 58 ميغاواط؛ وطاقة الكتلة الحيوية بقدرة تقارب 130 ميغاواط.
بعد موافقة الحكومة على خطة تطوير الطاقة الثامنة ونسختها المعدلة، أصدرت اللجنة الشعبية للمحافظة خطةً تُحدد مهامًا مُعينة للإدارات والوكالات والمحليات لتنفيذ الإجراءات المتعلقة بالأراضي والتخطيط والاستثمار، إلا أن وتيرة التنفيذ لا تزال بطيئة. حاليًا، يقترب مشروعا محطتي نهون تراش 3 و4 لتوليد الطاقة من الاكتمال، بينما بدأ مشروع توسعة محطة تري آن الكهرومائية بقدرة 200 ميغاواط أعمال الإنشاء في نهاية أغسطس 2025؛ أما المشاريع المتبقية فلم تُنفذ بعد.
بحسب رئيس إدارة الصناعة والتجارة، فإن السبب الأول هو عدم تحديد مواقع المحطات الفرعية ومسارات خطوط الكهرباء بدقة عند الموافقة على خطط مشاريع الطاقة، مما أدى إلى تداخلها مع الخطط المحلية أثناء التنفيذ. عند هذه النقطة، يتعين على المستثمر الاستعانة بخبراء استشاريين لإجراء مسح وتحديد مسار ومواقع المحطات الفرعية، ثم تقديمها إلى اللجنة الشعبية للمحافظة للموافقة عليها. عندها فقط يمكن تحديث وتعديل خطة استخدام الأراضي وخطة الإنشاء. هذه العملية المطولة تتسبب في تأخر العديد من مشاريع الطاقة عن الجدول الزمني المحدد.
تمتلك دونغ ناي حاليًا مشروعين لتوليد الطاقة ضمن مشاريع الطاقة الوطنية الرئيسية في إطار خطة تطوير الطاقة الثامنة وخطة تطوير الطاقة الثامنة المعدلة: محطتا الطاقة نهون تراش 3 و4، بسعة تزيد عن 1600 ميغاواط، ومن المتوقع أن تبدأ التشغيل التجاري في نوفمبر وديسمبر 2025؛ وتوسعة محطة تري آن للطاقة الكهرومائية، بسعة 200 ميغاواط، ومن المتوقع ربطها بشبكة الكهرباء الوطنية في عام 2027.
السبب الثاني هو أن العديد من مشاريع الطاقة المتجددة، وخاصة الطاقة الشمسية، التي أُضيفت حديثًا إلى خطة الطاقة الثامنة المعدلة (المُعتمدة في أبريل 2025)، لم تُحدَّث في خطة مقاطعة دونغ ناي (المُعتمدة في يوليو 2024). ولتنفيذ الخطوات التالية، من الضروري تحديث قائمة مصادر الطاقة في خطة المقاطعة وغيرها من الخطط المتخصصة: الحضرية، والريفية، والإنشائية... في الوقت الحالي، كلّفت اللجنة الشعبية للمقاطعة إدارات المالية، والصناعة والتجارة، والزراعة ، والبيئة بمراجعة وتحديث المشاريع لإدراجها في خطة مقاطعة دونغ ناي المعدلة للفترة 2021-2030، مع رؤية مستقبلية حتى عام 2050، كأساس للتنفيذ.
من الأسباب الأخرى لبطء تنفيذ مشاريع الطاقة المخطط لها، أنه بعد الأول من يوليو/تموز 2025، نُقلت العديد من المهام المتخصصة، بما في ذلك التعويضات وإزالة الأراضي، إلى مستوى البلديات، الأمر الذي شكل تحديًا كبيرًا في البداية. واضطرت البلديات والأحياء التي اندمجت إلى مراجعة وتحديث خطط استخدام الأراضي والبناء، بما في ذلك تلك المتعلقة بمشاريع الطاقة، مما أدى إلى تباطؤ التقدم.
حل المشكلات العالقة بشكل عاجل وتسريع وتيرة تقدم المشروع.
قال السيد فام ثانه هواي، مدير مجلس إدارة مشروع الطاقة 3، المستثمر في مشروع توسعة محطة تري آن للطاقة الكهرومائية: "هذا مشروع وطني رئيسي في قطاع الطاقة، وله أهمية كبيرة لأمن الطاقة في المنطقة الجنوبية والتنمية الاجتماعية والاقتصادية للمقاطعة".
بدأ المشروع في أغسطس 2025، ومن المتوقع إنجازه بحلول نهاية عام 2027. إلا أنه يواجه حاليًا مشكلات تتعلق بالاستحواذ على الأراضي في منطقة إنشاء جسر هيو ليم والمحطة الرئيسية. وإذا لم تُحل هذه المشكلات قريبًا، فستؤثر على جدول إنجاز المشروع وتشغيله.
لحلّ مشكلات الاستحواذ على الأراضي لهذا المشروع، عقد هو فان ها، عضو لجنة الحزب في المقاطعة ونائب رئيس اللجنة الشعبية للمقاطعة، اجتماعًا مباشرًا في 8 أكتوبر/تشرين الأول 2025 مع بلدية تري آن والمستثمر. وخلال الاجتماع، طلب قادة المقاطعة من البلدية وضع خطة وجدول زمني مفصلين للتعويض والدعم وإعادة التوطين، وتشكيل فريق عمل لدعم تنفيذ المشروع. وقبل ذلك، في سبتمبر/أيلول 2025، وجّهت اللجنة الشعبية للمقاطعة أيضًا مركز تنمية صندوق الأراضي في المقاطعة وإدارة الزراعة والبيئة بإرسال موظفين لدعم البلدية في تنفيذ هذه المهمة.
صرح نغوين كيم لونغ، عضو لجنة الحزب في المقاطعة ونائب رئيس اللجنة الشعبية للمقاطعة، بأن الكهرباء بنية تحتية أساسية يجب إعطاؤها الأولوية على غيرها من البنى التحتية لخلق زخم للتنمية الاجتماعية والاقتصادية وزيادة إيرادات ميزانية المقاطعة. ويجب على الإدارات والوكالات والمحليات تعزيز التنسيق وتقديم أقصى دعم للمستثمرين في تنفيذ المشاريع، لا سيما المشاريع الوطنية الرئيسية في قطاع الطاقة.
كلّف نائب رئيس اللجنة الشعبية للمقاطعة، نغوين كيم لونغ، إدارة الصناعة والتجارة بقيادة عملية مراجعة جميع مشاريع الطاقة، وتحديث محطات التحويل وخطوط نقل الطاقة وفقًا للخطة الإقليمية المُعدّلة؛ وحثّ ودعم تنفيذ مشاريع الطاقة الشمسية، وتحويل النفايات إلى طاقة، ومشاريع الطاقة الحيوية وفقًا للقدرة المعتمدة. ويتعين على مستثمري المشاريع التنسيق الوثيق مع السلطات المحلية فيما يتعلق بالتعويضات وإزالة الأراضي؛ والتنفيذ السريع لمشاريع الطاقة وإنجازها. ولا يقتصر هذا على ضمان أمن الطاقة وإرساء أساس للنمو والتنمية المستدامة للمقاطعة فحسب، بل يساهم أيضًا في تعظيم كفاءة الاستثمار في المشاريع.
هوانغ لوك
