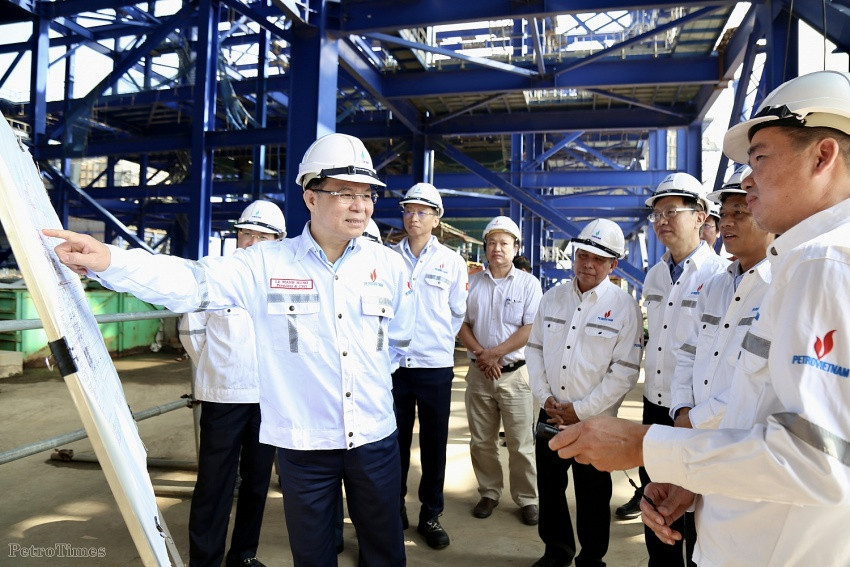

1月6日、ロンフー1火力発電所プロジェクトの建設現場(ソクチャン省)で、 ペトロベトナム、ロンフー1石油・ガス発電プロジェクト管理委員会(LP1PP)とメンバーユニットが、ロンフー1火力発電所(TPP)プロジェクトの完成を加速するための発足式を開催した。

ロンフー1プロジェクト管理委員会の副委員長トラン・トアン・タン氏は、今後の実施計画と課題について報告し、これまでペトロベトナム/プロジェクト管理委員会は、非常に注意深く準備し、最大限のリソースを集中し、困難を緊急に排除し、問題に対処し、プロジェクト調整手順を実行し、プロジェクトを完了するための投資実施のマスタープランを構築したと述べた。

2025年にロンフー1火力発電所プロジェクトが予定通りに実施され、設定された目標を達成するために、ペトロベトナムは、ロンフー1火力発電所プロジェクトの調整された投資計画の承認の完了、プロジェクトの全体的な請負業者選定計画の承認、新しいEPCパッケージ/主要機器パッケージの請負業者の選定の完了など、重要なタスクの実施に重点を置くことを決定しました。

ロンプー1
PVNはロン・フー1火力発電プロジェクトを2027年に稼働させる決意だ。

目標は2027年までにプロジェクトを稼働させることだ。

ロンフー1火力発電プロジェクトの投資額は29兆5000億ドンを超えます。当初の計画では、ユニットごとに45ヶ月と49ヶ月の工期が予定されており、ユニット1は2018年10月30日、ユニット2は2019年2月29日に完成する予定でした。

しかしながら、PMの請負業者(ロシア)が米国による禁輸措置を受けたことで、PMの業務範囲内での輸入品や機器の調達、プロジェクト資金の手配に大きな影響が出てしまい、具体的な進捗はほとんど見られませんでした。

禁輸措置から1年後の2019年1月28日、請負業者であるPM社は、プロジェクトのEPC契約の終了を正式に書面で発表しました。PM社は、2019年3月15日から建設現場でのすべての活動を正式に停止し、2019年3月29日から現場責任者をベトナムから撤退させました。

中断時点では、プロジェクトの進捗率は計画の 77.56% と見積もられていました。
