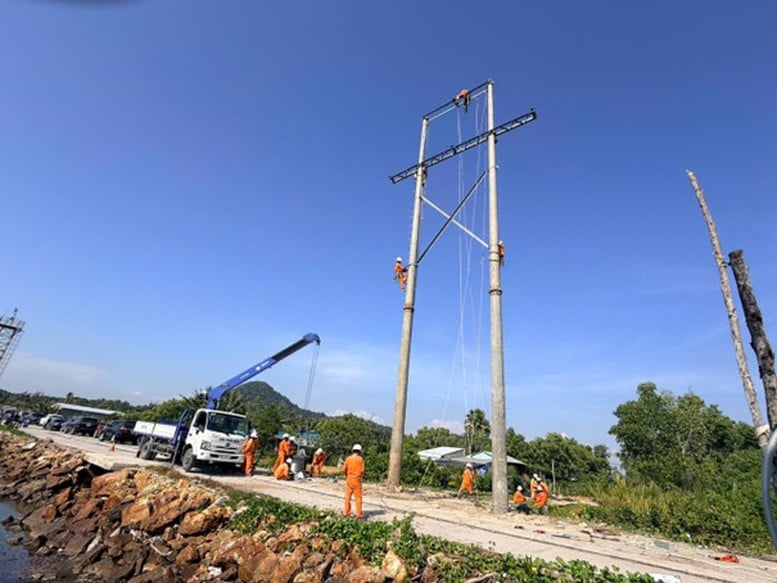

Industri elektrik sedang melaksanakan segera pembinaan sementara talian atas dengan kira-kira 05 tiang (dikira dari tiang sambungan kabel bawah tanah sedia ada ke pantai) ke lokasi kejadian - Foto: VGP/H.Hoa
Memaksimumkan bekalan kuasa diesel kepada pelanggan
Menurut An Giang Electricity Company (PCAG), zon khas Phu Quoc kini dibekalkan dengan elektrik daripada dua sumber: talian 110kV 173 Ha Tien - 172 Phu Quoc (dengan bahagian kabel bawah tanah 110kV Ha Tien - Phu Quoc) membekalkan elektrik ke stesen transformer 110kV Phu Quoc - operasi talian Phu Quoc 220k dan membekalkan talian Phu Quoc 220k. Voltan 110kV ke stesen pengubah Phu Quoc Selatan 110kV. Oleh kerana kedua-dua sumber ini tidak disambungkan dalam gelung, apabila insiden kabel bawah tanah berlaku, ia telah menjejaskan bekalan kuasa.
Selepas kejadian di talian kabel bawah tanah Ha Tien - Phu Quoc 110kV berlaku pada 1:15 tengah hari. pada 29 November 2025, jam 3:00 petang. pada hari yang sama, PCAG melakukan operasi memindahkan sebahagian beban daripada stesen pengubah Phu Quoc 110kV untuk menerima tenaga elektrik daripada stesen pengubah Nam Phu Quoc 110kV melalui talian 22kV untuk memulihkan bekalan kuasa kepada rakyat.
Di samping itu, PCAG telah menggerakkan pelanggan besar dengan penjana kuasa sendiri (300 stesen pelanggan) untuk menggunakan baki kapasiti untuk berkhidmat kepada isi rumah; melaksanakan pemberhentian beban pelanggan khusus, mengutamakan bekalan kuasa kepada beban penting seperti: pusat pentadbiran, hospital, pencegahan dan pertempuran kebakaran, pusat telekomunikasi, bekalan air, pasar malam, kawasan yang menyediakan perkhidmatan pembinaan lapangan terbang antarabangsa Phu Quoc dan beban isi rumah; melaksanakan gangguan kuasa berputar antara talian penghantaran untuk memastikan perkhidmatan yang paling banyak pelanggan, memenuhi keperluan penting orang ramai.
Untuk menyediakan kuasa maksimum kepada pelanggan, Perbadanan Kuasa Selatan (EVNSPC) juga telah menggerakkan semua penjana diesel mudah alih daripada Syarikat Kuasa gabungannya ke Phu Quoc untuk meningkatkan bekalan kuasa. Jumlah janakuasa yang digerakkan setakat ini ialah 20, dengan kapasiti penjanaan kira-kira 3.5MW. Penjana diesel ini bersedia untuk membekalkan kuasa secara bergilir-gilir ke stesen pengubah awam yang jauh dari punca untuk meningkatkan voltan. Sehingga kini, semua pelanggan kediaman dan kediaman telah dibekalkan kuasa, termasuk kira-kira 6,100 pelanggan di kawasan Phu Quoc Utara menerima kuasa secara bergilir-gilir.

Pasukan Pengurusan Elektrik Phu Quoc mengadakan mesyuarat untuk menggunakan rancangan untuk menyambungkan penjana diesel untuk membekalkan elektrik kepada pelanggan - Foto: VGP/H.Hoa
Bersama-sama dengan penyelarasan dengan unit yang berkaitan untuk mengendalikan insiden kabel bawah tanah, untuk memastikan bekalan kuasa yang stabil untuk Phu Quoc, EVNSPC telah mengarahkan PCAG untuk segera menyelaraskan dengan jabatan, cawangan dan sektor tempatan yang berkaitan untuk menggunakan pembinaan sementara talian atas, dengan kira-kira 05 tiang (dikira daripada tiang sambungan kabel bawah tanah yang sedia ada ke pantai lokasi) Pada masa ini, bahan, jentera dan peralatan telah dikumpulkan di tempat kejadian, dan pasukan pembinaan juga sedang menggerakkan pembinaan talian atas ini dengan segera.
Pada mesyuarat dalam talian untuk mendengar laporan mengenai mengatasi gangguan bekalan elektrik di zon ekonomi khas Phu Quoc pada 1 Disember, Ahli Ganti Jawatankuasa Pusat Parti, Timbalan Setiausaha Jawatankuasa Parti Wilayah, Pengerusi Jawatankuasa Rakyat Wilayah An Giang, Ho Van Mung, mengiktiraf dan menghargai usaha PCAG dan unit berkaitan sejak kebelakangan ini dalam memastikan bekalan kuasa dan bebanan harian rakyat.
Encik Mung menambah bahawa membetulkan masalah kabel dasar selam 110kV adalah rumit dan memerlukan banyak masa dan sumber untuk dikendalikan. Oleh itu, ketua-ketua Jawatankuasa Rakyat Wilayah telah mengarahkan Jabatan Pembinaan dan Jabatan Perindustrian dan Perdagangan untuk menyelaraskan dengan unit yang berkaitan untuk segera menyelesaikan masalah dan memulihkan bekalan kuasa biasa ke zon khas Phu Quoc; cipta semua keadaan yang menggalakkan dan peralatan yang diperlukan untuk PCAG dalam proses membaiki kabel dasar selam 110kV Ha Tien - Phu Quoc.

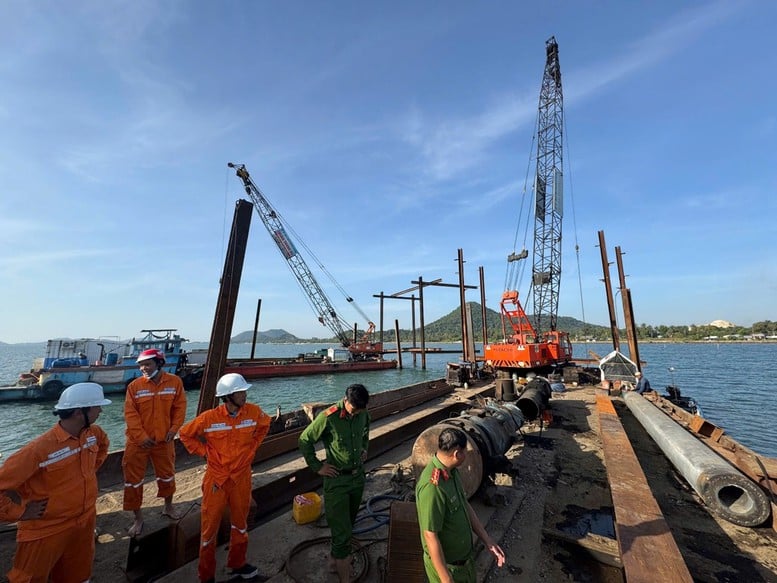

Pihak berkuasa hadir di tongkang pembinaan Thuan Thanh KG Construction Design Consulting Co., Ltd., unit pembinaan yang memacu cerucuk keluli pada platform yang menyebabkan kejadian pada talian kabel bawah tanah 110kV Ha Tien - Phu Quoc - Foto: VGP/H.Hoa
Perlu menyelesaikan masalah dengan cepat dalam projek grid kuasa di Pulau Phu Quoc
Untuk mengatasi keadaan di mana dua talian kuasa untuk zon ekonomi khas Phu Quoc tidak disambungkan dalam satu gelung, Southern Power Corporation telah menggunakan projek 110kV Phu Quoc - North Phu Quoc Line, 110kV Phu Quoc - South Phu Quoc Line dan 220kV Phu Quoc Substation. Walau bagaimanapun, pada masa lalu, projek-projek ini telah menghadapi banyak kesukaran dalam pampasan dan pembersihan tapak, yang telah menjejaskan rancangan dan penyelesaian untuk bekalan kuasa untuk zon ekonomi khas, seperti insiden talian kabel bawah tanah Ha Tien - Phu Quoc 110kV.
Untuk memastikan bekalan kuasa yang selamat dan boleh dipercayai dengan sandaran N-1, terutamanya apabila Phu Quoc akan menjadi tuan rumah persidangan APEC pada tahun 2027, adalah perlu untuk mempunyai kerjasama dan penyertaan padu Jabatan, Lembaga, Cawangan dan unit berkaitan tempatan untuk bersama-sama menghapuskan kesukaran, mempercepatkan kerja pembersihan tapak, dan melaksanakan projek di atas tidak lama lagi.
Pada pukul 1:15 petang. pada 29 November 2025, satu insiden berlaku pada talian 110kV 173 Ha Tien - 172 Phu Quoc, menyebabkan gangguan bekalan elektrik di pencawang Phu Quoc 110kV, menjejaskan bekalan kuasa ke zon ekonomi khas Phu Quoc.
Menurut rekod awal pihak berkuasa tempatan, Thuan Thanh KG Construction Design Consulting Co., Ltd. sedang membina pemacu cerucuk untuk talian kabel 110kV Ha Tien - Phu Quoc bawah tanah di pantai Ha Tien. Pemanduan cerucuk untuk talian kabel 110kV bawah tanah adalah punca kejadian di bahagian kabel bawah tanah 110kV yang membekalkan kuasa ke zon khas Phu Quoc.
H.Hoa
