Møtet ble deltatt av Hoang Trong Hieu, nestleder i styringskomiteen, og Pham Hong Phuong, nestleder i Vietnam Electricity Group (EVN).
![]() |
| Medlem av provinsens partikomité og nestleder i Dong Nais provinsielle folkekomité, Ho Van Ha, talte på møtet. Foto: Hoang Loc |
Ifølge EVNs rapport har provinsen for tiden utvidelsen av vannkraftverket Tri An og nettprosjektgruppen for å frigjøre kapasitet til Nhon Trach 3 og 4 varmekraftverk, som er på listen over nasjonale viktige energiprosjekter som implementeres. Selv om noen innledende resultater er oppnådd, møter implementeringsprosessen fortsatt mange vanskeligheter og hindringer, spesielt når det gjelder rydding av tomter.
For Tri An vannkraftutvidelsesprosjekt kan mange punkter på den kritiske fremdriftsveien, som vanninntak, trykkrørledning, avfallsdeponi, område i begge ender av Hieu Liem-broen ... fortsatt ikke bygges som planlagt på grunn av manglende overlevering av tomten. For hovedprosjektet er det 28 tomter som ennå ikke har godkjente kompensasjons-, støtte- og gjenbosettingsplaner. Investoren foreslo at provinsen instruerer lokalsamfunnet til å fullføre overleveringen av hele tomten i november 2025 for å sikre prosjektets fremdrift.
![]() |
| Herr Hoang Trong Hieu, nestleder i statens styringskomité for viktige nasjonale programmer, arbeider og prosjekter, sentrale for energisektoren, talte på arbeidsmøtet med provinsen. Foto: Hoang Loc |
Nestleder i den provinsielle folkekomiteen, Ho Van Ha, sa: Fremdriften med å overlevere prosjektets tomt er langsom sammenlignet med sentralregjeringens krav. Hvis det fortsetter å bli forsinket, vil det i stor grad påvirke byggeprosessen og den sosioøkonomiske utviklingen i provinsen.
Ifølge nestlederen i den provinsielle folkekomiteen har provinsen tidligere holdt mange møter, gått direkte til grasrota og økt de menneskelige ressursene for å støtte lokalsamfunnet, men frem til nå eksisterer problemet fortsatt på noen offentlige tomter. Den provinsielle folkekomiteen ga partikomiteen i folkekomiteen i Tri An kommune i oppgave å lede den fortsatte mobiliseringen og dialogen med husholdninger som ikke har blitt enige, og samtidig utarbeide en plan for håndheving i henhold til regelverket.
Angående gruppen på fem nettprosjekter for å frigjøre kapasitet for Nhon Trach 3 og 4 kraftverk, sa Southern Power Project Management Board at to prosjekter er fullført, men prosedyrene er ikke fullført, og tre prosjekter står fast, hovedsakelig knyttet til utarbeidelse og godkjenning av kompensasjonsplaner og utbetaling til husholdninger. Investoren anbefalte at den provinsielle folkekomiteen instruerer kommunene Dai Phuoc, Phuoc An, Nhon Trach og An Phuoc til å fullføre prosedyrene raskt og overlevere tomten i november for bygging, for snart å fremme investeringseffektiviteten til kraftverkene.
![]() |
| Pham Hong Phuong, assisterende generaldirektør i Vietnam Electricity Group, ga anbefalinger til provinsen. Foto: Hoang Loc |
For dette prosjektet ba lederen av den provinsielle folkekomiteen: Lokale myndigheter må løse problemer knyttet til rydding av tomten raskt. Hver uke sender investorer og lokalsamfunn fremdriftsrapporter og oppståtte problemer til den provinsielle folkekomiteen gjennom departementet for industri og handel for rettidig veiledning og løsning.
Nestleder for styringskomiteens kontor, Hoang Trong Hieu, sa: På det sjette møtet som ble holdt i oktober 2025, tildelte visestatsminister Bui Thanh Son, leder av styringskomiteen, Dong Nai-provinsen to oppgaver: før 15. oktober overlevere hele området for utvidelsesprosjektet til Tri An vannkraftverk, og i oktober overlevere området for å sikre fremdriften med å sette energi på prosjektene for å frigjøre kapasiteten til Nhon Trach 3 og 4 kraftverk. Frem til nå har begge oppgavene blitt forsinket.
Ifølge Hoang Trong Hieu er Dong Nai et område med mange viktige nasjonale energiprosjekter. Forsinkelsen i ferdigstillelsen øker ikke bare investeringskostnadene, reduserer prosjekteffektiviteten, men påvirker også den nasjonale energisikkerheten. Provinsen må identifisere fokus på å fjerne hindringer i landrydding som en viktig oppgave, som bidrar til å sikre lokal sosioøkonomisk utvikling og nasjonal energisikkerhet.
![]() |

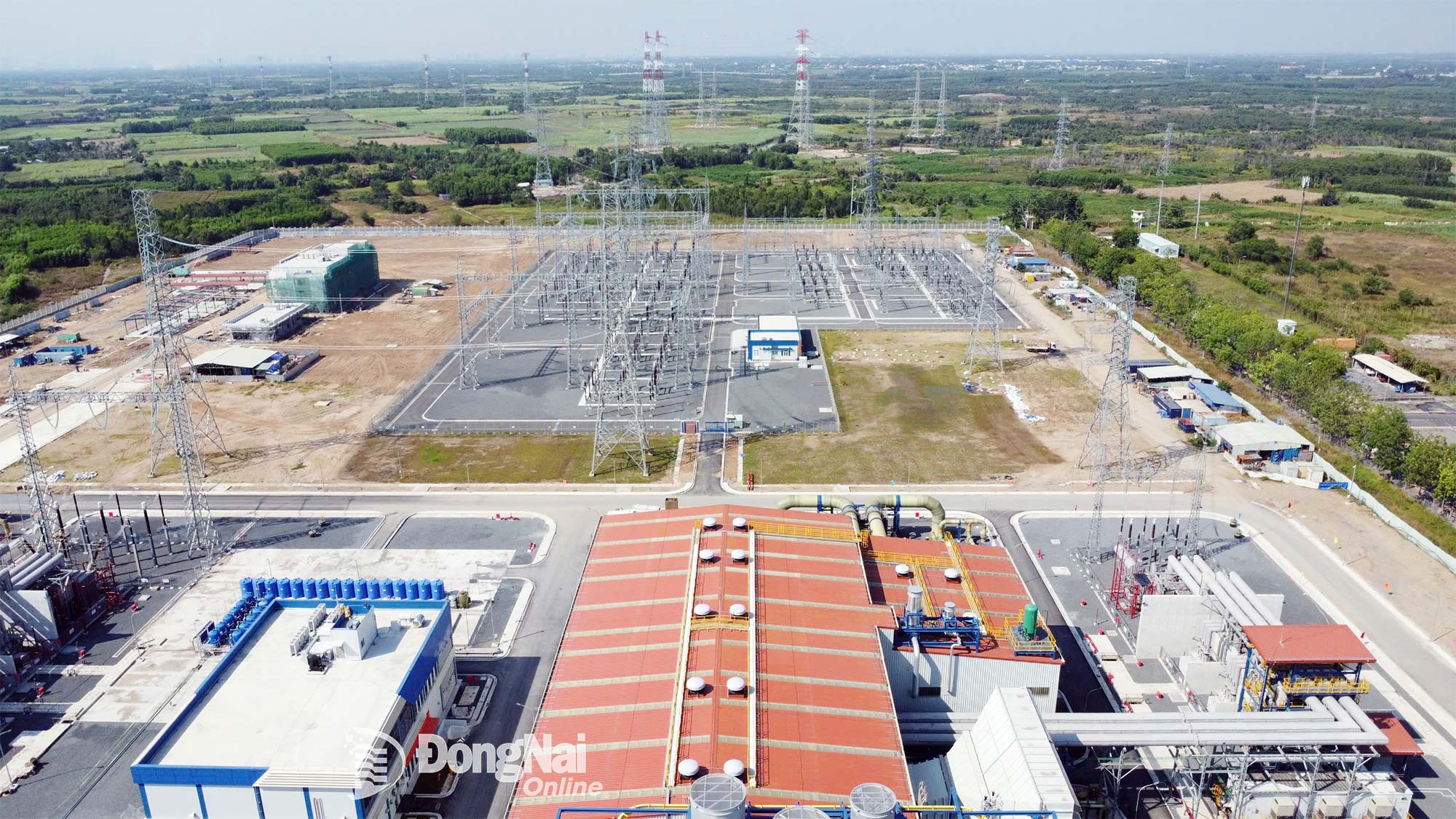

| Kraftdistribusjonsanlegg og kraftledninger for å frigjøre kapasitet for Nhon Trach 3 og 4 kraftverk. Foto: Hoang Loc |
Når det gjelder tomten for utvidelsen av Tri An vannkraftverk, instruerte provinsen kommunen og enhetene om å overlevere tomten så snart som mulig, senest 15. november. På samme måte, for prosjektene som skal frigjøre kapasiteten til Nhon Trach 3 og 4 kraftverk, bør tomten være ferdigstilt før 15. november.
EVN koordinerer tett med lokalsamfunnene i prosessen med propaganda, mobilisering og betaling til husholdninger; sørger for fullstendige dokumenter slik at lokalsamfunnene kan fullføre juridiske prosedyrer; instruerer entreprenører til å fremskynde byggeprosessen så snart tomten er tilgjengelig; hvis det oppstår problemer, rapporteres det umiddelbart til provinsielle ledere.
Hoang Lộc
