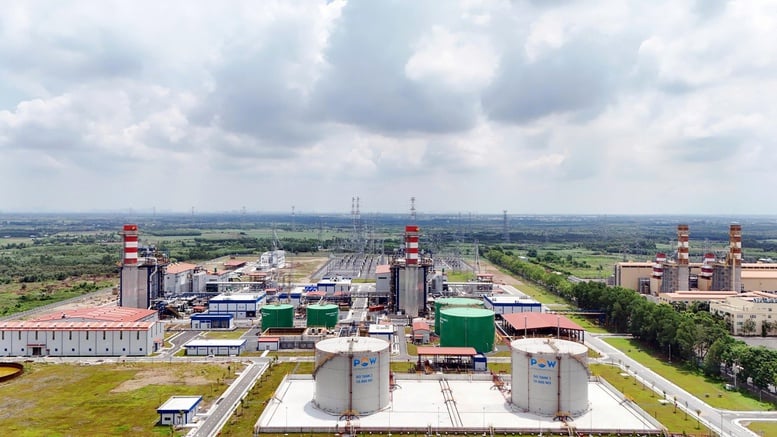

Oversikt over kraftverkprosjektene Nhon Trach 3 og Nhon Trach 4 - Foto: VGP/Vu Phong
Nhon Trach 3 og Nhon Trach 4 kraftverk (NT3 og NT4), investert av Vietnam Oil and Gas Power Corporation (PV Power), en medlemsenhet av Vietnam National Energy Industry Group, med Lilama-Samsung C&T joint venture som EPC-kontraktør, er de første LNG-kraftprosjektene i Vietnam. Introduksjonen av importert LNG i kraftproduksjon er ikke bare en teknologisk pioner, men har også strategisk betydning i veikartet for å redusere klimagassutslipp, og bidrar til målet om netto nullutslipp innen 2050.
Med en total investering på rundt 1,4 milliarder USD er NT3 og NT4 åpningsprosjektet i Petrovietnams «gass-til-elektrisitet» LNG-kjede, og danner dermed en moderne LNG-kraftsentermodell. Prosjektet forventes å øke strømforsyningskapasiteten og bidra til å sikre nasjonal energisikkerhet i sammenheng med en sterk energiomstilling, og etterspørselen etter elektrisitet i den sørlige regionen fortsetter å øke raskt.

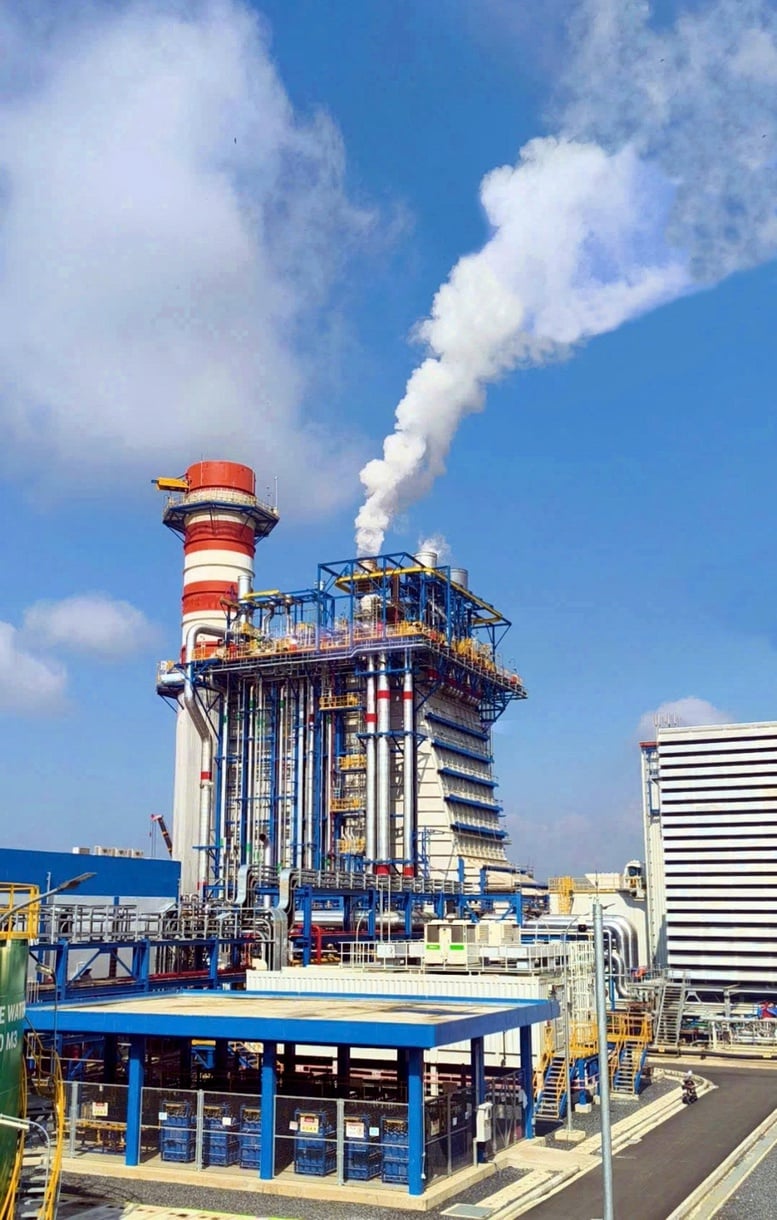

Med en total investering på rundt 1,4 milliarder USD er NT3 og NT4 åpningsprosjektet i Petrovietnams «gass-til-elektrisitet» LNG-kjede, og danner dermed en moderne LNG-kraftverksmodell - Foto: VGP/Vu Phong
Ved stabil drift forventes de to anleggene med en total kapasitet på 1624 MW å levere over 9 milliarder kWh per år. Dette er en viktig tilleggskilde i sammenheng med den sørlige regionen som står overfor økende etterspørsel etter grunnlastkraft, spesielt i energiomstillingsperioden og sterk lastvekst.
Et av de fremragende tekniske høydepunktene ved NT3 og NT4 er 9HA.02-generasjonens gassturbinsystem produsert av GE (USA), verdens ledende moderne utstyrslinje i dag. Takket være bruken av denne teknologien når driftseffektiviteten til de to anleggene 62–64 %, noe som gjør NT3 og NT4 til en av de mest effektive gasskraftverkklyngene i Vietnam i dag.

Le Ba Quy, leder av Nhon Trach 3 og 4 kraftverks styringsråd, snakker med journalister - Foto: VGP/Vu Phong
Mange enestående utfordringer
Ifølge Le Ba Quy, leder for Nhon Trach 3 og 4 kraftverksstyringsråd, må NT3 og 4, som det første LNG-prosjektet i landet, møte mange enestående utfordringer, fra den juridiske korridoren, politiske mekanismer for LNG-kraftutvikling, valg av entreprenører for å levere høyteknologisk utstyr, til håndtering av et stort volum av investeringer og byggeprosedyrer. Prosjektet opprettholdes imidlertid fortsatt i henhold til planen og kvaliteten takket være PV Powers besluttsomhet og nær støtte fra forvaltningsorganer, noe som skaper et grunnlag for at de to første LNG-anleggene i Vietnam skal kunne operere stabilt i fremtiden.
Det er verdt å merke seg at kapitalavtalen for prosjektet ble gjennomført uten statlig garanti, og måtte fullt ut oppfylle de svært strenge miljømessige og sosiale standardene til internasjonale finansinstitusjoner. Prosjektet fikk støtte og finansiering fra prestisjefylte internasjonale kredittinstitusjoner som SACE (Italia), SERV (Sveits), KSURE (Korea), SMBC (Japan), ING (Nederland), Citi (USA) og Vietcombank (Vietnam). Kapitalmobiliseringsprosessen demonstrerte kapasiteten til prosjektledelse, økonomistyring, prestisje og mot til å implementere storskala energiprosjekter i sammenheng med stadig tydeligere markedsmekanismer.
I tillegg til vanskeligheter med mekanismer og kapital, er arbeidet med tilkobling og kapasitetsfrigjøring også en stor utfordring, som krever tett koordinering mellom investoren og relaterte enheter. Under implementeringsprosessen fikk prosjektet oppmerksomhet og tett veiledning fra regjeringen, statens styringskomité for viktige nasjonale prosjekter og arbeider, departementer, avdelinger, Dong Nai-provinsens folkekomité... Denne synkrone koordineringen har bidratt til å fjerne mange hindringer i forbindelse med tilkobling, kapasitetsfrigjøring, lovlighet og rydding av tomter; og støttet prosjektet i å nå målstreken i henhold til de satte målene.

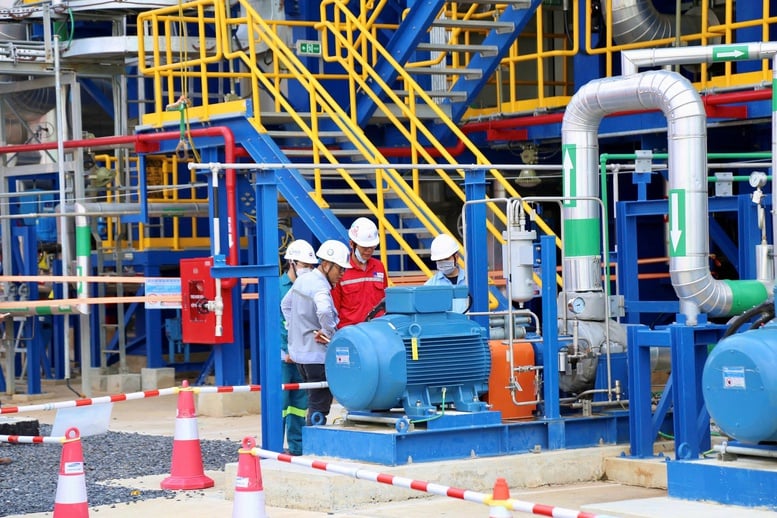

Kontrollingeniør Nguyen Hoang Ha fra Samsungs hovedentreprenør (blå skjorte) er ansvarlig for å delta i det første oppsettet, konfigurasjonen, signaljusteringen og behandlingen av deler relatert til kontrolllogikk - Foto: VGP/Vu Phong
10 millioner arbeidstimer, titusenvis av tonn med utstyr og innsatsen til mer enn 3200 mennesker
Bak de to moderne LNG-kraftverkene ligger det en enorm mengde byggearbeid. Under byggeprosessen deltok 3257 ingeniører, arbeidere og håndverkere fra investoren, hovedentreprenøren og 138 entreprenører direkte i byggingen. Totalt ble det installert rundt 40 000 tonn stålkonstruksjoner og utstyr og 120 000 m³ betong. Systemet registrerte 10 millioner arbeidstimer – et tall som gjenspeiler den vedvarende innsatsen til prosjektets arbeidsstyrke.
Hovedentreprenørkonsortiet inkluderer Samsung C&T (61 %) og Lilama (39 %). Samsung er ansvarlig for å levere nøkkelutstyr som gassturbiner, generatorer, dampturbiner og varmegjenvinningsovner, mens Lilama er ansvarlig for alt konstruksjons-, installasjons- og byggearbeid. Med erfaring som hovedentreprenør for mange store prosjekter som Song Hau 1, Ca Mau og Uong Bi, er Lilama også ansvarlig for alt byggearbeid for kjølevannssystemer, trykkluft, vannbehandling og 220 kV- og 500 kV-stasjoner.
I dette prosjektet vises rollen til vietnamesiske ingeniører og arbeidere tydelig. Omtrent 80 % av byggearbeiderne er vietnamesere. Lilamas arbeideres ferdigheter er høyt verdsatt, og mange justeringsoppgaver tar bare 7–10 dager i stedet for måneder som vanlig. Et team av fagarbeidere med 40–45 års erfaring er mobilisert for å lære opp neste generasjon. Sjefskonsulent Fitner (Sveits) kommenterte at ferdighetene til vietnamesiske arbeidere er bedre enn i mange andre land i regionen.

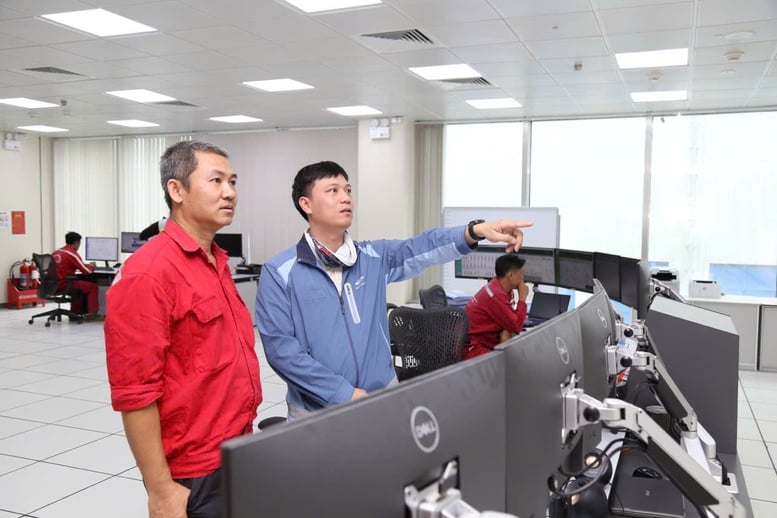

I prosjektets kontrollrom sa kontrollingeniør Nguyen Hoang Ha fra Samsungs hovedentreprenør at bruken av den lange koaksiale aksemodellen gjorde at justeringen mellom Lilama, Samsung og GE tok mye tid. Faser som initial aktivering, stasjonstesting og prøvekjøring møtte mange hindringer på grunn av høye tekniske krav og relatert til strømutløsning og SCADA-signaltesting. Takket være kontinuerlig innsats fullførte imidlertid alle parter i tide.

NT3 og NT4 er blant de viktigste og mest moderne prosjektene innen PV-kraft.
Symbol for energiomstillingsarbeidet
Prosjektet har gått inn i sluttfasen av ferdigstillelsen. Nhon Trach 3-anlegget ble godkjent for kommersiell drift 19. november, mens Nhon Trach 4 streber etter å kunne være i stand til å operere kommersielt før 15. desember.
I en samtale med journalister vurderte Hoang Van Quang, styreleder i PV Power, NT3 og NT4 som et av enhetens viktigste og mest moderne prosjekter, implementert basert på konsernets fokus på energiomstilling og industriell energiutvikling. Prosjektet demonstrerer også Petrovietnams strategi for utvikling av LNG-verdikjeden, der PV-gass leverer langsiktig drivstoff til PV Power.
Herr Quang understreket at den avgjørende faktoren for prosjektets suksess kommer fra valget av store, anerkjente partnere innen generell entreprenørvirksomhet, konstruksjon og utstyrsforsyning, sammen med PV Powers omfattende erfaring med drift av gasskraftverk. Ifølge ham er dette et viktig grunnlag for at PV Power skal være helt trygg på å implementere andre LNG-prosjekter i fremtiden.
Når det gjelder driftsorientering, prioriterer PV Power sikkerhet for mennesker og utstyr; utvikler et team av ingeniører som er i stand til å mestre ny generasjons gassturbinteknologi; optimaliserer kostnader og tilbyr priser på markedet slik at anlegget opererer effektivt og bærekraftig.
Anh Tho
